咨询工程师考试案例分析

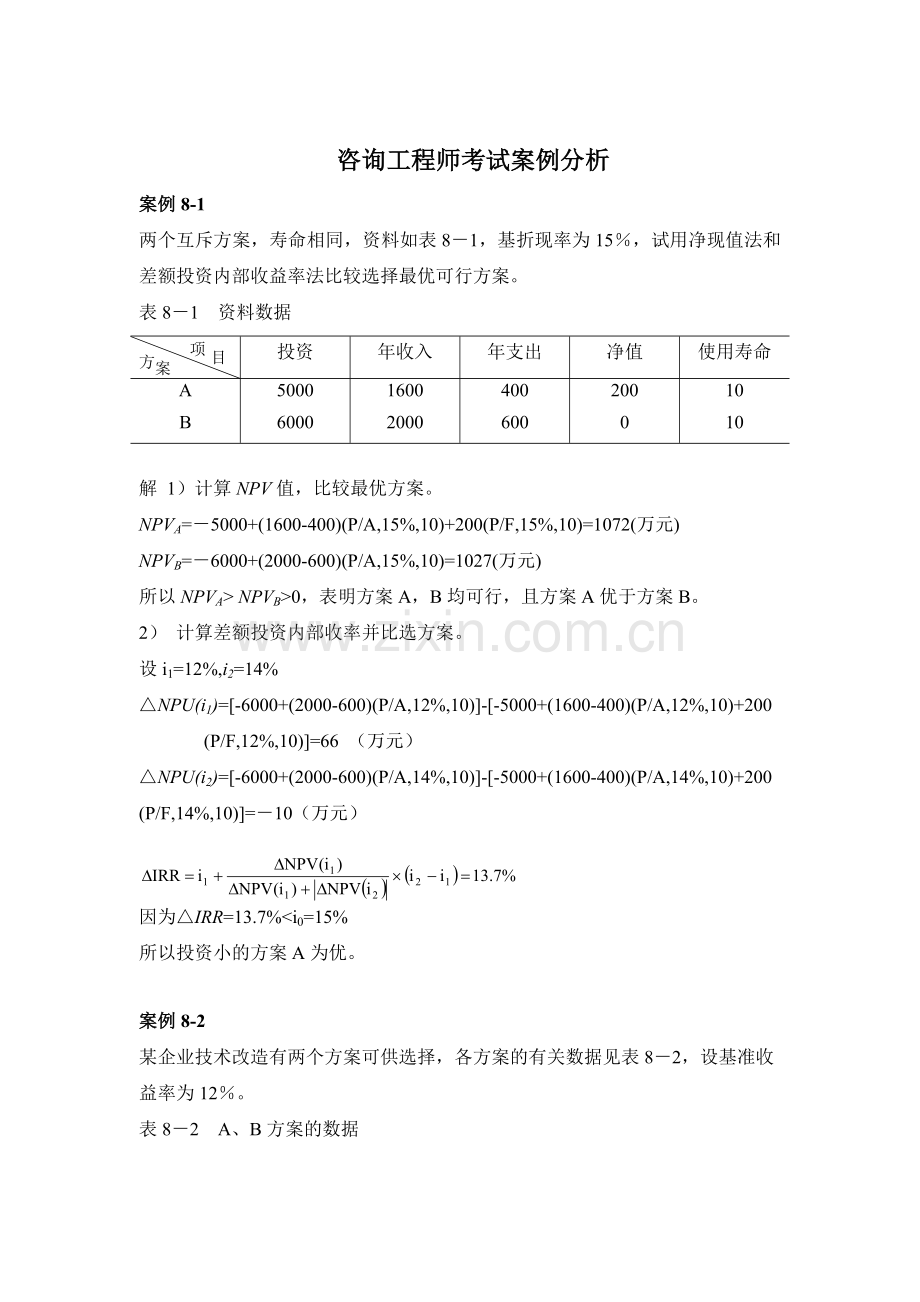

案例8-1
两个互斥方案,寿命相同,资料如表8-1,基折现率为15%,试用净现值法和差额投资内部收益率法比较选择最优可行方案。
表8-1 资料数据
项
目
方
案
投资
年收入
年支出
净值
使用寿命
A
B
5000
6000
1600
2000
400
600
200
0
10
10
解 1)计算NPV值,比较最优方案。
NPVA=-5000+(1600-400)(P/A,15%,10)+200(P/F,15%,10)=1072(万元)
NPVB=-6000+(2000-600)(P/A,15%,10)=1027(万元)
所以NPVA> NPVB>0,表明方案A,B均可行,且方案A优于方案B。
2) 计算差额投资内部收率并比选方案。
设i1=12%,i2=14%
△NPU(i1)=[-6000+(2000-600)(P/A,12%,10)]-[-5000+(1600-400)(P/A,12%,10)+200
(P/F,12%,10)]=66 (万元)
△NPU(i2)=[-6000+(2000-600)(P/A,14%,10)]-[-5000+(1600-400)(P/A,14%,10)+200
(P/F,14%,10)]=-10(万元)
因为△IRR=13.7%<i0=15%
所以投资小的方案A为优。
案例8-2
某企业技术改造有两个方案可供选择,各方案的有关数据见表8-2,设基准收益率为12%。
表8-2 A、B方案的数据
方案
投资额(万元)
年净收益(万元)
寿命期
A
B
800
1200
360
480
6
8
问题:1)方案比较时如何注意各方案间的可比性。
2)对于服务年限不同的投资方案,如何确定研究期。
3)选择上述已知条件下的最优方案。
解 :
1)方案之间的可比性应注意:①服务年限的可比,所比较方案服务年限应相同;②计算基础资料的可比性;③设计深度应相同,设计议案详细程度相同,效益与用的计算范围应一致;④经济计算方法应相同。

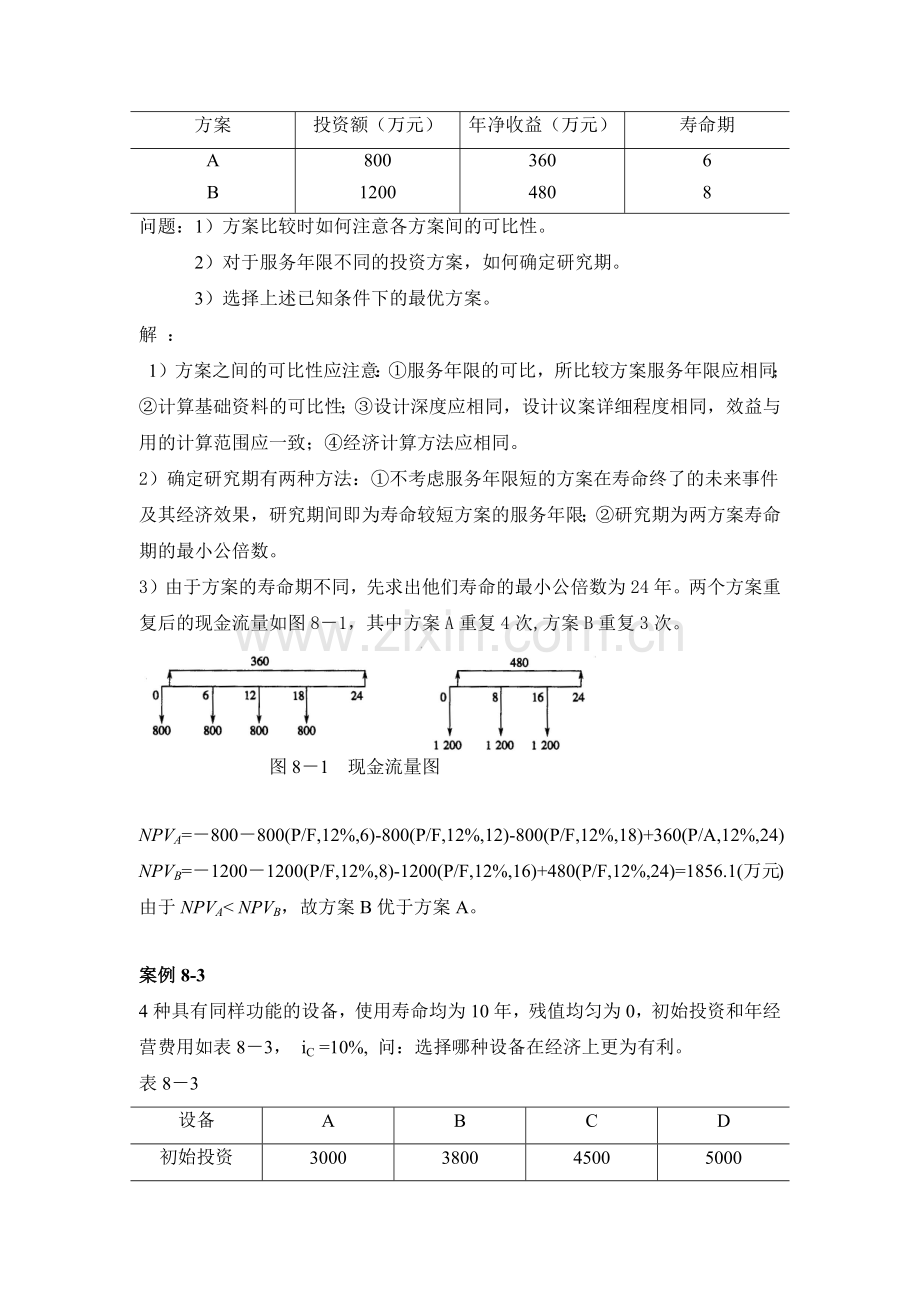

2)确定研究期有两种方法:①不考虑服务年限短的方案在寿命终了的未来事件及其经济效果,研究期间即为寿命较短方案的服务年限;②研究期为两方案寿命期的最小公倍数。
3)由于方案的寿命期不同,先求出他们寿命的最小公倍数为24年。两个方案重复后的现金流量如图8-1,其中方案A重复4次,方案B重复3次。
图8-1 现金流量图
NPVA=-800-800(P/F,12%,6)-800(P/F,12%,12)-800(P/F,12%,18)+360(P/A,12%,24)
NPVB=-1200-1200(P/F,12%,8)-1200(P/F,12%,16)+480(P/F,12%,24)=1856.1(万元)
由于NPVA< NPVB,故方案B优于方案A。
案例8-3
4种具有同样功能的设备,使用寿命均为10年,残值均匀为0,初始投资和年经营费用如表8-3, iC =10%, 问:选择哪种设备在经济上更为有利。
表8-3
设备
A
B
C
D
初始投资
年经营费
3000
1800
3800
1770
4500
1470
5000
1320
解 1)用费用现值比选法
PCA(10%)=3000+1800(P/A,10%,10)=14060(元)
PCB(10%)=3800+1770(P/A,10%,10)=14676(元)
PCC(10%)=4500+1470(P/A,10%,10)=13533(元)
PCD(10%)=5000+1320(P/A,10%,10)=13111(元)
其中设备D的费用现值最小,故选择设备D较为有利。
2)用年费用比选法
ACA(10%)=3000(A/P,10%,10)+1800=2288(元)
ACB(10%)=3800(A/P,10%,10)+1770=2388(元)
ACC(10%)=4500(A/P,10%,10)+1470=2202(元)
ACD(10%)=5000(A/P,10%,10)+1320=2134(元)
其中设备D的年费用最小,故选择设备D较为有利。
案例8-4
背景:某市住宅试点小区两幢科研楼及一幢综合楼,设计方案对比项目如下:
A楼方案:结构方案为大柱网框架轻墙体系,采用预应力大跨度迭合楼板,墙体材料采用多孔砖及移动式可拆装式分室隔墙,窗户采用单框双玻璃钢塑窗,面积利用系数93%,单方造价为1437.58元/m2;
B楼方案:结构方案同A墙体,采用内浇外砌、窗户采用单框双玻璃空腹钢窗,面积利用系数为87%,单方造价1108元/ m2。
C楼方案:结构方案采用砖混结构体系,采用多孔预应力板,墙体材料采用标准粘土砖,窗户采用单玻璃空腹钢窗,面积利用系数70.69%,单方造价1081.8元/m2。
方案功能得分及重要系数见表1。
表1 方案功能得分及重要系数表
方案功能
方案功能得分
方案功能重要系数
A
B
C
结构体系f1
10
10
8
0.25
模板类型f2
10
10
9
0.05
墙体材料f3
8
9
7
0.25
面积系数f4
9
8
7
0.35
窗户类型f5
9
7
8
0.10
问题:
1)试应用价值工程方法选择最优设计方案。
2)为控制工程造价和进一步降低费用,拟针对所选的最优设计方案的土建工程部分,以工程材料费为对象开展价值工程分析。将土建工程划分为4个功能项目,各功能项目评分值及其目前成本见表8-2。按限额设计要求目标成本额应控制为12170万元。
表2 基础资料表
序号
项目项目
功能评分
目前成本(万元)
1
A.桩基围护工程
11
1520
2
B.地下室工程
10
1482
3
C.主体结构工程
35
4705
4
D.装饰工程
38
5105
合计
94
12812
试分析各功能项目的目标成本及其成本可能降低的幅度,并确定出功能改进顺序。
分析要点:
问题1)考核运用价值工程进行设计方案评价的方法、过程和原理。
问题2)考核运用价值工程进行设计方案优化和工程造价控制的方法。价值工程要求方案满足必要功能的费用,清除不必要功能的费用。
(1)Vi=1.0说明功能上重要性与其成本比重大体相当,是合理的,无需再进行价值分析。
(2)Vi<1.0说明功能不太重要,成本比重偏高,作重点分析,寻找降低成本途径。
(3)Vi>1.0这是价值工程所追求目标。如该功能很重要,但由于成本偏低,应适当增加一点成本,以充分实现这一功能是允许的。
(4)确定目标成本方法是将预计成本按功能系数大小分摊到各分项上。
答案:
问题1)
解 (1)成本系数计算:见表3。
表3 成本系数计算表
方案名称
造价(元/m2)
成本系数
A
1437.48
0.3963
B
1108.00
0.3055
C
1081.80
0.2982
合计
3627.28
1.0000
(2)功能因素评分与功能系数计算:见表4。
表4 功能因素评分表
功能因素
重要系数
方案功能得分加权值
A
B
C
F1
0.25
0.25×10=2.50
0.25×10=2.50
0.25×8=2.00
F2
0.05
0.05×10=0.50
0.05×10=0.50
0.05×9=0.45
F3
0.25
0.25×8=2.00
0.25×9=2.25
0.25×7=1.75
F4
0.35
0.35×9=3.15
0.35×8=2.80
0.35×7=2.45
F5
0.10
0.1×9=0.90
0.1×7=0.70
0.1×8=0.80
方案加权平均总分
9.05
8.75
7.45
功能系数
0.347
0.295
(3)计算各方案价值系数:见表5。
表5 各方案价值系数计算表
方案名称
功能系数
成本系数
价值系数
选优
A
0.358
0.3963
0.903
最优
B
0.347
0.3055
1.136
C
0.295
0.2982
0.989
(4)结论
根据对A、B、C方案进行价值工程分析,B方案价值系数最高,为最优方案。
问题2)
解 本案例按分析要点的思路以桩基围护为例分析如下:
本项功能评分为11,功能系数F=11/94=0.1170;目前成本为1520,成本系数C=1520/12812=0.1186;价值系数V=F/C=0.1170/0.1186=0.9865<1,成本比重偏高,需作重点分析,寻找降低成本途径。根据其功能系数0.1170,目标成本只能确定为12170×0.1170=1423.89,需成本降低幅度1520-1423.89=96.11(万元)。
其他项目分析同理,按功能系数计算目标成本及成本降低幅度,计算结果见表6。
表6 成本降低幅度表
序号
功能项目
功能评分
功能系数
目前成本
成本系数
价值系数
目标成本
成本降低幅度
1
A.桩基围护工程
11
0.1170
1520
0.1186
0.9865
1423.89
96.11
2
B.地下室工程
10
0.1064
1482
0.1157
0.9196
1294.89
187.11
3
C.主体结构工程
35
0.3723
4705
0.3672
1.0139
4530.89
174.11
4
D.装饰工程
38
0.4043
5105
0.3985
1.0146
4920.33
184.67
合计
94
1.0000
12812
1.0000
12170.00
642.00
案例一、
一、拟建工程,某公司从国外进口一套机电设备,重量1500吨,装运港船上交货价,即离岸价(fob)为400万美元。
其他有关参数为:
国际运费360美元/吨
海上运输保险费0.266%
中国银行费率为0.5%
外贸手续费为1.5%
关税税率为22%
增值税税率17%
美元银行牌价8.27元人民币/1美元
设备的国内运杂费率为2.5%
该公司还了采购国内设备一套出厂价2000万元(不含配件)配件费50万元。
问题1:求设备估价(设备投资)
二、该工程建筑工程占设备投资的28.5%,安装工程占设备总投资的9.5%,其他工程费用占设备投资的7.8%,
工程建设其他费800万元,调整系数f=1,
问题2:请根据问题1计算出的设备投资,计算该工程的投资额。(不含建设期贷款利息,不含预备费)
三、该工程建设期三年,分年投资比例为:第一年投资25%,第二年投资50,第三年投资为25%。
该工程投资额中30%为自有资金,70%为银行贷款。
其中第一年贷款25%,第二年贷款为50%,第三年贷款为25%。贷款利息为6%。
基本预备费率为5%,涨价预备费费率为3%
问题3:求基本预备费。
问题4:求涨价预备费。
问题5:求建设期贷款利息。
四、建设项目达到设计生产能力后。全厂定员为11000人,工资和福利费7200元/每人每年。每年其他费用为860元(其中其他制造费用为660万元)。年外购原材料、燃料、动力费估算为19200万元,年经营成本为21000万元,年修理费占年经营成本10%。
各项流动资金最低周转天数分别为:应收帐款30天,现金40天,应付帐款30天,存货40天。
问题6:求流动资金
五、求工程总投资
流动资产计算表
总投资汇总估算表
序号
项目名称
正常年总金额
周转天数
周转次数
正常年流动资金需要额
生产负荷
1
流动资产
1.1
应收帐款
1.2
存货
1.2.2
燃料
1.2.3
在产品
1.2.4
产成品
1.3
现金
2
流动负债
2.1
应付帐款
3
流动资金
序号
费用名称
投资额
占总投资的%
估算说明
合计
其中外汇
1
建设投资
1.1
建设投资静态部分
1.1.1
建筑工程费
1.1.2
设备及工器具购置费
1.1.3
安装工程费
1.1.4
工程建设其他费用
1.1.5
预备费
1.1.5.1
基本预备费
1.2
建设投资动态部分
1.2.1
涨价预备费
1.2.2
建设期利息
2
流动资金
3
项目总投资
