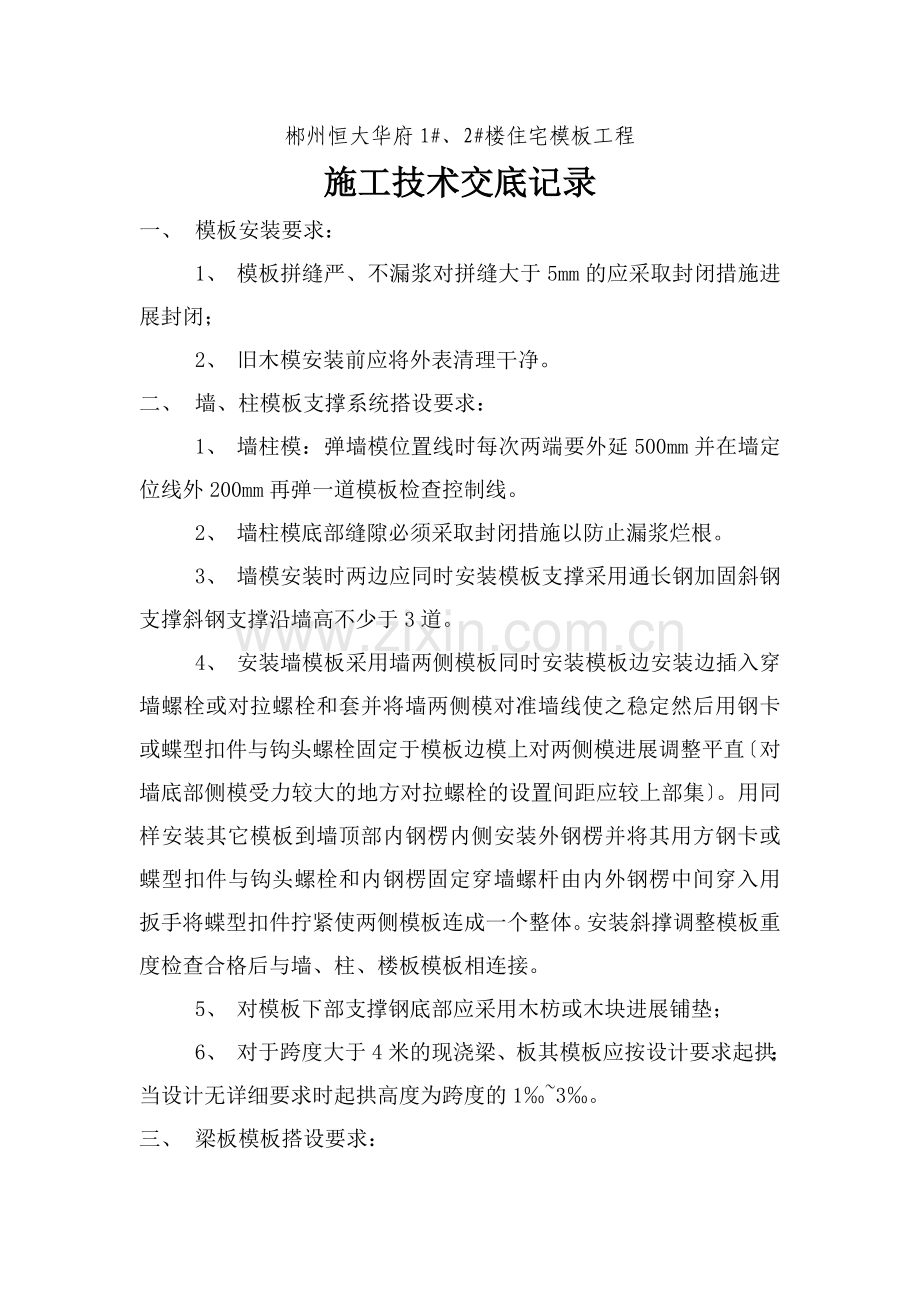

1、郴州恒大华府1#、2#楼住宅模板工程施工技术交底记录一、 模板安装要求:1、 模板拼缝严、不漏浆对拼缝大于5mm的应采取封闭措施进展封闭;2、 旧木模安装前应将外表清理干净。二、 墙、柱模板支撑系统搭设要求:1、 墙柱模:弹墙模位置线时每次两端要外延500mm并在墙定位线外200mm再弹一道模板检查控制线。2、 墙柱模底部缝隙必须采取封闭措施以防止漏浆烂根。3、 墙模安装时两边应同时安装模板支撑采用通长钢加固斜钢支撑斜钢支撑沿墙高不少于3道。4、 安装墙模板采用墙两侧模板同时安装模板边安装边插入穿墙螺栓或对拉螺栓和套并将墙两侧模对准墙线使之稳定然后用钢卡或蝶型扣件与钩头螺栓固定于模板边模上对两
2、侧模进展调整平直对墙底部侧模受力较大的地方对拉螺栓的设置间距应较上部集。用同样安装其它模板到墙顶部内钢楞内侧安装外钢楞并将其用方钢卡或蝶型扣件与钩头螺栓和内钢楞固定穿墙螺杆由内外钢楞中间穿入用扳手将蝶型扣件拧紧使两侧模板连成一个整体。安装斜撑调整模板重度检查合格后与墙、柱、楼板模板相连接。5、 对模板下部支撑钢底部应采用木枋或木块进展铺垫;6、 对于跨度大于4米的现浇梁、板其模板应按设计要求起拱;当设计无详细要求时起拱高度为跨度的13。三、 梁板模板搭设要求:1、 315轴交AC轴层高有10.50米属高支模梁底立、横杆间距为600mm板底立横杆间距1000mm且开好剪撑、扫地杆;2、 12轴交
3、AC轴梁底立、横杆间距为800mm板底立横杆间距1200mm;3、 模板支撑体系必须严格按理人员的要求进展搭设搭设完后应有专人对紧固件、螺栓等进展全面检查重新拧紧松动的螺丝。四、 模板撤除要求:1、 拆模前应到达混凝土的拆模强度要求墙、梁、柱侧模在混凝土强度能保证其外表及棱角不因撤除模板而损坏即可撤除。2、 模板撤除时必须按顺序逐步撤除严禁乱撬、乱打野蛮撤除。3、 模板支撑体系搭设前核实各部位的轴线与标高是否准确;4、 撤除底梁板底模前需待砼强度到达标准要求养护不少于14天前方可拆模。5、 模板撤除一般先支的后拆后支的先拆先拆非承重部位后拆承重部位并作到不损伤构件或者模板;6、 肋形楼盖应先拆
4、柱模板再撤除板底模、梁侧模板最后拆梁底模板。撤除跨度较大的梁下支柱时应先从跨中开场拆向两端。侧立模板的拆模应自上而下的原那么进展。7、 多层楼板模板支柱的撤除:当上层模板正在浇筑混凝土时下一层楼板的支柱不得撤除再下一层楼板支柱仅可撤除一局部。跨度4m及4米以上的梁均应保存支柱其间距不得大于3m其余再下一层楼的模板支柱当楼板混凝土到达设计强度时始可全部撤除。五、 模板安装质量要求:1、 轴线位置允许偏向5mm;2、 底模标高允许偏向5mm;3、 截面尺寸允许偏向+4-5mm;4、 层高垂直度允许偏向6mm层高5m;层高垂直度允许偏向8mm层高5m;5、 相邻模板上下差允许偏向2mm;6、 外表平整度允许偏向5mm。六、 操作要点与考前须知:1、 撤除模板不得站在正撤除模板的正下方或正撤除的模板或支架上;2、 模板撤除要注意讲究技巧不得硬撬或用力过猛不应对楼层形成冲击荷载防止损坏构造或者模板。3、 拆下的模板不得乱丢乱扔高空脱模要轻轻吊放。木模板要及时起钉、修理按规格分类堆放。钢模板要及时去除粘结的灰渣;修理、校正变形和损坏的模板及配件板面应刷隔离剂反面补脱落的防锈漆。4、 已撤除的构造应在混凝土到达设计强度等级后才允许承受全部计算荷载;5、 构件脱模应注意使各部受力均匀不损伤构件边角或适成裂缝。交底人: 承受人:
