资源描述
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
一、材料要求
1、SBS改性沥青防水卷材采用两层(3mm+3mm)厚SBS〔聚酯胎低温顺度-25度〕。
2、汽油、二甲苯等:用于喷灯、清洗工具。
3、橡胶沥青嵌缝膏:用于特殊部位、根等处的嵌固封;
二、主要机具
小平铲、钢线刷、滚刷、橡皮刮板、汽油喷灯等由施工队准备。
三、作业条件:
1、基层必须结实无松动现象;外表应平整、结实、枯燥;阴角处均应做成圆弧形〔半径50mm〕。
2、每部位屋面施工时待屋面儿墙、机房、水箱间伸出屋面的设备、水暖道安设完毕设备根底、出屋面的通风道等施工完毕后进展屋面防水工程的施工。
3、防水施工用材料均为易燃物必须准备好相应的消防器材作业面设置灭火器并派专人看火。
4、施工前认真审核图纸熟悉防水工程施工方案并进展技术交底。
5、地下防水工程必须由专业队施工操作人员持证上岗
6、铺贴防水层的基层必须按设计施工完毕并经养护后枯燥含水率不大于9;基层应平整、结实不空鼓、不起砂。
四、操作工艺

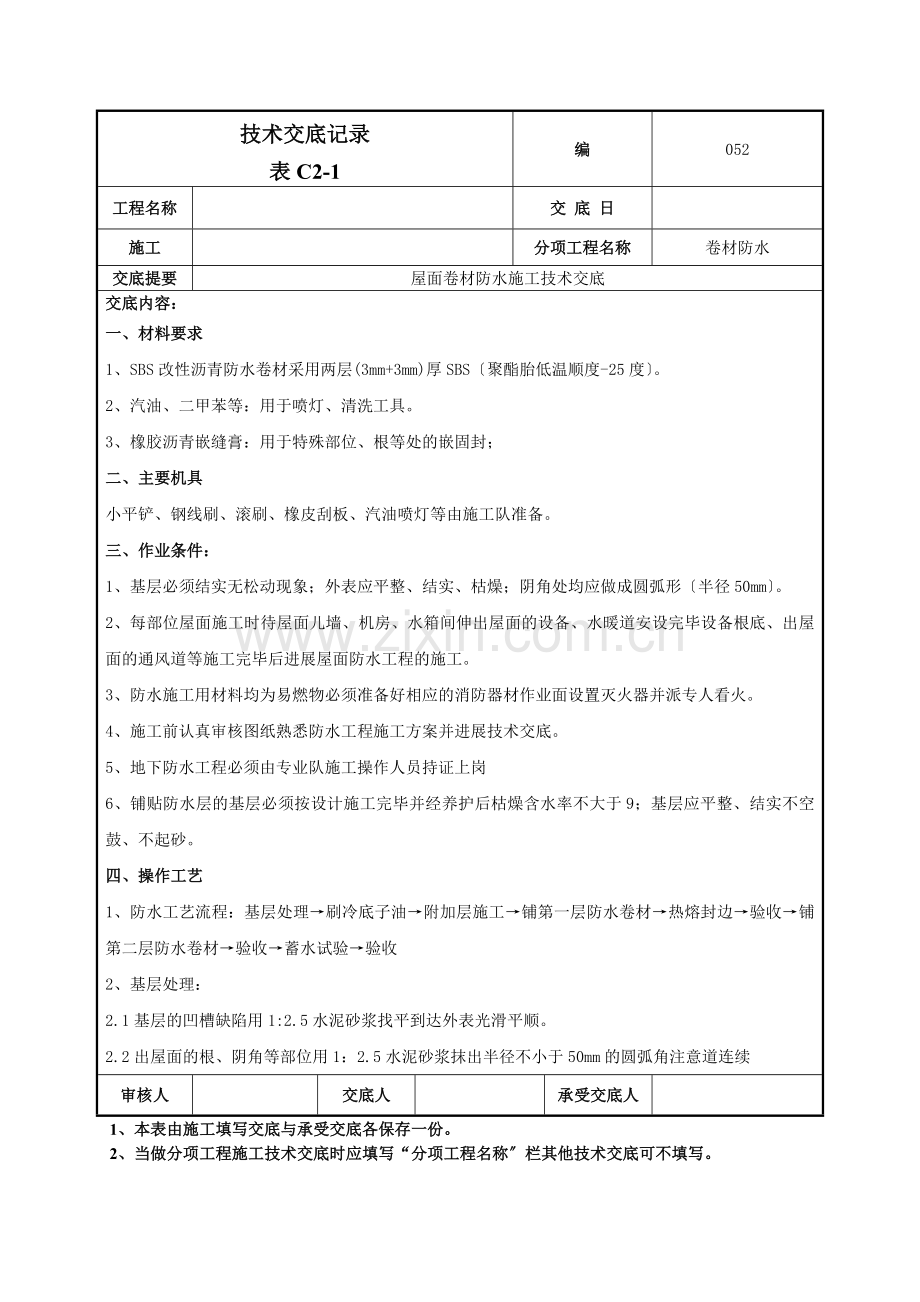

1、防水工艺流程:基层处理→刷冷底子油→附加层施工→铺第一层防水卷材→热熔封边→验收→铺第二层防水卷材→验收→蓄水试验→验收
2、基层处理:
2.1基层的凹槽缺陷用1:2.5水泥砂浆找平到达外表光滑平顺。
2.2出屋面的根、阴角等部位用1:2.5水泥砂浆抹出半径不小于50mm的圆弧角注意道连续
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
集中处与之间的根也要处理到位防止遗漏。
2.3铺贴卷材前将基层外表的突起物、砂浆、疙瘩等杂物去除把尘土清理干净。基层枯燥含水率不大于9检测:将1m*1m见方的同质卷材平铺在防水基层上在中午太直射3小时后掀开基层覆盖部位与卷材上未见水印即可做防水层施工。
3、刷冷底子油:冷底子油均匀涂刷一遍要求涂刷均匀一致不得漏涂。冷底子油枯燥前方可进展下道工序。
4、弹红粉线:按卷材宽幅拉通线将卷材敷设基准线弹出。

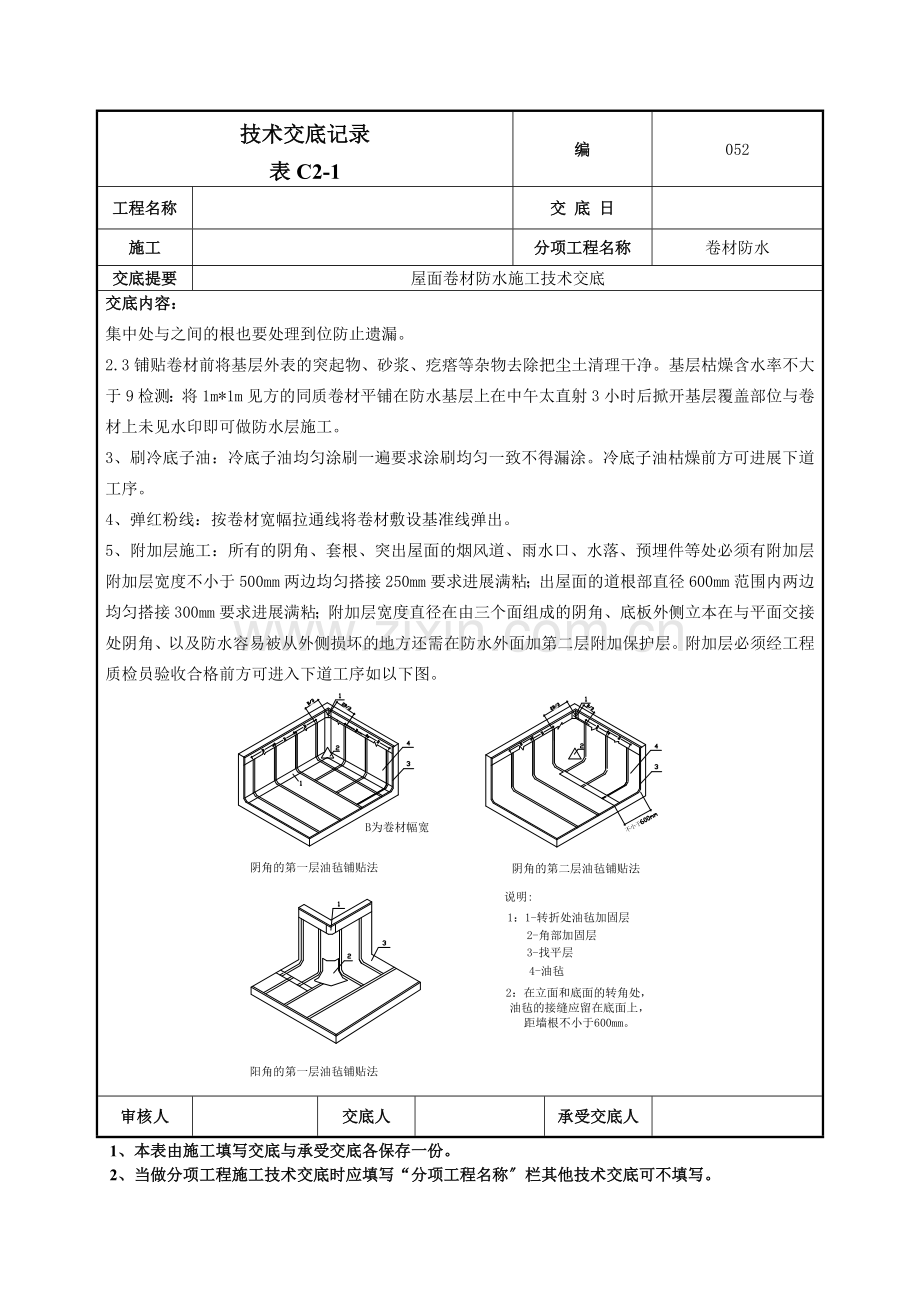

5、附加层施工:所有的阴角、套根、突出屋面的烟风道、雨水口、水落、预埋件等处必须有附加层附加层宽度不小于500mm两边均匀搭接250mm要求进展满粘;出屋面的道根部直径600mm范围内两边均匀搭接300mm要求进展满粘;附加层宽度直径在由三个面组成的阴角、底板外侧立本在与平面交接处阴角、以及防水容易被从外侧损坏的地方还需在防水外面加第二层附加保护层。附加层必须经工程质检员验收合格前方可进入下道工序如以下图。
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
6、屋面防水卷材基层分格缝内用嵌缝油膏填嵌均匀严。
7、卷材与卷材之间的粘贴采用满粘法不得空鼓。搭接宽度:长边搭接不小于100mm短边搭接不小于150mm。相邻防水卷材搭接接头互相错开1/3L〔L为防水卷材宽度〕;平行于屋脊的搭接缝顺流水方向搭接垂直于屋脊的搭接缝顺主导风向搭接如以下图所示。
8、铺第一层防水卷材:铺设沿着屋脊的方向铺设屋面采用满粘法施工不得空鼓。材料采用两面覆膜的SBS卷材。施工时卷材沿着屋脊方向铺设。施工时先弹基准线施工时卷材沿着屋脊方向铺设将卷材按弹线展开比齐先从一头卷2-3米用喷灯加热基层与卷材等外表发黑发亮出现熔融层迅速扒卷粘接边部挤出少量熔融物定位后再卷起另一端如前述粘接。
8.1铺贴顺序为先平面后立面平立面处穿插搭接接缝留在底平面上距立面不小于600mm处。将防水卷材按铺贴长度进展裁剪并卷好备用操作时将已卷好的卷材用φ30的穿入卷心卷材端头与起点比齐点燃汽油喷灯或专用火焰喷加热基层与卷材交接处喷距加热面保持300-500mm左右的间隔 往返喷烤、观察当卷材沥青刚刚熔化时手扶心两端向前缓缓滚动铺设要求用力均
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
匀铺设压边宽度应掌握好。
8.2热熔封边:卷材接缝处用喷加热压合至边缘挤出沥青粘牢。卷材末端收头用水泥钉固定在儿墙上后用橡胶沥青嵌缝膏嵌固填实。如以下图所示。
8.3验收:施工队自检合格后报工程质检员验收合格后报监理验收填写?隐蔽工程验收记录?并签字
9、铺贴第二层卷材防水:采用满粘法施工材料采用3mmSBS改性沥青防水卷材。上下两层卷材不得垂直粘贴两层卷材间必须满贴热熔施工时压出空气防止空鼓封边实。长边搭接为100mm短边搭接为150mm上下层搭接互相错开350mm。
9.1验收:施工队自检合格后报工程质检员验收合格后报监理验收填写?隐蔽工程验收记录?并签字。
10、细部构造
10.1卷材防水层由屋面翻上至儿墙下部〔防水层至收头部位高度不小于250mm〕卷材收头用水泥
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
钉固定并用封材料封严.
10.2铺贴泛水处的卷材采取满贴法。
10.3混凝土墙上的卷材收头采取金属压条钉压并用封材料封严。
10.4防水层贴入水落口杯内不小于100mm。
10.5水落口周围500mm内的坡度不小于5%并采用封材料嵌。
10.6水落口杯与基层接触处留宽20mm、深20mm凹槽并嵌填封材料。
10.7伸出屋面道的防水构造符合以下要求:
10.7.1道根部直径500mm范围内找平层抹出高度不小于30mm的圆台。
10.7.2道周围与找平层预留20mmx20mm的凹槽并用封材料嵌填严。
10.7.3道根部四周增设附加层宽度和高度均不小于300mm。
10.7.4道上的防水层收头处用金属箍紧固并用封材料封严。见下页详图:
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
10.8雨水口出入口细部构造:
10.8.1防水层深化水落口内不小于10cm。
10.8.2水落口周围500mm范围内坡度不小于5%并采用防水涂料〔单组分聚氨酯〕或封闭材料涂封厚度不小于2mm。
五、关键工序及特殊工序控制措施
附加层施工:所有的阴角、套根、预埋件处必须有附加层。附加层宽度不小于500mm两边均匀搭接250mm在由三个面组成的阴角、底板外侧立在与平面交接处阴角、以及防水容易被从外侧损坏的地方还需在防水外面加第三层附加保护层。
六、卷材防水层施工质量
1、主控工程
1.1改性沥青SBS防水卷材和胶粘剂的规格、性能、配合比必须符合要求有合格的出厂证明、检验等。
1.2卷材防水层及其转角处、落水口、烟风道、泛水等细部做法必须符合设计要求和施工验收
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
的规定。
1.3防水层严禁有破损和渗漏现象发生。
2、一般工程
2.1卷材防水层的基层平整基层干净、平整无空鼓、松动、起砂和脱皮现象;基层阴角成弧形或钝角。
2.2卷材防水层的搭接缝粘接结实封严不得有损伤、皱折、翘边和鼓泡等缺陷。
2.3卷材防水层的保护层与防水层粘结结实结合严厚度均匀一致。
2.4防水卷材铺贴附加层的宽度符合要求;分层的接头搭接宽度符合的规定接头嵌填结实。
2.5卷材搭接宽度的允许误差为-10mm。
七、防水施工成品保护措施
1、卷材防水层铺贴完毕后及时做好保护层〔40mm厚C20细石砼〕防止构造施工碰损防水层。
2、材平面防水层施工不得在防水层上放置材料及作为施工运输车道。
3、防水保护层未施工前,严禁任何穿带钉子鞋的人员进入施工现场,以免破坏防水层。
4、冷底子油未干透之前制止任何闲杂人员进入现场由工程工长〔向茂盛〕负责。
5、浇注砼保护层时所用的手推车等直接接触防水层的铁件必须用橡胶垫包扎结实防止破坏防水层。一旦发现破损立即进展返修否那么不得进展保护层施工。
八、防水施工应注意的质量问题
1、卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小接头处的粘结不实接槎损坏、空鼓;施工操作中应按程序弹线使与卷材规格相符操作中齐线铺贴使卷材搭接长边不小于100mm短边不小于150mm。
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
2、空鼓:铺贴卷材的基层潮湿不平整、不干净产生基层与卷材间窝气、空鼓;铺设时排气不彻底窝住空气也可使卷材间空鼓。施工时基层应枯燥卷材铺设应均匀压实。
3、根处粘贴不良:清理不干净、裁剪卷材与根部形状不符、压边不实造成粘贴不良;施工时清理应彻底干净注意操作应将卷材压实不得有张嘴、翘边、折皱等现象。
4、渗漏:转角、根、变形缝处不易操作而渗漏。施工时附加层应仔细操作;保护好接茬卷材搭接应满足宽度要求保证特殊部位的施工质量。
九、防水施工平安措施
1、施工现场严禁烟火且必须备有消防器材。
2、操作人员戴平安帽、穿工作服、工作鞋进入施工场地。
3、防水涂刷施工时操作人员应带必要的防护措施如:眼镜、手套等保证平安施工。
4、假如施工时浆液碰上皮肤先用大量肥皂水冲洗洗净后敷上油酯膏即可。
5、施工中要防止浆液溅入眼中。假设溅入时用潮湿的脱脂棉浆液蘸出后用清水冲洗并立即请眼科医生治疗。
6、施工过程中使用过的工具及设备须及时用二甲苯冲洗便于下次使用。
7、保存时要封、防潮。存放时保持通风、枯燥防止日光照射并远离热源、火源存放最正确温度为10-30摄氏度。
8、施工现场必须保证通风良好防止因防水材料挥发而发生中。
十、防水施工环保措施
1、防水材料以及防水施工所用的稀料、汽油等易燃、易爆品必须设专门的库房保库房内严禁人员住宿库房远离生活区要求室内温度不宜过高通风良好悬挂“严禁烟火〞的警示牌并装备
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
技术交底记录
表C2-1
编
052
工程名称
交 底 日
施工
分项工程名称
卷材防水
交底提要
屋面卷材防水施工技术交底
交底内容:
足够数量的灭火器等消防设备。
2、搬运防水材料、稀料和汽油等要轻拿轻放严禁扔放防止摔坏包装罐体造成。
3防水材料、稀料和汽油在堆放时要求码放整齐按类堆放堆放高度不宜超过三层防止最底部的包装罐受压破裂造成外溢。
4、防水操作人员进场严禁携带火种严禁在施工现场吸烟或进展其他明火作业。
5、防水施工过程中的废弃物严禁随意丢弃必须统一交到垃圾站〔有有害不可回收〕进展处理。
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各保存一份。
2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。
展开阅读全文
