卸料平台施工施工组织方案(6页).doc

上传人:xrp****65 文档编号:5923732 上传时间:2024-11-23 格式:DOC 页数:6 大小:182KB 下载积分:10 金币
下载 相关 举报
卸料平台施工施工组织方案(6页).doc_第1页
第1页 / 共6页
卸料平台施工施工组织方案(6页).doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述

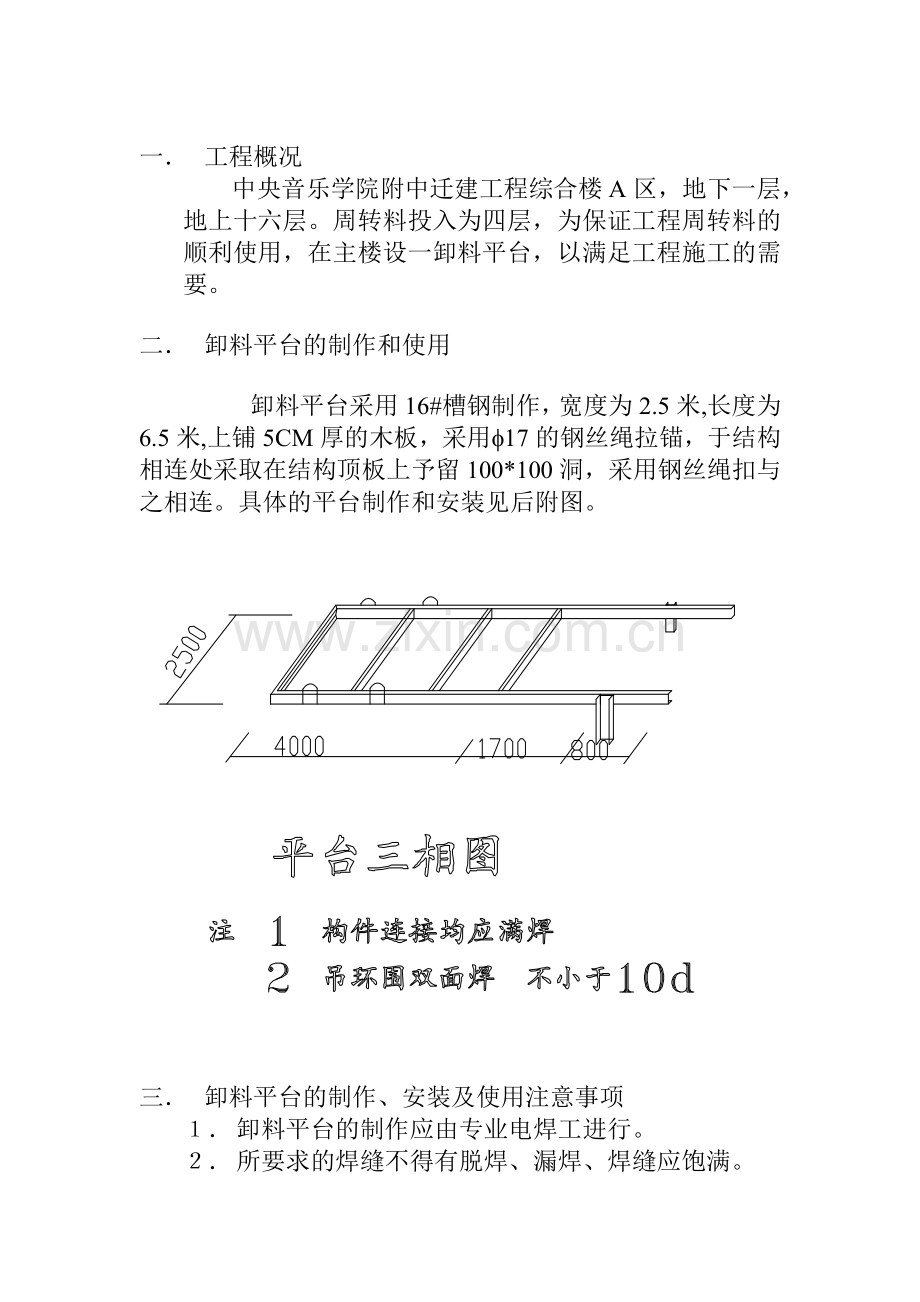

中央音乐学院附中迁建工程 卸料平台施工方案 审核: 审定: 编制: 一九九九年十二月二十四日 一. 工程概况 中央音乐学院附中迁建工程综合楼A区,地下一层,地上十六层。周转料投入为四层,为保证工程周转料的顺利使用,在主楼设一卸料平台,以满足工程施工的需要。 二. 卸料平台的制作和使用 卸料平台采用16#槽钢制作,宽度为2.5米,长度为6.5米,上铺5CM厚的木板,采用f17的钢丝绳拉锚,于结构相连处采取在结构顶板上予留100*100洞,采用钢丝绳扣与之相连。具体的平台制作和安装见后附图。 三. 卸料平台的制作、安装及使用注意事项 1. 卸料平台的制作应由专业电焊工进行。 2. 所要求的焊缝不得有脱焊、漏焊、焊缝应饱满。 3. 平台上的木板应满铺,并用8#铅丝绑牢。 4. 防护栏杆的高度不应低于1.5米,且内侧应立挂密目安全网。 5. 钢丝绳的锚扣应符合规范要求。 6. 料台安装前应先检查予留锚环与结构的连接是否可靠,是否有松动的情况,确认无误后方可安装。 7. 卸料平台的吊装时,起吊用的四根钢丝绳应长短相同,以保证平台的平稳安装。 8. 吊装时,信号工应与安装工密切配合,以保证安全。 9. 为保险起见,卸料平台应挂上明显的限载牌,限载要求为1.0T。 10. 第一次使用时应做静载实验,在确认料台不变形,焊缝无开裂,锚环处砼无裂缝等现象,且经过有关部门和负责人的签字认可后,方可投入使用。 四.卸料平台施工简图及计算书附后 计算书: 一).主梁计算 1. 荷载取值 自重:采用[16#槽钢为172N/M,木板为400N/M2,施工活荷载为1500N/M2。 说明:由于主次梁均为[16#槽钢,故只验算主梁的抗弯强度即可。 故P=(2.5x1.5x1500+2.5x172+2.5x1.5x400)/2+172x1.5 =4034.5N Mmax=Px16x1.52/6=4034.5x16x1.52/6=24207N.M 2. 验算主弯曲强度 M<Wnxf 查表得: Wnxf=117x215=25155N.M>Mmax=24207N.M 故主梁的弯曲强度满足要求。 二)、钢丝绳强度验算 说明:钢丝绳采用直径Ф17的钢丝绳共四根,每边两根,其中两根为主绳,另外两根为附绳。计算时只考虑主绳的受力,钢丝绳的夹角约为48° 1. 钢丝绳受力T=3P/2/sin48=3x4034.5/2/sin48° =8143.4N 2.安全系数 K=F/T>[K] 查表得: K=12500x10/8143.4=15.3>[K]=10 故钢丝绳满足强度要求。 五、安全注意事项 1、 由楼面通向平台的通料口必须严密、安全、可靠。 2、 起吊平台上物料时,由信号工指挥,必须做到指挥正确,必须设专人扶正吊物,不得碰撞钢绞线、外架和护身栏等。起吊不得超高、超重。同时应绑扎牢靠、不得散乱。 3、 每次使用前,应对平台进行检查,确认无异常现象后方可进行使用。 4、 无安全部门、专职安全员验收,不得使用。 5、 每次安装和拆除必须有安全员监督,严禁违章作业。 中央音乐学院附中迁建工程卸料平台静载试验 加荷材料 水泥 荷载总种 1000Kg 负载时间 24H 负载24H后卸载后检查内容 1、受力点焊缝有无开裂 2、钢绞线有无断股断丝等破损现象 3、卡具处钢绞线接头位置有无变动 4、平台挂点处及支撑处砼有无变化 验 收 意 见 会签 主任工程师 工程负责人 设计人 搭设班组 使用班组 安全员
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
