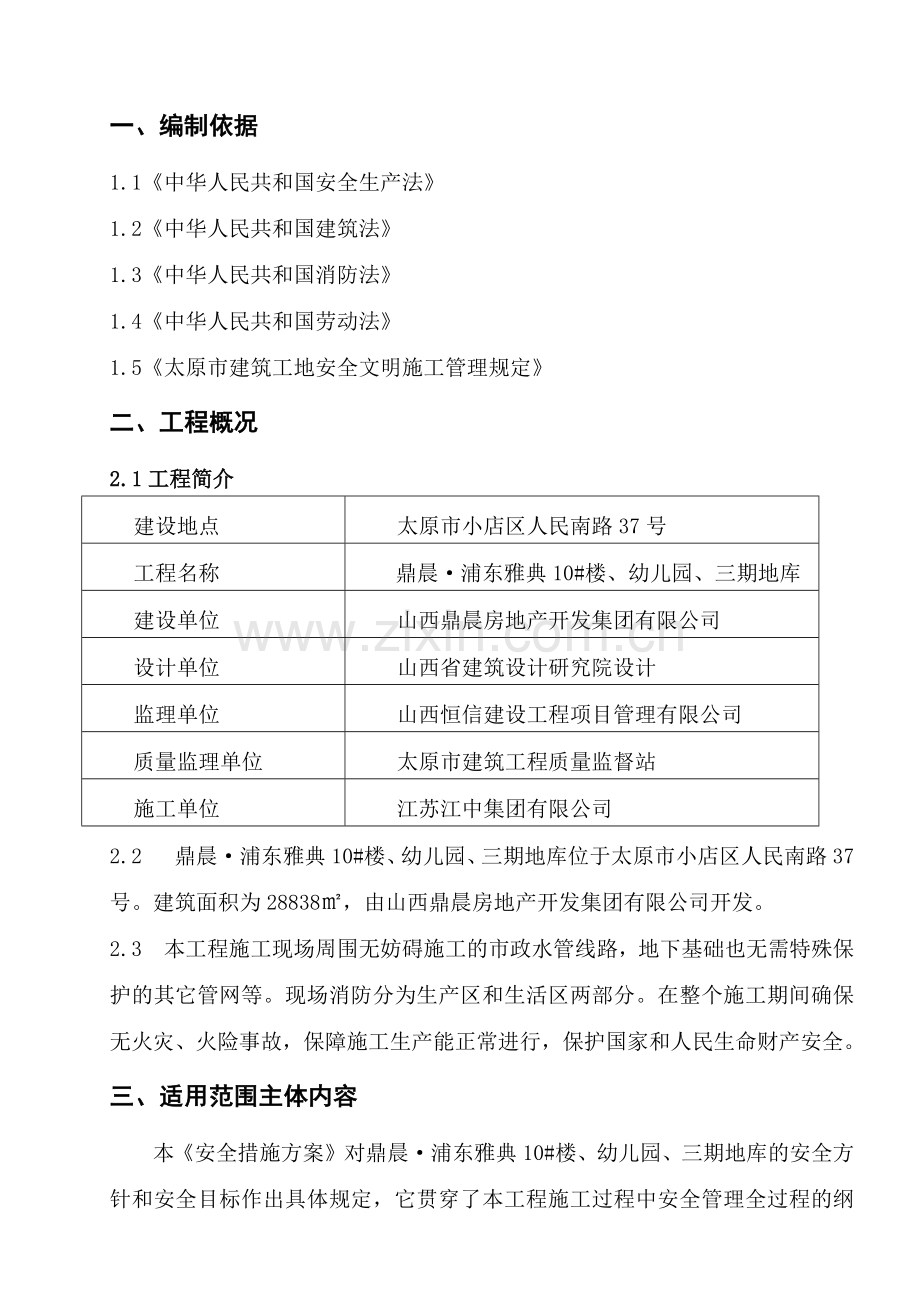

1、一、编制依据1.1中华人民共和国安全生产法1.2中华人民共和国建筑法1.3中华人民共和国消防法1.4中华人民共和国劳动法1.5太原市建筑工地安全文明施工管理规定二、工程概况2.1工程简介建设地点太原市小店区人民南路37号工程名称鼎晨浦东雅典10#楼、幼儿园、三期地库建设单位山西鼎晨房地产开发集团有限公司设计单位山西省建筑设计研究院设计监理单位山西恒信建设工程项目管理有限公司质量监理单位太原市建筑工程质量监督站施工单位江苏江中集团有限公司2.2 鼎晨浦东雅典10#楼、幼儿园、三期地库位于太原市小店区人民南路37号。建筑面积为28838,由山西鼎晨房地产开发集团有限公司开发。2.3 本工程施工现场
2、周围无妨碍施工的市政水管线路,地下基础也无需特殊保护的其它管网等。现场消防分为生产区和生活区两部分。在整个施工期间确保无火灾、火险事故,保障施工生产能正常进行,保护国家和人民生命财产安全。三、适用范围主体内容本安全措施方案对鼎晨浦东雅典10#楼、幼儿园、三期地库的安全方针和安全目标作出具体规定,它贯穿了本工程施工过程中安全管理全过程的纲领性文件,是项目安全生产、精品实施计划及各项安全保证措施方案的最为重要的依据,并描述了项目整个施工过程安全职能的各要素,适用于鼎晨浦东雅典10#楼、幼儿园、三期地库施工安全管理的全过程。四、定义及名词解释1.1定义1.1.1安全措施方案:通过预先对工程的安全管理

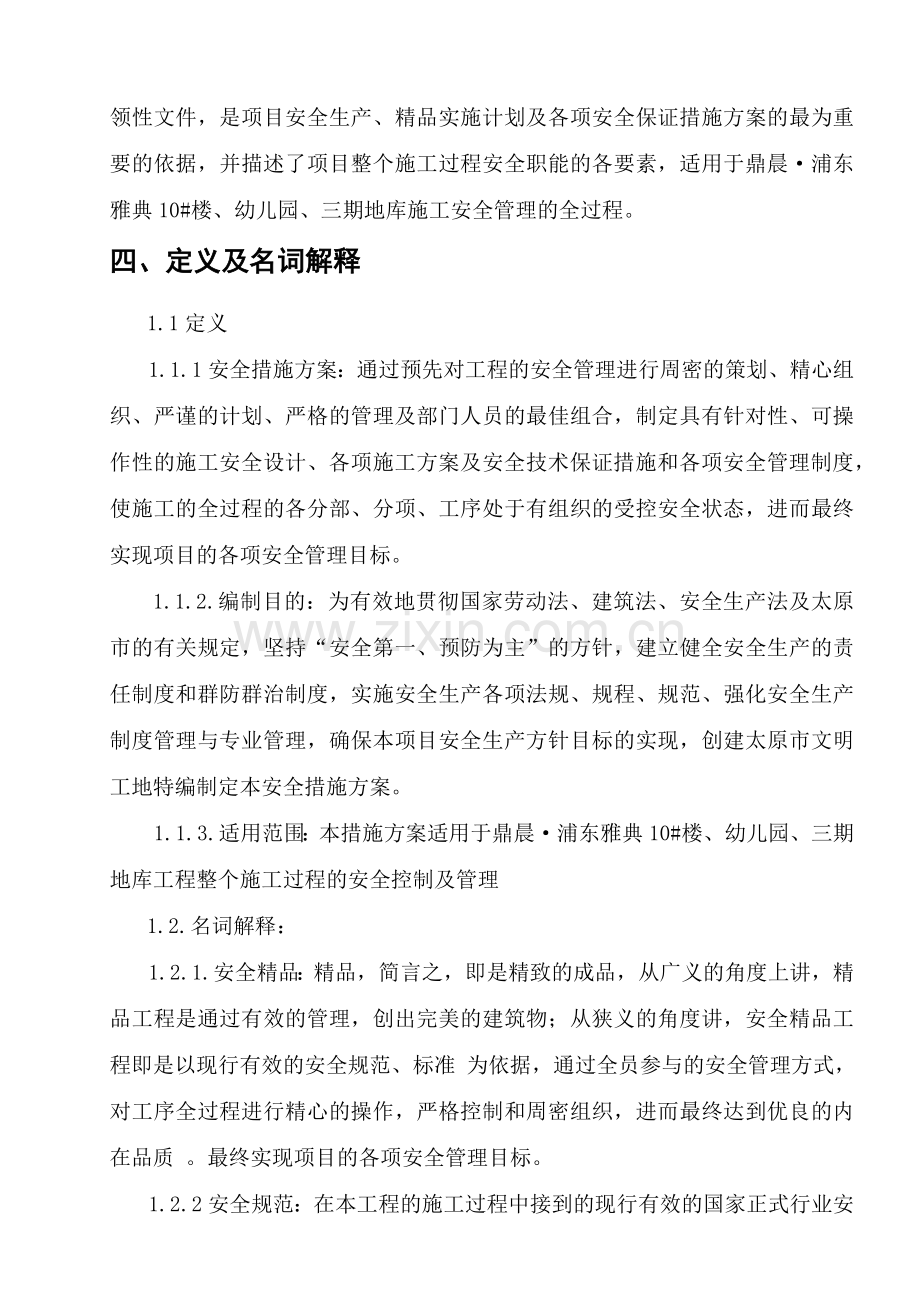

3、进行周密的策划、精心组织、严谨的计划、严格的管理及部门人员的最佳组合,制定具有针对性、可操作性的施工安全设计、各项施工方案及安全技术保证措施和各项安全管理制度,使施工的全过程的各分部、分项、工序处于有组织的受控安全状态,进而最终实现项目的各项安全管理目标。 1.1.2.编制目的:为有效地贯彻国家劳动法、建筑法、安全生产法及太原市的有关规定,坚持“安全第一、预防为主”的方针,建立健全安全生产的责任制度和群防群治制度,实施安全生产各项法规、规程、规范、强化安全生产制度管理与专业管理,确保本项目安全生产方针目标的实现,创建太原市文明工地特编制定本安全措施方案。1.1.3.适用范围:本措施方案适用于鼎
4、晨浦东雅典10#楼、幼儿园、三期地库工程整个施工过程的安全控制及管理1.2.名词解释:1.2.1.安全精品:精品,简言之,即是精致的成品,从广义的角度上讲,精品工程是通过有效的管理,创出完美的建筑物;从狭义的角度讲,安全精品工程即是以现行有效的安全规范、标准 为依据,通过全员参与的安全管理方式,对工序全过程进行精心的操作,严格控制和周密组织,进而最终达到优良的内在品质 。最终实现项目的各项安全管理目标。1.2.2安全规范:在本工程的施工过程中接到的现行有效的国家正式行业安全规范及经业主、监理及设计方案确定有效的其它安全技术规范。五、安全管理(一)、安全组织机构及管理职责1.1.在公司安全监督部
5、的领导下,鼎晨浦东雅典10#楼、幼儿园、三期地库工程项目部成立项目部安全生产领导小组,由项目经理主持安全生产领导小组开展工作,行使职责。1.2. 安全生产领导小组日常工作由项目部安全科负责。1.3.安全生产领导小组每周召开会议,贯彻上级安全生产重大决议和要求,分析研究本工程安全生产形势和现状,制定和审定有关安全生产重大措施,审议安全生产工作专项报告,并做出相应记录。1.4 安全生产领导小组组成人员名单:组 长:刘杰副组长:明文华、苏建军 小组成员:汪志刚、裴峰、尤乃仁、石明全、庄明星、薛飞(二)、 安全生产目标与方针2.1.1项目安全总方针:安全第一、预防为主;健全体系、分层管理、分层负责、
6、预控预防、落实责任2.1.2项目安全管理目标: 1.杜绝重大伤亡事故、因工死亡责任指标为零; 2.因工负伤频率千分之六以下,其中重伤事故频率万分之四以下; 3.杜绝急性中毒事故; 4.杜绝重大机械事故;2.2.1创太原市文明工地;2.2.2认真贯彻“安全第一、预防为主”的方针,全面落实安全负责一把手,管生产必须管安全,安全管理上下呼应齐抓共管,安全教育一个不漏。2.2.3实行分班组分工种管理,各工种的班组长是兼职安全员,自检和互检相结合,平时检查与定期检查相结合。2.2.4抓好职工入场三级安全教育,转场和换岗教育,确保特殊工种持证率达到100 2.2.5抓好各项制度的贯彻落实,坚持三铁精神,抓
7、好现场的文明施工,确保施工现场安全防护标准化。(三)、安全生产各级职责和责任体系责任制分解3.1.项目经理为项目安全生产第一责任者,对项目安全生产负全面领导责任。领导制定并组织实施年度及阶段安全生产目标与规划,对安全专职机构设置与人员配备负责。3.2.项目现场项目经理全面负责项目部安全生产工作,保证安全技术措施费用及时到位,按规定审批各项劳动保护费用和安全生产奖励资金。领导制定并组织实施年度及阶段安全生产目标与规划, 决定和批准安全管理工作重要活动及重要决议、决策及文件的制定、贯彻与执行。3.3.项目总工程师对项目安全技术管理负领导责任,组织领导各项安全技术措施的编制、审定和批准,使其符合有关
8、安全规程和技术规范,保证施工的安全性能。领导新工艺、新技术、新材料开发、应用的安全技术配套管理。3. 4.项目生产经理协助项目经理实施对项目部安全生产工作的管理,领导项目部安全科、工程科 实施全面安全管理工作。是本项目安全生产的直接责任者。负责贯彻执行安全生产方针、政策、法规。3.5.项目商务经理负责合约、报价等系统贯彻落实安全生产相关职责按国家有关部门规定审批核准与分包单位安全生产责任与义务。3.6.项目安全科在现场经理的直接领导下履行对项目安全生产管理和监督职责,宣传贯彻安全生产方针政策、规章制度,推动项目安全保证体系的运行。对项目各项安全管理制度的贯彻与落实情况进行检查与具体指导,及时发
9、现薄弱环节或失控部位,向项目工程科及时下达整改指令书,并跟踪复查,督促如期整改;组织分包队伍安全专兼职人员开展安全监督与检查工作;查处违章指挥、违章操作、违反劳动纪律的人员,对重大事故隐患采取有效的控制措施,必要时可采取局部停产的非常措施;做好安全相关资料的记载、管理、备案工作。每月召开一次安全讲评会,分析与总结本月安全生产情况;参与安全事故的调查与处理;对进场分包队伍三级安全教育,并负责考核、办理与发放上岗证;定期或不定期对现场使用中的劳动保护用品,护具抽样检测。在每月底对本月安全生产动态、存在问题、解决方法与下月安全防范重点以书面形式报项目经理、生产经理、及公司安监部。3.7.项目工程科为
10、本项目安全生产的责任部门。每周配合安全科进行现场安全检查;负责贯彻执行安全生产方针、政策、法规及施工组织设计和安全设计所明确的安全技术保证措施;定期组织对施工现场文明施工进行检查,对发现的安全隐患及安全科所发安全隐患整改指令书按要求时间及时整改。管理和指导分包队伍认真履行安全生产职责,搞好现场安全防护与管理。认真做好各分项施工的安全技术交底,以及相应季节安全技术交底。负责安排组织大、中、小型设备设施的安装、验收、使用。3.8现场区域栋号长是所辖区域安全生产的直接责任者,必须认真贯彻各项安全生产政策法规,全面履行工长安全生产职责。对分包队伍进行安全技术交底并监督检查;及时发现并制止分包队伍的违章
11、指挥、违章操作行为;确保施工人员的作业环境与条件是否符合安全生产规定。深入现场,加强对安全薄弱环节的监控,把好安全生产关口。3.9.项目技术科为本项目安全生产技术管理的直接责任部门。负责提供项目工程安全技术措施、方案审核稿。提供新工艺、新技术安全技术标准。安全科反馈安全技术措施、方案修改意见。 并负责提供新的安全技术规范。3.10.项目材料科为本项目安全生产的相关责任部门。 负责提供劳动保护用品、安全防护用品的质量状况,产品合格证、数目、价格、厂家、进场时间一览表。负责提供有毒有害建筑、装饰化工材料产品性质介绍和安全使用说明。(四)、安全生产具体管理点 4.1深入学习贯彻建筑法;安全生产法和太
12、原市建筑工地安全文明施工管理规定。4.2完善安全管理体系,落实安全生产各项管理制度,确保安全生产。4.3安全生产管理实施分级管理、分层负责、预控预防的原则,各级各类人员必须履行自己的职责。从项目的策划开始就建立以项目经理为第一负责人的项目安全生产、文明施工管理责任体系并不断促进有效运行。并将所有分包队伍纳入项目的安全管理体系中来,使安全责任体系落实到底到边。4.4坚持安全生产教育培训考核审核制度,重点抓好三级安全教育和特种作业人员的教育培训、取证及项目部自身管理人员安全资格年审工作。4.5发挥安全技术措施在安全生产、文明施工方面的保证和促进作用。所有施工必须遵循经批准的施工组织设计(或方案)。
13、施工组织设计(或方案)中必须有针对本工程特点的能保证施工人员安全的安全技术措施,贯穿施工全过程的各个环节。4.6加强对分包队伍的管理,高度重视总分包合同和安全生产施工协议书(责任状)的签订及管理。4.7.严格审查分包队伍的资质,凡进入本工程的分包队伍人员和机械设备必须是合格的、是符合有关标准和法规要求的,其素质与数量必须满足现场安全生产的需要。4.8.特种作业人员必须持有效证件上岗作业。4.9.在分项工程具体实施前必须签订有明确的安全生产、文明施工、消防管理目标和管理责任划分条款的经济合同(或含有上述内容的协议书、责任状)。4.10.分包队伍必须贯彻执行安全生产、文明施工法规,必须认真执行安全
14、生产责任制,必须尊重并服从项目部对施工现场的安全生产管理。4.11加强项目部监督管理力度,对严重违章指挥、违章作业、违反劳动纪律者进行必要的处罚及爆光。4.12对重要劳动防护用品必须使用公司定点厂家的认定产品。4.13严肃事故报告制度及事故现场的保护,以及紧急意外事件的应急处理。 六、 安全教育与培训(一) 安全培训的目的1.1依据有关安全法规规定,项目部对所有新入场工人、特种作业人员、各级生产指挥人员、技术人员、安全监督专职人员以及职工全员开展安全教育、培训及考核,以提高各级管理人员和施工人员安全生产的责任感和自觉性,增强安全意识,掌握安全生产知识,不断提高安全管理水平和安全操作技术水平,加
15、强自我防护能力。1.2培训的组织形式 1.2.1新入场工人必须接受三级安全教育即:项目部级安全教育(由项目部安全科人员实施)、分包队伍自身安全教育和班组安全教育(由分包队伍自身安全管理人员实施并报项目部安全科备案)。教育应达到规定时间,并组织安全知识考试。1.2.2从事特种作业人员有架子工、信号工、电工、电气焊工、塔吊装拆工塔吊司机、电梯司机、场内工程车司机等工种必须接受专业技术培训,考试合格并持有特种作业证才允许上岗操作。分包队伍人员中,特种作业人员所持外地特种作业证需经相关部门考核审验。1.2.3每年初由项目部开展一次法企结合(执法机关与安全科一起举办)的安全生产意识教育,进行预防违章、渎
16、职犯罪的法纪教育。1.2.4每月的第一周,项目部安全科进行一小时全现场施工人员的安全教育活动,由项目部安全科栋号负责人主持。1.2.5 每周五下午,项目部安全科组织现场各分包队伍安全负责人会议,分析研究本周安全动态,部署落实下周安全工作。1.2.6 项目部安全科组织重大活动教育如每年一次“安全月”活动,节假日安全教育。1.2.7季节性安全教育,如冬、雨期施工安全生产知识教育,季节性返回岗位人员安全收心教育。(二) 安全培训的内容培训内容主要包括安全生产思想、知识、技能三个方面的教育。2.1.安全生产思想教育安全生产思想教育的目的是为安全生产奠定思想基础,通常从加强思想路线、方针政策和劳动纪律教
17、育两个方面进行。2.1.1 思想路线、方针政策教育通过提高各级管理人员及施工人员对安全生产重要意义的认识,从思想、理论上认识安全生产的重大意义,以增强关心他人,保护他人的责任感。通过安全方针政策教育,提高各级管理人员、施工人员的政策水平,使其正确全面理解党和国家的安全生产方针政策,严肃认真地执行安全生产方针政策和法规。2. 2. 劳动纪律教育使施工人员懂得严格执行劳动纪律对实现安全生产的重要性。企业施工的劳动纪律是劳动者进行共同劳动时必须遵守的规则和秩序。严格执行安全操作规程,遵守劳动纪律是贯彻安全生产方针,杜绝伤亡事故,保障安全生产的重要保证。2 .3 安全知识教育2.3.1 本工程全部管理
18、人员都必须接受安全知识教育,每年按规定的学时进行安全培训,所有管理人员及施工人员必须具备安全基本知识。2.3.2 安全基本知识教育的主要内容是:工程的基本概况,施工方法,施工现场的危险区域、危险部位、各类不安全因素等及其安全防护的基本知识和注意事项。2. 4安全技能教育2.4.1 安全技能教育,就是结合本工种或本专业的特点,实现安全操作、安全防护所必须具备的基本技术知识。2.4.2每个施工人员都要熟悉本工种、本岗位专业安全技术知识。2.4.3安全技能教育是比较专门、细致和深入的知识,包括安全技术、劳动卫生和安全操作规程。2.5.特种作业人员专项安全培训凡进入本现场从事特种作业(登高架设、起重、
19、焊接、电气、塔吊、电梯司机等)人员,必须首先将其持有的特种作业操作证经项目部安全科验收并认可,并经考试合格后,方可从事该项特种作业。 2.5.1.培训内容(1)太原市特种作业人员劳动安全管理办法;(2)本工程基本情况及必须遵守的现场安全规定;(3)该工种的安全考核试卷; (4)该项特种作业的具体安全技术要求。2.5.2. 培训方式:安全科组织和考核。2.5.3.考核方法:参加项目专项统一安全考试,由项目部安全科统一出卷并审阅判卷。考试成绩及格者取得上岗证后方得进入现场作业。(三) 阶段性安全重点教育 3.1基础阶段;3.1.1土方施工、基坑塌方安全防范要点;3.1.2冬、雨季施工安全交底;3.
20、2. 主体施工;3.2.1.节后(春节)收心教育;3.2.2.雨季安全技术交底;3.2.3.结构施工安全防范要点 ;3.2.4.高空坠落、物体打击、临电伤害、机械伤害、交叉作业等防范措施;3.3.装饰及设备安装施工;3.3.1.装修阶段安全防范要点 ;3.3.2.临电伤害、消防安全、交叉作业防范措施。(四) 特殊情况安全教育 在工程出现以下几种情况时,项目经理必须及时安排有关部门及人员对施工工人进行安全教育,时间不少于2小时:4.1.因故改变安全操作规程;4.2.实施重大和季节性安全技术措施;4.3.更新仪器、设备和工具,推广新工艺、新技术;4.4.发生因工伤亡、机械损伤事故及重大安全未遂事故
21、。七、各项安全技术方案编制与审批(一) 技术方案的编制及审批程序1.1施工组织设计将分为三个阶段编制(地基与基础阶段、主体工程阶段、装饰工程阶段)由项目部技术科负责编制,项目总工审核,报总监审批后方可实施。1.2.专项施工方案由项目部技术科编制,项目总工和监理单位审批后方可实施。(二) 安全技术方案的编制依据、编制原则 2.1编制依据:国家和政府颁发的有关安全生产的法律、法规、行业有关安全生产的规范、规程和制度。2.2. 编制原则2.2.1.安全技术方案的编制,必须考虑现场的实际情况、施工特点及周围作业环境,措施要有针对性。凡施工过程中可能发生的危险因素及建筑物周围外部环境不利因素等,都必须从
22、技术上采取具体且有效的措施予以预防。2.2.2.安全技术方案必须有设计、有计算、有详图、有文字说明。(三) 安全技术方案的编制内容:3.1.深坑桩基施工与土方开挖方案;3.2.工程临时用电施工方案;3.3.塔吊、施工外用电梯、垂直提升架等安装与拆除安全技术方案;3.4.大模板施工方案;(含支撑系统)3.5.脚手架施工方案;3.6.防水施工安全技术方案;3.7.大型设备安装安全技术方案;3.8.新工艺、新技术、新材料安全技术措施;3.9.冬、雨季施工安全技术措施; 3.10群塔施工方案;3.11消防施工方案;3.12环保施工方案。(四) 安全技术方案编制标准及审批管理4.1 安全技术方案审批管理
23、4.1.1.一般工程安全技术方案(措施)由项目项目部工程技术部门负责人审核,项目部总工程师和监理单位审批。4.2.安全技术方案编制 施工组织设计(或技术方案、措施)的编制审核、审批按有关规定的程序办理。但安全技术措施必须经安全科审定。所有的编制、审核、审批人必须亲笔签名。临时用电安全技术方案、措施的编制由电气工程师或具备相应能力的工程技术人员编写。4.3.安全技术方案(措施)变更4.3.1.施工过程中如发生设计变更,原定的安全技术措施也必须随着变更,否则不准施工。4.3.2施工过程中确实需要修改拟写的安全技术措施时,必须经原编制人同意,并办理修改审批手续。4.4. 安全技术方案实施过程的验收4
24、.4.1安全总监对一般安全技术方案或措施实施过程中的监督与验收,并对重大安全技术措施或施工工序负责检查、预控和把关。4.4.2安全技术措施与方案验收采用验收表,并如实填写验收时的检测数值。4.4.3.安全技术措施与方案实施验收,必须由方案、措施的编制人员负责组织。项目部安全科、工程科、实施单位共同参加。4.5. 安全技术交底4.5.1项目在进行工程技术交底的同时要进行安全技术交底。4.5.2安全技术交底与工程技术交底一样需分级进行。4.5.2.1.项目部总工程师会同现场经理向项目有关施工人员(项目工程科、材料科、有关人员及栋号长和分包队伍(含公司内部专业公司)行政和技术负责人进行交底、交底内容
25、同前款;4.5.2.2. 分包队伍(含公司内部专业公司)技术负责人要对其管辖的施工人员进行详尽的交底;4.5.2.3.项目责任工程师要对所管辖的分包队伍的专业工长进行交底;4.5.2.4分包队伍的专业工长必须向操作班组进行分部分项工程的安全技术交底并在施工过程中予以检查、控制和监督;4.5.2.5各级安全技术交底都应按规定程序实施书面交底签字制度,并存档以备查用。八、安全设施材料(一) 重要劳动防护用品管理1.1 重要劳动防护用品范围1.1.1安全网:水平式安全网、密目式安全网1.1.2.安全带、常用安全带、防坠器1.1.3安全帽1.1.4漏电断路器1.1.5配电箱、开关箱1.1.6临时用电的
26、电缆、电源线1.1.7脚手架扣件1.1.8安全标志、标牌1.1.9夜间安全警示灯(二) 重要劳动防护用品监督控制2.1. 由公司实行认定厂家认定产品的监督控制办法,由项目部安全总监进行监督,各分包队伍可从中选择认定厂家的认定产品。2.2.项目部安全科负责对本工程项目重要劳动防护用品进行验收,并对使用和管理等实施检查监督。九、具体施工安全实施(一) 钢筋工程1.1切断钢筋,要待机械运转正常,方准断料。活动刀片前进时禁止送料。1.2 切断机旁应设放料台,机械运转时严禁用手直接靠近刀口附近清料,或将手靠近机械传动部位。1.3严禁带手套在调直机上操作。1.4弯曲长钢筋,应有专人扶住,并站在钢筋弯曲方向
27、外侧。1.5点焊操作人员应戴护目镜和手套,并站在绝缘地板上操作。1.6对接焊钢筋(含端头打磨人员)应戴护目镜,在架子上操作须系安全带。1.7多人运送钢筋时,起、落、转、停动作要一致,人工上下传递不得在同一垂直线上,钢筋要分散堆放,并做好标示。1.8绑扎立柱、墙体钢筋,严禁沿骨架攀登上下。当柱筋高在4m以上时,应搭设工作平台;4m以下时,可用马凳或在楼地面上绑好后再整体竖立,已绑好的柱骨架应用临时支撑拉牢,以防倾倒。1.9绑扎圈梁、挑檐、外墙、边柱钢筋时,应搭设外挂架或悬挑架,并按规定挂好安全网。1.10起吊钢筋或骨架,下方禁止站人,待钢筋或骨架降落至安装标高1m以内方准靠近,并等就位支撑好后,
28、方准摘钩。(二) 模板工程 2.1. 现浇整体式模板的安装2.1.1.单片柱模吊装时,应采用卸扣和柱模连接,严禁用钢筋钩代替,以避免柱模翻转时脱钩造成事故,待模板立稳后并拉好支撑,方可摘除吊钩。2.1.2.支模应按工序进行,模板没有固定前,不得进行下道工序。2.1.3支设4m以上的立柱模板和梁模板时,应搭设工作台,不足4m的,可使用马凳操作,不准站在柱模上操作或在梁底模上行走,更不许利用拉杆、支撑攀登上下。2.1.4.墙模板在未装对拉螺栓前,板面要向后倾斜一定角度并撑牢,以防倒塌。安装过程要随时拆换支撑或增加支撑,以保持墙模处于稳定状态。模板未支撑稳固前不得松动吊钩。2.1.5.安装墙模板时,
29、应从内、外墙角开始,向相互垂直的二个方向拼装,连接模板的U形卡要正反交替使用,同一道墙(梁)的两侧模板应同时组合,以便确保模板安装时的稳定。当墙模板采用分层支模时,第一层模板拼装后,应立即将内、外钢楞、穿墙螺栓、斜撑等全部安设紧固稳定。当下层模板不能独立安设支撑件时,必须采取可靠的临时固定措施,否则严禁进行上一层模板的安装。2.1.6.五级以上大风、大雾等天气时,应停止模板的吊运作业。2.2.2.堆放场地应平整坚实,严防地基下沉引起台模架扭曲变形。2.2.3.高而窄的台模架宜加设连杆互相牵牢,严防失稳倾倒。2.2.4.组装后及每次安装前,应设专人检查和整修,不符合标准要求,不得投入使用。2.2
30、.5.拆下及移至下一施工段使用时,模架上不得放置板块及其它杂物,以防坠落伤人。待就位后,其后端与建筑物作可靠拉结后,方可上人。2.3.模板的拆除2.3.1.拆除时应严格遵守“拆模作业”的要点规定(详见安全技术交底)2.3.2高处、复杂结构模板的拆除,应有专人指挥和切实的安全措施,并在下方标出工作区,设专人看守,严禁非操作人员进入作业区。2.3.3.工作前应事先检查所使用的工具是否牢固,搬手等工具必须用绳系在身上,工作时要思想集中,防止钉子扎脚或工具从空中滑落。2.3.4.遇六级以上大风时,应停止室外的高空作业。有雨、雪、霜时应先清扫作业现场。2.3.5.拆除模板一般应采用长撬杠,严禁操作人员站
31、在正拆除的模板上。并确认所有穿墙螺栓杆旋开拔出后,方可示意信号工指挥起吊。2.3.6.以拆除的模板、拉杆、支撑等应及时运走或妥善堆放,严防操作人员因扶空、踏空而坠落。2.3.7.在楼面上有预留洞时,应在模板拆除后,随时将板的洞盖严及做好安全防护。2.3.8.拆模间隙时,应将已活动的模板、拉杆、支撑等固定牢固,严防突然掉落、倒塌伤人。2.3.9.拆除板、柱、梁、墙板时应注意:2.3.9.1拆除4m以上模板时,应搭操作平台,设防护栏杆。2.3.9.2严禁在同一垂直面上操作。2.3.9.3.拆除时应逐块拆卸,不得成片松动和撬落或拉倒。2.3.9.4拆除平台、楼层板的底模时,应设临时支撑,防止大片模板
32、坠落,尤其是拆支柱时,更应严防模板突然全部掉落伤人。(三) 混凝土工程3.1浇捣混凝土操作,应站在脚手架上操作,不得站在模板或支撑上操作,操作时应带绝缘手套,穿胶鞋。3.2.泵车下料胶管、料斗都应设牵绳。料斗串筒节间必须连接牢固。使用溜槽时,人员不得站在槽帮上操作。3.3.用输送泵输送混凝土,料管卡子必须卡牢,检修时必须先卸压。清洗料管时,严禁人员正对料管口。3.4.浇注漏斗形混凝土,其下口必须封严。斜屋面临边须设不低于1.5米的护身栏。3.5.浇筑圈梁、雨蓬、阳台应有防护设施;以防坠落。3.6.夜间浇筑混凝土,必须保证足够的照明设备,并做好保护接零。(四) 季节性施工季节性安全施工措施内容1
33、.夏季安全技术措施1.1教育职工对中暑的防范意识;1.2保持工作环境的通风、通气和尽可能遮阳;1.3配发必要的劳保用品,如草帽、遮阳伞等;1.4配备预防药品如人丹、十滴水、清凉油等。1.5合理安排、灵活调整上班时间,作好施工人员的防暑降温工作。2.雨季安全技术措施2.1雨期开挖基槽,为防止边坡被雨水冲塌,本工程采用土钉护坡。2.2遇到大雨时应停止浇筑混凝土,已浇部位加以覆盖,现浇混凝土应根据结构情况尽可能多考虑几道施工缝的留设位置。2.3大面积的混凝土浇筑前,要了解23天的天气预报,尽量避开大雨时混凝土浇筑。现场要预备大量防雨材料,以备浇筑时突然遇雨进行覆盖。2.4模板支撑下回填要夯实,并加垫
34、板,雨后及时检查有无下沉。2.5雨季施工的机械防雨和防雷设施(1) 所有机械棚要搭设牢固,防止倒塌漏雨,机电设备采取防雨、防淹措施,安装接地安全装置、机动电闸箱的漏电保护装置要可靠。(2) 雨期施工为防止雷电袭击造成事故,本工程对高出建筑物的塔吊,人货电梯、钢脚手架等装设了防雷装置。(3) 接地线,采用16mm2铜芯线,接地体采用长为1.5m ,壁厚2.5的钢管,将其一头打尖后垂直打入地下,防雷装置的避雷针,接地线和接地体采用双面焊接。电阻控制在10以内。3、冬季施工安全技术措施3.1做好施工人员的冬施培训工作,组织相关人员进行一次全面检查施工现场的过冬准备工作,包括临电设施、机械设备及保温等
35、项工作。3.2做好冬期施工所需大型机械油料的储备和工程机械润滑的更换补充,以及其它检修工作,以便在冬期施工期间运转正常。3.3冬施中加强天气预报工作,防止寒流突然袭击,合理安排每日的工作。同时加强防寒、保温、防火、防煤气中毒等项工作。十、安全防护(一) 基础施工1.1基坑顶部四周应做挡水矮墙,同时还要设置防护栏杆,且临近坑边1米范围内不得堆放料具和材料等物。1.2 基坑内要搭设上下通道,人行马道宽度不小于1米,斜道的坡度不大于1:3;运料马道宽度不小于1.5米,斜道的坡度不大于1:6。拐弯处应设平台,按临边防护要求设置防护栏杆及挡脚板,防滑条间距不大于30厘米。(二) 脚手架 2.1 所选用的
36、钢管、扣件、跳板的规格和质量必须符合有关技术规定的标准要求; 2.2 确保脚手架结构的稳定和具有足够的承载力。 2.3特殊工程脚手架和高度超过20米的脚手架必须进行设计和计算,并附简图;2.4 要认真处理脚手架底部结构(如对地基平整夯实,抄平后设置垫木等)确保地基具有足够的承载能力(高层和重荷载脚手架应进行架子基础设计),避免脚手架发生不均匀沉降;2.5 钢管脚手架应用外径4851毫米,壁厚33.5毫米,无严重锈蚀,弯曲、压扁或裂纹的钢管。木脚手架应用小头有效直径不小于8厘米,无腐朽、折裂、枯节的杉篙,脚手杆件不得钢木混搭。结构脚手架立杆间距不得大于1.5米,纵向水平杆(大横杆)间距不得大于1
37、.2米,横向水平杆(小横杆)间距不得大于1米。装修脚手架立杆间距不得大于1.5米。纵向水平杆(大横杆)间距不得大于1.8米,横向水平杆(小横杆)间距不得大于1.5米。 2.6 脚手架应设置足够牢固的连墙点,依靠建筑结构的整体刚度加强整片脚手架的稳定性,并按规定设置斜撑杆、剪刀撑及地杆; 2.7 脚手板要铺满、铺平、不得有探头板。作业层的外侧面应设18cm档脚板。 2.8 脚手架作业层的下方不超过3米应设置一道水平兜网。 2.9 脚手架必须有良好的防电、避雷装置、并应有接地。 2.10 六级以上大风、大雾、大雨或大雪天气暂停在脚手架上作业。 2.11 脚手架在适当部位设置上下人员用斜道,斜道上应
38、设防滑条,斜道两侧应搭设防护栏杆并设置安全立网封闭。 2.12 大风或大雨后应对脚手架进行全面的检查。 2.13 脚手架搭设完毕后经有关人员进行验收后方可投入使用。 2.14 现浇楼层柱梁板施工,应搭设足够的脚手架以保证工人安全操作。 2.15 高层脚手架拆除前须有拆除方案和安全技术交底。(三) 高处作业3.1.高空作业的安全技术措施及其所需料具,必须列入工程的施工组织设计。3.2.区域施工负责人应对高处作业安全技术负责,并建立相应的责任制。施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和个人防护用品,未经落实不得进行施工。3. 3.攀登和悬空高处作业人员以及搭设高处作业安全设施的
39、人员,必须经过专业技术培训及专业考试合格,持证上岗,并要求进行体格检查。3.4.施工中对高处作业的安全设施,发现有缺陷及隐患时,必须即使解决;危及人身安全时,必须立即停止作业。3. 5.施工作业场所所有有坠落可能的物件,应一律先行撤除或加以固定。高处作业中所用的物料,均应堆放平稳,不妨碍通行及装卸。工具应随手放入工具袋;作业中的走道、通道板和马道,应随时清扫干净;拆卸下的物件及余料和废料应及时清理运走,不得任意乱置或向下丢弃。传递物件禁止抛掷。3. 6.雨天和雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施。凡水、冰、霜、雪均应及时清除。遇有六级以上强风、浓雾等恶劣气候,不得进行露天攀登
40、与悬空高处作业。3. 7.因作业需要,临时拆除或变动安全防护设施时,必须经安全部门负责人同意,并采取相应的可靠措施,作业后应立即恢复。3.8.防护棚搭设与拆除时,应设警戒区,并派专人监护。严禁上下同时拆除。(四) 临边防护4.1对临边高处作业,必须设置防护设施,并符合下列规定:4.1.1基坑周边、尚未安装栏杆或栏板的阳台、料台与挑平台周边、雨蓬与挑檐边、无外脚手架的屋面与楼层、水箱周边等处,都必须设置防护栏杆。4.1.2楼层外围架设安全水平挑网,首层平网宽度必须达到6米,下方净高不得小于5米,后每隔四层设置一道3米宽的水平挑网。4.1.3分层施工的楼梯口和楼梯边,必须安装临时护栏。顶层楼梯口应
41、随工程结构进度安装正式防护栏杆。4.1.4井架与施工外用电梯和脚手架等与建筑物通道的两侧边,必须设防护栏杆。地面通道上部应设安全防护棚。4.1.5各种垂直运输接料平台,除两侧必须设防护栏杆外,平台口应设置安全门或活动防护栏杆。4.2.临边防护栏杆杆件的规格及连接要求,应符合下列规定:4.2.1.钢筋横杆上杆直径不应小于16mm,下杆直径不应小于14mm,栏杆柱直径不应小于18mm,采用电焊或镀锌钢丝绑扎固定。4.2.2.钢管横杆及栏杆柱均应采用48(2.753.5)mm的管材,用扣件固定。4.3.搭设临时防护栏杆,必须符合下列规定:4.3.1. 防护栏杆应由上下两道横杆及栏杆柱组成,上杆离地高
42、度为1.01.2m,下杆离地高度为0.50.6m。坡度大于1:22的屋面,防护栏杆应高于1.5m,并加挂安全立网。横杆长度大于2m时,必须加设栏杆柱。4.3.2. 栏杆柱的固定应符合下列要求:4.3.2.1.当在基坑四周固定时,可采用钢管并打入地面5070cm深。钢管离边口的距离不应小于50cm。4.3.2.2当在混凝土楼面、屋面或墙面固定时,可用预埋件与钢管或钢筋焊牢。4.3.3.栏杆柱的固定及其与横杆的连接,其整体构造应使防护栏杆在上杆任何处,能经受任何方向的1000N外力。4.3.4. 防护栏杆必须自上而下用安全立网封闭,或在栏杆下边设置严密固定的高度不低于18 cm的挡脚板。卸料平台两
43、侧的栏杆,必须自上而下加挂安全立网。4.3.5.当临边的外侧面临街道时,除防护栏杆外,敞口立面必须满挂安全网或其他可靠措施作全封闭处理。(五) 洞口防护5.1.楼面上的所有施工洞口应及时覆盖以防人身坠落,严禁移动盖板(采取予留钢筋网的措施); 5.1.进行洞口作业以及在由于工程和工序需要而产生的,使人与物有坠落危险或危及人身安全的其他洞口进行高处作业时,必须按下列规定设置防护设施:5.1.1.板与墙的洞口,必须设置牢固的盖板、防护栏杆、安全网或其他防坠落的防护设施。5.1.2.电梯井口必须设固定栅门。电梯井内(管道坚井内)自首层开始支设水平网,以上每隔两层支设一道水平接网,网边与井壁周边间隙不
44、得大于20cm,网底距下方物体或横杆不得小于3m。施工层应搭设操作平台,并满铺跳板;5.1.3.施工现场通道附近的各类洞口与坑槽边等处,除设置防护设施与安全标志外,夜间还应设红色示警灯。5.2.洞口根据具体情况采取防护栏杆,加盖板、张挂安全网与装栅门等措施。5.2.1.楼板、屋面和平台等面上短边尺寸小于25 cm但大于2.5 cm的孔口,必须用坚实的盖板盖设。盖板应能防止挪动移位。5.2.2. 楼板面等处边长2550cm的洞口、安装预制构件时的洞口以及缺件临时形成的洞口,可用木板作盖板,盖住洞口。盖板须能保持四周搁置均衡,并有固定其位置的措施。5.2.3边长50150cm的洞口,采用贯穿于混凝
45、土板内的预埋钢筋构成防护网,钢筋网格间距不得大于20 cm。5.2.4. 边长150cm以上的洞口,四周设防护栏杆,洞口下设安全平网。5.2.5.墙面等处的竖向洞口(如电梯井口),凡落地的洞口应加装下开式固定防护门,门栅网格的间距不应大于15 cm。(六) 临时用电6.1施工现场临时用电必采用三相五线制供电,并符合JGJ462005的规范要求; 6.2 配电室6.2.1 配电室用房必须符合防灰尘,防介质腐蚀、防砸、防火等规定;6.2.2 配电屏周围地面应铺设橡胶绝缘,应保证操作维修通道有足够宽度;6.2.3 门口配置危险标示及用于维修维护的专门标牌;6.2.4 设置专用制度牌。电箱门上标明用电
46、网络示意图,注明用电设备名称。6.3电缆选择与敷设符合规定要求。6.3.2 电缆敷设1)主干供电线路埋地敷设,埋设深度不得小于600毫米;2)架空敷设的主干电缆必须采用吊索与瓷瓶固定;3)垂直敷设电缆应按规定间隔绝缘绑扎固定;4)沿地面敷设电缆必须覆盖保护,并不得浸水。6.4 配电箱与开关箱6.4.1 需购买认定厂家的产品;6.4.2 配电箱的安装和内部设置必须符合有关规定;6.4.3 各级配电箱所选用的电器开关的额定值应相适应;6.4.4配电箱应符合标准规定。箱外有公司徽、分级编号、安全色标,并满足CI标准要求;6.4.5 实行三级配电箱供电,配电箱分配电箱(含移动配电箱)开关箱; 6.4.
47、6 动力用电与照明用电分箱供电或设照明专用线路;6.4.7塔吊用电从总配电箱直接引出并设置专用配电箱;6.4.8 消防用电从总配电箱单路引出;6.4.9 开关箱内必须保持电器设备完好,漏电开关动作灵敏,不得有带电体明露。6.5 接零接地与防雷保护6.5.1 三相五线制供电体系只允许电器设备采取接零保护;6.5.2 在整体供电系统设置重复接地,必须设置在主干供电线路的首、中、末端各选择一点。6.5.3 保护零线,重复接地必须设置在明显位置。连接线必须是绝缘多股铜芯线。6.5.4高大设备、塔吊、高大架子等须设防雷接地装置。塔吊防雷接地装置须单独敷设。6.6 漏电保护6.6.1 现场供电必须达到两级漏电保护。6.6.2 电焊机单独设漏电开关。6.6.3 手持电动工具、照明电源一侧加装漏电开关。6.7 用电设备6.7.1 固定式用电设备必须做到“一机、一闸、一箱、一漏开”;6.7.2 固定式用电一次
