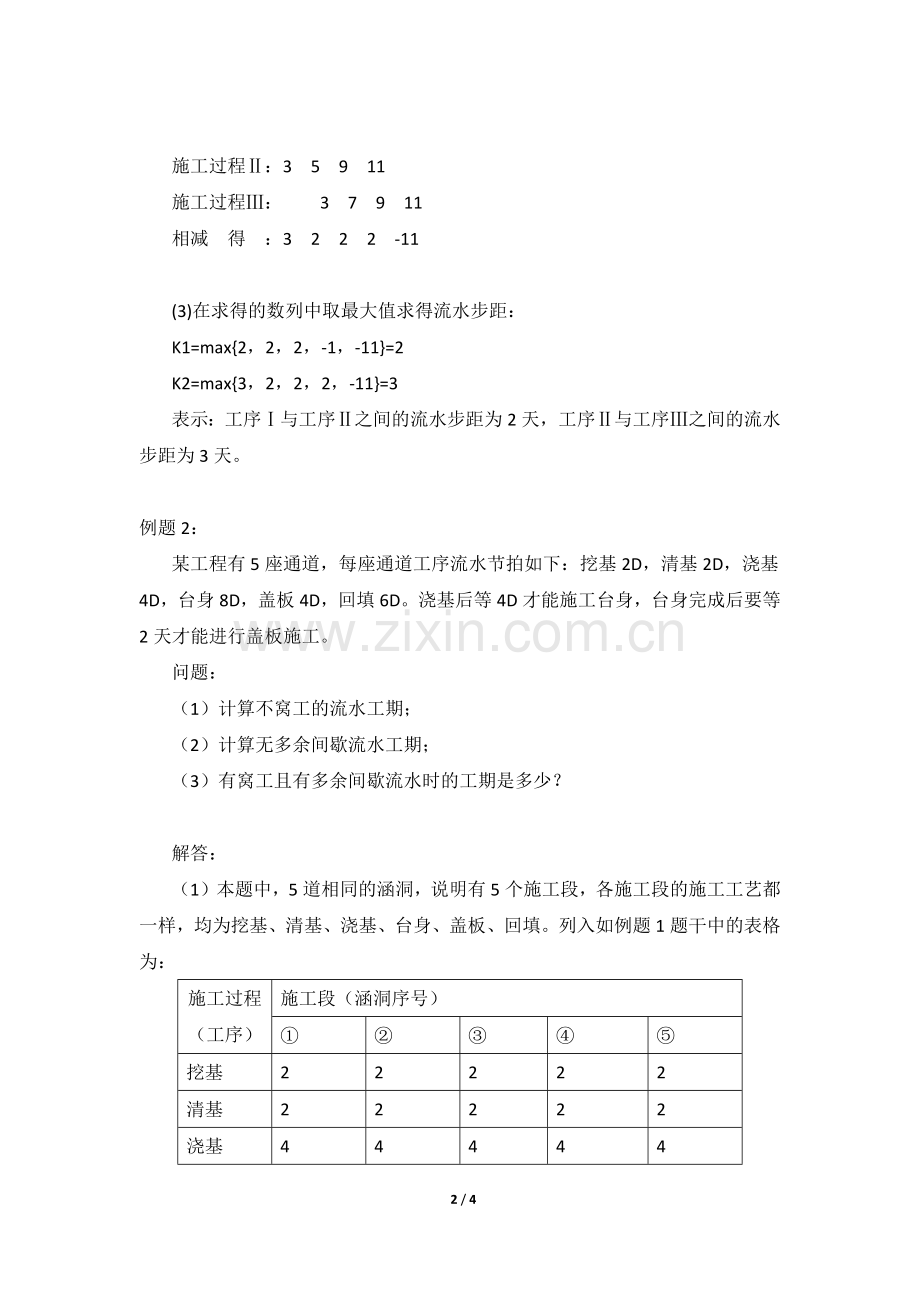

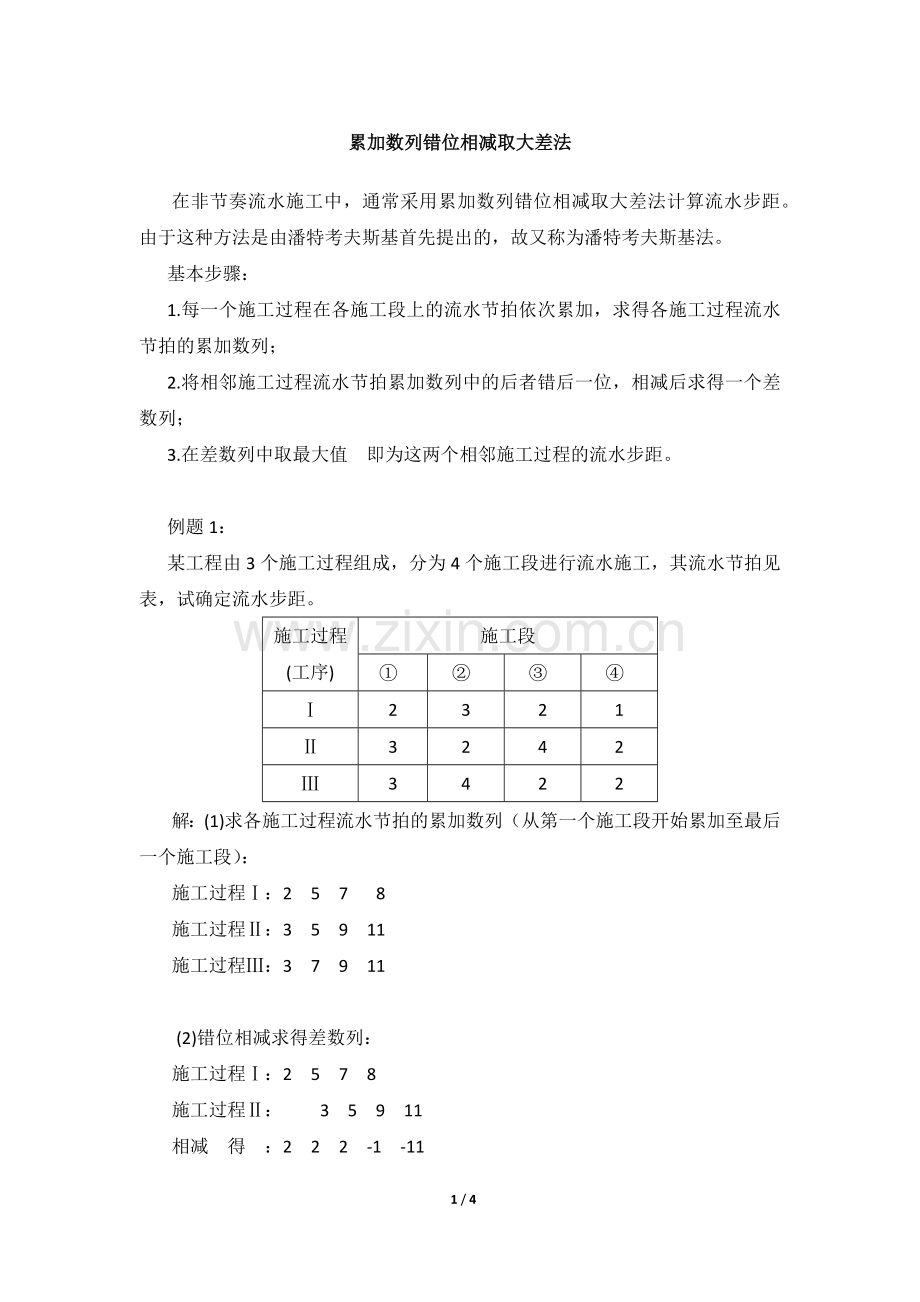

累加数列错位相减取大差法 在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。由于这种方法是由潘特考夫斯基首先提出的,故又称为潘特考夫斯基法。 基本步骤: 1.每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列; 2.将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列; 3.在差数列中取最大值即为这两个相邻施工过程的流水步距。 例题1: 某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍见表,试确定流水步距。 施工过程 (工序) 施工段 ① ② ③ ④ Ⅰ 2 3 2 1 Ⅱ 3 2 4 2 Ⅲ 3 4 2 2 解:(1)求各施工过程流水节拍的累加数列(从第一个施工段开始累加至最后一个施工段): 施工过程Ⅰ:257 8 施工过程Ⅱ:35911 施工过程Ⅲ:37911 (2)错位相减求得差数列: 施工过程Ⅰ:2578 施工过程Ⅱ: 35911 相减得:222-1-11 施工过程Ⅱ:35911 施工过程Ⅲ: 37911 相减得 :3222-11 (3)在求得的数列中取最大值求得流水步距: K1=max{2,2,2,-1,-11}=2 K2=max{3,2,2,2,-11}=3 表示:工序Ⅰ与工序Ⅱ之间的流水步距为2天,工序Ⅱ与工序Ⅲ之间的流水步距为3天。 例题2: 某工程有5座通道,每座通道工序流水节拍如下:挖基2D,清基2D,浇基4D,台身8D,盖板4D,回填6D。浇基后等4D才能施工台身,台身完成后要等2天才能进行盖板施工。 问题: (1)计算不窝工的流水工期; (2)计算无多余间歇流水工期; (3)有窝工且有多余间歇流水时的工期是多少? 解答: (1)本题中,5道相同的涵洞,说明有5个施工段,各施工段的施工工艺都一样,均为挖基、清基、浇基、台身、盖板、回填。列入如例题1题干中的表格为: 施工过程(工序) 施工段(涵洞序号) ① ② ③ ④ ⑤ 挖基 2 2 2 2 2 清基 2 2 2 2 2 浇基 4 4 4 4 4 台身 8 8 8 8 8 盖板 4 4 4 4 4 回填 6 6 6 6 6 求各施工过程流水节拍的累加数列,为: 挖基2 4 6 8 10 清基2 4 6 8 10 浇基4 8 121620 台身816243240 盖板4 8 121620 回填612182430 按照例题1的计算方法,错位相减求得差数列,得各工序之间的流水步距,为: K1=max{2,2,2,2,2,-10}=2 K2=max{2,0,-2,-4,-6,-20}=2 K3=max{4,0,-4,-8,-12,-40}=4 K4=max{8,12,16,20,24,-20}=24 K5=max{4,2,0,-2,-4,-30}=4 接着计算不窝工的流水工期: 不窝工的无节拍流水工期=流水步距和+最后一道工序流水节拍的和+技术间歇之和,即: T=ΣK+Σt+ΣZ=(2+2+4+24+4)+5×6+(4+2)=72(天) 注:题中告诉“浇基后等4D才能施工台身,台身完成后要等2天才能进行盖板施工”,说明技术间歇为4+2=6天。最后一道工序为回填,需要6天,一共5道相同的涵洞,则最后一道工序流水节拍的和为5×6=30天。 (2)计算无多余间歇流水工期 各施工段之间的时间间隔计算,同段节拍累加错位相减取大差就等于流水节拍的最大值8。具体计算方法如下: 先进行各段上工序节拍累加,这里并不同于第(1)步中那样将同一工序在各工段上累加(即表中横向数据累加),而是在一个工段上各工序节拍的累加(即表中竖向数据累加),由于5道涵洞的施工工序及持续时间都一致,因此,每段上节拍的累加都一样,即: 第①道涵洞248162026 第②道涵洞248162026 第③道涵洞248162026 第④道涵洞248162026 第⑤道涵洞248162026 错位相减求得差数列,取最大差,得各工段之间的时间间隔为8天。 接着计算无多余间歇的流水工期: 无多余间歇的无节拍流水工期=施工段间间隔和+最后一个施工段流水节拍的和+技术间歇和,即: T=(5-1)×8+26+(4+2)=64(天) 注:5个施工段,之间有4个时间间隔。 (3)计算有窝工且有多余间歇流水时的流水工期 有窝工且有多余间歇流水时的流水工期,是第(1)、(2)两问中最短的工期,即无多余间歇流水工期,为64天。 思考: 根据例题2的计算方法,试着计算一下例题1中的“不窝工的流水工期”、“无多余间歇流水工期”以及“有窝工且有多余间歇流水时的流水工期”。 4 / 4
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
