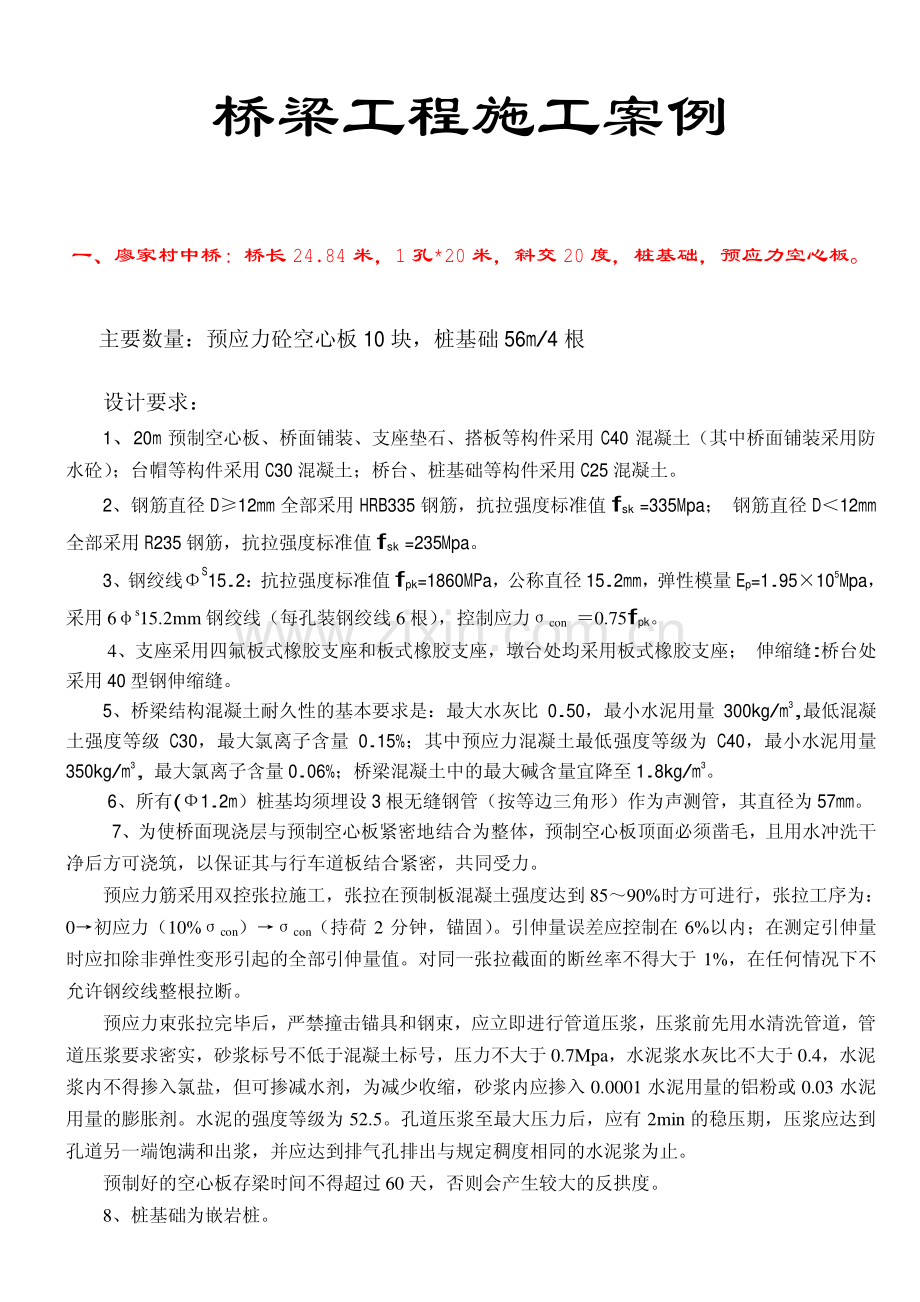

资源描述

1、 桥梁工程施工案例 一、廖家村中桥:桥长 24.84 米,1 孔*20 米,斜交 20 度,桩基础,预应力空心板。主要数量:预应力砼空心板 10 块,桩基础 56m/4 根 设计要求:1、20m 预制空心板、桥面铺装、支座垫石、搭板等构件采用 C40 混凝土(其中桥面铺装采用防水砼);台帽等构件采用 C30 混凝土;桥台、桩基础等构件采用 C25 混凝土。2、钢筋直径 D12mm 全部采用 HRB335 钢筋,抗拉强度标准值fsk=335Mpa;钢筋直径 D12mm全部采用 R235 钢筋,抗拉强度标准值fsk=235Mpa。3、钢绞线S15.2:抗拉强度标准值fpk=1860MPa,公称直径

2、 15.2mm,弹性模量 Ep=1.95105Mpa,采用 6s15.2mm 钢绞线(每孔装钢绞线 6 根),控制应力con 0.75fpk。4、支座采用四氟板式橡胶支座和板式橡胶支座,墩台处均采用板式橡胶支座;伸缩缝:桥台处采用 40 型钢伸缩缝。5、桥梁结构混凝土耐久性的基本要求是:最大水灰比 0.50,最小水泥用量 300kg/m3,最低混凝土强度等级 C30,最大氯离子含量 0.15%;其中预应力混凝土最低强度等级为 C40,最小水泥用量350kg/m3,最大氯离子含量 0.06%;桥梁混凝土中的最大碱含量宜降至 1.8kg/m3。6、所有(1.2m)桩基均须埋设 3 根无缝钢管(按等

3、边三角形)作为声测管,其直径为 57mm。7、为使桥面现浇层与预制空心板紧密地结合为整体,预制空心板顶面必须凿毛,且用水冲洗干净后方可浇筑,以保证其与行车道板结合紧密,共同受力。预应力筋采用双控张拉施工,张拉在预制板混凝土强度达到 8590%时方可进行,张拉工序为:0初应力(10%con)con(持荷 2 分钟,锚固)。引伸量误差应控制在 6%以内;在测定引伸量时应扣除非弹性变形引起的全部引伸量值。对同一张拉截面的断丝率不得大于 1%,在任何情况下不允许钢绞线整根拉断。预应力束张拉完毕后,严禁撞击锚具和钢束,应立即进行管道压浆,压浆前先用水清洗管道,管道压浆要求密实,砂浆标号不低于混凝土标号,

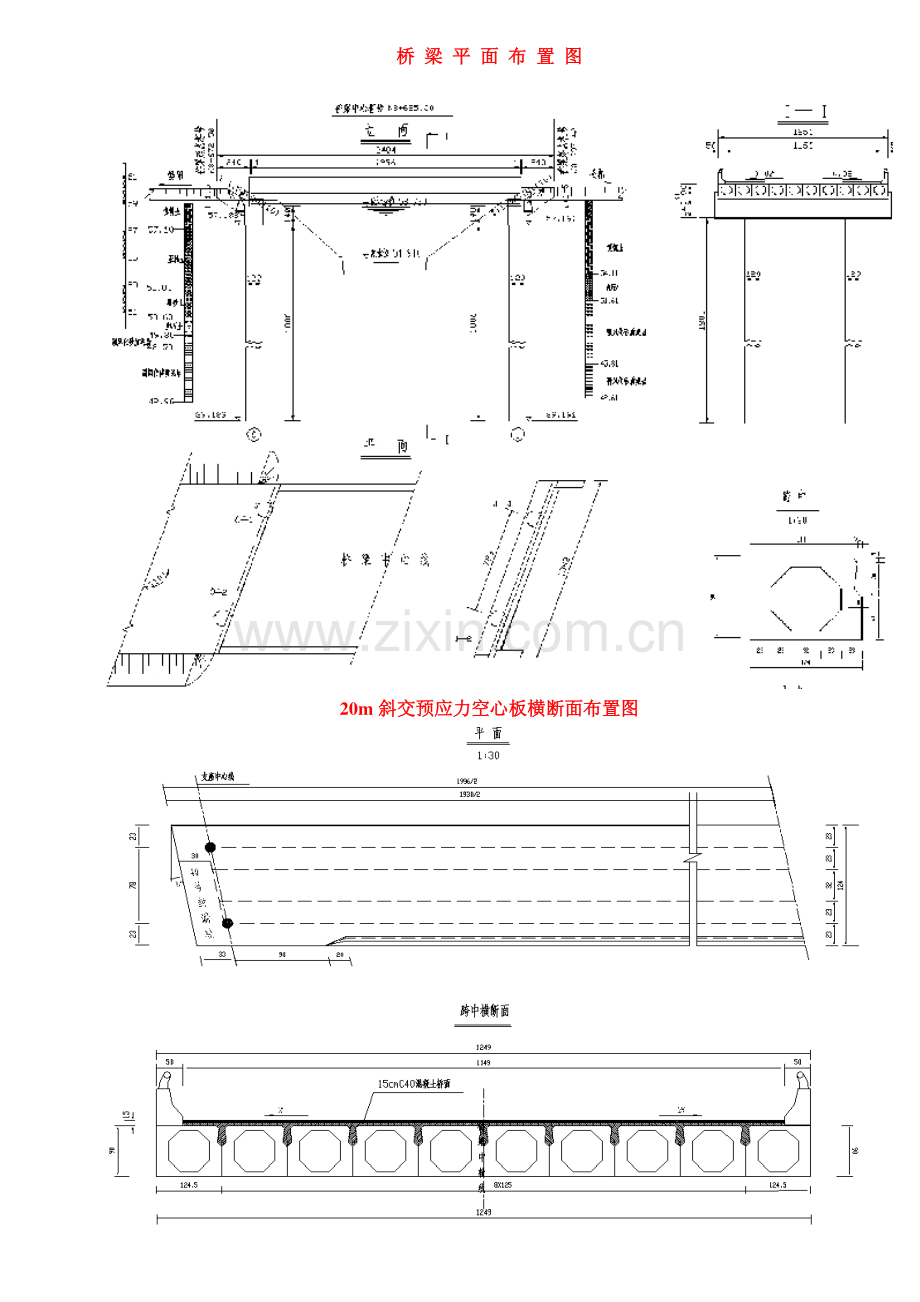

4、压力不大于 0.7Mpa,水泥浆水灰比不大于 0.4,水泥浆内不得掺入氯盐,但可掺减水剂,为减少收缩,砂浆内应掺入 0.0001 水泥用量的铝粉或 0.03 水泥用量的膨胀剂。水泥的强度等级为 52.5。孔道压浆至最大压力后,应有 2min 的稳压期,压浆应达到孔道另一端饱满和出浆,并应达到排气孔排出与规定稠度相同的水泥浆为止。预制好的空心板存梁时间不得超过 60 天,否则会产生较大的反拱度。8、桩基础为嵌岩桩。桥桥 梁梁 平平 面面 布布 置置 图图 20m 斜交预应力空心板横断面布置图斜交预应力空心板横断面布置图 本桩基础采用人工挖孔桩人工挖孔桩,根据施工安全规范,桩长超过 15 米,即不

5、能采用人工挖孔桩。用小型卷扬机起吊土石方,分节开挖及灌护壁混凝土成孔,视地质情况采用 0.51.0m,护壁混凝土采用现场自拌,标号为砼 C20C25。(每两人一组,平均挖深速度为 1 米/天,护壁为应进行布筋,护壁竖筋用10150 沿周边布置,10200 沿环向布置。护壁混凝土需振捣密实,防止渗漏水。)一般地段钢筋砼护壁(按设计)护壁钢筋6-8(按设计)插筋14-22长度L1.0米-1.5米注:不利地段钢筋砼护壁深度根据场地地质条件而定。止水堵漏草袋或麻袋人工挖孔桩掘井(不利地段)砼护壁施工示意图一般地段钢筋砼护壁(按设计)(适用于流砂层、流泥层、软土层)d人工挖孔桩掘井钢护筒施工示意图洛阳铲

6、卷扬机d注:钢护筒高度H根据场地地质条件而定。d钢护筒顶板顶板垫衬兼护筒吊环钢护筒(厚吊环14-22钢护筒顶板洛阳铲夯锤(适用于流砂层、流泥层、软土层)桩基础钢筋笼的制作与安装,本桩采用三种钢筋(桩基础钢筋笼的制作与安装,本桩采用三种钢筋(25、16、8),竖筋为),竖筋为 24 根根25 带勒钢带勒钢筋,内圆箍筋为筋,内圆箍筋为16 带勒钢筋,外圆箍筋为带勒钢筋,外圆箍筋为8 光圆钢筋。光圆钢筋。(“耳手”定位钢筋为16,设在加强筋四周,2 米一组,每组 4 根)。电焊采用:搭接焊中(双面焊),本焊适用 10mm40mm 钢筋;电弧焊接使用焊条电弧焊接使用焊条:对 I 级钢筋采用结 422

7、焊条焊接;对 II 级或 III 级钢筋采用结 502 或结 506 焊条进行焊接。规范要求:接头双面焊缝的长度不应小于 5d,单面焊缝的长度不应小于 10d,桩基主筋为25,则双面焊缝长度为 12.5cm。钢筋绑扎搭接长度:受拉区不应小于 25cm。钢筋笼吊装后,在孔桩内用滑轮进行定位、焊接支撑筋进行固定。挖孔桩水泥砼的浇注:(主骨料为砾石,钢材为链钢,水泥为郴州金磊牌)挖孔桩水泥砼的浇注:(主骨料为砾石,钢材为链钢,水泥为郴州金磊牌)一、干孔水泥砼浇注:一、干孔水泥砼浇注:在孔内安置患筒,患筒口随时不能高于孔底或孔内砼 2 米,防止混凝土产生离析现象,保证混凝土的质量。混凝土采用插入式高频

8、率的大型振动棒进行振捣,其振动直径可达150cm,每层振捣高度间隔 5060cm。并根据实际情况及混凝土的运输设备、运距等进行控制混凝土的坍落度。二、水下水泥砼浇注:二、水下水泥砼浇注:(C25 水下水泥砼,每立方用水泥 393kg(P.O42.5))水下混凝土的浇筑采用钢导管灌注法,导管为内径 2035 厘米的钢管,根据桩径的大小而定,每节长度为 12.5 米。导管使用前必须对导管进行水密承压和接头抗拉试验。进行水密试验的水压不小于孔内水深 1.3 倍压力的 1.3 倍。灌注时应保持足够的流动性,其坍落度控制在 180220mm。首批灌注的砼数量必须满足导管首次埋置深度(1.0 米)和填充导

9、管底部的需要。桩孔底至导管底端的间距,一般为 40cm。首批砼下落后,砼连续灌注。在灌注过程中,导管的埋置深度宜控制在 26 米。并应经常测探孔内砼面的位置,及时调整导管埋深。为了防止钢筋笼骨架上浮,在灌注砼顶面距钢筋骨架底部 1 米左右时,应降低砼的灌注速度。当砼灌注上升到钢筋骨架底口 4 米以上时,提升导管,使其底口高于骨架底部 2 米以上,即可加快灌注速度。灌注的桩顶标高应比设计高出一定的高度(50cm 以上),以保证砼的强度,多余部分检桩前必须凿除,残余桩头无松散层。本次由于导管没这么长,做成上面为患筒+下导管斗、导管 桩的浇注时间,规范要求在 8 小时内小时内单根桩要全部浇注完成。廖

10、家村中桥采用商品砼,按水下混凝土进行浇注廖家村中桥采用商品砼,按水下混凝土进行浇注 浇注完毕后,凿除桩头松散层浇注完毕后,凿除桩头松散层。挖孔桩挖至设计标高后,应有两个检查报告:挖孔桩挖至设计标高后,应有两个检查报告:、桩底岩石单轴抗压强度报告;、桩底 3d(或 5m 深度范围)钻芯报告。挖孔桩检测项目:挖孔桩检测项目:一、桩身砼的水泥、砂砾、砂、水等原材料检测。二、孔底沉淀处理(无松渣、淤泥等)。三、嵌入承台的锚固钢筋长度不能低于设计。四、实测项目:水泥砼强度。桩位。孔深。孔径。孔的倾斜度。钢筋骨架底面高程。桩基水泥砼浇注完后,应有的检查报告:桩基水泥砼浇注完后,应有的检查报告:声波投射法检

11、测桩身完整性;单桩竖向静载试验,以检验挖孔桩的承载力(规范要求,在同一条件下的试桩数量,不宜小于总桩数的 1%,且不应小于 3 根。);混凝土抗压强度(MPa)。注:当对桩的质量有怀疑时,应采取钻取芯样法对桩进行检测。静载试验在(小工程中)设计有要求时才做。规范规定:声波投射法在灌注桩时需埋声测管,内径 56cm,桩径小于 1 米设双管,桩径在 12.5米设三根管,桩径 2.5 米以上应设四根管。检测管可焊接或绑扎在钢筋笼内侧。声波投射法检测时间为:桩灌注后 7 天即可。承台施工、预应力空心板施工:承台施工、预应力空心板施工:预应力空心板钢筋主要为三种(12、10、8),带肋钢筋12、光圆钢筋

12、10 与8。水泥砼为 C40 标号,主骨料为碎石,水泥为郴州金磊牌。预应力空心板适用适用于 10m、16 m、20 m、25 m、30 m 等跨径与不同斜度的桥梁。采用的构造形式除常用的板宽为 1 m 的双孔空心板外,目前为进一步减轻自重、节省材料,设计出板宽为 1.5 m 的大预应力空心板。(本项目预应力空心板:长 20 m、宽 1.24 m、高 0.9 m)预应力空心板底模制作预应力空心板底模制作 预应力空心板预埋底座钢板 一块钢板:用前两根25 钢筋焊接钢板,后两根25 钢筋焊接钢板,错开位置 模板装好并验完模后,先在第一个端头底座浇注 1.5 倍(一节芯模)长水泥砼,并用振动器等搞好;

13、然后把第一节芯模拖放上面,并把芯模露出外面一些,再在上面浇注砼,当第一节(长)搞好后;再浇下一个底座砼,此时需接长芯模,一民工在芯模内进行接长操作,以此类推。一块板浇注时间约为 2.53.5 小时。拆模后的端墙表面应凿毛,如图。(注意:应量一下空心板顶板厚度,避免施工中因芯模“或内模”上浮造成几何尺寸改变)。【规范要求板顶或板底设计偏差+5mm】每块板浇注时,做抗压试件每块板浇注时,做抗压试件 3 组,共组,共 9 个。个。分别检测:1 组为施工单位 7 天抗压强度,1 组为施工单位 28 天抗压强度,1 组为监理单位抽检 28 天抗压强度。在中南大学土木工程检测中心检测及标定:1、钢绞线力学

14、性能检测报告钢绞线力学性能检测报告。钢绞线(15.20mm,强度 1860MPa)生产厂家湖南湘辉金属制品有限公司 2、锚具硬度试验报告、锚具硬度试验报告。锚具(型号:XQM15-6)生产厂家衡阳市新德力预应力有限公司 3、千斤顶标定报告。、千斤顶标定报告。成品空心板图成品空心板图 当空心板强度达到 8590%时,进行预应力张拉。当张拉压力表达到规定的 MPa,用毫米尺量出伸长值,然后计算伸长量。在板中位置,先用水准尺作标高记号,张拉完后,再丈量预拱度。(廖家村中桥)桥台盖梁扎钢筋、装模(廖家村中桥)桥台盖梁扎钢筋、装模 二、满金中桥:桥长 66.84 米,3 孔*20 米,斜交 137132

15、 度(在缓和曲线上),桩基础+墩柱,预应力空心板。主要数量:预应力砼空心板主要数量:预应力砼空心板 30 块,桩基础块,桩基础 135.6m/12 根,墩柱、盖梁、台帽、耳根,墩柱、盖梁、台帽、耳背墙背墙 215.7m3。(1)20m 预制空心板、桥面铺装、支座垫石、搭板等构件采用 C40 混凝土(其中桥面铺装采用防水砼);桥墩墩柱、盖梁、台帽等构件采用 C30 混凝土;桥梁墩、台桩基础等构件采用 C25 混凝土。(2)预应力钢筋及锚具,本桥所有锚具使用等级均为一级。主梁应力计算计入 8cm 厚现浇层共同受力。采用 5s15.2mm 钢绞线(每孔装钢绞线 5 根),控制应力con 0.75fp

16、k。(3)支座:采用四氟板式橡胶支座和板式橡胶支座。(4)伸缩缝:桥台处采用 40 型钢伸缩缝,伸缩缝应在厂家的指导下施工,安装时必须满足该处桥面标高的要求。(5)下部结构设计:0、3 号桥台设计为三柱式埋置式桥台,基础均采用 3 根 D120cm 钻孔灌注桩。桥墩设计为三柱式桥墩,采用柱式墩配灌注桩,墩柱直径为 D130cm,墩顶设盖梁。桩基按嵌岩桩设计。(6)附属工程设计:桥面设计为连续桥面,全桥一联。0、3 号桥台处采用滑板支座。1、2 号桥墩处采用板式橡胶支座。两侧防撞栏杆采用分段设置,各段之间设缝。(7)其他技术参数同前面廖家村中桥。【桩基础桩基础施施工与工与前前桥一桥一样样,不再重

17、叙】不再重叙】(满金中桥)桥台盖梁扎钢筋、装模(满金中桥)桥台盖梁扎钢筋、装模 台帽盖梁钢筋根据满金中桥设计图纸,从中间往两边放一样的横坡。【见上图】(以满足梁上面的钢筋最小保护层厚度)本桥桥台装模最大的问题就是(使用了竹模板以及木支撑)。规范要求台帽或盖梁实测项目为:1、混凝土强度;2、断面尺寸;3、轴线偏位;4、顶面高程;5、支座垫石预留位置。(钢筋单独检查)墩墩 柱柱 施施 工工 立柱立柱施工完毕后,在混凝土表面包裹一层塑料薄膜,将混凝土与空气隔绝,阻止其中水分的蒸发以保证水化作用的正常进行。预应力空心板预制(预应力空心板预制(20m)底模的制作与廖家村中桥基本上相同,不重复表叙;底模上预埋钢板见下图。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
