收藏 分销(赏)

铸铁机电气室、水泵房、制浆室屋面防水交底.doc

上传人:xrp****65 文档编号:5904366 上传时间:2024-11-23 格式:DOC 页数:4 大小:70KB 下载积分:10 金币
下载 相关 举报
铸铁机电气室、水泵房、制浆室屋面防水交底.doc_第1页
第1页 / 共4页
铸铁机电气室、水泵房、制浆室屋面防水交底.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

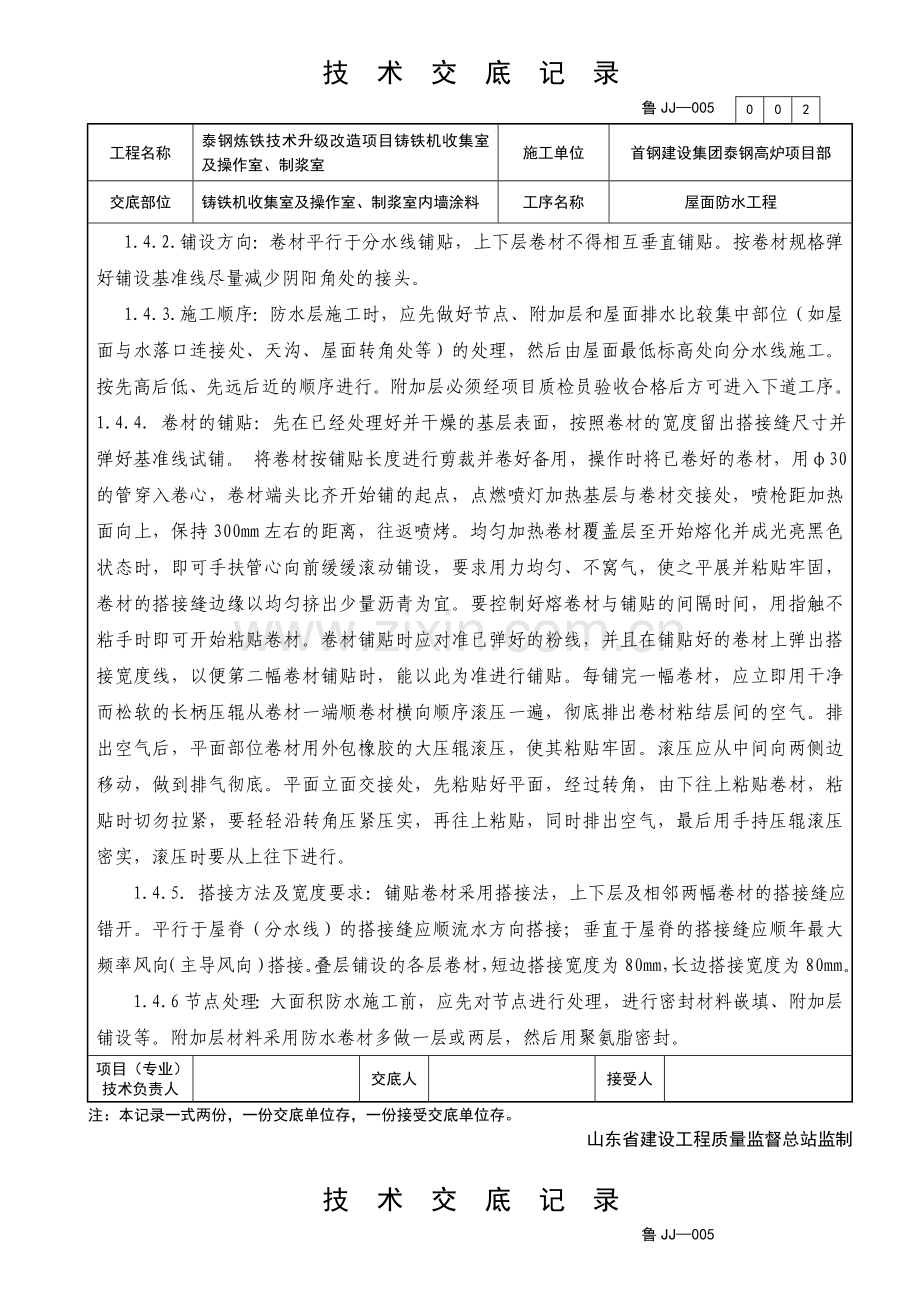

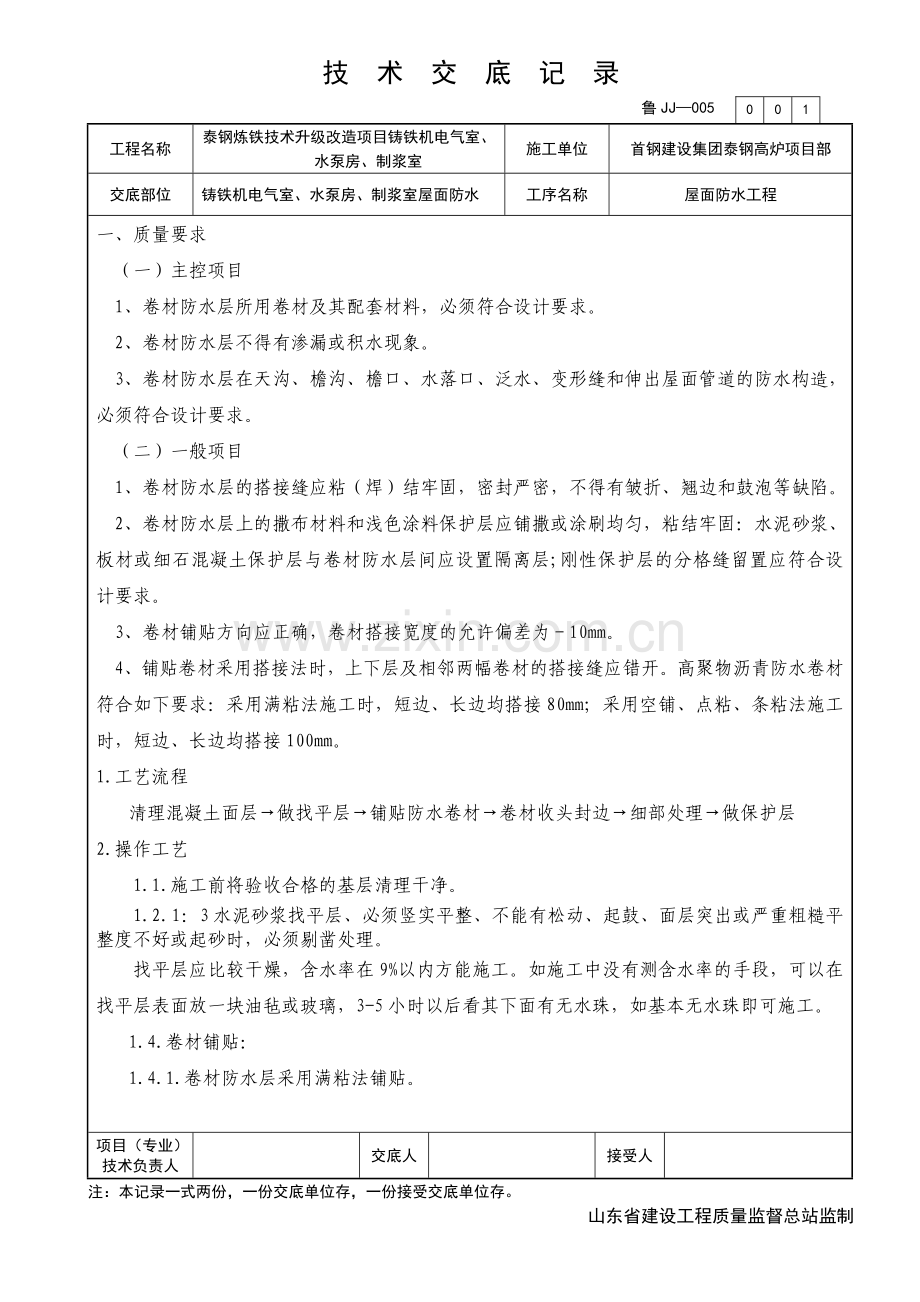

鲁JJ—005 技 术 交 底 记 录 0 0 1 工程名称 泰钢炼铁技术升级改造项目铸铁机电气室、水泵房、制浆室 施工单位 首钢建设集团泰钢高炉项目部 交底部位 铸铁机电气室、水泵房、制浆室屋面防水 工序名称 屋面防水工程 一、质量要求 (一)主控项目 1、卷材防水层所用卷材及其配套材料,必须符合设计要求。 2、卷材防水层不得有渗漏或积水现象。 3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。 (二)一般项目 1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。 2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固:水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。 3、卷材铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。 4、铺贴卷材采用搭接法时,上下层及相邻两幅卷材的搭接缝应错开。高聚物沥青防水卷材符合如下要求:采用满粘法施工时,短边、长边均搭接80mm;采用空铺、点粘、条粘法施工时,短边、长边均搭接100mm。 1.工艺流程 清理混凝土面层→做找平层→铺贴防水卷材→卷材收头封边→细部处理→做保护层 2.操作工艺 1.1.施工前将验收合格的基层清理干净。 1.2. 1:3水泥砂浆找平层、必须竖实平整、不能有松动、起鼓、面层突出或严重粗糙平整度不好或起砂时,必须剔凿处理。 找平层应比较干燥,含水率在9%以内方能施工。如施工中没有测含水率的手段,可以在找平层表面放一块油毡或玻璃,3-5小时以后看其下面有无水珠,如基本无水珠即可施工。 1.4.卷材铺贴: 1.4.1.卷材防水层采用满粘法铺贴。 项目(专业)技术负责人 交底人 接受人 注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制 鲁JJ—005 技 术 交 底 记 录 0 0 2 工程名称 泰钢炼铁技术升级改造项目铸铁机收集室及操作室、制浆室 施工单位 首钢建设集团泰钢高炉项目部 交底部位 铸铁机收集室及操作室、制浆室内墙涂料 工序名称 屋面防水工程 1.4.2.铺设方向:卷材平行于分水线铺贴,上下层卷材不得相互垂直铺贴。按卷材规格弹好铺设基准线尽量减少阴阳角处的接头。 1.4.3.施工顺序:防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处、天沟、屋面转角处等)的处理,然后由屋面最低标高处向分水线施工。按先高后低、先远后近的顺序进行。附加层必须经项目质检员验收合格后方可进入下道工序。 1.4.4. 卷材的铺贴:先在已经处理好并干燥的基层表面,按照卷材的宽度留出搭接缝尺寸并弹好基准线试铺。 将卷材按铺贴长度进行剪裁并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃喷灯加热基层与卷材交接处,喷枪距加热面向上,保持300mm左右的距离,往返喷烤。均匀加热卷材覆盖层至开始熔化并成光亮黑色状态时,即可手扶管心向前缓缓滚动铺设,要求用力均匀、不窝气,使之平展并粘贴牢固,卷材的搭接缝边缘以均匀挤出少量沥青为宜。要控制好熔卷材与铺贴的间隔时间,用指触不粘手时即可开始粘贴卷材。卷材铺贴时应对准已弹好的粉线,并且在铺贴好的卷材上弹出搭接宽度线,以便第二幅卷材铺贴时,能以此为准进行铺贴。每铺完一幅卷材,应立即用干净而松软的长柄压辊从卷材一端顺卷材横向顺序滚压一遍,彻底排出卷材粘结层间的空气。排出空气后,平面部位卷材用外包橡胶的大压辊滚压,使其粘贴牢固。滚压应从中间向两侧边移动,做到排气彻底。平面立面交接处,先粘贴好平面,经过转角,由下往上粘贴卷材,粘贴时切勿拉紧,要轻轻沿转角压紧压实,再往上粘贴,同时排出空气,最后用手持压辊滚压密实,滚压时要从上往下进行。 1.4.5. 搭接方法及宽度要求:铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接缝应错开。平行于屋脊(分水线)的搭接缝应顺流水方向搭接;垂直于屋脊的搭接缝应顺年最大频率风向(主导风向)搭接。叠层铺设的各层卷材,短边搭接宽度为80mm,长边搭接宽度为80mm。 1.4.6节点处理:大面积防水施工前,应先对节点进行处理,进行密封材料嵌填、附加层铺设等。附加层材料采用防水卷材多做一层或两层,然后用聚氨脂密封。 项目(专业)技术负责人 交底人 接受人 注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制 鲁JJ—005 技 术 交 底 记 录 0 0 3 工程名称 泰钢炼铁技术升级改造项目铸铁机收集室及操作室、制浆室 施工单位 首钢建设集团泰钢高炉项目部 交底部位 铸铁机收集室及操作室、制浆室内墙涂料 工序名称 屋面防水工程 1.4.7.落水口:天沟卷材铺设前,应先对水落口用聚氨脂进行密封处理。在水落口杯埋设时,水落口杯与竖管承插口的连接处应用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象。水落口周围直经500mm范围内用防水卷材封作为附加层,厚度不少于2mm。落水口杯与基层接触处应留宽20mm、深20mm的凹槽,嵌填密封材料。铺至水落口的各层卷材和附加层,均应粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材间应满涂胶结材料予以粘结,底盘周围用密封材料填封。如下图示意: 1.4.8.天沟:天沟铺贴卷材应从沟底开始,顺天沟从水落口向分水线方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。必须按设计要求找坡,转角处应抹成规定的圆角,找坡宜用水泥浆抹面,表面应抹平压光。 1.4.9. 挑檐、泛水与卷材收头:泛水部位卷材铺贴前,先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完成后采用1:3水泥沙浆抹平、压光。举例如下图示意: 1.4.10 阴阳角:阴阳角处的基层涂胶后要用防水卷材封距角每边100mm,再铺一层卷材附加层,铺贴后剪缝处用防水卷材封固。防水层的阴阳角处的基层应按要求做成圆角。由于交接处应力集中,往往先于大面积防水层提前破坏,因此,必须加做附加层。 1.4.11搭接缝及收头施工是影响铺贴质量的关键,此时不随大面一次粘铺,搭接缝及收头的卷材必须100%烘烤,粘铺时必须有熔融沥青从边端挤出,将边端粘牢、密封。 项目(专业)技术负责人 交底人 接受人 注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制鲁JJ—005 技 术 交 底 记 录 0 0 4 工程名称 泰钢炼铁技术升级改造项目铸铁机收集室及操作室、制浆室 施工单位 首钢建设集团泰钢高炉项目部 交底部位 铸铁机收集室及操作室、制浆室内墙涂料 工序名称 屋面防水工程 2.成品保护 2.1.施工操作过程中,不得污染现场环境卫生、建筑成品、半成品。 2.2.施工操作人员及检查人员不得穿硬底鞋踩踏卷材。 2.3.防水层做完之后,应及时做好保护层。在保护层未做之前,任何人员不得进入,也不得在防水层上堆集杂物,以免损坏防水层。 2.4.防水进行施工操作时,对预埋的管道不得碰坏和堵塞杂物。 项目(专业)技术负责人 交底人 接受人 注:本记录一式两份,一份交底单位存,一份接受交底单位存。 山东省建设工程质量监督总站监制
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
