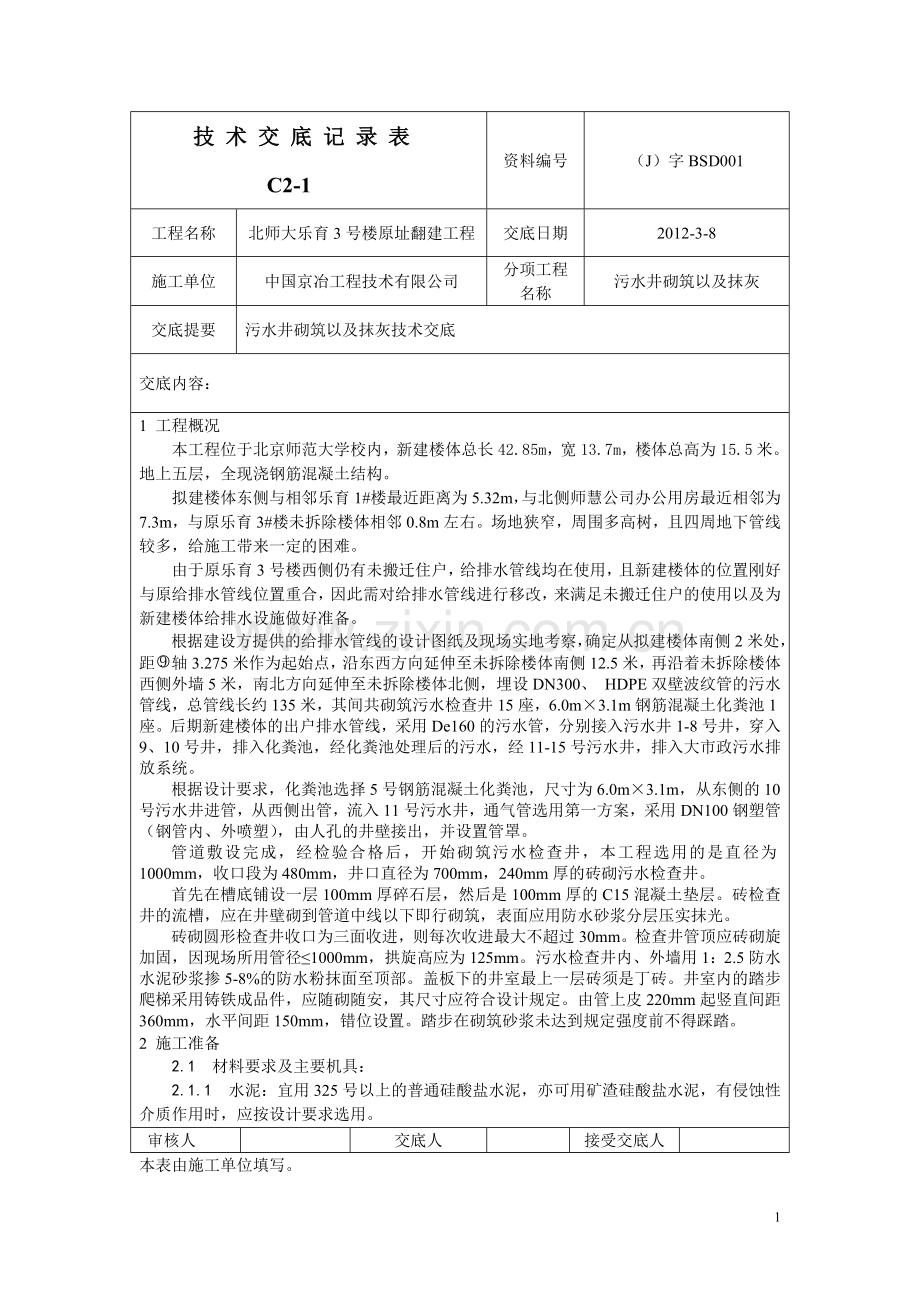

技 术 交 底 记 录 表
C2-1
资料编号
(J)字BSD001
工程名称
北师大乐育3号楼原址翻建工程
交底日期
2012-3-8
施工单位
中国京冶工程技术有限公司
分项工程名称
污水井砌筑以及抹灰
交底提要
污水井砌筑以及抹灰技术交底
交底内容:
1 工程概况
本工程位于北京师范大学校内,新建楼体总长42.85m,宽13.7m,楼体总高为15.5米。地上五层,全现浇钢筋混凝土结构。
拟建楼体东侧与相邻乐育1#楼最近距离为5.32m,与北侧师慧公司办公用房最近相邻为7.3m,与原乐育3#楼未拆除楼体相邻0.8m左右。场地狭窄,周围多高树,且四周地下管线较多,给施工带来一定的困难。
由于原乐育3号楼西侧仍有未搬迁住户,给排水管线均在使用,且新建楼体的位置刚好与原给排水管线位置重合,因此需对给排水管线进行移改,来满足未搬迁住户的使用以及为新建楼体给排水设施做好准备。
根据建设方提供的给排水管线的设计图纸及现场实地考察,确定从拟建楼体南侧2米处,距轴3.275米作为起始点,沿东西方向延伸至未拆除楼体南侧12.5米,再沿着未拆除楼体西侧外墙5米,南北方向延伸至未拆除楼体北侧,埋设DN300、 HDPE双壁波纹管的污水管线,总管线长约135米,其间共砌筑污水检查井15座,6.0m×3.1m钢筋混凝土化粪池1座。后期新建楼体的出户排水管线,采用De160的污水管,分别接入污水井1-8号井,穿入9、10号井,排入化粪池,经化粪池处理后的污水,经11-15号污水井,排入大市政污水排放系统。
根据设计要求,化粪池选择5号钢筋混凝土化粪池,尺寸为6.0m×3.1m,从东侧的10号污水井进管,从西侧出管,流入11号污水井,通气管选用第一方案,采用DN100钢塑管(钢管内、外喷塑),由人孔的井壁接出,并设置管罩。
管道敷设完成,经检验合格后,开始砌筑污水检查井,本工程选用的是直径为1000mm,收口段为480mm,井口直径为700mm,240mm厚的砖砌污水检查井。
首先在槽底铺设一层100mm厚碎石层,然后是100mm厚的C15混凝土垫层。砖检查井的流槽,应在井壁砌到管道中线以下即行砌筑,表面应用防水砂浆分层压实抹光。
砖砌圆形检查井收口为三面收进,则每次收进最大不超过30mm。检查井管顶应砖砌旋加固,因现场所用管径≤1000mm,拱旋高应为125mm。污水检查井内、外墙用1:2.5防水水泥砂浆掺5-8%的防水粉抹面至顶部。盖板下的井室最上一层砖须是丁砖。井室内的踏步爬梯采用铸铁成品件,应随砌随安,其尺寸应符合设计规定。由管上皮220mm起竖直间距360mm,水平间距150mm,错位设置。踏步在砌筑砂浆未达到规定强度前不得踩踏。
2 施工准备
2.1 材料要求及主要机具:
2.1.1 水泥:宜用325号以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。
审核人
交底人
接受交底人
本表由施工单位填写。

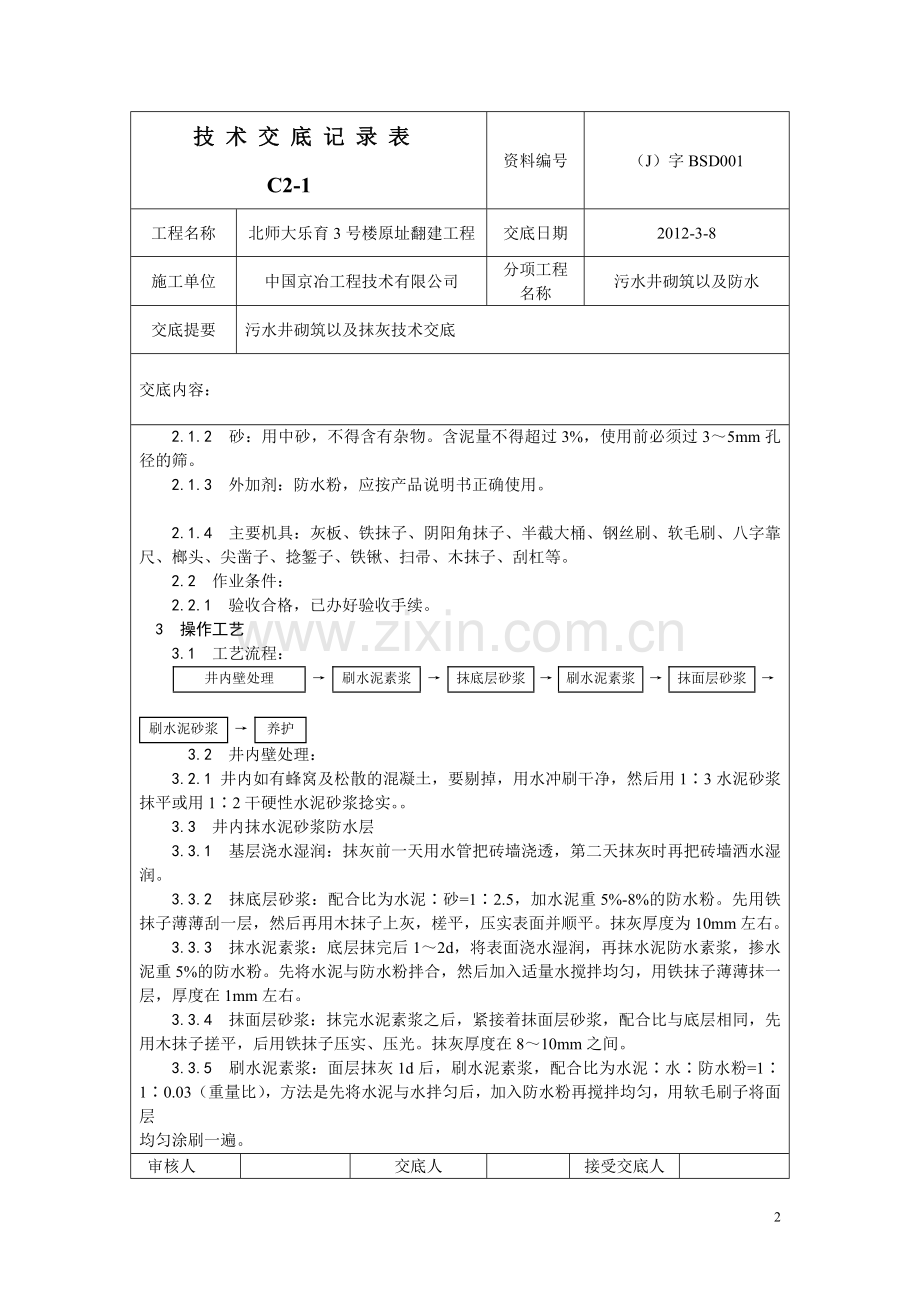

技 术 交 底 记 录 表
C2-1
资料编号
(J)字BSD001
工程名称
北师大乐育3号楼原址翻建工程
交底日期
2012-3-8
施工单位
中国京冶工程技术有限公司
分项工程名称
污水井砌筑以及防水
交底提要
污水井砌筑以及抹灰技术交底
交底内容:
2.1.2 砂:用中砂,不得含有杂物。含泥量不得超过3%,使用前必须过3~5mm孔径的筛。
2.1.3 外加剂:防水粉,应按产品说明书正确使用。
2.1.4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等。
2.2 作业条件:
2.2.1 验收合格,已办好验收手续。
3 操作工艺
3.1 工艺流程:
井内壁处理
→
刷水泥素浆
→
抹底层砂浆
→
刷水泥素浆
→
抹面层砂浆
→
刷水泥砂浆
→
养护
3.2 井内壁处理:
3.2.1 井内如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1∶3水泥砂浆抹平或用1∶2干硬性水泥砂浆捻实。。
3.3 井内抹水泥砂浆防水层
3.3.1 基层浇水湿润:抹灰前一天用水管把砖墙浇透,第二天抹灰时再把砖墙洒水湿润。
3.3.2 抹底层砂浆:配合比为水泥∶砂=1∶2.5,加水泥重5%-8%的防水粉。先用铁抹子薄薄刮一层,然后再用木抹子上灰,槎平,压实表面并顺平。抹灰厚度为10mm左右。
3.3.3 抹水泥素浆:底层抹完后1~2d,将表面浇水湿润,再抹水泥防水素浆,掺水泥重5%的防水粉。先将水泥与防水粉拌合,然后加入适量水搅拌均匀,用铁抹子薄薄抹一层,厚度在1mm左右。
3.3.4 抹面层砂浆:抹完水泥素浆之后,紧接着抹面层砂浆,配合比与底层相同,先用木抹子搓平,后用铁抹子压实、压光。抹灰厚度在8~10mm之间。
3.3.5 刷水泥素浆:面层抹灰1d后,刷水泥素浆,配合比为水泥∶水∶防水粉=1∶1∶0.03(重量比),方法是先将水泥与水拌匀后,加入防水粉再搅拌均匀,用软毛刷子将面层
均匀涂刷一遍。
审核人
交底人
接受交底人
本表由施工单位填写。
技 术 交 底 记 录 表
C2-1
资料编号
(J)字BSD001
工程名称
北师大乐育3号楼原址翻建工程
交底日期
2012-3-8
施工单位
中国京冶工程技术有限公司
分项工程名称
污水井砌筑以及防水
交底提要
污水井砌筑以及抹灰技术交底
交底内容:
3.3.6 养护:待有一定强度后,表面盖麻袋或草袋经常浇水湿润,养护时间视气温条件决定,一般为7d,矿渣硅酸盐水泥不应少于14d,此期间不得受静水压作用。冬期养护环境温度不宜低于+5℃。
3.4闭水试验
污水检查井砌筑完毕后,每两座检查井作一次闭水试验。试验前做好管端封堵,封堵要求严密、牢固,不得渗水。下游管堵设置放水管和截门,管堵须经核算承压力,管堵可用充气堵板或砖砌堵头。养护4天后向闭水段的检查井内注水,将水灌至上游井口高度。注水过程同时检查管堵、管道、井身,无漏水和严重渗水,再浸泡管和井2天后进行闭水试验。试验时将水灌至规定水位,观测时间不小于30min,直至观测结束时,应不断向管段内补水,保持试验水头恒定。并作好管道闭水试验记录,试验合格后经建设单位或监理单位同意后方可进行下一工序施工。
闭水试验装置如下图:
审核人
交底人
接受交底人
本表由施工单位填写。
技 术 交 底 记 录 表
C2-1
资料编号
(J)字BSD001
工程名称
北师大乐育3号楼原址翻建工程
交底日期
2012-3-8
施工单位
中国京冶工程技术有限公司
分项工程名称
污水井砌筑以及防水
交底提要
污水井砌筑以及抹灰技术交底
交底内容:
3.5沟槽回填夯实
管道工程必须在隐蔽验收合格后及时回填。沟槽回填应按沟槽排水方向由高向低分层对称进行。沟槽两侧应同时回填夯实,以防管道位移。回填土中不得含有石块、砖头、有机物、冻土等硬块;在接口处周围,应采用细粒土回填。回填前要清除槽内杂物、排除积水。
按照规范所要求的检验频率,采用环刀法对回填土的压实度进行测试。每层回填土经测试必须达到设计及规范要求的压实度后,才进行下一层的回填。由于管段处于居民区内,且临近有北师大小学,人员较密集,为了保证施工进度及施工安全,基础回填紧跟管道施工后面,作到每两个检查井其他工序施工完毕后,马上进行回填,以免发生开挖管道过长,紧跟着重复上道工序的施工。
管顶以上0.5m范围内用人工夯填,且分层夯实回填,每层压实厚度不大于30cm,压实系数c≥0.95。回填土高度至路床以下15cm为止,待该施工段全部管线工程完成后,集中对该部分进行回填压实处理,以保证路基的整体性和稳定性。
质量标准
4.1 保证项目:
4.1.1 原材料(水泥、砂)、外加剂、配合比及其做法,必须符合设计要求和施工规范的规定。
4.1.2 水泥砂浆防水层与基层必须结合牢固,无空鼓。
4.2 基本项目:
4.2.1 外观:表面平整、密实、无裂纹、起砂、麻面等缺陷。阴阳角呈圆弧形,尺寸符合要求。
4.2.2 留槎位置正确,按层次顺序操作,层层搭接紧密。
5 成品保护
5.1 落地灰要及时清理使用,做到活完脚下清。
5.3 在强度未达到标准前禁止上人。
6 质量记录
本工艺标准应具备以下质量记录:
6.1 原材料(水泥、砂、外加剂等)出厂合格证、试验报告。
6.2 隐检记录。
6.3 分项工程质量检验评定。
6.4 设计变更及洽商记录。
6.5 其它技术文件。
