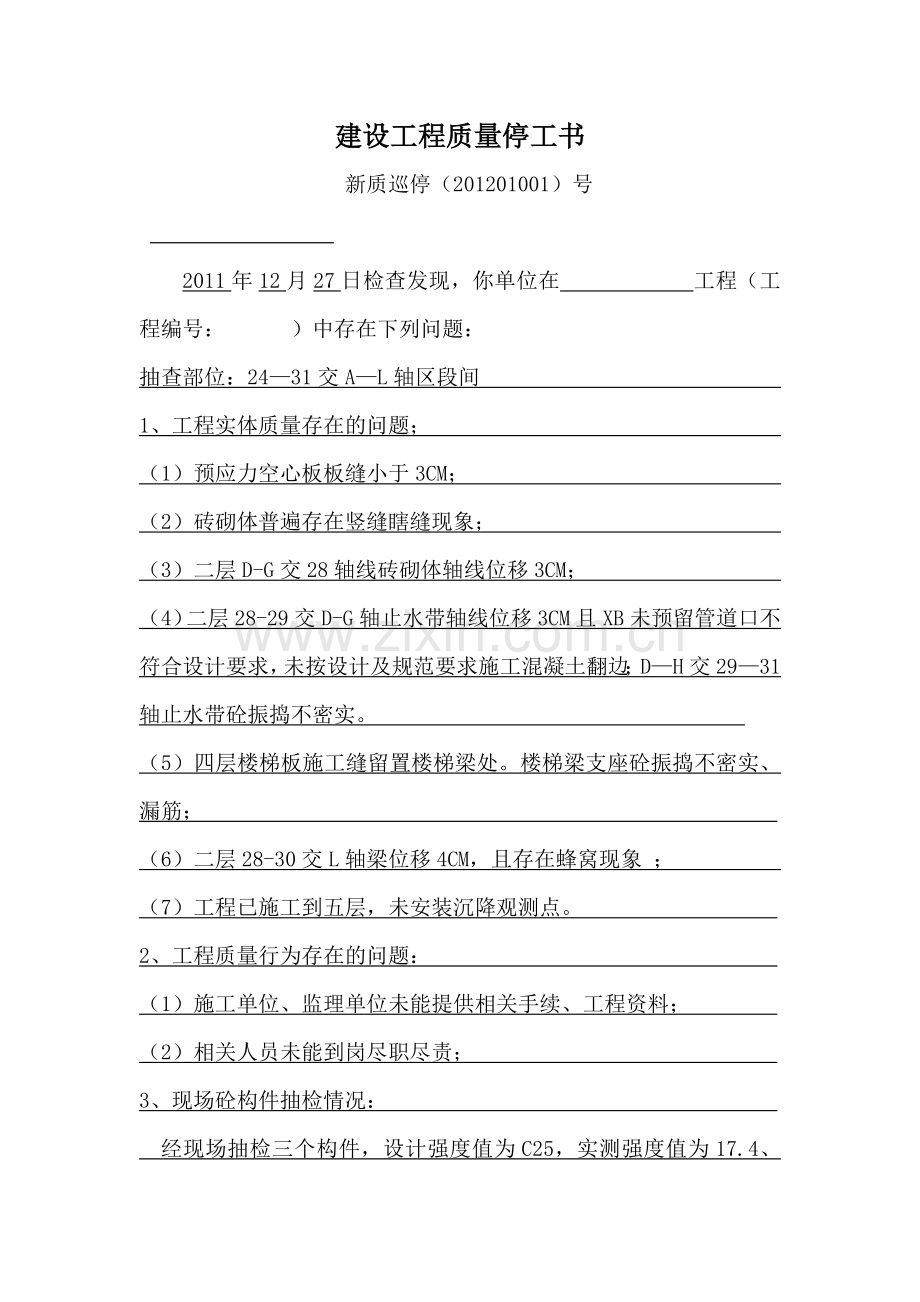

建设工程质量停工书
新质巡停(201201001)号
2011年12月27日检查发现,你单位在 工程(工程编号: )中存在下列问题:
抽查部位:24—31交A—L轴区段间
1、工程实体质量存在的问题;
(1)预应力空心板板缝小于3CM;
(2)砖砌体普遍存在竖缝瞎缝现象;
(3)二层D-G交28轴线砖砌体轴线位移3CM;
(4)二层28-29交D-G轴止水带轴线位移3CM且XB未预留管道口不符合设计要求,未按设计及规范要求施工混凝土翻边;D—H交29—31轴止水带砼振捣不密实。
(5)四层楼梯板施工缝留置楼梯梁处。楼梯梁支座砼振捣不密实、漏筋;
(6)二层28-30交L轴梁位移4CM,且存在蜂窝现象 ;
(7)工程已施工到五层,未安装沉降观测点。
2、工程质量行为存在的问题:
(1)施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检三个构件,设计强度值为C25,实测强度值为17.4、19.0、25.1MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201002)号
安徽恒业建设工程有限公司
2011年12月27日检查发现,你单位在安居苑小区2号楼工程(工程编号: )中存在下列问题:
抽查部位:1—8交A—M轴区段间
1、工程实体质量存在的问题;
(1)二层4—6轴交M轴轴线位移过大3CM,上表面不平整且使用砂浆找平,厚度大于2CM;3—4轴交L轴找平层大于2CM未用细石砼找平;
(2)二层1—3交B—L轴现浇板带露筋,六层1—3交D—L轴止水带位移3CM,XB未设预留口。
(3)三层8轴楼梯间配电箱大于30CM,未设置砼过梁;
(4)预应力空心板板缝小于3CM,普遍现象;
(5)四层4—6交L轴窗台上一皮砖未采用丁砌法;
(6)六楼4交D轴构造柱楼层处断开且上部安装YKB,不符合设计要求;
(7)工程已施工到七层,未安装沉降观测点。
2、工程质量行为存在的问题:
(1)施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检四个构件,设计强度值为C25,实测强度值为26.5、28.6、31.0、20.1MPa,其中一组实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201003)号
安徽恒业建设工程有限公司
2011年12月27日检查发现,你单位在安居苑小区3号楼工程(工程编号: )中存在下列问题:
抽查部位:6—16交A—L轴区段间
1、工程实体质量存在的问题;
(1)二层卫生间止水带涨模,现浇板未预留洞口;
(2)预应力空心板板缝小于3CM现象普遍 ;
(3)三层6-8交H—L构造柱不符合设计要求;
(4)二层配电箱预留口大于30CM,未设置砼过梁
(5)三层阳台柱位移偏差大;
(6)施工洞口未设锚拉筋;
(7)工程已施工到七层,未安装沉降观测点。
2、工程质量行为存在的问题:
(1)施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检四个构件,设计强度值为C25,实测强度值为13.4、12.4MPa,其中一组实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201004)号
安徽恒业建设工程有限公司
2011年12月27日检查发现,你单位在安居苑小区6号楼工程(工程编号: )中存在下列问题:
抽查部位:1-5交A-E轴段间
1、工程实体质量存在的问题;
(1)施工洞口拉结筋短,间距过大;
(2)空心板板缝小于3CM现象普遍;
(3)过梁支杆支在墙体上(墙体被破坏);
(4)楼梯未同步施工,施工缝留置在剪力最大处;
(5)卫生间止水带不交圈,无管道预留孔;
(6)砖砌体留直槎且拉结筋间距过大;
(7)未安装沉降观测点;
(8)配电箱留置在楼梯梁下,洞口大于30Cm未设砼过梁;
2、工程质量行为存在的问题:
(1)施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检四个构件,设计强度值为C25,实测强度值为25.6、18.6、19.9、15.6、MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201005)号
安徽恒业建设工程有限公司
2011年12月27日检查发现,你单位在安居苑小区8号楼工程(工程编号: )中存在下列问题:
抽查部位:1-11交A-G轴段间
1、工程实体质量存在的问题;
(1)空心板板缝小于3CM现象普遍;
(2)窗台上一皮砖未采用丁砌;
(3)配电箱设在楼梯梁下部,预留洞大于30CM,未设砼过梁;
(4)施工洞过大,锚拉筋间距过大;
(5)未安装沉降观测点;
(6)施工洞口未设锚拉筋;
(7)楼梯未同步施工,施工缝留置在剪力最大处;
(8)卫生间止水带部分未设;
(9)未安装沉降观测点;
2、工程质量行为存在的问题:
(1)施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为17.6、18.9MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201006)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-1-2号楼工程(工程编号: )中存在下列问题:
抽查部位:15-21交A-G轴段间
1、工程实体质量存在的问题;
(1)施工洞未设锚拉筋;
(2)窗台上一皮砖未采用丁砌;
(3)预应力空心板板缝小于3CM现象普遍;
(4)卫生间止水带未全部交圈;未设预留孔;
(5)阳台构造柱未提前预留柱钢筋;
(6)楼梯施工缝留置在梁上剪力最大处;且现浇板支座小;
(7)支杆支在砌体上,破坏砌体;
(8)阳台处门窗上口高度不一至;
(9)未安装沉降观测点;
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为30.4、14.7MPa,其中一组实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201007)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-2-1号楼工程(工程编号: )中存在下列问题:
抽查部位:1-6交C-E轴段间
1、工程实体质量存在的问题;
(1)窗台上一皮砖未采用丁砌;
(2)卫生间止水带未全部交圈;未设预留孔;
(3)楼梯梁支座砼蜂窝麻面露筋;
(4)现浇板带麻面、露筋,振捣不密实;
(5)预应力空心板板缝小于3CM现象普遍;
(6)未安装沉降观测点;
(7)门窗过梁支杆破坏砖砌体;
(8)砖砌体灰缝不均匀;
(9)未安装沉降观测点不符合设计要求;
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检三个构件,设计强度值为C30,实测强度值为13.2、22.1、12.6MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201008)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-5号楼工程(工程编号: )中存在下列问题:
抽查部位:4-9交A-H轴段间
1、工程实体质量存在的问题;
(1)二层7交E-H梁上一皮砖砌体无砂浆;
(2)卫生间止水带未全部交圈;未设预留孔;
(3)预应力空心板板缝小于3CM现象普遍;
(4)5交A-E梁支座砼浇筑不密实;
(5)6-7交H轴窗台未丁砌;
(6)楼梯平台处梁板后浇筑;
(7)砌体灰缝不均,竖缝瞎缝。
(8)窗台反过梁支座长度过短。
(9)在楼层处局部采用侧砌。
(10)未安装沉降观测点;不符合设计要求。
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为21.0、19.4MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201009)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-12号楼工程(工程编号: )中存在下列问题:
抽查部位:8-12交A-H轴段间
1、工程实体质量存在的问题;
(1)窗台上一皮砖未采用丁砌;
(2)预应力空心板板缝小于3CM现象普遍;
(3)楼梯梁支座砼浇筑不密实;
(4)三层E交1/1-3轴线砌体砂浆厚度大于2CM;
(5)过梁支杆破坏砌体;
(6)未安装沉降观测点;不符合设计要求。
(7)卫生间止水带未全部交圈;未设预留孔;
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为22.3、21.4MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201010)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-13号楼工程(工程编号: )中存在下列问题:
抽查部位:1-6交A-H轴段间
1、工程实体质量存在的问题;
(1)窗台上一皮砖未采用丁砌;
(2)预应力空心板板缝小于3CM现象普遍;
(3)楼梯梁支座砼浇筑不密实;
(4)三层E交1/1-3轴线砌体砂浆厚度大于2CM;
(5)过梁支杆破坏砌体;
(6)未安装沉降观测点;不符合设计要求。
(7)卫生间止水带未全部交圈;未设预留孔;
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为22.3、21.4MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201011)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-19号楼工程(工程编号: )中存在下列问题:
抽查部位:31—39交E—G轴区段间
1、工程实体质量存在的问题;
(1)预应力空心板普遍存在板缝小于3CM;
(2)二层卫生间止水带不符合设计要求,现浇板未预留洞口;
(3)39交E轴处GZ露筋、蜂窝,且侧边墙体开裂;
(4)砌体留直槎,未设锚拉筋;
(5)三层卫生间止水带砼外观强度低;
(6)四层GZ钢筋箍筋在搭接处未加密;
(7)未安装沉降观测点
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为24.8、25.4MPa,其中一组实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201012)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-20号楼工程(工程编号: )中存在下列问题:
抽查部位:12—17交A—H轴区段间
1、工程实体质量存在的问题;
(1)一层15-16交G轴未设窗台抗裂带,不符合设计施工;
(2)空心板板缝小于3CM;
(3)卫生间未设预留孔,止水带未按设计施工;
(4)GL支杆破坏砖砌体,砌体灰缝大于12mm且竖缝无砂浆存在瞎缝现象,施工架眼修补不符合规范要求;
(5)砌体材料混砌,圈梁上一皮砖砌体无砂浆。
(6)楼梯梁板没用同步施工。
(7)混凝土涨模严重。
(8)未安装沉降观测点;
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检二个构件,设计强度值为C25,实测强度值为24.2、20.5MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201013)号
新蔡县飞亚建筑有限公司:
2011年12月28日检查发现,你单位在新蔡县五期廉租房4-21号楼工程(工程编号: )中存在下列问题:
抽查部位:4—7交B —E轴区段间
1、工程实体质量存在的问题;
(1)6-7轴楼梯板蜂窝麻面;
(2)窗台上一皮砖未采用丁砌;
(3)栏板墙GZ未设锚拉筋箍筋不符设计要求;
(4)阳台栏板缺少GZ未按设计要求施工;
(5)砌体材料混砌,灰缝大于12mm现象普遍;
(6)楼梯现浇板支座位置不正确,未按设计施工;
(7)未安装沉降观测点;
2、工程质量行为存在的问题:
(1)建设单位、施工单位、监理单位未能提供相关手续、工程资料;
(2)相关人员未能到岗尽职尽责;
3、现场砼构件抽检情况:
经现场抽检三个构件,设计强度值为C25,实测强度值为23.9、15.3、18.9MPa,其实测值不能满足设计要求;
现责令对该工程全部进行停工整改,整改完毕后填写《巡查复工申请书》报县质监站复查并申请复工,未经复工审查合格不得擅自开工。
监督人员: 分管站长意见:
站长审批意见:
签收人员:
新蔡县建设工程质量监督管理站
年 月 日
建设工程质量停工书
新质巡停(201201014)号
新蔡县建筑公司:
2011年12月29日检查发现,你单位在新蔡县融景新城2号楼工程(工程编号: )中存在下列问题:
抽查部位:1—7交A—G轴区段间
1、工程实体质量存在的问题;
(1)二层6-7交G轴梁上口砂浆未找平,干砌砖;
(2)二层6-7交C-G轴区段间空心板板缝小于3CM,XB未做保护层
(3)二层5-6交L轴GZ蜂窝、砼振捣不密实;
(4)成束管线布置在GZ内,使GZ截面严重减小;
(5)厨房卫生间XB未做预留口且未做止水带,不符设计要求;
(6)5-7交B轴砖砌体位移严重,达到3CM;
(7)三层7轴GZ截面不符合设计要求;
(8)施工洞口大于1M且未设锚拉筋;
展开阅读全文
