收藏 分销(赏)

官龙路修缮工程施工组织设计.docx

上传人:xrp****65 文档编号:5851310 上传时间:2024-11-21 格式:DOCX 页数:73 大小:194.38KB
下载 相关 举报
官龙路修缮工程施工组织设计.docx_第1页
第1页 / 共73页
官龙路修缮工程施工组织设计.docx_第2页
第2页 / 共73页
官龙路修缮工程施工组织设计.docx_第3页
第3页 / 共73页
官龙路修缮工程施工组织设计.docx_第4页
第4页 / 共73页
官龙路修缮工程施工组织设计.docx_第5页
第5页 / 共73页
点击查看更多>>
资源描述

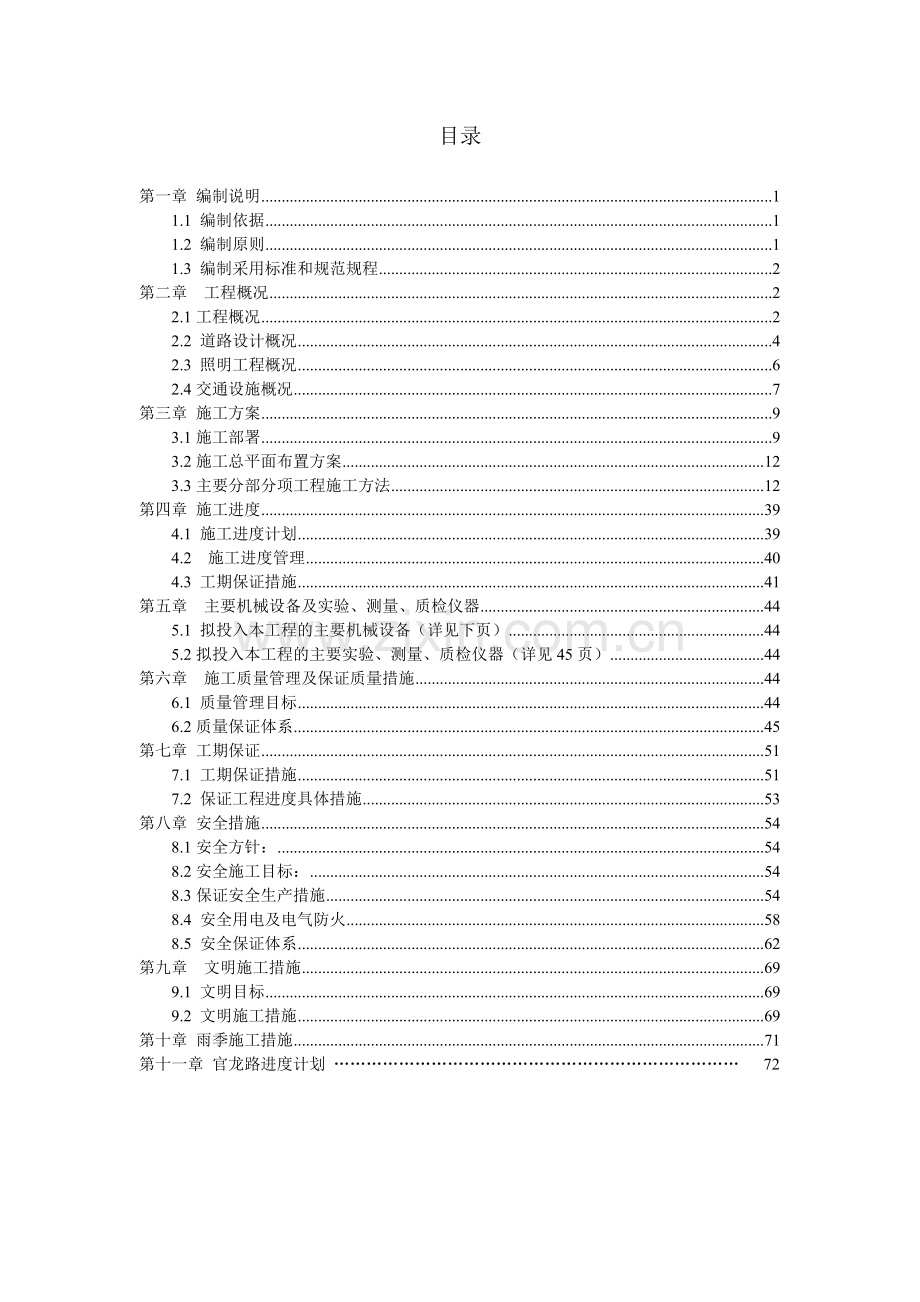

1、官龙路道路工程 施工组织设计 编制人: 审核人: 审批人: 编制单位:中国水利水电第八工程局有限公司编制时间: 年 月 日 目录第一章 编制说明11.1 编制依据11.2 编制原则11.3 编制采用标准和规范规程2第二章 工程概况22.1工程概况22.2 道路设计概况42.3 照明工程概况62.4交通设施概况7第三章 施工方案93.1施工部署93.2施工总平面布置方案123.3主要分部分项工程施工方法12第四章 施工进度394.1 施工进度计划394.2 施工进度管理404.3 工期保证措施41第五章 主要机械设备及实验、测量、质检仪器445.1 拟投入本工程的主要机械设备(详见下页)445.

2、2拟投入本工程的主要实验、测量、质检仪器(详见45页)44第六章 施工质量管理及保证质量措施446.1 质量管理目标446.2质量保证体系45第七章 工期保证517.1 工期保证措施517.2 保证工程进度具体措施53第八章 安全措施548.1安全方针:548.2安全施工目标:548.3保证安全生产措施548.4 安全用电及电气防火588.5 安全保证体系62第九章 文明施工措施699.1 文明目标699.2 文明施工措施69第十章 雨季施工措施71第十一章 官龙路进度计划 72第一章 编制说明1.1 编制依据1.1.1深圳市交通公用设施建设中心提供的官龙路道路工程招标文件。1.1.2 泛华建

3、设集团有限公司设计的深圳市南山区官龙路修缮工程初步设计图纸;1.1.3现行的施工验收规范、规程和标准,广东省和深圳市有关市政技术、质量和安全的规定;1.1.4根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合本公司的工程施工经验。1.2 编制原则1.2.1认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序,遵守合同规定的工程竣工工期。1.2.2 实行施工、设计和建设单位三结合,统筹安排,合理布置,做好施工部署及各项施工生产工作。1.2.3 采用流水施工方法组织有节奏、均衡和连续施工。1.2.4 坚持“百年大计,质量第一”,在安全生产的原则

4、下,推行ISO9002标准化管理和实行安全生产责任制。1.2.5 做好人力物力的综合平衡调配,做好雨季施工安排,力争均衡生产。1.2.6 贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。1.2.7 充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;积极利用国内外新技术、新工艺,科学地确定施工方案。1.3 编制采用标准和规范规程1.2.1城市道路设计规范(CJJ 37-90)1.2.2道路交通标志和标线(GB5786-1999)1.2.3室外排水设计规范(GB50014-2006)1.2.4室外给水设计规范(GB50013-2006)1.2.5城市道路照明设计标

5、准(CJJ 45-2006)1.2.6公路沥青路面设计规范(JTG D-50-2006)1.2.7公路沥青路面施工技术规范(JTG F40-2004)1.2.8公路改性沥青路面施工技术规范(JTJ 036-98)1.2.9公路沥青玛蹄脂碎石路面技术指南(SHC F40-01-2002)1.2.10沥青路面施工及验收规范(GB50092-96)1.2.11其他相关技术规范第二章 工程概况2.1工程概况深圳市南山区官龙路修缮工程位于南山区西丽片区,道路大致成东西走向,道路起点接现状同发路,终点接现状新高路,全长666.056米。现状沿山路路宽58m,道路等级低,而且破损比较严重,不能满足沿线居民的

6、出行要求,为了更好解决大南山西部居民的出行问题,有必要修建官龙路。经过勘踏施工现场,现场存在问题和拆迁赔偿主要问题如下:2.1.1、官龙路与同发路交接处(设计起点)现状宽度为19.0m ,现设计要求拓宽到30m(含挡土墙),因此两侧现状存在高压线杆、树木需迁移,垃圾、杂土需清理。且K0+100处供电户外公用高压环网柜有可能占用右半幅人行道,K0+180官龙村路口处有1台有线电视箱、2棵大榕树、三块交通站牌需及时迁移。2.1.2、K0+200(官龙村路口)至K0+410处(官龙村第一工业区)段右半幅道路中线至现状人行道外缘只有约4.80m,左半幅道路中线至现状大榕树外缘不足4.0m,而设计道路全

7、断面宽为11.50m,应调整施工线路或迁移树木。2.1.3、所涉及拆迁赔偿问题如不尽快解决,将严重影响工期,具体如下:同发路口到石鼓路分界拆迁数量表(与新高路相接未列入)序号名称数量单位1深圳市公安局井1座2照相头1根3铁皮房1个4高压电箱2个5洗车集装箱1个6中国电信井3座7深大电话通信管道井1座8天威视讯箱式1个9中国网通井1座10中国南方电网井1座11电杆1根12官龙村站牌1块13圆杆路牌2根14私人花坛2座15荔枝树32棵16大树28棵17树丛4排2.1.4、K0+420663.68段现状道路宽15.0 m16.5 m,道路设计宽度为11.50m ,则左右半幅道路外两侧剩余的原路面接商

8、铺走廊单边宽度为2.02.5m的区段应如何处理。且路面自K0+500663.68段出现反坡现象,应如何调整。2.1.5、各路段(一般为交叉道路口处)交接口处坡度高低很不一致,路面层施工时应采取何种材料找平,以便控制好路面平整度。2.1.6、石鼓路与管龙路相交以东,经当地村委反映,整路段均属于赔偿范围,现无法施工。2.2 道路设计概况本工程设计范围起点接同发路,起点坐标为:X=24622.793,Y=103132.098,与现状石鼓路相交,相交点坐标为:X=24566.008,Y=103504.183,终点接新高路,终点坐标为:X=24483.878,Y=103778.751,全长约666.05

9、6m。本项目为修缮工程,因此道路全线基本上在原水泥路面拉毛处理后加铺沥青混凝土,路基部分不进行特殊处理,但是路基的压实度必须满足规范要求,若不满足必须超挖80cm路基土然后进行分层碾压回填,车行道局部加宽部分为新建路面。2.2.1 沿线道路横断面设计综合考虑道路等级、交通分析、市政管线布设的因素,道路横断面如下:2.0m(人行道)+3.75m(机动车道)*2+2.0m(人行道),全宽11.5m。2.2.2 沿线道路纵断面设计纵断面的设计结合规划及平面设计,在满足道路技术标准的前提下,做到有利于雨水的排放,结合地形,尽量减少填挖方,节省工程投资。本工程设计最大纵坡为:7.5%,最小纵坡为:0.5

10、%。2.2.3 路面结构设计本项目为修缮工程,因此道路全线基本上在原水泥路面拉毛处理后加铺沥青混凝土,车行道局部加宽部分为新建路面。1、原水泥路面加铺沥青路面结构原水泥路面加铺沥青路面结构由上至下依次为: 4cm AC-13C改性沥青混凝土+粘层油(0.5L/m2)+5cm AC-20C中粒式沥青混凝土+粘层油(0.5L/m2)+一层玻纤土工格栅+透层沥青油(1.2L/m2)+原水泥路面拉毛处理+原水泥路面。2、新建路面路面结构新建路面结构由上至下依次为:4cm AC-13C改性沥青混凝土+粘层油(0.5升/m2)+5cm AC-20C中粒式沥青混凝土+粘层油(0.5升/m2)+一层玻纤土工格

11、栅+透层沥青油(1.2升/m2)+25cm C30素混凝土+20cm 4%水泥稳定石粉渣+土基(压实度不小于95%重型)。3、人行道路面结构人行道路面结构由上至下依次为:5cm 预制C30砼彩色面砖(25*25*5)+2cm 1:3水泥砂浆垫层+15cm 6%水泥稳定石粉渣+土基(压实度不小于95%重型)。4、附属设计在人行道设置行进盲道,路口设置无障碍通道。2.3 照明工程概况2.3.1路灯电源官龙路路灯电源分为两部分,起点到K0+340由同发路路灯线路引来,K0+380到终点由高新路路灯线路引来,电力电缆供电距离600米左右。2.3.2 路灯选型及布置官龙路为城市支路,路灯采用单侧布置方式

12、,在距车行道外边缘0.5m的人行道上,选用250W单臂路灯,杆高10m。灯臂长1.5m,灯具仰角不大于15。灯杆采用钢质、拔稍、内外热镀锌,外表喷塑型,抗风压35m/s。照明灯具采用质量轻、强度高、外表美观、防尘、防水、耐腐蚀、半截光型优质灯具,每个灯具配节能型电感镇流器,灯具效率要求达到80%。所有灯具配置无功功率电容补偿器,补偿后功率因数要求达到0.9,防护等级为IP65。照明干线采用YJV-1kV,5*25mm,电缆穿FPR-70/5管敷设,埋地敷设时,埋深0.7m,线路末段电压降不大于额定电压5%。过路口时穿FRP-70/5砼包封,路灯编号中的U,V,W分别表示照明电源的L1,L2,L

13、3三相,路灯灯具电线采用BVV-500,2*2.5mm导线,灯头接地专用线采用BVV-500,1*2.5mm导线。路灯基础施工时,如遇给水,煤气,电信,电力等支管时,基础位置可进行适当调整,以避开上述各支管。2.3.3 接地方式配电系统低压侧均采用TN-S接地保护制式,路灯灯杆与PE保护接地线可靠连接,灯具采用单根重复接地;接地电阻不大于4欧姆。2.3.4 节能措施说明本工程已采用节能高压钠灯,配节能型电感镇流器,灯具效率达到80%以上。功率因数补偿后达到0.9,满足节能设计要求。2.4交通设施概况2.4.1 车道划分1、机动车道划分根据国标道路交通标志和标线(GB5768-1999)要求,机

14、动车道划分如下: 机动车道标准段宽为7.5m,双向2个车道,车道划分为: 0.25m+3.52m+0.25m=7.5m;2、路口渠化加宽段划分: 详见交通组织及交通设施平面图。2.4.2 交通标线1、指示标线双向两车道路面中心线一般设在车行道中线上,但不限于一定设在道路的几何中心线上,用于分隔对象行驶的交通流,为黄色虚线,线宽为15cm,主线内实线长400cm,间隔为600cm。车道边缘线设在上下行车道两侧路缘带的内侧及外侧,用来指示机动车道的边线,内侧为白色实线,线宽为15cm。外侧为黄色实线,线宽为15cm。车道分界线设在同向行驶的车行道分界线上,用来分隔同向行驶的交通流,为白色虚线,线宽

15、为15cm,主线内实线长200cm,间隔为400cm。人行横道线设在平交口的相应位置,为白色实线,线宽为40cm,间隔宽60cm,长度3.06.0m。导向箭头-用于交叉道口的导向车道内,颜色为白色。2、禁止标线禁止变换车道线-用于交叉口驶入段、接近人行横道线的路段,为白色实线,线宽15cm.停止线-用于有交通信号控制的交叉路口,为白色实线,线宽为20cm;距离人行横道线1.5m。减速让行线表示车辆在此路口必须减速让干道车辆先行,为两条平行白色虚线和一个倒三角形,线宽为20cm,间隔宽20cm。导流线用于过宽、不规则或行驶条件比较复杂的交叉路口,为白色实线。简易网状线用以告示驾驶人禁止在设置本标

16、线之交叉路口(或其他出入口)临时停车,防止交通阻塞。网状线为黄色实线,线宽40cm。2.4.3 交通标志1、警告标志(本路段仅设置表示道路交叉点形状和注意行人的警告标志,设置于距危险点前50100m)警告车辆、行人注意危险地点及应采取措施的标志,形状为等边三角形,边长90cm。2、禁令标志(本路段仅设置减速让行、禁止停放、限制速度、禁止鸣喇叭标志)禁止或限制车辆、行人交通行为的标志,包括驶入、限高、限速、让行,除减速让行标志为边长90cm等边三角形外其余为圆形,直径为80cm。3、指示标志(本路段仅设置道路遵行方向标志、专用标志)指示车辆、行人按规定方向、地点行进的标志。4、指路标志(本路段仅

17、设置路名标志、交叉路口标志、分流合流诱导标)传递道路方向、地点、距离信息的标志。第三章 施工方案3.1施工部署3.1.1 管理目标质量目标:满足设计与工程质量验收标准,确保市政优良工程。安全目标:严格按建设部颁发的建筑施工安全检查标准(JBJ59-99)进行管理,组织施工,杜绝一切大小安全事故。工期目标:采用流水作业,网络优化组合,确保在4月1日前竣工。文明施工及环境保护目标:按施工现场综合考评试行办法管理,争创文明施工现场。3.1.2 施工总体思路及工作面安排整体施工安排施工顺序安排:路面修补路面凿毛接缝处理铺粘层沥青铺找平层铺玻纤隔栅铺沥青下面层铺沥青上面层3.1.3 施工准备本工程为道路

18、白改黑工程,位于居民区,针对这一工程的重要性,一旦实施我公司将从施工人员、机械设施、物资资源及施工技术等多方面组织筹划,在各方面做好充分的准备工作,确保工程的顺利进行。1、施工管理人员及施工队伍的准备项目管理班子:我公司将组建一套精干、技术资质高和经验丰富的项目管理班子;项目经理:拥有国家一级相关专业项目经理资质;其他成员:其他主要的项目管理人员如项目工程师、项目经济师等均具有大专以上学历及具有丰富的施工项目管理经验;持证情况:保证班子的所有人员均拥有岗位证书。劳务队伍选择:挑选施工经验丰富吃苦耐劳的优秀专业施工队伍,特别是选定参加过大型类似工程建设的施工队伍参加本工程施工;2、施工机械准备根

19、据本工程总体施工部署并结合各分布分项工程施工顺序,拟定施工机械进出场计划,按计划要求安排精良的机械设备进场,进行保养和调试。对于小型施工机械设备,则根据工程实际需要进行经济、合理地配置,有计划地组织进场。所有机械设备进场后均事先规划适当的位置停放,小型设备则规划房间集中储存备用。3、施工物资准备物资准备工作要做得格外充分,要符合施工进度的要求,做到及时充足。施工用建筑材料,保证提前进场;4、施工技术准备我公司将充分发挥在施工技术上的优势,本着技术先行的原则,在施工前就技术上的一切问题做好充分的准备。一旦实施,则立即进行施工准备工作。在正式进入现场前所有施工管理人员将认真熟悉由建设单位提供的所有

20、现场情况及各有关技术资料,以作为本次施工质量控制的重要依据之一。针对本工程的特点,借鉴我公司以往施工的类似工程的施工技术、质量标准管理经验等,充分发挥我公司在施工技术、管理上的优势,制定详细深入且有针对性的各阶段施工组织设计,并且在施工前报请建设单位和监理工程师批准,随后及时向施工队伍做好书面交底工作。在进入施工现场前应尽早做好如下几方面技术工作:在施工前由我公司技术负责人组织召开技术例会,召集所有施工项目部技术管理人员悉心研究相关的设计图纸及技术资料,发现问题及时做好书面记录,并及时向建设单位汇报,需更正处,要经各方签字认可。加强施工组织设计的交底工作。确定关键、特殊工序及质量控制点,制定相

21、应的技术保证措施及质量保证计划,并及时做好对于施工班组的逐级交底以确保在施工中得以确实贯彻实施。3.2施工总平面布置方案3.2.1 生活办公区临设搭设由于工程情况特殊,办公及生活采用租赁房;现场临时搭建临时设施,供施工人员及工具设备等用。3.2.2 工地及现场施工道路1、本次施工在生活区内,不设围界、大门,利用区内的道路。2、根据现场条件,本工程根据现场实际情况设置材料堆积区。3.2.3 施工用电、用水布置施工用电:现场甲方应提供三相电源以供施工使用及供照明之用。现场施工用电线路采用三相五线制,并在施工用电部位设置移动分配电箱。我公司将配备水管,从现场甲方提供水源接入工地,供施工之用。3.2.

22、4 垃圾处理按照文明施工要求,施工现场的垃圾按分类集中归堆,场地内垃圾当天处理清运,以保持施工场地的整洁。3.3主要分部分项工程施工方法3.3.1 施工测量1、技术标准测量技术标准严格按设计图纸和规范要求,确保排水及路面坡度。2、技术措施(1)根据测量提供的导线制点和高程控制点,在施工范围内建立一套导线控制网和高程控制网,并得到监理复核认可,作为施工时依据。(2)对经过复核认可的导线和高程控制点采用永久性保护措施,如用砼加固等,以保证其使用中的准确性。对导线点将桩寄出路幅,在施工中,导线点毁坏后便于及时予以恢复。(3)对使用的导线点和高程控制点定期检核一次,防止由于其发生变化而引起的施工误差。

23、(4)施工前,对所使用的经纬线仪、水准仪、测距仪等进行检校,合格后方可投入使用。(5)测量建立复核制度,避免错误。(6)进场后在监理的陪同下对路基断面进行复测,并将测量详细资料及结果报业主及监理。3.3.2 路面工程施工1、路面修补(1)由于断面改变而不予利用的旧板:切割后运走,不再对其进行修补处理。(2)对于破损严重的旧板,以及有贯穿全板纵、横、斜向裂缝的旧板:应破碎后运走,凿毛四周旧水泥混凝土板,凿毛深度12cm,并用水清洗干净,清洗时应采取覆盖措施防止淋湿路基,清扫基层后进行碾压,压实度大于95(重型),用C15混凝土找平,然后重新浇筑25cm C30混凝土,与原有道面平齐。注意必须在四

24、周旧板完全洁净干燥的情况下浇注。(3)角隅断裂、接缝碎裂的旧板:围绕裂缝按一定长和宽用切割机切割成矩形,破碎清除碎块后重新浇筑混凝土,具体步骤及要求同b。(4)对于整体完好的脱空板块应采用压浆处理。具体施工工艺见施工注意事项。(5)对于错台的处理:小于等于1cm的可不予处理;大于1cm的,将错台高出一侧的板块边缘3050cm范围内,按斜坡凿至与下沉板边缘平齐。(6)原分隔带处浇C30混凝土新板:开挖路槽时严禁超挖,开挖后凿毛两侧旧水泥混凝土板,垂直毛化,凿毛深度12cm,并用水清洗干净,清洗时应采取覆盖措施防止淋湿路基;清扫基层后夯实路槽,压实度应大于95%(重型);在旧砼板中部位置植筋处理,

25、钢筋直径16mm,锚固长度160mm,间距500mm;上铺25cm6%水泥稳定石粉渣,浇筑25cmC30混凝土新板,并按照旧板尺寸切横缝(假缝),注意必须在两侧旧板完全洁净干燥的情况下浇注。2、路面凿毛:水泥混凝土面层采用凿毛机凿毛,凿毛深度为12cm。凿毛后道路表面应冲洗干净,尤其是表面的汽车油污必须清洗干净,在进行下一道工序前路面应完全晾干。3、接缝处理(1)清缝嵌缝:水泥混凝土板的接缝采用清缝机清缝,必须清理干净,并选用性能良好的密封材料机械嵌缝。缩缝的填缝料可采用热灌的橡胶沥青;胀缝内的预制填缝板条可采用纤维板或泡沫橡胶板。(2)贴缝:在水泥路面修补工作完成后,采用APP沥青卷材对水泥

26、路面的所有纵横缝进行贴缝处理,APP沥青卷材贴缝宽度为50cm。4、铺粘层沥青(1)粘层沥青品种和用量应通过试洒确定,并应符合沥青路面施工及验收规范GB50092-96(以下简称规范)附录K表D.0.9的要求。粘层沥青宜采用与面层所使用的种类、标号相同的石油沥青经乳化或稀释制成。沥青材料宜采用快裂的洒布型乳化沥青,其规格和质量应符合规范附录C表C.0.3的要求。粘层沥青用量可采用0.5kg/m2。(2)粘层沥青宜采用沥青洒布车喷洒,洒布应符合规范5.3.1条的要求。在路缘石、雨水进出口、检查井等局部应用刷子进行人工涂刷。(3)在铺设粘层沥青前路面应完全洁净干燥,粘层沥青应均匀洒布或涂刷,浇洒过

27、量处,应予刮除。(4)当气温低于10或路面潮湿时,不得浇洒粘层沥青。(5)浇洒粘层沥青后严禁除沥青混合料运输车外的其他车辆、行人通过。(6)粘层沥青洒布后应紧接铺找平层。当使用乳化沥青作粘层时,应等破乳、水分蒸发完后铺筑。5、铺找平层找平层采用AC-10(C)沥青混凝土,以沥青下面层AC-25(C)底面层为控制高程,严格控制铺设高程。6、铺玻纤格栅(1)为了使玻纤格栅与路面保持良好粘接,必须浇洒粘层沥青,要求同4。玻纤格栅技术指标如下:型号幅宽网格尺寸抗拉强度伸长率单位面积质量涂覆率经向纬向BJG60-16m25.425.4mm60KN/m4%450g/m220%(2)铺设玻纤格栅时,应保证铺

28、设平顺并使纵横向张紧,然后用钢钉或射钉固定,固定材料一般用30x0.3mm铁皮和2英寸钢钉或射钉。固定时,不能将钉子钉于格栅上,也不能用锤子直接敲击格栅。固定后若发现钉子断裂或铁皮松动,则需重新固定。(3)铺设玻纤格栅时,纵向搭接长度不小于30厘米,横向搭接长度不小于20厘米,纵向搭接应根据沥青摊铺方向将前一幅置于后一幅之上。(4)玻纤格栅铺设完成后,可用轻型胶轮压路机适度碾压。严格控制其它车辆在其上行使,以防对其造成损坏。土工格栅摊铺以后应及时进行下一工序,避免其受到阳光长时间暴晒,间隔时间不应超过48h。3.3.3 沥青混凝土路面施工1、主要施工方法沥青路面采用沥青砼自动拌和站拌和,摊铺机

29、摊铺的方法施工,一台摊铺机实施作业,全幅路面一次摊铺成型。(1)粘层施工在基层完工并经验收合格后,可以进行粘层施工。a在洒布乳化沥青前,必须把表面的松散物质、脏物或尘土清扫干净,对粘在表面的土块,应用水清洗干净,此项工作必须达到监理工程师满意为止。b按设计规定喷洒乳化沥青透层后,宜立即喷洒均匀集料。(2)透层施工工艺a乳化沥青的施工,尽量在基层施工后两三天、基层保持干净的情况下浇洒较为适宜,可减少清扫、养生的工作量,缩短工期,但要避免因7天强度不够而造成不必要的返工。b在清扫后的基层上根据干燥程度适当洒水,使基层保持湿润,以便乳液能渗入、吸附在基层上,并严禁车辆通行。c有雾或下雨时不得施工,且

30、洒布时的气温不得低于10。d乳化沥青在常温下洒布,一次洒布均匀,洒布后不流淌,漏洒部位应用手提式喷洒器进行人工喷洒或补洒。局部多余部分应根据监理工程师的批准进行清理。洒布时不得污染结构物、护栏、路缘石和其它附属建筑物的表面,如有溅污,必须清除和整修,必须在乳液破乳之前(洒布后2小时内)完成,撒料后应及时扫匀,达到全面覆盖一层,厚度一致,集料不重叠,也不漏出乳化沥青。局部有缺料时,要人工适当找补,局部集料过多时,及时将多余的集料清扫掉。e碾压时间应在乳化沥青突破,充分渗透,水份蒸发后碾压。施工完毕,禁止车辆通行。2、沥青混凝土路面在验收合格已喷洒乳化沥青的基层上,可以进行沥青混凝土面层的施工。沥

31、青混凝土路面施工程序(1)施工前准备工作根据技术规范,沥青砼路面施工前,提出具体实施方案、施工程序和工艺操作详细说明文件,并提交路段开工申请,在监理工程师批准的地点铺筑试验路段,以检验施工工艺和各种施工机械设备的性能及匹配,获得沥青砼生产施工的技术指针。(2)沥青混合料的拌和a 拌和应将集料包括矿粉充分烘干,每种规格的集料、矿粉和沥青都必须分别按要求的配合比进行配料。b 石料的加热温度、混合料的出厂温度,运到施工现场的温度均高于JTJ03294的要求。(3)热拌沥青混合料运输 a 汽车从拌和楼向运料车上放料时,每卸一斗混合料挪动一下汽车的位置,以减少粗细集料的离析现象。 b 混合料运输车的运量

32、较拌和或摊铺速度有所富余,施工过程中应在摊铺机前方30cm处停车,不能撞击摊铺机。卸料过程中应挂空档,靠摊铺机的推进前进。 c 沥青混合料的运输必须快捷、安全,使沥青混合料到达摊铺现场的温度在160-165之间,并对沥青混合料的拌和质量进行检查,当来料温度不符合要求或料仓结团,遭雨淋湿不得铺筑在道路上。 (4)沥青混合料的摊铺 a 本项目工程采用一台摊铺机进行摊铺,摊铺速度控制在2-4m/min。沥青下面层摊铺采用拉钢丝绳控制标高及平整度,上面层摊铺采用平衡梁装置,以保证摊铺厚度及平整度。摊铺速度按设置速度均衡行驶,并不得随意变换速度及停机,松铺系数根据试验段确定。正常摊铺温度应在160-16

33、5之间。另在摊铺时纵横向接缝口订立4cm厚木条,保证接缝口顺直。 b 摊铺过程中对于道路上的窨井,在底层料进行摊铺前用钢板进行覆盖,以避免在摊铺过程中遇到窨井而抬升摊铺机,保证平整度。在摊铺细料前,把窨井抬至实际摊铺高程。窨井的抬法应根据底层料摊铺情况及细料摊铺厚度结合摊铺机摊铺时的路情况来调升,以保证窨井与路面的平整度,不致出现跳车情况。对于细料摊铺过后积聚在窨井上的粉料应用小铲子铲除,清扫干净。 c 对于路头的摊铺尽量避免人工作业,而采用摊铺机摊铺,以保证平整度及混合料的均匀程度。 d 摊铺时对于平石边应略离于平石3mm,至少保平,对于搭接在平石上的混合料用铲子铲除,推耙推齐,保持一条直线

34、。 e 摊铺过程中注意事项: a)汽车司机应与摊铺机手密切配合,避免车辆撞击摊铺机,使之偏位,或把料卸出机外,最好是卸料车的后轮距摊铺机30cm左右,当摊铺机行进接触时,汽车起升倒料。 b)连续供料。当待料时不应将机内混合料摊完,保证料斗中有足够的存料,防止送料板外露。因故障,斗内料已结块,重铺时应铲除。 c)操作手应正确控制摊铺边线和准确调整熨平板。 d)检测员要经常检查松铺厚度,每5米查一断面,每断面不少于3点,并作好记录,及时反馈信息给操作手;每50米检查横坡一次,经常检查平整度。 e)摊铺中路面工应密切注意摊铺动向,对横断面不符合要求、构造物接头部位缺料、摊铺带边缘局部缺料、表面明显不

35、平整、局部混合料明显离析、摊铺后有明显的拖痕等,均应人工局部找补或更换混合料。且必须在技术人中指导下进行,人工修补时,工人不应站着热的沥青层面上操作。 f)每天结束收工时,禁止在已摊铺好在路面上用柴油清洗机械。 g)在施工中应加强前后台在联系,避免信息传递不及时造成生产损失。 h)为保证道路绿化带侧石在摊铺时不被沥青砼的施工所影响,将在侧石边缘留采用平板夯碾压。 i)摊铺机在开始收料前应在料斗内涂刷少量防止粘料用的柴油,并在摊铺机下铺垫塑料布防止污染路面。 (5)沥青混合料的碾压 a 压实后的沥青混合料符合压实度及平整度的要求 b 选择合理的压路机组合方式及碾压步骤,以达到最佳结果。沥青混合料

36、压实采用钢筒式静态压路机及轮胎压路机或振动压路机组合的方式。压路机的数量根据生产现场决定。c 沥青混合料的压实按初压、复压、终压(包括成型)三个阶段进行。压路机以慢而均匀的速度碾压。d 沥青混合料的初压符合下列要求 a)初压采用英格索莱DD-110压路机在混合料摊铺后较高温度下进行,并不得产生推移、发裂,压实温度根据沥青稠度、压路机类型、气温铺筑层厚度、混合料类型经试铺试压确定。 b)压路机从外侧向中心碾压。相邻碾压带应重叠1/31/2轮宽,最后碾压路中心部分,压完全幅为一遍。当边缘有挡板、路缘石、路肩等支档时,应紧靠支档碾压。当边缘无支档时,可用耙子将边缘的混合料稍稍耙高,然后将压路机的外侧

37、轮伸出边缘10cm以上碾压。 c)碾压时将驱动轮面向摊铺机。碾压路线及碾压方向不能突然改变而导致混合料产生推移。压路机起动、停止必须减速缓慢进行。 e 复压紧接在初压后进行,并符合下列要求: 复压采用双轮钢筒式压路机。碾压遍数应经试压确定,不少于4-6遍,以达到要求的压实度,并无显著轮迹。 f 终压紧接在复压后进行。终压选用双轮钢筒式压路机碾压,不宜少于两遍,并无轮迹。路面压实成型的终了温度符合J032-94表7.2.4的要求。 采用钢筒式压路机时,相邻碾压带应重叠后轮1/2宽度。 g 压路机碾压注意事项: a)压路机的碾压段长度以与摊铺速度平衡为原则选定,并保持大体稳定。压路机每次由两端折回

38、的位置阶梯形的随摊铺机向前推进,使折回处不在同一横断面上。在摊铺机连续摊铺的过程中,压路机不随意停顿。 b)压路机碾压过程中有沥青混合料沾轮现象时,可向碾压轮洒少量水或加洗衣粉水,严禁洒柴油。 c)压路机不在未碾压成型并冷却的路段转向、调头或停车等候。振动压路机在已成型的路面行驶时关闭振动。 d)对压路机无法压实的桥梁、挡墙等构造物接头、拐弯死角、加宽部分及某些路边缘等局部地区,采用振动夯板压实。 e)在当天碾压成型的沥青混合料层面上,不停放任何机械备或车辆,严禁散落矿料、油料等杂物。 (6)接缝、修边 纵向接缝部位的施工符合下列要求: a 摊铺时采用梯队作业的纵缝采用热接缝。施工时将已铺混合

39、料部分留下1020cm宽暂不碾压,作为后摊铺部分的高程基准面,再最后作跨缝碾压以消除缝迹。 b 半幅施工不能采用热接缝时,设档板或采用切刀切齐。铺另半幅前必须将缝边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上510cm,摊铺后用人工将摊铺在前半幅上面的混合料铲走。碾压时先在已压实路面上行走,碾压新铺层1015cm,然后压实新铺部分,再伸过已压实路面1015cm,充分将接缝压实紧密。上下层的纵缝错开0.5m,表层的纵缝应顺直,且留在车道的画线位置上。 c 相邻两幅的横向接缝均错位5m以上。横向接缝可采用斜接缝。铺筑接缝时,可在已压实部分上面铺设些热混合料使之预热软化,以加强新旧混合料的

40、粘结。但在开始碾压前应将预热用的混合料铲除。 d 平接缝做到紧密粘结,充分压实,连接平顺。施工可采用下列方法:在施工结束时,摊铺机在接近端部前约1 m处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐后再予碾压。然后用3 m直尺检查平整度,趁尚未冷透时垂直刨除端部平整度或层厚不符合要求的部分,使下次施工时成直角连接。 e 从接缝处继续摊铺混合料前应用3 m立尺检查端部平整度,当不符合要求时,予以清除。摊铺时应控制好预留高度,接缝处摊铺层施工结束后再用3 m直尺检查平整度,当有不符合要求者,应趁混合料尚未冷却时立即处理。 f 横向接缝的碾压应先用双轮钢筒式压路机进行横向碾压。碾压带的外侧放置供压

41、路机行驶的垫木,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽度为15cm,然后每压一遍向混合料移动1520cm,直至全部在新铺层上为止,再改为纵向碾压。当相邻摊铺层已经成型,同时又有纵缝时,可先用钢筒式压路机纵缝碾压一遍,其碾压宽度为1520cm,然后再沿横缝作横向碾压,最后进行正常的纵向碾压。 g 做完的摊铺层外露边缘应准确到要求的线位。修边切下的材料及任何其它的废弃沥青混合料从路上清除。 (7)气候条件 a 沥青混合料的摊铺应避免在雨季进行,当路面滞水或潮湿时,暂停施工。 b 施工气温低于10时,停止摊铺。 c 未经压实即贮藏遭雨淋的沥青混合料全部清除,更换新料。 (8)取样和试验

42、a 沥青混合料按公路工程沥青及沥青混合料试验规程(JTJ052-93)的方法取样,以测定矿料级配、沥青含量。混合料的试样,每台拌和机在每天12次取样,并按公路工程沥青及沥青混合料试验规程(JTJ052-93)标准方法对规定基础上进行检验。 b 压实的沥青路面应按公路路基路面现场测试规程(JTJ059-95)要求的方法钻孔取样,或用核子密度仪测定其压实度。c 所有试验结果均应报监理工程师审批。(9)施工机械选择本次摊铺选用德国ABG423沥青砼摊铺机、英格索莱DD110压路机、15T压路机1台、平板夯一台,这些设备均自备。3.3.4 施工注意事项采用压浆工艺处理水泥混凝土路面板底脱空1、压浆材料

43、压入板底材料应具备以下特征:一是颗粒粒径小、流动性大,能顺利压进板底空隙;二是弱收缩性,能充分填充板底空隙;三是应具备比较高的强度以承受板重及车辆荷载的作用。建议采用水泥:粉煤灰:水=1:0.5:0.45配合比制作的灰浆,室内3d的抗压强度应高于5Mpa,具体配比应根据室内实验确定。2、压浆设备设计推荐:a钻孔设备JHZ-2型钻孔取芯机;b制浆设备JW180L灰浆拌和机;c压浆设备UB-3A型灰浆泵;d紧固装置膨胀螺栓压浆头。3、施工准备:(1)脱空板的确定a 完好无断裂破碎的板块,应采取外观观察及弯沉测试相结合的方法进行判断。雨后上路观察有唧泥现象的板块下应进行压浆;b 无雨季节时:人在板的

44、边缘感觉重型车辆通行时有垂直位移和翘动的板块应进行压浆;c 板角相邻两条缝填缝材料严重剥落的板块;相邻板间出现错台时,位置较低的板块应进行压浆;d 对外观不易判断的板块,测定四个边角的弯沉(板角是一块板中弯沉值最大、受力最不利的位置,唧泥脱空首先出现在板角),弯沉值超过0.3mm者,需要压浆。(2)钻孔位置的确定完好或轻微裂缝的板块,在填缝料剥落或接缝处出现错台的,在板角钻孔压浆即可,钻孔位置距边角20-40cm;断裂较严重出现错台的板块,断缝位置也存在脱空,板角、断缝均应钻孔压浆,板角的钻孔应距边角40-60cm;经挖补后的周边板块,四角都应进行压浆。4、板底压浆的工艺流程及要求具体的工艺流

45、程:定位钻孔制浆压浆压浆孔封堵交通控制弯沉检测。工艺要求:(1)定位:由监理人员和施工技术人员根据外观及弯沉检测相结合的方法调查唧泥脱空板,标画钻孔位置。(2)钻孔:施工人员使用钻孔取芯机按标定的位置钻孔,钻孔深度与板厚一致。孔径D与压浆头直径d相匹配,且D-d=1-2mm。(3)制浆:按配合比将材料在灰浆拌和机中拌和,至均匀无灰团方可使用,使用中应持续拌和,防止沉淀。工期紧迫时,可添加适当的早强剂、微膨胀剂。(4)压浆:用压浆泵将拌和好的灰浆由压浆孔压入混凝土板底,压力控制在2.0MPa左右,直至邻孔或接缝中溢浆或无溢浆而板块略有上升为止。压浆过程中要注意控制好压力,压力过高则易造成板块损坏。压浆过程中溢浆的孔就及时用圆状木塞封堵,防止压力过度散失。注浆也也在压浆头拔除后也应及时用木塞封堵,防止灰浆反流。所有木塞应保持3-5min方可拔除。(5)压浆孔封堵:木塞拔除后,用灰浆或取出的混凝土芯样将压浆孔封严。(6)交通控制:压浆完成后的板块,禁止车辆通行,待灰浆强度达到5MPa以上时方可开放交通,一般需要3d。(7)弯沉检测:压浆完成3d后,用JN-150黄河车及贝克曼梁复测压浆板四角的回弹弯沉值,当弯沉值超过0.3mm时,应重新钻孔补压。5、压浆效果检验(1)直观观察压

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
