收藏 分销(赏)

广州某大酒店室内装潢工程施工组织设计方案(45页).doc

上传人:xrp****65 文档编号:5849728 上传时间:2024-11-21 格式:DOC 页数:42 大小:90KB
下载 相关 举报
广州某大酒店室内装潢工程施工组织设计方案(45页).doc_第1页
第1页 / 共42页
广州某大酒店室内装潢工程施工组织设计方案(45页).doc_第2页
第2页 / 共42页
广州某大酒店室内装潢工程施工组织设计方案(45页).doc_第3页
第3页 / 共42页
广州某大酒店室内装潢工程施工组织设计方案(45页).doc_第4页
第4页 / 共42页
广州某大酒店室内装潢工程施工组织设计方案(45页).doc_第5页
第5页 / 共42页
点击查看更多>>
资源描述

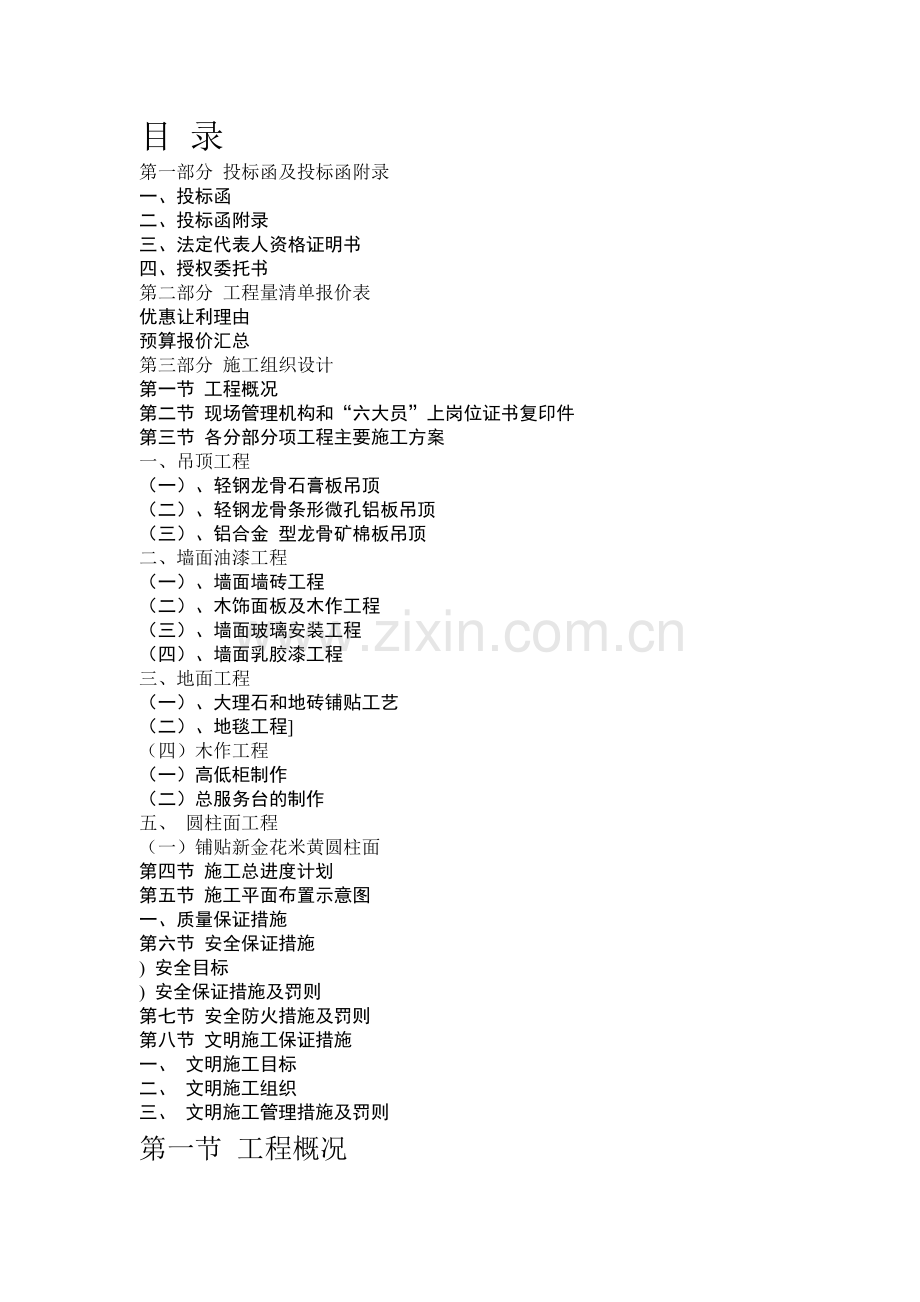

1、目 录第一部分 投标函及投标函附录一、投标函二、投标函附录三、法定代表人资格证明书四、授权委托书第二部分 工程量清单报价表优惠让利理由预算报价汇总第三部分 施工组织设计第一节 工程概况第二节 现场管理机构和“六大员”上岗位证书复印件第三节 各分部分项工程主要施工方案一、吊顶工程(一)、轻钢龙骨石膏板吊顶(二)、轻钢龙骨条形微孔铝板吊顶(三)、铝合金 型龙骨矿棉板吊顶二、墙面油漆工程(一)、墙面墙砖工程(二)、木饰面板及木作工程(三)、墙面玻璃安装工程(四)、墙面乳胶漆工程三、地面工程(一)、大理石和地砖铺贴工艺(二)、地毯工程(四)木作工程(一)高低柜制作(二)总服务台的制作五、 圆柱面工程(

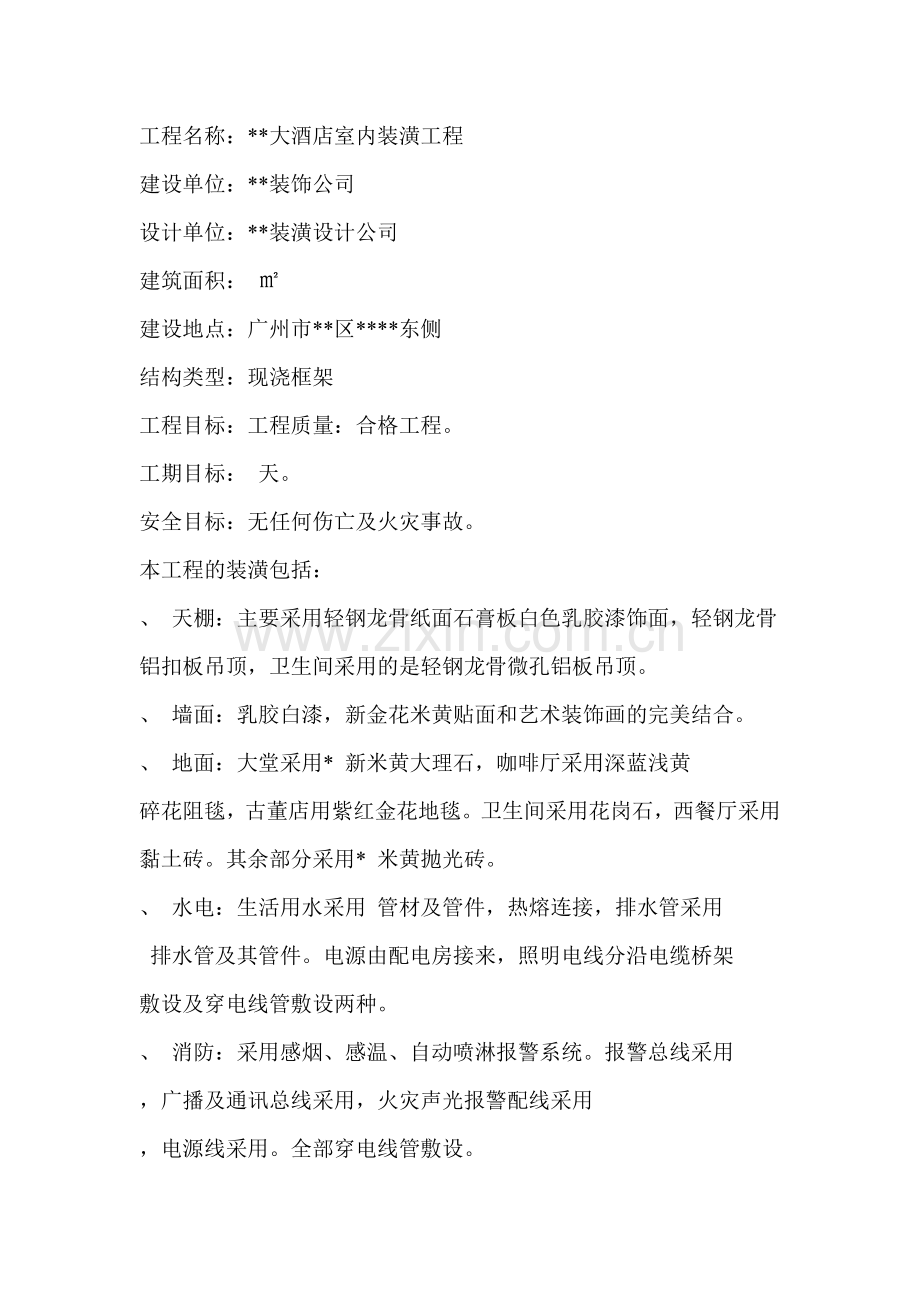

2、一)铺贴新金花米黄圆柱面第四节 施工总进度计划第五节 施工平面布置示意图一、质量保证措施第六节 安全保证措施) 安全目标) 安全保证措施及罚则第七节 安全防火措施及罚则第八节 文明施工保证措施一、 文明施工目标二、 文明施工组织三、 文明施工管理措施及罚则第一节 工程概况工程名称:*大酒店室内装潢工程建设单位:*装饰公司设计单位:*装潢设计公司建筑面积: 建设地点:广州市*区*东侧结构类型:现浇框架工程目标:工程质量:合格工程。工期目标: 天。安全目标:无任何伤亡及火灾事故。本工程的装潢包括:、 天棚:主要采用轻钢龙骨纸面石膏板白色乳胶漆饰面,轻钢龙骨铝扣板吊顶,卫生间采用的是轻钢龙骨微孔铝板

3、吊顶。、 墙面:乳胶白漆,新金花米黄贴面和艺术装饰画的完美结合。、 地面:大堂采用* 新米黄大理石,咖啡厅采用深蓝浅黄碎花阻毯,古董店用紫红金花地毯。卫生间采用花岗石,西餐厅采用黏土砖。其余部分采用* 米黄抛光砖。、 水电:生活用水采用 管材及管件,热熔连接,排水管采用 排水管及其管件。电源由配电房接来,照明电线分沿电缆桥架敷设及穿电线管敷设两种。、 消防:采用感烟、感温、自动喷淋报警系统。报警总线采用,广播及通讯总线采用,火灾声光报警配线采用,电源线采用。全部穿电线管敷设。施工条件及特点分析:主体工程已完成,交通运输畅通,施工条件成熟。本工程工期短,质量要求高,工种多,施工人员杂,各工种之间

4、的团结协做、合理根据工艺安排工期是现场管理的要点,做到按期按质完成任务。同时由于施工现场周围是居民住宅小区,噪音比较大的施工要做隔音处理。负责人:*第三节 各分部分项工程主要施工方案本工程为*室内装潢工程,一共 层( 平方米)。根据本工程装饰施工的特点,本方案重点制定了吊顶施工工艺、墙面石材干挂和铺贴施工工艺、地面石材和地砖、木地板铺贴工艺、水电安装工程施工工艺等的施工方案,其他工序的施工方案在施工前直接报请监理和业主审批。一、吊顶工程:本工程的吊顶分轻钢龙骨石膏板、铝合金条板龙骨、轻钢龙骨乐思龙铝板,造型木龙骨塑铝板各种玻璃装饰的吊顶。(一)、轻钢龙骨石膏板吊顶:轻钢龙骨石膏板吊顶施工包括吊

5、顶龙骨安装、吊顶面层板安装和表面乳胶漆涂装工艺。、吊顶龙骨安装工程、施工准备检查结构施工情况吊顶施工前,应复核结构空间尺寸,及时处理结构需要处理的质量问题。检查设备安装情况吊顶施工前,应检查设备管道安装情况,是否就位,有无交叉施工,并在以后的施工中妥善安排和配合,避免不必要的返工和浪费。、施工工具:电动木工开料机、电动木工压刨机、电锤、电锯、电焊机、油漆刷等。、施工工艺流程:放线 固定吊筋 安装主龙骨 按标高调整主龙骨 次龙骨放线 安装次龙骨 安装异型龙骨 安装横档龙骨。、放线主要是弹好吊顶标高线,龙骨布置线和吊筋位置线。吊顶标高线:弹到墙面和柱面上。龙骨布置线:弹到楼板下底面上。吊筋位置线:

6、吊筋间距根据施工规范要求、龙骨的断面和使用的荷载综合确定。其位置线与龙骨位置线相同,弹在楼板下底面上。、固定吊筋由于本工程房间空间较大,所须吊筋较长,为保证整个吊顶的刚度和稳定性,减少其侧向位移,采用􀀀 圆钢,所用吊筋根据吊顶高度现场进行加工,并涂刷防锈漆三度。然后,按照吊筋位置线用电锤打胀管螺栓,与吊筋进行焊接。同样,吊筋与吊挂之间的连接也采用焊接。吊挂件与主龙骨由工厂配套供应,其安装一般都较牢靠,套住即可。、龙骨安装在龙骨安装程序上,因为主龙骨在上,所以,吊挂件同主龙骨相连。安装好主龙骨后,在主龙骨底部弹线,然后在用配套连接件将次龙骨与主龙骨固定。其安装顺序:可先将吊筋与

7、主龙骨安装完毕,然后依次安装中龙骨、小龙骨;也可主次龙骨一起安装,二者同时进行。至于采用哪种形式,主要视不同部位、所吊面积的大小来决定。龙骨的安装,一般是按照预先弹好的位置,从一端依次安装到另一端。如果有高低跨,常规做法是先安装高跨部分,再安装低跨部分。对于检修孔、下人孔、通风口等部位,在安装龙骨同时,应按尺寸将位置预留,横撑龙骨安装到位。如果在吊顶下悬挂大型灯饰,吊筋和龙骨在这方面要配合好,位置布置要合理,有些龙骨须段开,那么,在构造上还应采取相应的加固措施,以确保安全。如若大型灯饰,悬挂最好与龙骨脱开,以便安全使用;如若一般灯具,对于隐蔽式装配吊顶来说,可以将灯具直接固定在龙骨上。跨度较大

8、空间(大于)安装主龙骨时,根据设计和规范要求中间部分应起拱,一般为短跨方向的,主、次龙骨长度方向可用接插件连接,接头处要错开。、龙骨调平:在龙骨安装前,已经标好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜在同一时间完成。龙骨调平主要是调整主龙骨,只要主龙骨标高正确,中小龙骨一般不会发生什么问题。、吊顶面层安装工程本工程面层主要考虑纸面石膏板、硅钙板等等纸面石膏板(硅钙板)安装。、施工工具电锤、手电锯、手电钻等、施工工艺流程检查石膏板(硅钙板) 安装石膏板(硅钙板)、检查石膏板(硅钙板)进场石膏板(硅钙板)应保证表面光滑,无翘曲、凹凸等现象,同时应剔除可能由于运输而损坏的石膏板

9、,此类可作边角料使用。、安装石膏板(硅钙板)在确保石膏板质量的基础上,一般采用自攻螺丝上石膏板,用手钻将自攻螺丝打入轻钢龙骨,使石膏板与轻钢龙骨紧密连接。在大面积上石膏板应骑缝安装,接缝处留 缝,便于批嵌。石膏板排布和板颖处理按有关规范进行操作,以保证其吊顶质量。、吊顶面层乳胶漆工程、施工工具割刀、油漆刷等、施工工艺流程基层处理 贴玻璃网格布 满批腻子三遍 刷涂乳胶漆三遍。施工程序:、基层处理首先对自攻螺丝的钉眼涂刷防锈漆三遍,然后对所有的钉眼、虫眼用腻子补平,做到表面与原石膏板面基本平整。、贴玻璃网格布在石膏板与石膏板或石膏板与墙面接缝处,可能由于石膏板收缩而产生裂缝,所发须在上述部位用弹性

10、腻子嵌缝,外贴玻璃网格布,然后用腻子批平。、满批腻子三遍在基层处理好后,在石膏板面大面积满批腻子,等第一遍腻子完全干燥打磨后,再进行第二遍批腻子,依次类推,批完三遍腻子。、刷涂乳胶漆三遍在腻子批好后,刷涂第一遍乳胶漆,等第一遍完全干燥后,再进行第二遍乳胶漆的刷涂,依次类推,刷完三遍乳胶漆。(二)轻钢龙骨条形微孔铝板吊顶:、施工工艺:测定标高 放线 固定吊筋 安装主龙骨 调平主龙骨安装并调平次龙骨 上条形微孔铝板、微孔铝板的安装、固定和调平的施工方法与轻钢龙骨类似,可参照轻钢龙骨的施工方法进行。、施工时,应待水电安装工程或其他的预埋工作结束以后进行,避免交叉作业造成轻钢龙骨变形。、由于微孔铝板安

11、装以后,不再进行表面涂装处理,所以应做好面层的成品保护工作,防止损害或表面污染。(三)铝合金 型龙骨矿棉板吊顶:铝合金 型龙骨矿棉板吊顶与铝合金三角龙骨铝方板吊顶的施工方法类似,所不同的是,铝合金 型龙骨矿棉板采用浮搁式,而铝合金三角龙骨铝方板采用的是嵌入式。因此,铝合金三角龙骨铝方板可参照铝合金 型龙骨矿棉板吊顶的施工工艺进行,本施工方案不再累叙。(四)木龙骨塑铝板和各种玻璃面层吊顶:、施工工艺:测定标高 放线 固定吊筋 预制造型木龙骨 安装造型木龙骨 调平造型木龙骨 裁制塑铝板(定加工玻璃) 基层板安装 面层塑铝板(玻璃)安装。、测定标高、放线、固定吊筋的施工工艺与轻钢龙骨石膏板吊顶施工工

12、艺相同,可参照进行、预制造型木龙骨:按照设计图纸的造型和龙骨断面、间距进行造型木龙骨的预制。具体要求是:、用作木龙骨的木材必须经过干燥处理,含水率控制在以内。、设计的龙骨断面为净尺寸,龙骨需做表面刨光时,其开料尺寸单面刨光加 ,双面刨光加 。、异型龙骨当其断面高度超过 或有变截面时可用 厚的柳安芯木工板制作。、预制成型的木龙骨应及时做好防火处理,并按设计要求涂刷防火涂料。、造型木龙骨安装:、按照设计要求和图纸尺寸进行造型木龙骨安装,与吊筋的连接固定应符合设计和施工规范要求,且牢固可靠。、由于木龙骨的间距较小,安装以后不能进行其他工程械的施工,因此,木龙骨的安装宜在应待水电安装工程或其他的预埋件

13、工作结束以后进行。、调平造型木龙骨. 按照设计图纸的标高要求对安装好的木龙骨进行调平,在同一的水平线上拉通长线进行,只有控制好了龙骨的准确性,才能确保装饰面层的准确性。. 龙骨调平应安排技术较好和有责任心的操作工人进行,避免粗制烂造给面层施工留下质量隐患。. 龙骨调平的平整度要求为 。. 龙骨调平后,应及时检查防火涂料的涂刷情况,如有损坏应进行修复涂刷。、裁制塑铝板(定加工玻璃). 按照设计图纸的要求,先进行面层塑铝板(玻璃)的翻样,有特殊要求或异形加工的应绘制翻样图,塑铝板(玻璃)的翻样应标明其材料品种、规格、尺寸、数量和质量等级和使用部位等要求。. 塑铝板裁制应采用专用裁制工具,并在特制的

14、固定的操作台板上进行,以保证其加工的准确性。. 加工裁制好的半成品应分类堆放,并按翻样的顺序标注好编号。. 需要发外加工析玻璃,应提前进行发外加工,以免影响施工进度。、基层板安装. 基层板的安装前,应再次检查其龙骨的准确性和牢固度以及水电安装等预埋工作的落实情况,在确保无误后才能进行基层板的施工。. 基层板的安装有五夹板和九厘板两种,应按照设计图纸的要求进行,在弧形部位应采用五夹板做基层板。. 基层板的背面应事先按设计要求涂刷防火涂料,干燥牢固后才能安装。. 基层板与木龙骨的固定用乳白胶和 气钉固定,先在木龙骨和基层板的四周均匀涂刷白乳胶,贴面调整后,用 气钉固定,其间距为 。. 基层板的平整

15、度要求为 ,圆弧形处应顺畅、清晰。. 基层板和木龙骨的安装属于隐蔽工程,应及时进行隐蔽工程的检查和验收,并办理相关的手续。、面层塑铝板(玻璃)安装. 面层塑铝板(玻璃)安装前,应检查基层板的安装是否牢固可靠,平整度是否符合要求,圆弧处是否顺畅、清晰,在确认无误后才能进行面层板的施工。. 按照施工图纸和翻样加工单,进行面层板的安装粘贴,做到对号入座,避免无序操作。. 塑铝板与基层板的粘贴采用万能胶进行,万能胶应涂刷均匀,粘贴牢固,避免塑铝板空鼓脱壳,板缝间应按设计要求留设缝口,嵌坞与塑铝板同色的玻璃胶。二、墙面工程本工程墙面做法较繁琐,主要有石材干挂和挂贴、瓷砖饰面、木饰成板装饰、墙面玻璃安装、

16、以及各色乳胶漆饰面。(一)、石材干挂施工工艺、石材的品质要求施工前测定水平,分块放样,定出整面墙体石材切割尺寸,弹出分格尺寸线,根据规定尺寸打眼,放入金属膨胀螺丝,然后,根据分格尺寸焊接角钢刷防锈漆,挑好石材,注意切割,开槽后上墙,校正水平垂直后用云石胶粘上下接合缝销,等整体安装结束后,进行清理、修补、清理干净。、作业流程:规划设计 加工 现场制作钢骨架 石材安装成品保护、规划设计:根据设计图纸尺寸和石材品种,以及实地施工测量,设计出石材布置图,并根据石材布置图做出石材加工清单,石材加工清单应标明石材的品质、厚度、加工尺寸、使用部位、加工数量和编号等。、石材加工:石材加工分加工厂加工和现场加工

17、两种:加工厂加工:按照石材加工清单的要求进行加工,在石材的侧面标明石材的编号、加工尺寸,并按每一批的加工单进行分类和分批加工、发货。现场加工主要是解决石材安装的加工,其方法是定厚切割:. 定厚切割是整个工法中最主要的步骤,为求沟缝中的精确,现场施工当中,一定要以定厚机切割,否则整个工法将完全给破坏,增加困扰。. 型片的弧度设计是和手锯切片同一厚度、同一半径,因此沟缝规定宽度不得大于 ,以免破坏石板固定的强度和基准,长度不得大于 (只作为左右调整的长度)。. 深度与 型片的双异同深度(太深会破坏石板的强度)。. 为求工程的效率,同一个工程现场,定厚机的固定片须用同一厚度的调整片来设定,因定片与锯

18、片必须平行,切出来的沟缝构成与完成而平行。、钢骨架安装:. 根据石材布置图进行钢骨架的安装,所用钢骨架必须用热镀锌钢材制作,焊接点处进行防锈处理。. 钢骨架的安装应保证其垂直度和平整度,垂直度为 ,平整度为 。、石材安装:. 进场的石材应根据加工清单将石材分类堆放,同时加强对进场石材的检验工作,对石材的品种,加工质量、色差等应严格把关。. 每片石材的底部必须平贴在不锈钢 型码片上面,且每条伸缩缝里头不能留置压克力棒或螺母垫片,如此才能真正支撑整片石板的重量,才不会累积载重。. 不能怕不锈钢码片上跷或下降而不把每个螺丝或螺母副紧。. 转角小侧板不能只靠粘合剂必须加上固定件贴合。. 石材安装时,应

19、随时校正其垂直度和平整度,拧紧螺母,用云石胶把码片和石材切割槽嵌坞牢固。、成品保护:石材的成品保护包括清洗、打蜡和成品保护等工序,与地面石材的施工工艺相同。(二)、花岗岩挂贴施工工艺及技术规范:花岗岩挂贴是指将大理石饰面板或花岗石饰面板,用锚固、灌浆和粘结等方法固定在建筑物表面的施工方法。、工艺流程:基层处理 绑扎钢筋网 弹线施工准备再次切割材料拆包整理 穿铜丝钻孔剔槽挂贴 灌浆 擦缝 清洁打蜡 成品保护、施工准备:包括大理石、花岗岩、花岗石镶贴的组织措施,施工工艺交底,机具准备,材料准备等。、基层清理:镶贴或需绑扎钢筋网的基层表面的灰砂、油垢和油渍等应清除干净。如基层为混凝土墙板应凿毛,并对

20、预埋铁件、锚固件是否齐全,位置是否正确进行检查,对遗漏和移位的必须处理调整。、材料拆包整理:对拆包的花岗岩或花岗岩进行整理检查,凡是破碎、变色、污染的应挑出,另行堆放。对能用的按规格、品种、颜色分别堆放,并按设计要求将花岗岩按预定的部位顺次摆开在地上,选色、对花纹,色调不一致的要挑出,换上合适,力求对花,使上下、左右、邻接之间花纹大致对上,尽量做到相似雅致。根据预排,依据安装配置图的先后顺序编号,写在板的背面,安装对号入座。同时核对实贴墙面与花岗岩的实际尺寸,通过实测实量,最后定出花岗岩的块数。其中需要切割处理的,要预排好,力求做到符合设计和规范的要求。、再次切割、钻孔、剔槽等一般施工单位均按

21、设计图纸要求规格向厂家订货,包括钻孔、剔槽、倒角、磨边等工作内容。但是,由于设计图纸与实际施工结果不完全一样,发生误差(误差是多种原因造成的,既有设计原因,也有施工原因,其结果无法处理,只好改变花岗岩的尺寸)需改变镶面材料规格尺寸,进行再次切割、钻孔、剔槽、倒角、磨边等工作。、绑孔钢筋网柱面挂贴花岗岩,一般在基层表面绑孔钢筋网。墙面镶贴花岗岩,先预埋支架,绑扎钢筋网。钢筋网一般 的线材。横向钢筋为绑扎花岗岩板用。第一道筋横绑在地面以上 处,用作绑扎等一层花岗岩板的下口固定钢丝。第二道横筋间距与花岗岩板的高度相同。如采用板面直接与混凝土或砖墙面固定,先在墙面钻孔,沿基层分格线上钻 ,深度不小于

22、的孔。打入绑扎有双股 号铜丝的木塞子,两股铜丝的外露留头 长,作为锚固花岗岩板用。如果采用 或 的薄板镶贴,不需要钢筋网,采用粘结施工工艺固定板面。、弹线挂贴花岗岩以前,用线锤从上至下在墙面、柱面和门窗找出垂直线,应考虑花岗岩饰面板的厚度,灌注砂浆的空隙,以及钢筋所占尺寸,一般饰面板外皮与结构面的距离以 为宜。在地面上顺墙(柱)面弹出饰面板外轮廓尺寸线,作为第一层饰面板的基准线。将编好号的花岗岩板在弹好的基准线上就位,每块板缝按设计规定留准,一般留 缝隙。、挂贴花岗岩,每块板上下两个面各打 或 个眼,用中电钻打眼,孔径 ,深度为 。孔眼打在板宽两端的 处,钻孔中心与板背面的距离以为宜。钻孔后,

23、用扁凿朝花岗岩背面孔壁轻轻剔一道槽,深 左右,连同孔眼形成鼻眼状,以备埋臣铜丝之用。施工顺序:一般墙面从边角开始,也可以中间开始,由下往上镶贴。柱梁镶贴,一般先镶两边立柱,后镶横边梁。边柱是由下往上分层镶贴,镶到和梁连接处,也就是边柱最上边一块石板材,要和横梁镶的端部板材配合镶贴,要实测实量施工。如果石板长短不合适时,可采取局部切割磨光的办法,不允许堵小块的作法。在挂贴花岗岩板时,在花岗岩的背面: 的水泥砂浆(体积比)掺水泥重量的 胶搭毛。使石板背面粗糙,易于粘贴牢固。、绑扎铜丝花岗岩饰面属于高级装饰工程,必须使用 号、 号铜丝连接,不可以用铁丝或铁件连花岗岩,因为铁要生锈,时间和节铁锈黄水浸

24、透饰面板的表面,影响装饰效果。用铜丝连接固定,应把铜丝剪成 左右,铜丝一端伸入孔底,并有铅皮固定牢固,将铜丝顺孔槽弯曲并卧入槽内,使饰面板上下端面不能有铜丝突出,使相邻两块饰面板接缝严密。在饰面板材对号就位后,先找饰面设计规划线(包括垂直与水平两个方向),将上口外抑,伸手到板的背面,把下口铜丝绑扎在横筋上,不可绑得太紧,应留余量,将铜丝和横筋拴牢即可。把饰面板竖起,绑上口铜丝,用木楔子调整垫稳,用靠尺检查板垂直度,经检查合格后,拴紧铜丝,板材的两侧可塞纸或麻丝。为了固定板的位置,可用拌制好的石膏捣成小团,紧贴在花岗岩板的接缝处,根据板的大小,一般每块板的竖缝上不少于两点,达到固定为止。石膏凝固

25、后,在确保不发生位移的条件下,开始灌水泥砂浆,每次灌水泥砂浆应在板上皮往下留 ,在上层板灌浆前,应将固定石膏顺次拆除,并用水泥擦隙,板面用湿布擦净。第一层花岗岩板镶贴完毕以后,用直尺找垂直,用水平尺找平整,用方尺找阴阳角,使缝隙均匀,上口平直,阴阳角方正,表面平整,然后灌浆,再贴上层。如果镶贴花岗岩采用粘贴方法,可选用薄型 厚花岗岩等板材,具体做法:砖墙面,先抹 厚: 水泥砂浆找平,并划出纹道,在花岗岩板背面满涂 厚 建筑粘结剂胶泥,然后粘贴,再用白水泥或石膏浆擦缝或留缝。混凝土墙面,先涂刷一道 处理剂代替凿毛处理,抹 厚: 水泥砂浆找平,并划出纹道,在花岗岩板背在满涂 厚 建筑粘结剂胶泥,然

26、后粘贴,再用白水泥或石膏浆擦缝或留缝。、灌浆:灌浆宜用:(体积比)水泥砂浆,简度为 ,分层灌住。每层灌注 左右,每次间隔,等砂浆初凝后再灌,最后一层灌至低于板面上口 ,作为上一层板灌浆的结合层。、清洁打蜡:待全部施工完毕,用麻布擦洗清洁干净后打蜡、擦亮、交工。、成品保护:花岗岩为精装修,应及时做好成品保护工作,方法与干挂花岗岩工艺相同。(三)、墙面墙砖工程、工艺流程基层处理 找规矩 基层抹灰 弹线 浸砖 粘贴勾缝或擦缝。、施工要点、基层处理. 混凝土墙面:首先将凸出墙面的混凝土剔平,然后进行清扫冲洗,对用钢模板施工的光滑混凝土墙面,应进行“毛化处理”。. 砖墙体:先堵好脚手洞,凿去凸出墙的梁、

27、柱混凝土及多余的砂浆,然后把墙面、砖缝中残存的散状砂浆、污垢及灰尘等清扫干净。、找规矩,贴灰饼冲筋:墙面及四周找规矩时,竖向必须从顶层用大线锤吊全高垂直,并在墙面的阴阳角、门窗两侧以及突出墙的柱、垛等部位,根据垂直,分层设点或以每一步脚手架设头,用: 水泥砂浆贴 * 灰饼。、基层抹灰:厚度一般为 ,用: 水泥砂浆分两遍抹成。、弹线排砖:在基层抹灰面上,先弹出垂直、水平控制线,再根据设计排列形式,墙面砖规格尺寸和墙面的实际尺寸,横竖进行试排,确定灰缝宽度和面砖出墙尺寸。、浸砖:将饰面砖扫净,放在水中浸泡 以上,直到不泛泡为止,取出待表面晾干或擦净待用。、粘贴:同一立面应按设计要求挑选同一规格、型

28、号、批号、颜色一致的饰面砖。砂浆一般为: 水泥砂浆,厚度 ,当贴面为多层或高层时,宜在: 水泥砂浆中掺和适量的粘结胶(如 胶)。粘贴时先在面砖背面用浆薄薄刮一下,接着满披贴上墙面,用双手拇指和食指按住面砖轻压,或用钢抹子木柄轻敲砖面,使面砖附线平整粘牢,发现亏缺浆应取下重贴。、勾缝或擦缝:缝宽在 上,用: 水泥细砂砂浆勾缝,先勾水平缝,再勾垂直缝,勾好后要求凹进面砖表面 。(四)、木饰面板及木作工程、操作程序:定位放线 基础制作 饰面制作 收口线制作 填平钉眼 硝基亚光油漆 成品保护。、施工工艺、施工用木材须按设计及国家有关规定要求的等级采购进场。要求材质充分干燥,无翘曲、虫蛀、破损等且节疤、

29、次纹不能影响外观及质量要求。、施工用切片夹板应按设计及有关规定要求的等级、品种采购进场。要求板质厚薄均匀、纹理清晰,厚度达到设计要求,无潮湿、裂纹、节疤等天然缺陷。、木作施工时必须吃透图纸设计要求,进行相应木作的基础工作。采用直钉或马钉及胶水进行固定,做到横平、竖直、尺寸准确;采用蚊钉进行固定,背面胶水涂刷必须均匀到位,做到横平、竖直,尺寸准确、胶结牢固、表面平整、无松动、无起鼓、无明显色差,所有尺寸误差确保在 之间。、实木收口线及实木角线、门套线等,必须根据图纸设计要求确定材。用大型开料机开料及压光,再根据线型要求进行帛线工作。安装时必须排版上油,确保材质及线型的准确。用汽动钉及胶粘剂固定时

30、,做到接口严整,尺寸准确,固定牢固,无松动,无起鼓,无翘曲。各项尺寸误差必须控制在 以内。、固定家具及门窗工程施工,根据设计,确定材质,近按工艺的要求进行制作安装,确保款式、尺寸符合设计要求。五金配件安装时,要求固定牢固;螺丝沉入五金配件表面 ;门铰、门锁、闭门器作用灵活、无异响;拉平高低一致;切口平直、无披灰现象,各项尺寸误差严格控制在 以内。、硝基亚光油漆根据设计要求采用,一般刷二遍,也可多数遍,每遍均需干燥后 分钟。、做好成品保护工作:包括清洗、打蜡和成品保护等工序。(五)、墙面玻璃安装工程本工程墙面玻璃各式各样,有防弹玻璃、表玻璃、磨砂玻璃、聚晶玻璃、工艺玻璃等等。其一般操作规程如下:

31、、安装玻璃前,应清除槽口内的灰浆、杂物,并疏通排水孔。、玻璃施工可用吸盘配合安装就位。玻璃边缘不得和框,扇及其连接件相接触,所留缝隙庆符合国家、企业有关标准的规定。、玻璃固定一般用卡紧螺丝或压条固定。玻璃与围护的金属框格相连接处,应衬橡胶垫或塑料垫。、安装磨砂玻璃时,磨砂玻璃的磨砂面应向室内。、安装玻璃隔断,隔断上框的顶面应留有适量缝隙,以防结构变形,损坏玻璃。(六)、墙面乳胶漆工程、施工工具砂纸、油漆刷、滚筒等。、施工顺序、第一遍满刮腻子及打磨:室内涂装面较大的缝隙填补平整后,使用批嵌工具满刮乳胶腻子一遍。所有微小砂眼及收缩裂缝均需满刮,以密实、平整、线角棱边整齐为度,同时,应一刮顺一刮地沿

32、着墙面横刮,尽量刮薄,不得漏刮,接头不得留搓,并注意不要玷污门窗及其他物面。腻子干透后,用 号砂纸裹着平整小木板,将腻子渣及高低不平处打磨平整,注意用力均匀,保护棱角。打磨后用棕扫帚清理干净。、第二遍满刮腻子及打磨:第二遍满刮腻子方法同头遍腻子,得要求后遍腻子与前遍腻子刮抹方向互相垂直,即应沿着墙竖刮,将墙进一步刮满及打磨平整、光滑为止。、第一遍涂料:第一遍涂料刷前必须将基层表面清扫干净,擦净浮粉,涂刷时宜用排笔,涂刷顺序一般是从上到下,从左到右,先横后竖,先边线、棱角、小面,后大面。阴角处不得有残积涂料,阳角处不得裹棱。如墙面一次涂刷不能从上到底,应多层次上下同时作业。互相配合协作,避免接搓

33、、刷涂重叠现象。独立面每一遍应用同一批涂料,并一次完成。、复补腻子:第一遍涂料干透后应普遍检查一遍,如有缺陷应局部复补涂料腻子一遍,并用牛角刮刀刮抹,以免损伤涂料漆膜。、磨光:复补腻子干透后,应用细砂纸将涂面打磨平滑,注意用力应轻而匀,且不得磨穿漆膜。磨后将表面清扫干净。、第二遍涂料涂刷及磨光方法与第一遍相同。、第三遍涂料涂刷顺序与方法和第一遍相同,要求表面更美观细腻,必须使用排物涂刷,大面积涂刷时应多人配合流水作业,互相衔接。一般从不显眼的一头开始,逐渐向另一头循序涂刷,至不显眼处收刷为止,不得出现接搓及刷纹,排笔若粘附在墙上应及时剔掉,高级乳胶漆时,表面应用更细的砂纸轻轻打磨光滑。、高级乳

34、胶漆时,根据需要可涂第四遍涂料,方法同第三遍。三、地面工程(一)、地面石材和地砖铺贴工艺:、施工工艺流程:基层清理 找平、弹线 试拼编号 铺设 擦缝养护 清洁上蜡、基层清理:检查基层平整度和标是否符合设计要求,偏差较大的应事先凿平修补清扫干净。、找平、弹线:用: 水泥砂浆找平,做水平灰饼,弹线找中找方。、试拼编号:在铺设大理石、花岗石之前,应对板材进行试拼,对色、拼花、编号整理。、铺设:. 根据弹线应先铺若干条干线作为基准,起标筋作用。一般先由厅堂中线往两侧采取退步法铺设。凡是有柱子的大厅,应先铺设柱子与柱子之间的部分,然后向两边展开,最后收口。. 铺设大理石或花岗石应事先撒水湿润,阴干后使用

35、。在铺设前应先在找平层上均匀刷一道素水泥浆,再用: 干硬性水泥砂浆作粘结层,厚度约为 (根据试铺高度决定粘结层厚度),用木直尺找平,铺设板块,用橡皮锤敲击,既要达到铺设高度,又要使砂浆粘结层密实平整。如果有锤击空声,需揭板增添砂浆,做到平实为止。放板块时,浇一层水灰比为 的素水泥浆,再放下石板,用锤轻轻敲击铺平。、擦缝:待铺设的大理石或花岗石干硬后,再用白水泥稠浆擦缝填缝,表面用干布或棉丝布擦试干净。、养护:待地面铺完后,面层铺盖一层塑料薄膜,减少砂浆在硬化过程中的水分蒸发,增强石板与砂浆的粘结牢固,保证地面的铺设质量。养护期一般 天,在养护期间应禁止踩踏过车。、清洁上蜡:做好成品保护工作,在

36、完工后做成品保护工作之前,做一次清洁和上蜡工作,最后交工前再做清洁上蜡。、踏步板镶贴:、镶贴踏步板之前,必须先放楼梯坡度线,放出各踏步的竖线和水平线。对主体结构基层处理好,必须满足图约和施工的尺寸。对不合乎要求的部位,要做处理,并核对预留孔洞和预埋件的位置是否正确、牢固。、踏步镶贴顺序由下往上,先立板后平板,使用的水泥砂浆宜用:(体积比)稠度为 。、镶贴完的踏步板不准即刻过人,要满铺草席,用平板间断地压在草席上,进行成品保护工作。(二)、复合地板工程、材料要求、木方:* 木龙骨,含水率应小于,并不能有腐朽、结疤、劈裂、扭风等弊病。、调平垫块:采用* 木方调平垫块。、基层板:细木工板,表面平整、

37、光滑,无锯毛的痕迹。、饰面板:榉木、黑桃复合木地板,表面平整、光滑。、施工要点、木龙骨须刷防腐涂料三遍,间距以* 为宜。、木龙骨基层须留设贯通的通气槽。、铺设企口地板注意企口留缝 ,沿墙壁四周留 宽通风槽,以保证以后不发生变形。、施工工艺、对原有结构找平层进行清理,如原有建筑垃圾清除、凹凸不平处补平,以保证整个基层的水平和平整。、在对原有结构找平层上放线,标出木龙骨位置和地板各层面标高。、按照放线位置布设木龙骨,其截面为* ,防腐涂料三遍,间距* ,并留设贯通的通气槽,在木龙骨各节点处垫*木方调平垫块。、在木龙骨基层上,铺设 厚细木工板,板间留缝 ,沿墙壁四周留 宽通风槽。、然后铺设 厚长条实

38、木地板企口留缝 ,沿墙壁四周留贡通风槽。四、水电安装部分水电安装施工应与装饰工程施工同步进行。装饰和水电安装应互相配合支持,密切协作,保证整个工程的施工质量。、装饰工程的隐蔽工程施工阶段,水电安装工程应配合做好管线的预埋敷设工作,严禁事后开凿。、装饰工程的饰面装饰施工阶段,水电安装工程应及时组织做好穿线和安装,土建和安装施工均应做好各自及相关的成品或半成品的保护工作,保证装饰和安装工程同步竣工。第四节 施工总进度计划为更好地指导工程施工,控制施工进度和工期,我项目部针对本工程的特点,精心编制施工总进度计划,并采用网络计划进行编制,具体内容详见施工进度计划表。第五节 施工平面布置示意图材料布置说

39、明:为了提高工作效率降低人工费用,要对材料的堆放进行合理的安排,做到取材路线最短,又不防碍施工的进行。现对其位置进行安排如下:抛光转、大理石位于大门左侧的入口处,水泥、石子、砂位于大门右侧(留出消防通道),黏土砖位于西餐厅厨房的入口处,轻钢龙骨、石膏板等其他材料等找平层养护完毕后分批安排进场。施工顺序说明:首先安排水电工进场,对埋在找平层的管线进行安装,接着做找平层,分成三个施工段,每段养护 天。从开始到依次做。流向如尖头所示。当第一施工段养护完毕后开始铺黏土砖。之后养护天,再做花台。完毕后做水景池。等大堂养护完毕后开始做总服务台、吊顶。同时大堂员工办公室开始贴抛光砖。等养护时间到后,木工开始

40、进场做高低柜。等天花完工后,开始墙柱面施工。最后做是大堂大理石,厕所花岗石和地毯工程。第六节 施工资源配备计划一、 机械设备配备计划详见机械设备配备及进场计划表;二、 主要材料配备计划详见主要材料配备及进场计划表达;三、 劳动力配备计划详见劳动力配备及进场计划表;注:本方案资源配备计划暂定 月 日开工,如实际不一致,相应进场时间调整。机械设备配备及进场计划表序号 设备名称 单位 规格型号 数量 进场时间 备注 电动木工开料机 台 大型 木工开工前 电动木工压刨机 台 大型 木工开工前 电动石材切割机 台 大型 石材工开工前 云石机 台 小型 石材工开工前 电焊机 台 小型 钣金工开工前 电锤

41、把 各型 木工开工前 手电锯 把 寸 木工开工前 修边机 把 小型 木工开工前 角向磨光机 把 瓦工开工前 气泵 把 木工开工前 手电钻 把 木工开工前 直钉枪 把 木工开工前 弯钉枪 把 木工开工前 蚊钉枪 把 木工开工前 砂轮切割机 台 石材工开工前 总配电柜 只 开工前 配电箱 只 开工前主要材料配备及进场计划表序号 材料名称 单位 数量 规格品牌 进场日期 备注 金花米黄大理石 开工 天 分批 米黄抛光砖 开工 天 分批 巴西黏土砖 开工 天 新金花米黄贴面 开工 天 分批 镀锌轻钢大龙骨 开工 天 镀锌轻钢中小龙骨 开工 天 分批 石膏面板 开工 天 磨砂板岩 开工 天 分批 高级乳

42、胶漆 开工 天 难燃榉木胶合板 开工 天 木方龙骨 开工 天 分批 机理漆 开工 天 分批 紫红金花地毯 开工 天 深蓝浅黄粹花地毯 开工 天 水泥 开工 天 中(粗)砂 开工 天 分批 轻钢龙骨铝扣板 开工 天 分批 硝基清漆 开工 天 分批 石灰 开工 天 分批 双飞粉 开工 天 分批 白色磨砂玻璃 开工 天 分批劳动力计划表单位:人月份(工日)六月份 序 七月份号工种级别所需工日最多人数上旬中旬 下旬 上旬 中旬 下旬 吊顶工 水电工 木 工 水泥工 石材工 油漆工 地毯工 杂务工 本计划表是以每班八小时工作制为基础的。第七节 安全保证措施一、 安全目标:无任何伤亡及火灾事故。二、 安全

43、保证措施及罚则贯彻“安全第一,预防为主”的方针,确立“安全责任,重于泰山”的思想,将安全和防火工作的措施落到实处。我公司为确保该工程能达到安全目标将采取以下措施:、安全管理、 建立完整的安全管理系统。项目经理部建立以项目管理为首,由安全员、各施工班组长的现场安全管理系统。、 建立定期的安全检查制度。每天上班前各班组进行安全检查,查不安全隐患;每天下班后组织各班组进行安全检查有无不安全情况,每周进行一次全面检查,每个月配合公司进行一次安全大检查。、 建立完整的安全奖罚制度。对违反安全操作者,安全员有权责令停止操作,并对情节严重的处以罚款。、 对患病友及其他原因不利于安全生产的人员应禁止进行相应的

44、施工操作,上班前严禁饮酒,严禁在禁烟处吸烟。、 现场布置大幅安全标语,有关部位挂好安全牌,对事故隐患不放过。、安全教育、 坚持做好安全生产的“三级教育”,杜绝未经安全教育的操作工人上岗作业。、 认真进行安全技术交底,做到施工技术交底与安全技术交底同步进行,使操作工人明确安全生产的重点。、施工安全、 任何时间内应保持现场运输主干道通畅,以便应急采取必要措施。、 现场应工完料清,材料分类堆放,不得有朝天钉和空头跳板。、 各层建筑垃圾不得随意倾倒,应有专人负责清理。、 楼梯口、楼梯、预埋孔处应当有明显的标志和安全栏杆、盖板。夜间和阴暗部位应配备灯火照明。、 进入施工现场必须带好安全帽,现场严禁吸烟,严禁穿拖鞋、高跟鞋进入施工区段,高空作业时必须佩带安全带。、 遵守专业工程操作规程和安全规定。、机电安全、 现场架设电线,电缆必须符合供电部门的有关规定,电线在地面上通过应有可靠的保护。、 所有用电设备应安装触电保护器。、 潮湿阴暗处施工照

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
