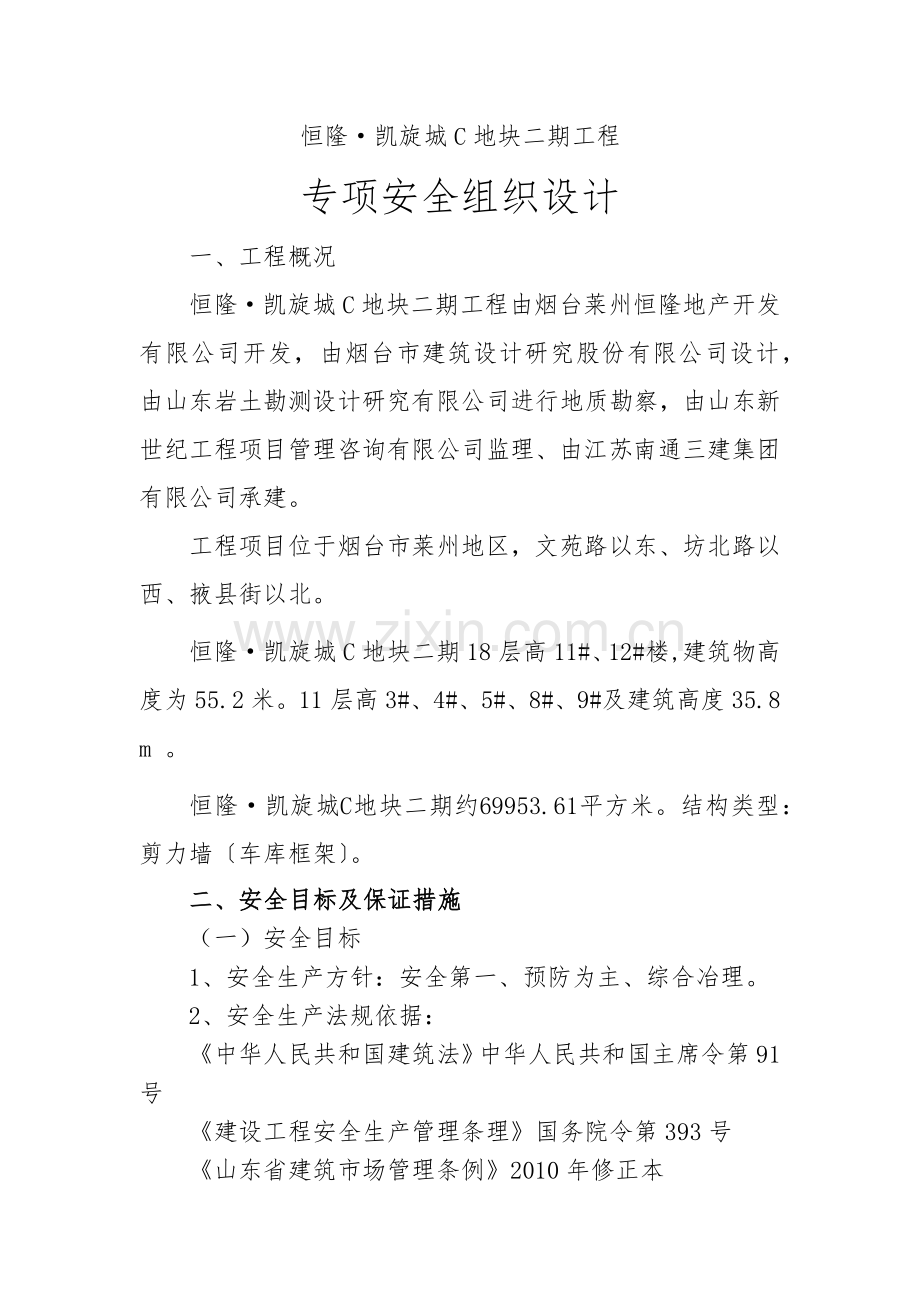

1、恒隆凯旋城C地块二期工程专项安全组织设计 一、工程概况恒隆凯旋城C地块二期工程由烟台莱州恒隆地产开发有限公司开发,由烟台市建筑设计研究股份有限公司设计,由山东岩土勘测设计研究有限公司进行地质勘察,由山东新世纪工程项目管理咨询有限公司监理、由江苏南通三建集团有限公司承建。 工程项目位于烟台市莱州地区,文苑路以东、坊北路以西、掖县街以北。 恒隆凯旋城C地块二期18层高11#、12#楼,建筑物高度为55.2米。11层高3#、4#、5#、8#、9#及建筑高度35.8 m 。恒隆凯旋城C地块二期约69953.61平方米。结构类型:剪力墙车库框架。 二、安全目标及保证措施(一)安全目标1、安全生产方针:安

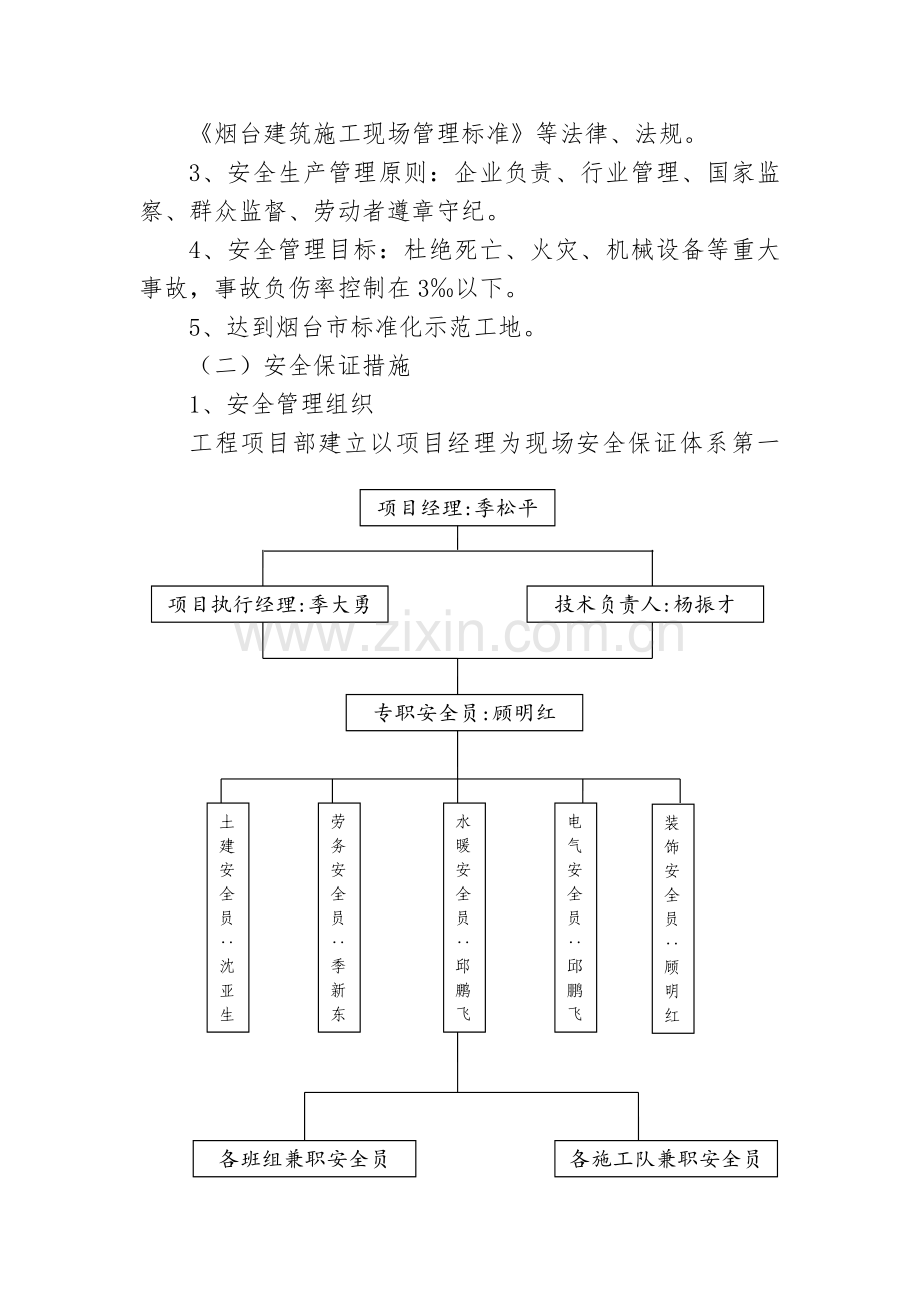

2、全第一、预防为主、综合冶理。2、安全生产法规依据:中华人民共和国建筑法中华人民共和国主席令第91号建设工程安全生产管理条理国务院令第393号山东省建筑市场管理条例2010年修正本烟台建筑施工现场管理标准等法律、法规。项目经理:季松平项目执行经理:季大勇专职安全员:顾明红技术负责人:杨振才土建安全员沈亚生劳务安全员季新东水暖安全员邱鹏飞电气安全员邱鹏飞装饰安全员顾明红各班组兼职安全员各施工队兼职安全员3、安全生产管理原则:企业负责、行业管理、国家监察、群众监督、劳动者遵章守纪。4、安全管理目标:杜绝死亡、火灾、机械设备等重大事故,事故负伤率控制在3以下。5、达到烟台市标准化示范工地。(二)安全保

3、证措施1、安全管理组织工程项目部建立以项目经理为现场安全保证体系第一责任人的安全生产领导小组。安全生产领导小组管理职责:安全生产领导小组拟订、落实安全管理目标,制定安全保证计划,根据保证计划要求,落实资源的配置。对安全保证体系实施过程中的运行实施监督、检查。对安全生产保证体系运行过程中,出现不符合要素的要求、施工中出现的隐患,制定纠正和预防措施,并对上述措施进行复查。2、安全管理方针安全牵挂着千家万户,安全生产是人命关天的大事,能否实现安全生产不仅关系到人民的生命和财产安全,也决定着工程施工能否顺利进行,是牵扯到甲乙双方和国家利益的大事。3、安全生产管理制度(1)安全生产责任制:建立、健全各级

4、各部门的安全生产责任制,责任落实到人。各项经济承包由明确的安全指标和包括奖惩办法在内的保证措施。层层签定安全生产协议书。项目经理全面负责施工现场的安全措施、安全生产等,保证施工现场的安全。项目安全主管直接对安全生产负责,督促、安排、落实各项安全工作,并按规定组织检查、做好记录。项目总工程师制定项目安全技术措施和分部工程安全方案,督促安全措施落实,解决施工过程中不安全的技术问题。专职安全员督促施工全过程的安全生产,纠正违章,配合有关部门排除施工不安全因素,安排项目部安全活动及安全教育的开展,监督劳保用品的发放和使用。机电安装安全员(兼职)保证所使用的各类机械的安全使用,监督机械操作人员保证遵章操

5、作,并对用电机械进行安全检查。施工工长(专业工程师)负责上级安排的安全工作的实施,制定分项工程的安全方案,进行施工前的安全交底工作,监督并参与班组的安全学习。其他部门:劳务管理部门保证进场施工人员的安全技术素质,控制加班加点,保证劳逸结合;合约部门:保证用于安全生产上的经费;后勤、行政部门:保证工人的基本生活条件,保证工人健康;材料部门应采购合格的用于安全生产及劳动防护的产品和材料。(2)安全教育:新入施工现场的工人必须进行公司、工程处、班组的三级安全教育。做好对工人的经常性和季节性的安全教育。工人变换工种需进行新工种的安全教育。通过培训,教育工人应掌握本工种操作技能,熟悉本工种安全技术操作规

6、程,认真建立“职工劳动保护记录卡”,并及时做好记录。类别安全教育的重要性内 容安全思想教育安全生产的思想基础尊重人、关心人、爱护人的思想教育,党和国家安全生产劳动保护方针,政策安全与生产辨证关系教育,三热爱教育、共产主义协作风格教育、职业道德教育。安全知识教育安全生产的重点内容施工生产一般流程;环境、区域概括介绍,安全生产一般注意事项;企业内外典型事故案例简介与分析;工种岗位安全生产知识。安全技术教育安全生产技术;安全技术操作规程。安全法制教育安全生产的必备知识安全生产法规和责任制度,法律上有关条文;安全生产规章制度;摘要介绍受处分的先例。安全纪律教育厂规厂纪;职工守则;劳动纪律;安全生产奖罚

7、制度。(3)分部分项安全技术交底:进行全面的由针对性的安全技术交底,受交底者履行签字手续。(4)特殊工种作业持证上岗:特殊工种作业人员必须经培训考试合格持证上岗,操作证必须按期复审,不得超期使用,名册齐全。(5)班组“三上岗、一讲评”活动:班组在班前必须进行上岗交底、上岗检查、上岗记录的“三上岗”和每周一次的“一讲评”安全活动,工程处对班组的安全活动进行定期的考核。(6)安全标牌:施工现场主入口处必须立“十牌二图”。在主要施工部位、作业点、危险区、主要通道口都必须悬挂有安全宣传标语或安全警示牌。(7)安全管理制度:安全技术交底制:根据安全措施和现场实际情况,各级管理人员需亲自逐级进行书面交底。

8、班前检查制:安全主管和专职安全员必须督促与检查施工方(含专业分包、专项分包公司)对安全防护措施是否进行了检查、安全防护措施是否安全。外脚手架及大中型设备安全验收制:大中型设备及外脚手架安全实行验收制,凡不经验收的,一律不得投入使用。需政府部门验收的,在自检合格后,由总包单位报验。周一安全活动制:总包经理部每周一要组织全体工人进行安全教育,对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项做必要的交底,使广大工人能心中有数,从意识上时刻绷紧安全这根弦。定期检查与隐患整改制:总包经理部每周组织一次安全生产检查,对查处的安全隐患必须定措施、定时间、定人员整改,并做好安全隐患、整改消项记录

9、。管理人员实行年审制:管理人员按规定参加安全教育培训,由公司统一组织进行,加强施工管理人员的安全考核,增强安全意识,避免违章指挥。其中,项目经理每年不少于40学时,专职安全员不少于40学时。持证上岗制:现场全部工人必须持有上岗操作证,并建立工人操作技能证件管理档案,严禁无证上岗。危急情况停工制:一旦出现危及职工生命财产安全的险情,要立即停工,同时,立即报告有关部门,及时采取措施排除险情。事故报告制:发生安全事故必须立即报告,及时抢救伤员并采取措施保护现场,按“四不放过”原则对事故进行处理。三、安全防护措施根据系统工程学的原理,将施工现场作为一个完整的系统,利用数理统计的方法,对五年来发生的职工

10、因工死亡事故的类别、原因、发生的部位等进行了统计分析,得到主要发生高处坠落(占44.8%)、触电(16.6%)、物体打击(占12%)、机械伤害(占7.2%)、坍塌事故(占6%)这五类事故占总数的86.6%的结论。而在以上事故中,高处坠落、触电、物体打击、机械伤害都与安全防护有关。因此,在建筑施工中,要采取有效措施,搞好安全防护工作。(一)安全防护的重点分析该工程安全防护工作的重点是:1、外脚手架、各临边、洞口的安全防护等;2、各种电动工具、施工用电的安全防护等;3、塔吊等大型机械的安全措施;4、立体交叉施工作业防物体打击措施;5、基坑的定期观测和巡检;(二)防护方案1、脚手架防护(1)外墙脚手

11、架搭设所用材质、标准、方法均应符合国家标准。(2)脚手架搭设前编制方案并进行审批;搭设时,底部做好基础,设置底座,横杆与立杆间距按方案搭设。(3)外脚手架在施工层及最下面一层满铺脚手板,使脚手架与结构之间不留空隙,外侧用绿色密目安全网全封闭。(4)每次暴风雨来临前,及时对脚手架进行加固;暴风雨过后,对脚手架进行检查、观测,若有异常及时进行矫正或加固。(5)安全网在国家定点生产厂购买,并索取合格证。进场后,由项目部安全员验收合格后方可投入使用。(6)脚手架及防护做好后经验收合格方可使用。2、“四宝、四口”“四宝”为安全帽、安全带、安全网、漏电保护器,“四口”为预留洞口、楼梯口、通道口、电梯井口,

12、在工程施工中应注意以下问题:(1)安全帽:进入施工现场的所有人员必须戴安全帽,安全帽必须经有关部门检验合格后方能使用。正确使用安全帽应系好帽带,不得把安全帽抛扔或坐垫,不准使用缺衬、缺带及破损安全帽。(2)安全带:应使用可卷式安全带,并经有关部门检验合格后方可使用。安全带使用两年后,必须按规定抽检一次,对抽检不合格的,必须更换安全绳后才能使用。安全带应储存在干燥、通风的仓库内,不准接触高温、明火、强碱酸或尖锐的坚硬物体。安全带应高挂低用,不准将绳打结使用。安全带上的各种部件不得任意拆除,更换新绳时要注意加绳套。(3)安全网:建筑物外围采用绿色密目式安全网全封闭施工。安全网使用前要作耐冲击试验,

13、并应有合格证、准用证、备案证。施工层安全网要高于建筑物操作面1.5m。(4)预留洞口:对于边长或直径在2050cm的洞口,可利用砼板内钢筋或固定盖板防护。对于60150cm的洞口,可利用砼板内钢筋贯穿洞口,构成防护网,钢筋网格大于20cm的要另外加密。对于150cm以上的洞口,四周应设防护栏,洞口下要张挂安全网,防护栏杆在离地(板)60cm和120cm处各设一道水平杆。预制构件的洞口(包括缺件临时形成的洞口),参照上述规定防护或架设脚手板、满铺竹笆固定防护。(5)楼梯口:正在施工的楼梯口参照预留洞口烟台市建筑施工安全防护设施标准图集装设临时护栏。顶端楼梯口应随施工安装临时护栏。(6)通道口:固

14、定出入通道应搭设防护棚,防护棚采用两层5cm厚的木板搭设(层间不少于50cm),要求外伸不得少于3m。(7)电梯井口:在电梯井口采用可开启防护门,按照青岛市建筑施工安全防护设施标准图集要求进行安装封闭。3、交叉作业的防护凡在同一立面上、同时进行上下作业时,属于交叉作业,应遵守下列要求:(1)禁止在同一垂直面的上下位置作业,否则中间应有隔离防护措施。(2)在进行钢结构构件焊接、模板安拆、架子搭设拆除、电焊、气割等作业时,其下方不得有人操作。模板、架于拆除必须遵守安全操作规程,并应设立警戒标志,专人监护。(3)楼层堆物(如模板、扣件、钢管等)应整齐、牢固,且距离楼板外沿的距离不得小于1m。(4)高

15、空作业人员应带工具袋,严禁从高处向下抛掷物料。(5)严格执行“三宝一器”使用制度。凡进入施工现场的人员必须按规定戴好安全帽,按规定要求使用安全带和安全网。用电设备必须安装质量好的漏电保护器。现场作业人员不准赤背,高空作业不得穿硬底鞋。4、主要分项工程安全规定(1)脚手架脚手架搭设前要针对本工程的特点编制施工技术方案,必须有计算书,并报公司总工审批。搭设前要做好安全技术交底,搭设后要进行验收。基础:本工程脚手架均采用采用悬挑式和落地式双排脚手架。脚手架整体承受部位应夯实,并设置排水沟、集水井。脚手架基础应铺设不少于50厚的木板,材质应坚硬,立杆下方加设直径为15cm的圆盘底座,并架设扫地杆。悬挑

16、式脚手架采用工字钢进行悬挑。各类钢管脚手架都应设接地装置。材质:钢管、角铁、扣件、螺栓的质量应符合规范要求,不准使用锈蚀、弯瘪、滑牙和有裂纹的金属杆件,不准使用枯脆、单径、破损散边的竹片竹笆,不准使用锈蚀铁丝作拉结和绑扎材料,应用8#镀锌铁丝进行绑扎。纵距、横距和步距:脚手架横向距不得大于1.2m,满堂脚手架不得大于1.8m,脚手架小横杆里断距墙面不得大于10cm,外端挑出应大于25cm,阴、阳角处立杆距离的尽端不得大于30cm。硬拉结:软拉结点应设置在框架梁等具有较好抗水平力作用的结构部位,二步三跨:垂直距离不大于3.6m,水平距离不大于4.5m,硬拉结设置在窗户预留洞等易附着部位,且砼强度

17、要达到设计标准。软拉结应双股并接,不得拉结在窗框、水落管和锈蚀的金属预埋件上。搭接、对接:脚手架除剪刀撑外,其余一律采用对接方式,且相邻对接点不准在一个档距内。剪刀撑搭接长度不得少于60cm,且不少于3只扣件紧固。竹笆、栏杆:施工作业层必须满铺竹笆脚手板且四角绑扎牢固。铺设竹笆层时,应设置18cm高的踢脚板。交底及验收:脚手架搭设前要进行安全技术交底。脚手架应有分部、分段按工程形象进度作出书面验收报告。各种脚手架应在验收合格后挂牌使用。扣件的扭力矩应按照规范要求测试,抽点验收。连接点或于结构固定部分应安全可靠,剪刀撑应符合要求。(2)临时用电方案:施工现场临时用电要单独编制施工组织设计,并且进

18、行安全技术交底,施工完后进行验收。电缆线敷设:配电箱电源引下线应有套管,进出线要有标识,并加设滴水弯。电缆线应绝缘好,无破损,无漏电。埋地敷设时,深度为70cm,过道电缆线加套管保护。施工现场所有电缆线采用具有绿/黄双色线的五芯电缆。配电箱:施工现场配电采用“三级配电、二级保护”。所有配电箱具有推荐证、合格证、准用证。配电箱内开关电器必须完好无损,接线正确。各类漏电开关装置灵敏可靠,绝缘良好,无杂物,箱体不得倾斜。配电箱的安装高度和绝缘材料均应符合规定。配电箱内应设置漏电保护器,选用合理的额定漏电动作电流进行分级配合。配电箱内的开关电器应于配电线或开关箱一一对应配合,作分路设置,明确专路专控。

19、总开关电器与分路开关电器的额定值、动作整定值相适应,熔丝应和用电设备的实际负荷相匹配。电箱外壳应做重复接地和接零保护。开关箱与用电设备实行“一机一闸一保护”。接地接零:接地体采用角钢,不得采用罗纹钢,一组两根接地体之间间距不小于2.5m,入土深度不小于2m,接地电阻不大于10欧姆。电缆线中绿/黄双色线作为接地线,与电器设备相连接的接地或接零线截面不能小于2.5mm2多股铜芯线,手持式用电设备应采用不小于1.5 mm2的多股铜芯线。分配电箱处应作重复接地,接地电阻不大于10欧姆。(3)特殊潮湿环境作业特殊潮湿环境场所电器设备开关箱内的漏电保护器应选用防溅型,其额定漏电动作电流应小于15mA,额定

20、漏电动作时间不大于0.1秒。手持电动工具的负荷线应采用耐气候型的橡皮护套铜芯电缆,并不得有接头。手持电动工具的外壳、手柄、负荷线插头、开关等必须完好无损,使用前要作空载检查,运转正常方可使用。(4)施工机械搅拌机及砂浆机:必须搭设防雨操作棚,机体安装坚实平稳。各类离合器、制动器、钢丝绳、防护罩必须完全可靠有效。操作人员持证上岗操作。外壳重复接地。接地电阻不大于10欧姆。搅拌机操作杆必须有保险装置,进料斗应有挂钩及链,砂浆机筒体防护棚齐全,出料应配备圆盘式手转盘。木工平刨:外露转动部位必须有防护装置,刨面必须有靠山,平刨刀刃处必须设护手防护装置,必须做单独接地或接零保护,并安装漏电保护器。木工圆

21、锯:传动部位必须有可靠的防护罩和安全防护挡板及护手罩。圆锯要设分料器,操作必须使用单向电动开关。要有良好的接地保护,并安装漏电保护器。电 焊 机:加设可靠的防雨罩。一、二次线(电源、龙头)接线处应有齐全的防护罩,二次线应使用接线端子,有良好的降压措施和接零保护。电源配线不得乱拉乱搭,焊把绝缘应良好。气瓶:各类气瓶应有明显色标和防震圈,并不得在露天暴晒。乙炔气瓶与氧气瓶距离应大于5m,与明火距离大于10m。乙炔气瓶在使用时必须装回火防止器,皮管应用夹头紧固,操作人员持证上岗。水泵:电源线不得破损,要有良好的接零保护装置,应单独装设特殊漏电保护器且灵敏可靠。钢筋加工机械:机械的安装必须坚实牢固,保

22、持水平位置,固定式机械应有可靠的基础。室外作业应设置机棚,机旁应有堆放原料、半成品的场地,加工较长的钢筋时,应有专人帮扶,并听从操作人员指挥,不得任意推拉。作业后,应堆放好成品,清理场地、切断电源,锁好电闸箱。塔吊和施工井架:安装或拆除前必须编制方案,经总工批准后方可实施,并报当地安监站备案。安装或拆除前,必须由生产副经理组织对专业操作人员进行操作规程教育,并进行装拆安全技术交底。安装或拆除时,由安全科安排设置警戒区域,设立警戒标志,并由专人监护。(5)钢筋工程钢筋加工前由负责钢筋加工的工长对加工机械(切断机、弯曲机、对焊机、调直机等)的安全操作规程及注意事项进行交底,并由机械技师对所有机械的

23、性能进行检查,合格后方可使用。绑扎边柱、边梁钢筋应搭设防护架,高空绑扎钢筋和安放骨架,须搭设防护架或马道。多人转运钢筋,起落、转停动作要一致,人工传送不得在同一垂直线上,钢筋堆放要分散,稳当,防止倾角和塌落。绑扎3米以上柱、墙体钢筋时,搭设操作通道和操作架,禁止在骨架上攀登和行走。绑扎框架梁必须有外防护架的条件下进行,外防护架高度必须高出作业面1.2米,无临边防护不系安全带不得从事临边钢筋绑扎作业。(6)模板工程支设柱模和梁模板时,不准站在梁柱模板操作,不准在梁底板上行走,更不允许利用拉杆,支撑攀登上下。支模应按工序进行,模板在没有固定好之前不得进行下道工序,否则模板受外界影响容易倒塌伤人。高

24、空临边作业时,有向外坠落和掉下材料的危险,支模人员上下应走通道,严禁利用模板、栏杆、支撑上下。站在活动平台上支模,要系安全带,工具要随手放入工具袋内,禁止抛任何物体。模板拆除应经工长统一安排,操作时应按先外后里分段进行,严禁硬撬、硬砸或大面积撬落和拉倒,不得留下松动和悬挂的模板。拆下的模板应及时运到指定地点清理、刷隔离剂,按规格堆放整齐备用。高空作业严禁投掷材料。(7)混凝土工程使用振动器的作业人员,穿胶鞋,戴绝缘手套,使用带有漏电保护的开关箱。严禁用振动棒拨钢筋和模板,或将振动棒当作锤使用,操作时使振捣棒头碰到钢筋或其硬物而受到损坏。用绳拉平板振动器时,拉绳要求干燥绝缘,振捣器与平板保持紧固

25、,电源线固定在平板上。混凝土泵输出的混凝土在浇捣面处不要堆积过量,以免引起超载。(8)砌体工程停放搅拌机的地面必须夯实,用混凝土硬化。以防止地面下沉造成机械倾倒。砂浆搅拌机的进料口上装上铁栅栏遮盖保护。严禁脚踏在拌和筒和铁栅栏上面操作。传动皮带和齿轮必须装防护罩。工作前检查搅拌叶有无松动或磨刮筒身现象。检查出料机械是否灵活。检查机械运转是否正常。出料时必须使用摇手柄,不准用手转拌和筒。工作中如遇故障或停电,应拉开电闸,同时将筒内拌料清除。不得在砌块运至操作地点时淋湿砌块,以免造成场地湿滑。车子运输砖、砂浆等时应注意稳定,不得高速跑步,前后车距不少于2m。车子推进吊笼里垂直运输,装量和车辆数不得

26、超出吊笼的吊运荷载能力。禁止用手向上抛砖运送,人工传递时,应稳递稳接,两人位置避免在同一垂直线上作业。脚手板不得少于两块,其端头必须伸出架的支承横杆约20cm,但也不许伸过太长做成探头板。脚手板上每块上的操作人员不得超过两人。堆放砖块不得超过单行3皮。脚手架的高度应低于砌砖高度。不得站在墙上做划线、吊线、清扫墙面等工作,严禁踏上窗台出入平桥。砍砖时应向内打砖,防止碎砖落下伤人。(9)装修工程室内抹灰时使用的木凳、金属脚手架等架设应平稳牢固,脚手板跨度不得大于2m,架上堆放材料不得过于集中,在同一跨度的脚手板内不应超过两人同时作业。不准在门窗等器物上搭设脚手板。使用砂浆搅拌机搅拌砂浆,往拌筒内投

27、料时,拌叶运转时不得用脚踩或用铁铲、木棒等工具拨刮筒口的砂浆或材料。(10)楼地面工程清理楼面时,禁止从窗口、留洞口等处直接向外抛扔垃圾、杂物。剔凿地面时要带防护眼镜。夜间施工或在光线不足的地方施工时,采用36V低压照明设备。提升井架运料,要注意联络信号,待吊笼平层稳定后再进行装卸操作。室内推手推车拐弯时,要注意防止车把挤手。5、机械设备的安全使用(1)统一要求塔吊司机定期进行身体检查,凡有不适合登高作业者不得担任司机。四类机械配有足够的司机,以适应二班或三班制施工的需要。塔吊运作时设专人指挥。司机和指挥人员持证上岗。执行上班检查、定期保养、定期小、中、大修制度,不允许带病运转。塔吊、输送泵的

28、管道要按机械说明要求,预埋铁件固定在建筑物上,并应牢固稳定。塔吊按要求设置防雷装置,接地要符合要求。塔吊如遇六级以上大风、暴雨、浓雾、雷暴要停止运作。严禁司机酒后上岗。所有机械工均必须持证上岗。(2)塔吊安全使用塔吊运转、顶升必须严格遵守塔吊安全操作规程,严禁违章作业。吊高限位器、力矩限位器必须灵活可靠,吊钩、钢丝绳保险装置应完整有效。零部件齐全,滑润系统正常。电缆、电线无破损或外裸,不脱钩、无松绳现象。零星、细碎物资应有不致漏出的容器盛装。起吊后应在离地3m左右高度观察吊物正常后才继续起吊,并作水平转动动作,吊重之下不得站人。塔吊安装完毕,经烟台市劳动局有关部门验收合格后方可正式投入使用。(

29、3)混凝土输送泵安全使用每班班前须检查泵体各部位、油路系统、电气系统,一切正常后再开动泵机。停止输送后应对泵体、管道进行清洗,以备下次再用。管道接头和垂直段的附墙装置必须牢固可靠,螺栓应拧紧。应经常检查螺栓松紧情况,以防止松脱造成事故。向溜槽内铲送混凝土的人员,应有牢固不滑的站板,防止混凝土浆液溅起后滑。输送泵应搭设防砸、防雨、防晒的防护棚。泵送设备的停车制动和锁紧制动应同时使用,轮胎应楔紧,水源应正常并且水箱储满清水,料斗内应无杂物,各润滑点应润滑正常。泵送设备的各部螺栓应紧固,管道接头应紧固密封,防护装置应齐全可靠。各部位操作开关,调整手柄,手轮,控制杆,旋塞等应在正确位置。压力系统应正常

30、无泄露。装备好清洗管的清洗用品,作业前必须先用按规定配制的水泥浆润滑管道。无关人员必须离开管道。应随时监视各种仪表和指示灯,发现不正常时,技师调整或处理。如输送管堵塞时,应进行逆向运转返料斗,必要时拆管排除堵塞,泵送工作应连续作业,必须暂停时应隔6-10分钟泵送一次,若停止较长时间后,泵送时,应逆向运转一至二个行程,然后顺向泵送。泵送时料斗内应保持一定数量的混凝土,不得吸空。应保持水箱内储水,发现水质浑浊并有较多砂粒时及时检查处理。泵送系统受压力时,不得开启任何输送管道和液压管道。液压系统的安全阀不得任意调整。蓄能只能冲入氨气。作业后,必须将料斗内和管道内混凝土全部输出,然后对泵机、料斗、管道

31、进行清洗。用压缩空气冲压管道时,管道出口端前方10米内不得站人,并应用金属网篮等收集冲出的泡沫橡胶及砂石粒。(4)中小型机械安全使用遵守操作规程。中小型机械应在操作场所悬挂安全操作规程牌,操作人员应熟悉其内容,并按要求操作。应持证上岗,操作时专心致志,不得将自己的机械交他人操作。机械要做到上有盖、下有垫,电箱要有安全装置,要有漏电保护装置对电锯、钢筋机械,其传动部分应有防护罩,电锯应有安全装置,要有漏电保护装置。电焊机一次线接线处,应有保护罩,电线不得任意布放,放置露天应有防雨装置。手把线不乱拉,手把要绝缘,不跑电、不随意拖地。搅拌机应放平、安稳,离合器、制动器要灵敏可靠。所有用电设备的接线应

32、牢固,确保绝缘良好,防护盖完好。氧、乙炔气瓶上应有明显标志。瓶上应有防震圈,要防暴、防晒。6、防火安全(1)防火责任制工地建立防火责任制,职责明确。按照规定设专职防火干部和专职消防员,建立防火档案并正确填写。按规定建立义务消防队,有专人负责,订出教育训练计划和管理办法。(2)消防器材重点部位(危险品仓库、油漆间、木工房等)必须建立有关规定,有专人管理,落实责任。按要求设置警告标志,配置相应的消防器材。(3)明火审批建立动用明火审批制,按规定划分级别,明确审批手续,并有监护措施。焊割作业应严格执行十不烧规定。7、安全用电(1)安全用电技术管理施工现场用电须编制专项施工组织设计,并经主管部门批准后

33、实施。施工现场临时用电按有关要求建立安全技术档案。用电由具备相应专业资质的持证专业人员管理。用电设施的运行及维护人员必须具备下列条件:经医生检查无妨碍从事电气工作的病症。掌握必要的电气知识,考试合格并取得合格证书。掌握触电解救法和人工呼吸法。新参加工作的维护电工、临时工、实习人员,上岗前必须经过安全教育,考试合格后在正式电工带领下,方可参加指定工作。(2)巡视:恶劣天气易发生断线、电气设备损坏、绝缘降低等事故,应加强巡视和检查。架空线路的巡视和检查,每月不应少于1次。配电所应每班巡视检查1次。各种电气设施应定期进行巡视检查,每次巡视检查的情况和发现的问题应记入运行日志内。接地装置应定期检查。配

34、电所内必须配备足够的绝缘手套、绝缘杆、绝缘垫、绝缘台等安全工具及防护设施。供用电设施的运行及维护,必须配备足够的常用电气绝缘工具并按有关规定,定期进行电气性能试验。电气绝缘工具严禁挪做它用。新设备和检修后的设备。应进行72小时的试运行,合格后方可投入正式运行。(3)用电管理应符合下列要求:现场需要用电时,必须提前提出申请,经用电管理部门批准,通知维护班组进行接引。接引电源工作,必须由维护电工进行,并设专人进行监护。施工用电用毕后,由施工现场用电负责人通知维护班组,进行拆除。严禁非电工拆装电气设备,严禁乱拉乱接电源。配电室和现场的开关箱、开关柜应加锁。电气设备明显部位应设“严禁靠近,以防触电”的

35、标志。施工现场大型用电设备等,设专人进行维护和管理。(4)安全用电技术要求电缆直埋时,其表面距地面的距离不宜小于0.7m;电缆上下应铺以软土或砂土,其厚度不得小于500mm,并应盖砖保护。电缆与道路交叉处应敷设在坚固的保护管内,管的两端宣伸出路基1.5m。低压电缆(不包括油浸电缆)需架空敷设时,应沿建筑物架设,其架设高度不应低于2m;接头处应绝缘良好,并应采取防水措施,进入变电所配电所的电缆沟或电缆管在电缆敷设完成后应将管口堵实。电缆之间、电缆与管道、道路建筑物之间平行和交叉时的最小距离。项 目最小距离平 行交 叉电力电缆之间及其与控制电缆之间0.100.50控制电缆之间-0.50城市街道路面

36、1.000.70建筑物基础0.60-排水沟1.000.50(5)接地保护及防雷保护接地保护:整个施工现场临时用电线路及设备使用漏电保护作两级保护,即除用电设备的开关箱内装设漏电保护器外,还必须在总配电箱内装设一台总的漏电保护器。为保证漏电保护器正常运行和保证专用保护零线不断线,PE线必须在第一级漏电保护器电源侧的零线处引出。分配电箱引出PE线的连接点前侧的零线严禁通过任何开关电器。采用具有专用保护零线的TN-S系统。在TN-S系统中,保护零线应专用,不得作工作零线使用。所有的电器设备的外壳和保护零线均应与专用保护零线相联接。接零保护应符合下列规定:接引至电气设备的工作零线与保护零线必须分开,保

37、护零线上严禁装设开关可熔断器;接引至移动式电动工具或手持电动工具的保护零线必须采用钢芯软线,其截面不宣小于相线的1/3,且不得小于1.5mm2;用电设备的保护地线或保护零线应并联接地,并严禁串联接地或接零;保护地线或保护零线应采用焊接、对接、螺栓连接或其他可靠方法连接。严禁缠绕或钩挂;保护零线和相线的材质应相同,保护零线的最小截面应符合下表规定:相线截面(mm2)保护零线最小截面(mm2)S16S16S3516S35S/2防雷保护:塔吊、提升架利用建筑物的防雷接地系统作为防雷保护,接地电阻不得大于4欧姆。(6)常用电气设备配电箱和开关箱:配电箱及开关箱的设置:全现场应设总配电箱(或总配电室),

38、总配电箱以下设分配电箱,分配电箱以下设开关箱,开关箱以下就是用电设备。配电箱及开关箱的安装要求:配电箱、开关箱的安装高度为箱底距地面1.31.5m,箱体材料一般应选用铁板,亦可选用绝缘板,而不宣选用木质材料。配电箱所有开关电器必须是合格产品。不论是选用新电器还是延用旧电器,必须完整无损、动作可靠、绝缘良好,严禁使用破损电器;开关箱与用电设备之间应实行“一机一闸一漏一箱”制,禁止“一闸多机”。开关箱的开关电器的额定值应与用电设备额定值相适应。开关箱内应设置漏电保护器,其额定漏电动作电流和额定漏电动作时间应安全可靠;所有配电箱与开关箱应在其箱门处标注其编号、名称、用途和分路情况。配电箱及开关箱的操

39、作:为防止停、送电时电源手动开关带负荷操作,以及便于对用电设备在停、送电时进行监护,配电箱、开关箱之间应当遵循一个合理的操作顺序。移动式电动工具和手持式电动工具:本工程选用二类手持式电动工具。电动工具上装设额定动作电流不大于15mA,额定漏电动作时间小于0.1s的漏电保护器。负荷线采用耐气候型的橡皮保护套铜芯软电缆,不得有接头。手持式电动工具的外壳、手柄、负荷线、插头、开关等必须完好无损,使用的必须作空载检查,运转正常方可使用。移动式电动工具通电前应做好保护接地或保护接零。单独的电源开关和保护,严禁1个开关接2台以上电动设备。电源开关应采用双刀分头控制,其开关应装在便于操作的地方。移动式电动工

40、具和手持电动工具应装高灵敏动作的漏电保护器。需移动时,不得手提电源线或转动部分。使用手持式电动工具应戴绝缘手套或站在绝缘墙上。电焊机:布置在室外的电焊机应设置在干燥场所,并应设棚遮蔽。焊接现场不准堆放易燃易爆物品。交流弧焊机变压器的一次侧电源线长度应不大于5m,进线处必须设置防护罩。使用焊接机械必须按规定穿戴防护用品,电焊把绝缘必须良好。焊接机械的二次线必须采用YKS型橡皮护套铜芯多股软电缆。电缆的长度应不大于30m。电焊机的外壳有可靠接地,不得多台串联接地。电焊机内绕组线圈对电焊机外壳的热态绝缘电阻值不得小于0.4兆殴。电焊机的裸露导电部分和转动部分应装安全保护罩。直流电焊机的调节器被拆下后

41、,机壳上露出的孔洞应加设保护罩。电焊机一次侧的电源线必须绝缘良好,不得随地拖拉,长度不宣大于5m。电焊机的电源开关应单独设置。直流电焊机的电源应采用启动器控制。塔吊:塔式起重的供电电缆不得拖地行走。塔吊身设置两个探照灯,给予工作面上投光,以便夜间施工。在塔顶和臂架端部装设防撞红色信号灯。提升井架在上下极限位置应设置限位开关。塔吊上必须设置防倾翻装置。其它电动建筑机械:平板振动器及水泵的漏电保护器的额定漏电动作电流不大于30mA,额定漏电动作电流时间应小于0.1s。在潮湿的环境时,漏电保护器采用防溅型,其额定漏电动作电流不大于15mA,额定漏电动作时间应小于0.1s。四、文明施工目标及保证措施(

42、一)文明施工目标:达到烟台市文明施工现场要求。(二)文明施工保证措施文明施工的程度体现了企业的综合管理水平。整洁文明的施工现场、井然有序的平面布置,给人的将是焕然一新的感觉。因此,我们将以文明施工为突破口,全面抓好施工现场管理。1、文明施工管理机构及运行程序(1)建立工地文明施工领导小组:组长: 季松平付组长:杨振才 朱建新组员:季新东 顾明红 王卫中 施 辉 沈亚生 邱鹏飞 陈汉举 陈汉武 高伟国 袁允奎 葛建国 施炳冲(2)安全文明施工管理机构及运行程序见附表。2、文明施工现场工作目标(1)安全文明:符合山东省建筑施工安全文明卫生工地管理规定要求,围挡牢固、整洁、美观;宿舍、食堂、厕所、娱

43、乐室等规范化、标准化;施工现场设置排水设施、防鼠、防蝇措施。(2)卫生环保:专项冶理“大气污染、粉尘污染、污水污染、噪音污染”等。(3)硬化:施工道路及现场材料堆放场地均硬化。(4)绿化:生活区、办公区、室外均绿化、美化,绿化面积不少于生活区面积的10%。(5)美化:现场临时建筑先设计并经规划批准后按统一标准建造;办公室、会议室内统一配置标准新办公桌椅、会议桌;室内地面铺贴地砖,内墙面刮腻子、刷乳胶漆,顶棚吊顶处理,窗为塑钢窗,外墙面刷彩色涂料;施工大门门头9m宽,并经专业厂家制作安装,确保与周围环境协调。(6)亮化:大门门头及“十牌二图”设射灯;围挡顶每隔6m设圆形庭院灯、全长设彩灯装饰;主

44、体结构立面每隔四层设彩灯装饰。(7)净化:垃圾日产日清,办公区、生活区设专人全天清扫卫生;围挡外5m范围达到卫生整洁。3、现场管理原则(1)进行动态管理现场管理必须以施工组织设计中的施工总平面布置和当地政府及主管部门对场容的有关规定及依据,进行动态管理。(2)建立岗位责任制按专业分工种实行现场管理岗位责任制,把现场管理的目标进行分解,落实到有关专业和工种,这是实施文明施工岗位责任制的基本任务。例如:砌筑用的砂浆机,水泥、砂堆场和落地灰、余料的清理,由瓦工队长负责;钢筋及其半成品、余料的堆放,由钢筋工队长负责。为了明确责任,可以通过施工任务或承包合同落实到责任者。(3)勤于检查,及时整改。对文明

45、施工的检查工作要从工程开工做起,直到竣工交验为止。由于施工现场情况复杂,也可能出现三不管的死角,在检查中要特别注意,一旦发现要及时协调,重新落实,消灭死角。4、环境保护措施及方案通过执行IS01400l标准,营造绿色建筑,追求社区、人居和施工环境的不断改善,为建筑企业施工环境管理做出典范。(1)环境管理的意义为了保护和改善生活环境与生态环境,防止由于建筑施工造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体健康,促进社会文明的进步,必须做好建筑施工现场的环境保护人用帆布密封,以防止遗洒。现场垃圾要分捡分放,及时清运,并洒水降尘。清运建筑垃圾要办理准运手续。水泥和其它易飞扬的颗粒物、粉状

46、物应在库内保存或严密遮盖,运输和卸运时要防止遗洒、飞扬。(2)施工现场的水污染防止措施现场搅拌机前台及运输车辆清洗处设置沉淀池。排放的废水要排入沉淀池内,经二次沉淀后,方可排入市政污水管线或回收用于洒水降尘。未经处理的泥浆水,严禁直接排入城市排水设施。食堂污水的排放控制。施工现场临时食堂,要设置简易有效的隔油池,产生的污水经下水管道排放要经过隔油池。平时加强管理定期掏油,防止污染。油漆油料库的防漏控制。施工现场要设置专用的油漆油料库,油库内严禁放置其它物资,库房地面和墙面要做防渗漏的特殊处理,储存、使用和保管要专人负责,防止油料的跑、冒、滴、漏、污染水体。禁止将有毒有害废弃物用作土方回填,以免

47、污染地下水和环境。(3)施工现场噪声控制措施机械作业噪声控制:合理选用低噪声设备设备的配备要充分考虑设备的性能如防噪声设施等;高噪声设备(如木工机械等)尽量在室内操作或至少三面封闭,以尽量降低噪声对周围社区的影响;施工机械进场必须先试车,确定润滑良好,各紧固件无松动,无不良噪声后方可投入使用,运行过程中应经常检查,不准带“病”运转;设备操作人员应按规定持证上岗,并了解所操作机械对环境造成的噪声影响,并熟悉操作规程;尽量将切割机、空压机等小型电动设备安置在空旷、人少、比较密封的地点,并把夜间使用小型电动设备的时间、频次控制在最低限度。人员作业噪声控制:项目部制定具体的噪声控制措施,落实到人,由项目主管工程师对可能产生噪声的岗位人员进行交底(包括供方和分承包方)。各种与噪声有关的过程,作业人员必须按照交底作业,作业时做到轻拿轻放。高噪声的工序应分区、

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
