收藏 分销(赏)

砌体工程技术交底3.doc

上传人:xrp****65 文档编号:5840824 上传时间:2024-11-20 格式:DOC 页数:5 大小:173KB 下载积分:10 金币
下载 相关 举报
砌体工程技术交底3.doc_第1页
第1页 / 共5页
砌体工程技术交底3.doc_第2页
第2页 / 共5页

点击查看更多>>
资源描述

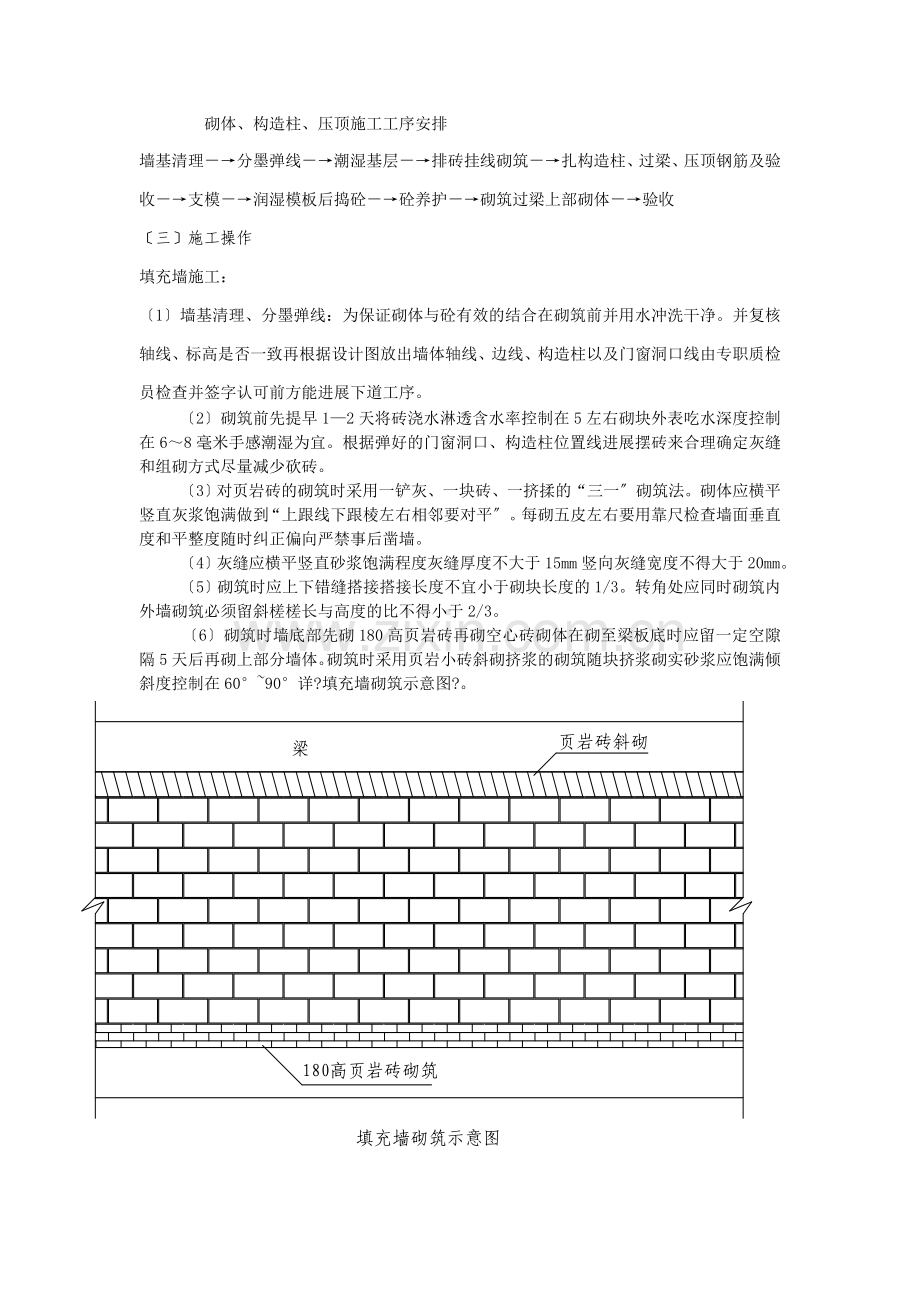

富临·大都会 砌体工程 一、砌筑材料及使用部位 1、页岩空心砖:用于外填充墙及设计注明处。 2、页岩实心砖:用于外填充墙及设计注明处。 3、轻质墙板:详设计。 4、砌体砂浆标为±0.000以下M5水泥砂浆和±0.000以上M5混合砂浆严格按照配合比进展施工。 二、主要施工机械 设置2台砂浆搅拌机对砌筑砂浆进展集中搅拌严禁人工拌合。利用塔吊和提升机解决砌块和砂浆的垂直运输人力进展程度运输。 三、施工:砌体填充墙施工必须符合?砌体工程施工质量验收?〔GB50203-2002〕和有关的规定 (一)、做法: A、厨房、卫生间墙体根部150高浇注同墙厚C20素砼〔现场自拌〕。 B、 门窗洞两那么内墙转角处页岩实心砖。 C、 台栏板、屋面儿墙假设无上翻梁墙体根部150高浇注同墙厚C20素砼〔现场自拌〕。 D、 水电井室地面为原浆压光墙面20厚混合砂浆抹灰;通风井随砌随抹13厚1:3水泥砂浆刮糙。 E、 构造柱布置详设计GSBZ03变更窗洞大于2.1M在墙裙中部设置一根稳定柱子配筋同构造柱。 F、 外墙窗均设置C20砼窗台板宽300mm厚100mm(结合外立面线条设置)内配筋为3Φ8钢筋Φ6.5@200。 G、 商业电梯井道做法详专项设计。 H、 卫生间窗高度统一为1200mm,离地高度1100mm。 I、 其他未明确之处按及设计施工图、图集施工。 J、 儿墙压顶断面为:宽200mm厚80mm内配筋3Φ8钢筋Φ6@200。 K、 小于等于300mm的门边砖跺按照构造柱施工。 〔二〕施工工序安排 砌体、构造柱、压顶施工工序安排 墙基清理-→分墨弹线-→潮湿基层-→排砖挂线砌筑-→扎构造柱、过梁、压顶钢筋及验收-→支模-→润湿模板后捣砼-→砼养护-→砌筑过梁上部砌体-→验收 〔三〕施工操作 填充墙施工: 〔1〕墙基清理、分墨弹线:为保证砌体与砼有效的结合在砌筑前并用水冲洗干净。并复核轴线、标高是否一致再根据设计图放出墙体轴线、边线、构造柱以及门窗洞口线由专职质检员检查并签字认可前方能进展下道工序。 〔2〕砌筑前先提早1—2天将砖浇水淋透含水率控制在5左右砌块外表吃水深度控制在6~8毫米手感潮湿为宜。根据弹好的门窗洞口、构造柱位置线进展摆砖来合理确定灰缝和组砌方式尽量减少砍砖。 〔3〕对页岩砖的砌筑时采用一铲灰、一块砖、一挤揉的“三一〞砌筑法。砌体应横平竖直灰浆饱满做到“上跟线下跟棱左右相邻要对平〞。每砌五皮左右要用靠尺检查墙面垂直度和平整度随时纠正偏向严禁事后凿墙。 〔4〕灰缝应横平竖直砂浆饱满程度灰缝厚度不大于15mm竖向灰缝宽度不得大于20mm。 〔5〕砌筑时应上下错缝搭接搭接长度不宜小于砌块长度的1/3。转角处应同时砌筑内外墙砌筑必须留斜槎槎长与高度的比不得小于2/3。 〔6〕砌筑时墙底部先砌180高页岩砖再砌空心砖砌体在砌至梁板底时应留一定空隙隔5天后再砌上部分墙体。砌筑时采用页岩小砖斜砌挤浆的砌筑随块挤浆砌实砂浆应饱满倾斜度控制在60°~90°详?填充墙砌筑示意图?。 〔7〕框架柱、墙拉接筋应调直端部弯钩为180°砌入墙内并将拉接筋弯钩压入程度灰缝内见?拉墙筋示意图?。 〔8〕在墙体中设有钢筋砼构造柱时在砌筑前应先将构造柱的位置弹出并把构造柱插筋处理顺直。砌筑时与构造柱联结处砌成马牙槎每一马牙槎沿高度方向的尺寸不宜超过30cm。墙体与构造柱之间应沿墙高每60cm设置2φ6.5mm程度面拉结钢筋详?构造柱示意图?。 〔9〕墙体日砌高度不宜超过1.8m。 〔10〕如门窗洞口边在设计中未设置构造柱那么应将预制好的砼块进展埋设作为门窗框的固定点。埋设时按洞口高度2m以内每边埋设3块如洞口高度大于2m时每边埋设4块。构造柱、压顶、现浇带施工 〔1〕钢筋绑扎:先将基层清理干净并将锚入梁板内的预埋钢筋调正柱下部钢筋与锚入梁内的预埋钢筋绑扎搭接搭接长度为36d上部钢筋与预埋钢筋单面焊接焊接长度为10d构造柱箍筋在柱上下500范围内加并按设计设计要求的规格、型、数量进展绑扎。 〔2〕支摸:采用定型组合钢模或木模用φ48型钢支撑结实。 〔3〕砼的浇筑:浇筑前先将模板浇水潮湿并将模板内的残渣清理干净采用砼搅拌机拌制用插入式振动棒分层捣实其砼坍落度控制在50—70mm浇筑12h后进展浇水养护。 〔4〕砼的浇筑方式:当顶部为梁时砼浇筑成楔形详?构造柱浇筑示意图?浇好后将多余砼打掉顶部为现浇板时那么在板面留孔向下浇筑。 〔5〕压顶、门框、现浇带:钢筋绑扎时伸入构造柱或墙内的长度应满足设计要求。 〔四〕施工技术要求: 1、灰缝: 〔1〕灰缝8~12mm横平竖直。 〔2〕灰缝饱满饱满度到达90以上 2、顶砌〔后塞口〕 角度60°~90°其高度控制在165mm~180mm。填充墙与梁底交接处的顶砖采用页岩实心砖。 3、马牙槎: 先退后进马牙槎凹进凸出部位上下垂直。 4、过梁: 端头搁置长度必须≥240mm;安装时必须座浆座浆厚度不得小于15mm;安装前弹程度线控制其高度和程度。 5、构造柱: 构造柱钢筋经历收同意后关模支模前应沿马牙槎外边粘双面胶;模板上口支成撮箕口;砼必须振捣实。 6、墙 〔1〕使用的原材料规格、容重、强度等级必须符合设计要求并有出厂合格证明。 〔2〕墙体转角和交接部位的拉结筋严格按留设。窗台压顶靠砼柱那么必须植筋。 〔3〕、所有砌体应该提早1~2天浇水润湿。 〔4〕、砌体转角及交接部位应该同时砌筑。或者留成斜槎斜槎长度不小于高度的2/3.搭砌长度不小于砌块长度的1/3.砌筑时尽量减少留槎如需留槎时应统一考虑并严格控制接槎时应保持接槎平直灰缝实保证墙体质量。 〔5〕、门洞尺寸按照设计留置。 〔6〕砌块砌筑时尽量不镶其它砖如必须镶砖时应平砌尽量分散。砌块不得任意砍砖空心页岩砖严禁砍凿。 〔7〕砌筑砂浆应随搅拌随使用水泥砂浆应在3h内用完;水泥混合砂浆在4h内用完不得用过砂浆。 〔8〕不同容重和强度等级的砌块不应混砌。一般也不得与其他砖、砌块混砌但在墙底、墙顶及门窗洞口处部分采用普通粘土砖或多孔砖砌筑可不视为混砌。 〔9〕填充墙砌体的允许偏向必须符合规定详下表。 填充墙砌体一般尺寸允许偏向 项次 项 目 允许偏向〔m m〕 检 验 方 法 1 轴线位移 10 用尺检查 2 垂直度 小于或等于3m 5 用2m托线板或吊线、尺检查 大于3m 10 3 外表平整度 8 用2m靠尺和楔形塞尺检查 4 门窗洞口高、宽〔后塞口〕 ±5 用尺检查 5 外墙上、下窗口偏移 20 用经纬仪或吊线检查 〔五〕、不合格的纠正和预防措施 施工班组应对当天完成量或本道工序完成后作全数自检发现有不合格情况时立即上报技术负责人和监理工程师根据整改方案进展处理。发现有细微不合格自行处置由质检员验证。在检验批的自检和检验评定过程现细微不合格质检员应作好统计记录符合要求后方可报监理验收。质检员经过1—3层对工程工程的细微不合格记录进展一次统计分析向专业施工员提出?整改书?。必要时还可提出重新进展技术交底的质量要求。 〔六〕、工程检验批的划分 主体构造:分为各层砌体。 1、 砼强度的评定按以下规定: 〔1〕对少量零星砼采用在三个月时间内、同强度等级的划分为一个验收批。 〔2〕严格按?混凝土强度检验评定?的规定断定砼的合格。 〔七〕综合节约措施 1、进步方案的准确性防止积压、浪费现象的发生。 2、适时清仓查库对滞呆物资的利用或处理。 3、加强现场理 〔1〕加强对进场材料的验收和保减少材料的亏方亏吨限度地减少材料的人为和自然损失。 〔2〕材料平面布置的合理性和码放的性防止重复劳动。 〔3〕杜绝因计量不准而造成质量问题和材料的浪费。 〔4〕对建筑垃圾分拣、回收、利用。 〔5〕制止长明灯、长流水。 〔6〕做到先算后用定额领料。 主要材料节约措施 1、 水泥节约措施 〔1〕水泥库内落地灰及时清理使用水泥袋及时回收。 〔2〕水泥库地面做到防水防潮湿屋面防漏。 2、技术节约措施 充分采用新工艺、新技术和新材料施行技术节约措施。 1、钢筋短料采用闪光对焊进步利用率。 2、 砂浆、混凝土工程合理选用外加剂以增加和易性进步强度降低本钱。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
