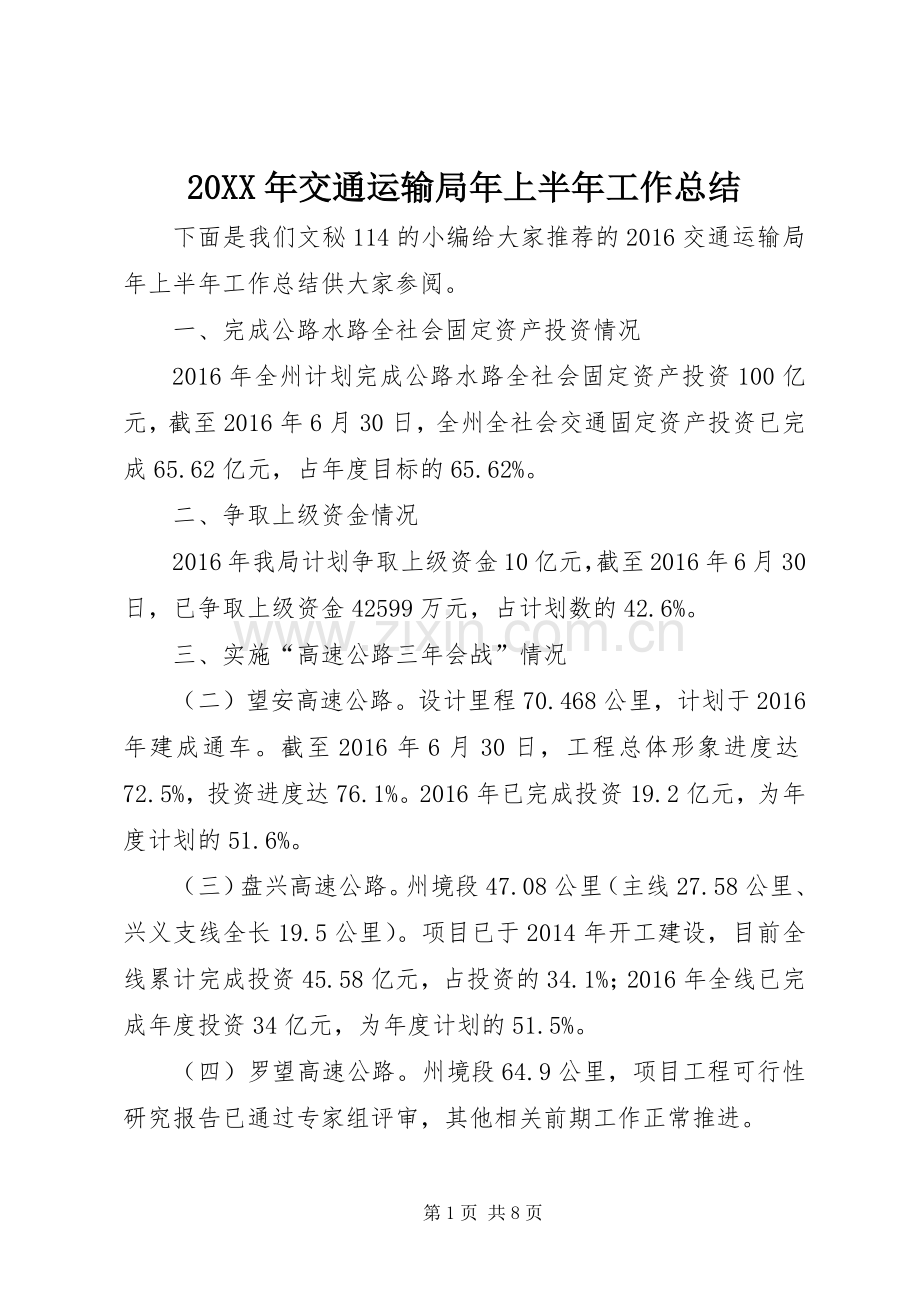

1、20XX年交通运输局年上半年工作总结 下面是我们文秘114的小编给大家推荐的2016交通运输局年上半年工作总结供大家参阅。 一、完成公路水路全社会固定资产投资情况 2016年全州计划完成公路水路全社会固定资产投资100亿元,截至2016年6月30日,全州全社会交通固定资产投资已完成65.62亿元,占年度目标的65.62%。 二、争取上级资金情况 2016年我局计划争取上级资金10亿元,截至2016年6月30日,已争取上级资金42599万元,占计划数的42.6%。 三、实施“高速公路三年会战”情况 (二)望安高速公路。设计里程70.468公里,计划于2016年建成通车。截至2016年6月30日,
2、工程总体形象进度达72.5%,投资进度达76.1%。2016年已完成投资19.2亿元,为年度计划的51.6%。 (三)盘兴高速公路。州境段47.08公里(主线27.58公里、兴义支线全长19.5公里)。项目已于2014年开工建设,目前全线累计完成投资45.58亿元,占投资的34.1%;2016年全线已完成年度投资34亿元,为年度计划的51.5%。 (四)罗望高速公路。州境段64.9公里,项目工程可行性研究报告已通过专家组评审,其他相关前期工作正常推进。 (五)紫望高速公路。州境段48.4公里,项目工程可行性研究报告通过专家组评审批复,业主单位贵州高速公路集团有限公司目前正在开展相关后续工作。
3、(六)纳雍至晴隆高速公路。州境段约43.2公里,工可编制单位(武汉中咨路桥设计研究院)已按国家2016年公路技术新标准对工可进行了重新修编和完善,并于今年5月初完成报省交通运输厅审查。项目环境影响评价、水土保持方案已委托有资质单位开展工作,待工可评审通过后即相继启动所有前期单项工作。 四、美丽乡村小康路行动计划实施情况 (一)小康路情况(2016年民生实事)。2016年全州计划完成续建通村沥青(水泥)路项目1500公里,新开工建设项目2000公里。截至2016年6月30日,1500公里续建项目已完工265.1公里,全州整体形象进度达67.1%;新开工项目2000公里,项目前期工作已全面完成,目
4、前已开工1017.1公里。 (二)建制村通沥青(水泥)路情况。截至2014年底,全州农村建制村通沥青(水泥)路达58.66%,2016年建成1500公里通村沥青(水泥)路后全州农村建制村通沥青(水泥)路将达75%。 (三)生态文明路建设情况。按省州2016年创建520公里的要求,已将州级实施方案下发,各县(市、试验区)根据实施方案开展相关工作,现已明确生态文明示范路创建项目。 五、国省干道改造推进情况 2016年全州计划开工建设国省干线改造项目281公里,其中组织指导县(市)实施147.5公里,协调兴义公路管理局组织实施133.5公里。年内建成7个项目151.5公里,其中组织指导县(市)实施项
5、目4个52公里,兴义公路管理局组织实施项目3个99.5公里。截至2016年6月30日的推进情况是: (一)g320XX县区五里至回头弯公路。项目全长5公里,业主单位为XX县区人民政府,目前累计完成投资19470万元,总体形象进度64%。 (二)s313XX县区加寒至下玢公路。项目全长8公里,业主单位为XX县区人民政府。目前已累计完成投资6504万元,总体形象进度47%。 (三)g320普安江西坡至文毕山公路。项目全长24公里,业主单位为XX县区人民政府。目前累计完成投资6749万元,总体形象进度35%。 (四)s313安龙双山至温家坡公路。项目全长15公里,业主单位为XX县区人民政府。目前累计
6、完成投资10300万元,工程形象进度达73%。 (五)s318望谟至贞丰北盘江至XX县区境段。项目全长76公里,业主单位为XX县区人民政府,目前20公里路基正在施工,总体形象进度达15%,待施工图设计批复后全线开工建设。 (六)s216XX县区者沙至云南寨公路。项目全长19.5公里,业主单位为XX县区人民政府,目前项目路基、路面已经全部完成,桥梁工程正在施工,累计完成总工程的90%。 (七)s313兴仁至青山公路。项目全长32.112公里,业主单位为兴义公路管理局,目前项目累计完成前期工作投资1000万元。 (八)s313册亨至安龙公路。项目全长48.032公里,业主单位为兴义公路管理局,目前
7、完成投资约8510万元,总体形象进度12。 (九)g320盘江桥至五里公路。项目全长21.55公里,业主单位为兴义公路管理局,目前已完成投资约4105万元,总体形象进度达22.3。 (十)g320XX县区回头弯至江西坡公路。项目全长23.9公里,业主单位为兴义公路管理局,初步设计省交通运输厅已批复,但车购税补助从550万元公里调整为420万元公里,需与县政府沟通确认后,再开展下步工作。 (十一)s212补西垭口至猪场公路。项目全长10.4公里,业主单位为兴义公路管理局,施工图设计已评审,计划2016年10月开工。 六、县乡道改造情况 2016年全州计划开工建设县乡道改造项目33公里(XX县区百
8、口至弼佑),建成33公里。项目总投资6600万元,截至2016年6月30日,已完成投资1620万元,工程总体形象进度为24.5%。 七、“水运三年会战”项目实施情况 (一)光照库区航运工程建设。全力推进光照库区2个大型码头、8个小型停靠点建设,目前已完成投资1374万元,完成省计划的55%。 (二)董箐库区航运工程建设。年内计划开工建设董箐库区4个停靠点,目前完成投资500万元,完成年度计划的50%。 (三)乡镇渡口建设。年内计划新开工建设20道乡(镇)渡口(兴义15道,望谟5道),兴义15道乡镇渡口已开工建设,目前20道乡镇渡口建设已完成投资140万元,完成年度投资计划70%。 (四)城乡便
9、民码头建设。年内计划开工建设城乡便民码头4个,计划投资429.3万元,目前红椿码头至6月底完成投资55万元,完成形象进度50%;林家田码头完成投资100万元,完成形象进度70%;巴结码头完成投资30万元,完成形象进度30%。 八、“多彩贵州最美高速”创建活动情况 (一)沪昆高速公路晴隆服务区列入示范服务区建设情况。该示范服务区建设业主单位为安顺营运中心,我局全力做好配合工作。 (二)汕昆高速兴义东、西收费站和万屯收费站改扩建情况。兴义东收费站天棚设计已报省交通运输厅审查;西收费站和万屯收费站目前正在制作改扩建图纸。 (三)“石漠化山头绿起来”工作进展情况。该项工作涉及我局的任务是着力实施好“1
10、53”工程。按照州委办、州政府办关于对州委、州政府“153”工程包保任务进行分解的通知(州委办字2014213文件)要求,2016年7月10前完成位于晴兴高速公路XX县区境内城北街道桥边居委会138亩坡耕地的枇杷造林绿化任务,并包保到2017年。目前,我局承担的138亩造林任务已全面完成。 九、客运站点建设情况 (一)乡镇客运站建设。州政府下达的目标任务是建成6个乡镇客运站,省交通运输厅下达的目标任务是建成3个乡镇客运站。目前XX县区岜饶客运站、XX县区八渡客运站、XX县区下山、新龙场、潘家庄客运站主站房均已完工,XX县区洒雨客运站正在进行主站房施工,已完成总体工程的85%。 (二)兴义新客运
11、西站建设。目已完成征地拆迁,规划方案、初设方案已获XX县区城规委通过,正在报州城规委审查。 (三)兴义新客运东站建设。该项目主体工程已完工,正在进行检车台、值班室、绿化等室外附属工程正施工,目前已完成95%。 (四)XX县区级客运站建设。该项目现已完成可研及规划方案批复,初步设计已报省交通厅审查。 (五)兴仁城西客运站建设。目前正在按省站建办要求修改完善项目可研资料。 (六)指导普安、册亨开通城市公交情况。我局积极指导普安、册亨开通城市公交,目前XX县区、XX县区正在审定城市公交发展方案。 十、“十三五”规划编制工作情况 根据州委、州政府关于xxxx州国民经济和社会发展“十三五”规划编制工作的
12、安排,我局于2014年8月开始着手编制全州“十三五”综合交通运输发展规划。为使我州“十三五”交通运输发展规划与XX省“十三五”交通运输发展规划有效衔接,我局特委托XX省交通规划勘察设计研究院有限公司为我局编制该规划,目前我州“十三五”综合交通运输发展规划文本已编制完成,正准备提交州人民政府组织审查。 十一、行业安全生产情况 我局始终坚持“安全第一、预防为主、综合治理”的工作方针,不断完善安全生产长效工作机制,强化“两个主体责任”,加强源头管理和动态监督。上半年全州交通系统安全生产形势总体稳定、可控。 十二、党风廉政建设和反腐败斗争工作情况 全局系统严格落实“中央八项规定”、“省委十项规定”、“州委八项规定”,突出“三严三实”,严格落实党建工作主体责任和党风廉政建设“两个责任”和“一岗双责”。上半年全局系统没有发生违反党纪、党法、党规的行为。第8页 共8页
