收藏 分销(赏)

XX年易地扶贫搬迁工作总结 .docx

上传人:pc****0 文档编号:5803005 上传时间:2024-11-20 格式:DOCX 页数:2 大小:17.02KB 下载积分:10 金币
下载 相关 举报

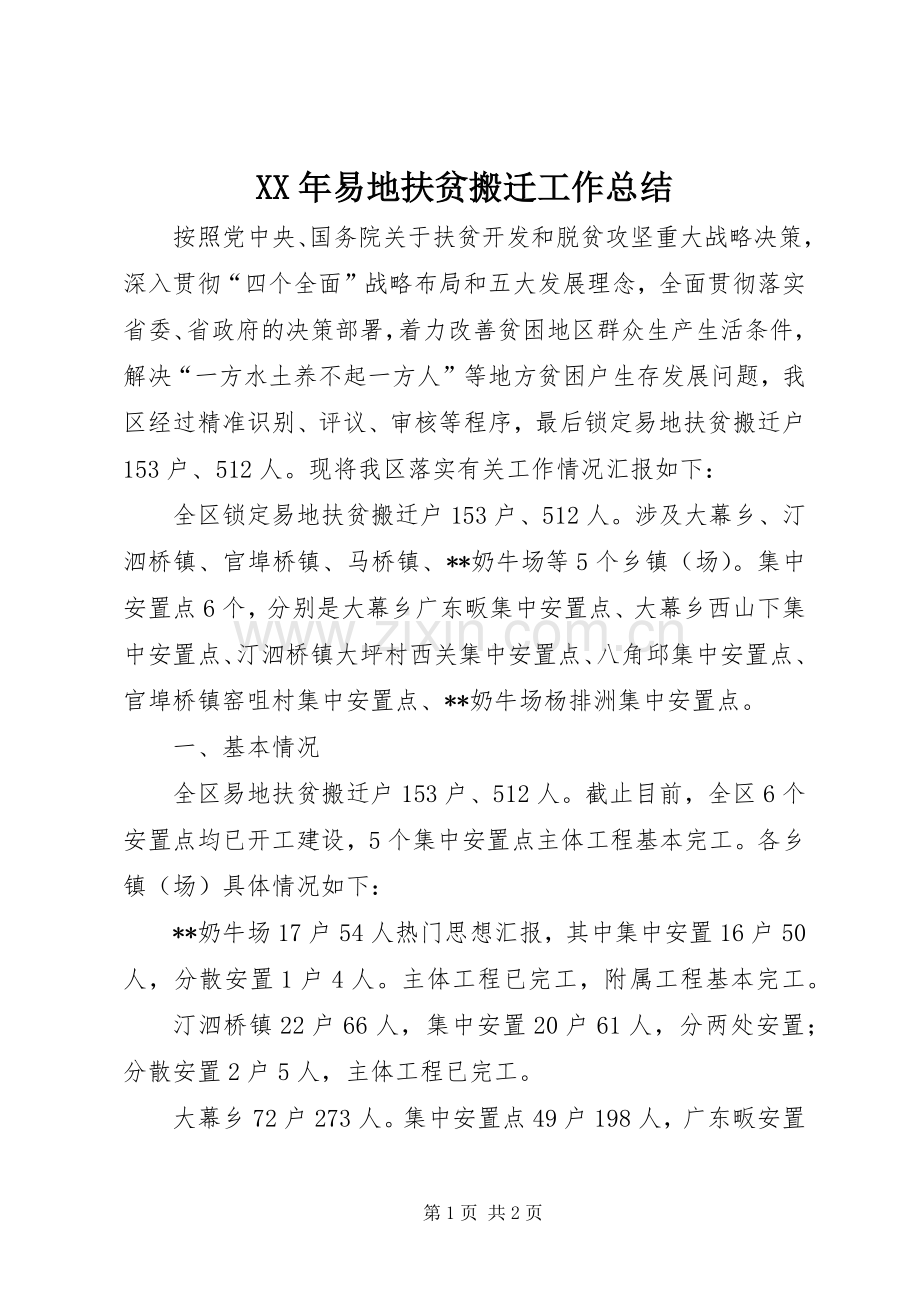

XX年易地扶贫搬迁工作总结 .docx_第1页
第1页 / 共2页

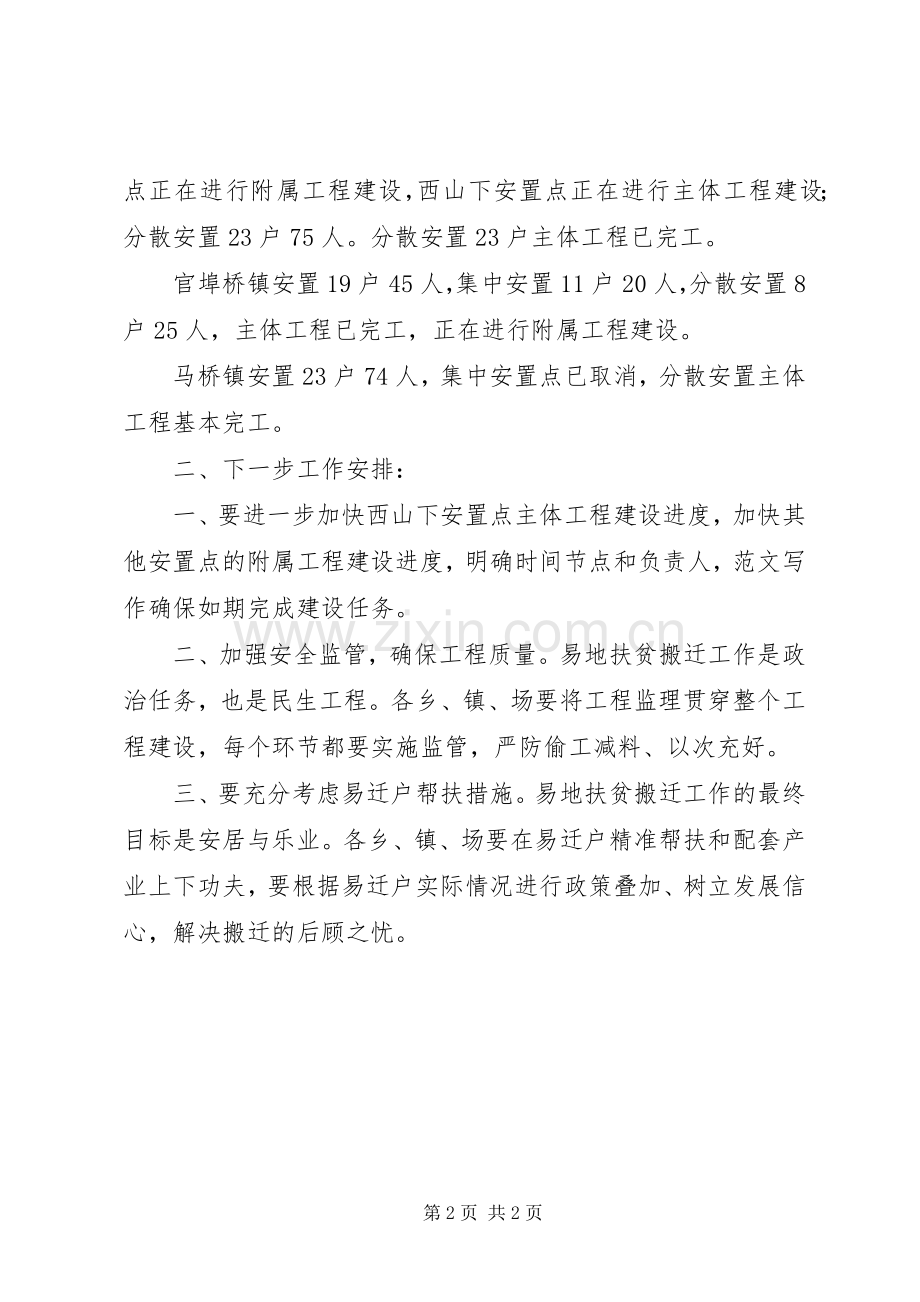

XX年易地扶贫搬迁工作总结 .docx_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述
XX年易地扶贫搬迁工作总结 按照党中央、国务院关于扶贫开发和脱贫攻坚重大战略决策,深入贯彻“四个全面”战略布局和五大发展理念,全面贯彻落实省委、省政府的决策部署,着力改善贫困地区群众生产生活条件,解决“一方水土养不起一方人”等地方贫困户生存发展问题,我区经过精准识别、评议、审核等程序,最后锁定易地扶贫搬迁户153户、512人。现将我区落实有关工作情况汇报如下: 全区锁定易地扶贫搬迁户153户、512人。涉及大幕乡、汀泗桥镇、官埠桥镇、马桥镇、**奶牛场等5个乡镇(场)。集中安置点6个,分别是大幕乡广东畈集中安置点、大幕乡西山下集中安置点、汀泗桥镇大坪村西关集中安置点、八角邱集中安置点、官埠桥镇窑咀村集中安置点、**奶牛场杨排洲集中安置点。 一、基本情况 全区易地扶贫搬迁户153户、512人。截止目前,全区6个安置点均已开工建设,5个集中安置点主体工程基本完工。各乡镇(场)具体情况如下: **奶牛场17户54人热门思想汇报,其中集中安置16户50人,分散安置1户4人。主体工程已完工,附属工程基本完工。 汀泗桥镇22户66人,集中安置20户61人,分两处安置;分散安置2户5人,主体工程已完工。 大幕乡72户273人。集中安置点49户198人,广东畈安置点正在进行附属工程建设,西山下安置点正在进行主体工程建设;分散安置23户75人。分散安置23户主体工程已完工。 官埠桥镇安置19户45人,集中安置11户20人,分散安置8户25人,主体工程已完工,正在进行附属工程建设。 马桥镇安置23户74人,集中安置点已取消,分散安置主体工程基本完工。 二、下一步工作安排: 一、要进一步加快西山下安置点主体工程建设进度,加快其他安置点的附属工程建设进度,明确时间节点和负责人,范文写作确保如期完成建设任务。 二、加强安全监管,确保工程质量。易地扶贫搬迁工作是政治任务,也是民生工程。各乡、镇、场要将工程监理贯穿整个工程建设,每个环节都要实施监管,严防偷工减料、以次充好。 三、要充分考虑易迁户帮扶措施。易地扶贫搬迁工作的最终目标是安居与乐业。各乡、镇、场要在易迁户精准帮扶和配套产业上下功夫,要根据易迁户实际情况进行政策叠加、树立发展信心,解决搬迁的后顾之忧。 第2页 共2页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
