收藏 分销(赏)

桥面铺装技术交底.doc

上传人:xrp****65 文档编号:5764742 上传时间:2024-11-19 格式:DOC 页数:3 大小:26KB
下载 相关 举报
桥面铺装技术交底.doc_第1页
第1页 / 共3页
桥面铺装技术交底.doc_第2页
第2页 / 共3页
桥面铺装技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

1、桥涵混凝土铺装层施工技术交底一、 施工准备二、 施工方法及控制措施三、 维护及养生四、 质量标准现浇桥面砼及防撞护拦砼现浇桥面砼与梁体绞缝砼、梁体紧密结合,对梁体砼拉毛,并用高压水冲洗干净。保证桥面设置钢筋网,应采取措施保证其位置正确和保护层厚度,浇注时,施工人员及机具不得踩踏在钢筋网上。 浇注绞缝应振捣密实,并避免绞缝钢筋位置错动。钢筋砼防撞护拦砼应于桥面砼一起现浇成形。 注意避免泻水管预留孔堵塞。泻水管顶面应略低于桥面铺装面层,下端应伸出结构物底面100150mm。)、混凝土运输砼的运输使用搅拌运输车运送;行走道路为修整平整的施工便道,平顺、牢固;砼在倒装、分配或倾注时,采用串筒或滑槽入模

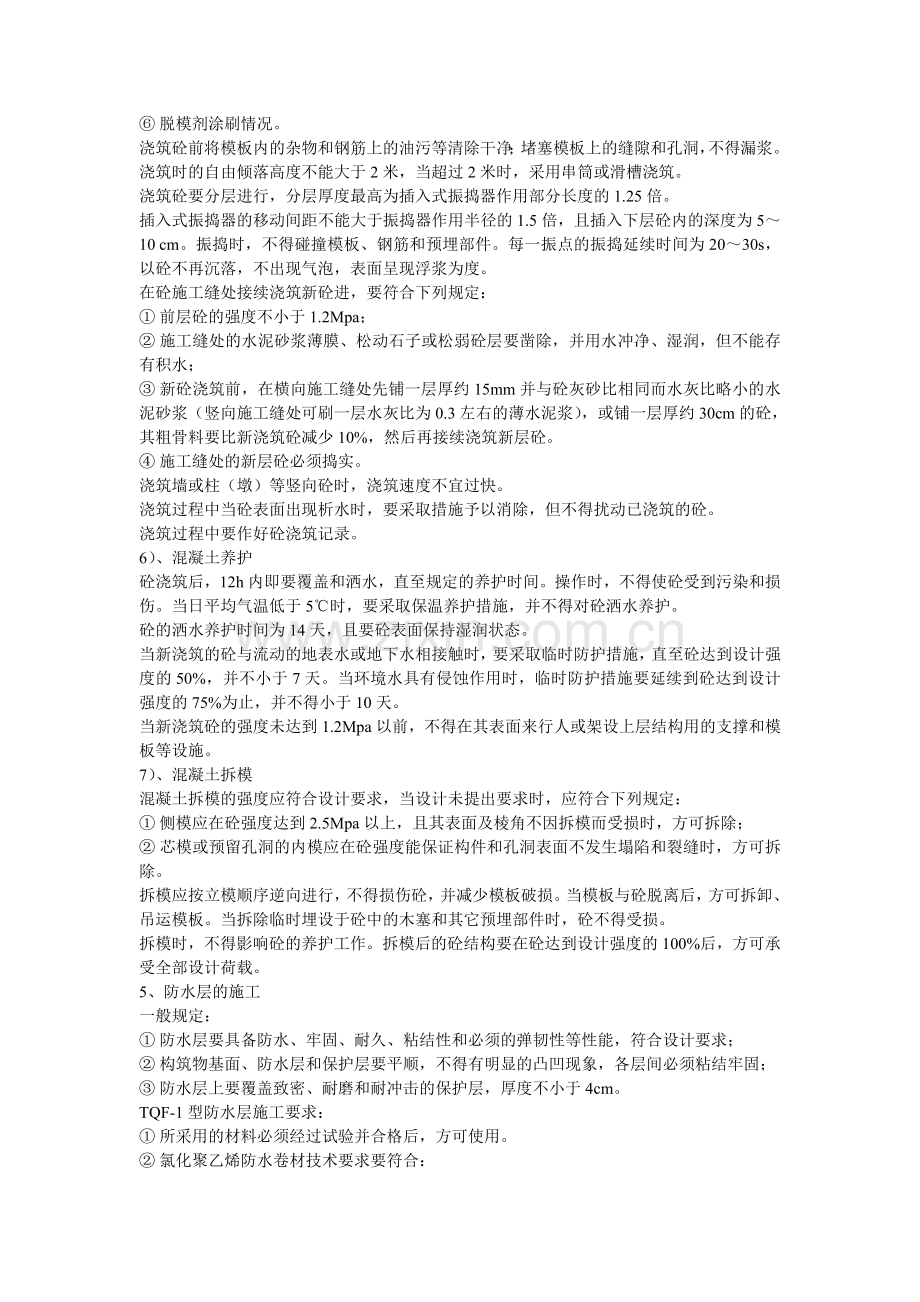

2、。5)、混凝土浇筑在浇筑前,地基面要清理,并采取防、排水措施,填写检查记录。对干燥的非粘性土基面,要先用水湿润;对未风化的岩石,要先用水清洗,但其表面不得积水。浇筑砼前以及浇筑过程中,要对模板、支架、钢筋骨架、预埋件等加以检查。如发现问题,要及时处理,并作好记录。检查的主要内容包括:模板的高程、位置及截面尺寸,施工的预留拱度;模板、支架、支撑、支柱等结构的可靠程度;拆卸支架器具的装备状态;桥梁支座、锚定螺栓等预埋件的安装位置和高程;钢筋骨架的安装位置;脱模剂涂刷情况。浇筑砼前将模板内的杂物和钢筋上的油污等清除干净;堵塞模板上的缝隙和孔洞,不得漏浆。浇筑时的自由倾落高度不能大于2米,当超过2米时

3、,采用串筒或滑槽浇筑。浇筑砼要分层进行,分层厚度最高为插入式振捣器作用部分长度的1.25倍。插入式振捣器的移动间距不能大于振捣器作用半径的1.5倍,且插入下层砼内的深度为510cm。振捣时,不得碰撞模板、钢筋和预埋部件。每一振点的振捣延续时间为2030s,以砼不再沉落,不出现气泡,表面呈现浮浆为度。在砼施工缝处接续浇筑新砼进,要符合下列规定:前层砼的强度不小于1.2Mpa;施工缝处的水泥砂浆薄膜、松动石子或松弱砼层要凿除,并用水冲净、湿润,但不能存有积水;新砼浇筑前,在横向施工缝处先铺一层厚约15mm并与砼灰砂比相同而水灰比略小的水泥砂浆(竖向施工缝处可刷一层水灰比为0.3左右的薄水泥浆),或

4、铺一层厚约30cm的砼,其粗骨料要比新浇筑砼减少10%,然后再接续浇筑新层砼。施工缝处的新层砼必须捣实。浇筑墙或柱(墩)等竖向砼时,浇筑速度不宜过快。浇筑过程中当砼表面出现析水时,要采取措施予以消除,但不得扰动已浇筑的砼。浇筑过程中要作好砼浇筑记录。6)、混凝土养护砼浇筑后,12h内即要覆盖和洒水,直至规定的养护时间。操作时,不得使砼受到污染和损伤。当日平均气温低于5时,要采取保温养护措施,并不得对砼洒水养护。砼的洒水养护时间为14天,且要砼表面保持湿润状态。当新浇筑的砼与流动的地表水或地下水相接触时,要采取临时防护措施,直至砼达到设计强度的50%,并不小于7天。当环境水具有侵蚀作用时,临时防

5、护措施要延续到砼达到设计强度的75%为止,并不得小于10天。当新浇筑砼的强度未达到1.2Mpa以前,不得在其表面来行人或架设上层结构用的支撑和模板等设施。7)、混凝土拆模混凝土拆模的强度应符合设计要求,当设计未提出要求时,应符合下列规定:侧模应在砼强度达到2.5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆除;芯模或预留孔洞的内模应在砼强度能保证构件和孔洞表面不发生塌陷和裂缝时,方可拆除。拆模应按立模顺序逆向进行,不得损伤砼,并减少模板破损。当模板与砼脱离后,方可拆卸、吊运模板。当拆除临时埋设于砼中的木塞和其它预埋部件时,砼不得受损。拆模时,不得影响砼的养护工作。拆模后的砼结构要在砼达到设

6、计强度的100%后,方可承受全部设计荷载。5、防水层的施工一般规定:防水层要具备防水、牢固、耐久、粘结性和必须的弹韧性等性能,符合设计要求;构筑物基面、防水层和保护层要平顺,不得有明显的凸凹现象,各层间必须粘结牢固;防水层上要覆盖致密、耐磨和耐冲击的保护层,厚度不小于4cm。TQF-1型防水层施工要求:所采用的材料必须经过试验并合格后,方可使用。氯化聚乙烯防水卷材技术要求要符合:外观质量:表面无气泡、疤痕、裂纹、粘结和孔洞;长度允许公差:+100-50mm;宽度的允许公差:+100mm;平直度不大于50mm;平整度不大于10mm;厚度允许公差:+0.20-0.10mm,允许最小单个值为1.0m

7、m。防水层施工前,桥面基层平整,平整度用1米靠尺检查,空隙不得大于5mm;桥面基层及挡墙内侧根部至上拐角、内边墙和端边墙内侧根部至上口的基层要无蜂窝麻面、浮渣、浮土、油污;桥面基层、挡碴墙、内边墙、端边墙内侧基层要清洁干燥。防水涂料必须按产品说明称量配制,称量允许偏差为2%,搅拌必须均匀,搅拌时间为35分钟,且混合液体发出黑亮时方可使用。且每次配完料必须在20分钟以内用完。防水卷材的粘贴可在防水涂料涂刷完毕后20分钟内做完,也可按施工现场具体情况根据试验确定。防水卷材要铺设到挡碴墙、内边墙、端边墙内侧根部,并先敷设挡碴墙一侧的幅,搭接时使该幅在下、另一幅在上,形成卷材沿桥面纵向中心线进行横向搭

8、接。当两幅防水卷材粘贴完毕后,方可对挡碴墙内侧根部到上拐角的斜面、内边墙和端边墙内侧根部到上口的立面涂刷防水涂料,同时要对防水卷材的周边涂刷防水涂料进行封边。封边宽度不得小于80mm,涂刷厚度不得小于1.5mm。风力等级4级以上时,不能进行防水层施工。气温低于0时,要采取保温措施,可间接蒸汽预热,严禁明火加热。6、台后填土施工按设计规定台后填土使用填料,压实度要求不小于设计,水平分层填筑摊平压实,逐层按检测频率检测压实度。水平分层松铺厚度要根据压实、夯实工具通过试验确定,必须达到设计压实度。压实机械碾压不到的部位,采用小型冲击夯和小型振动碾行夯和碾压并达到压实度。分层松铺厚度根据填料和压实机械

9、为15cm,施工时控制好填料的含水量,选择在最佳含水量的时机及时碾压,碾压采用合理的机械组合和遍数。每层用平地机摊平,平整度是影响压实效果的原因之一,施工中必须认真控制,防止压实度不均匀和路基积水。7、搭板施工搭板为C25钢筋砼,下设灰土垫层,垫层施工方法同灰土底基层。垫层平整密实后用方木作模板,在垫层上绑扎搭板钢筋,钢筋的布置、间距、保护层按设计图和规范要求施工,现浇搭板按设计预埋各种预埋件。砼采用集中搅拌,砼运输车运送,汽车吊吊送入模,插入式振捣器和行夯振捣梁捣振密实,刮尺和木抹刀人工找平,初凝前人工拉毛。模板使用方木或组合钢模板。砼强度和平整度必须满足设计要求。(二)、涵洞和倒虹吸工程1、框架涵洞(1)基础1)、地基处理地基处理应在正式施工前进行试夯、试桩,以确定施工参数及验证地基处理效果,并应由勘察设计单位现场确认。试夯、试桩资料要完整。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
