收藏 分销(赏)

文化活动中心施工组织设计(DOC).doc

上传人:xrp****65 文档编号:5760567 上传时间:2024-11-19 格式:DOC 页数:28 大小:261.50KB
下载 相关 举报
文化活动中心施工组织设计(DOC).doc_第1页
第1页 / 共28页
文化活动中心施工组织设计(DOC).doc_第2页
第2页 / 共28页
文化活动中心施工组织设计(DOC).doc_第3页
第3页 / 共28页
文化活动中心施工组织设计(DOC).doc_第4页
第4页 / 共28页
文化活动中心施工组织设计(DOC).doc_第5页
第5页 / 共28页
点击查看更多>>
资源描述

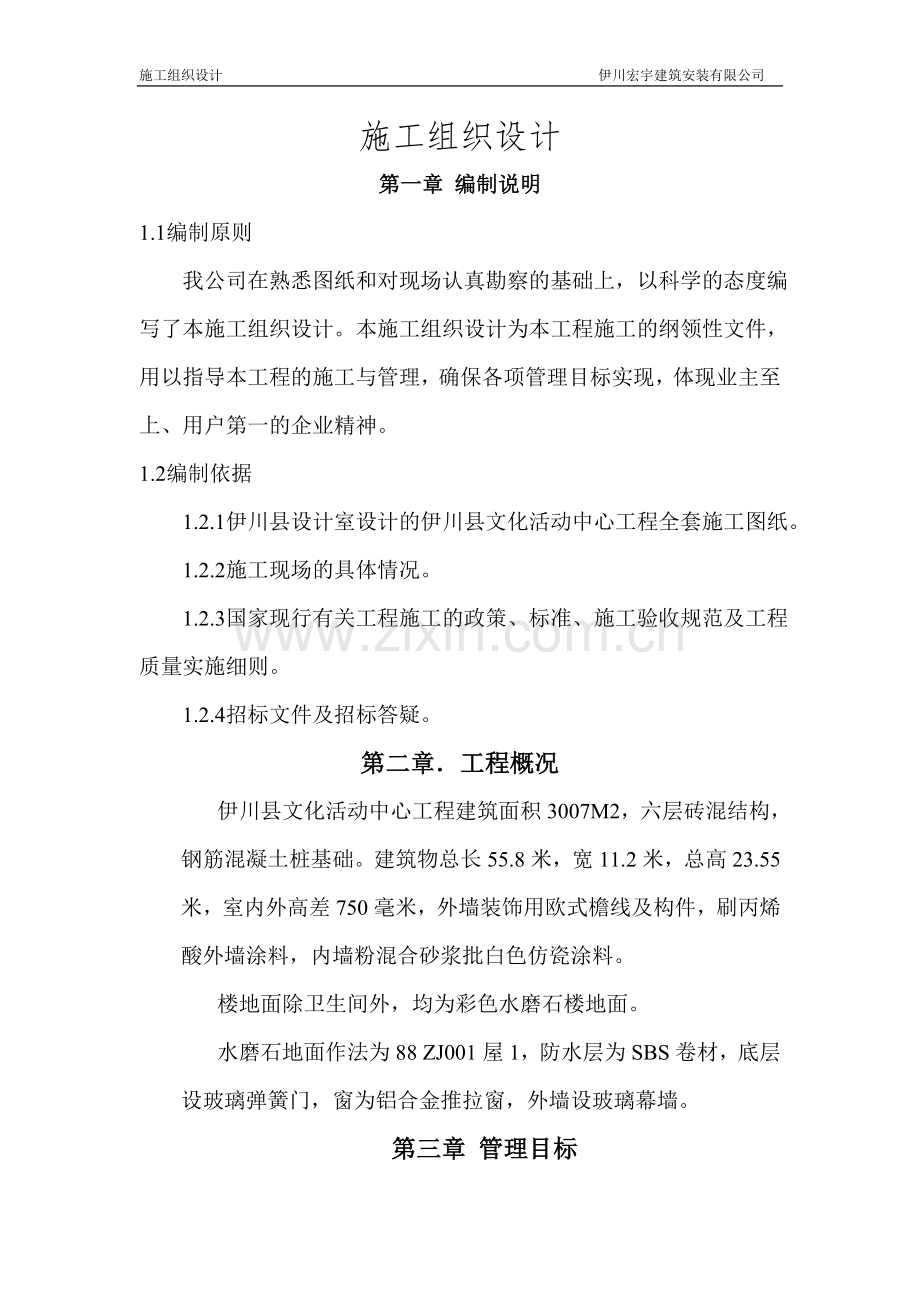

1、施工组织设计 伊川宏宇建筑安装有限公司施工组织设计第一章 编制说明1.1编制原则 我公司在熟悉图纸和对现场认真勘察的基础上,以科学的态度编写了本施工组织设计。本施工组织设计为本工程施工的纲领性文件,用以指导本工程的施工与管理,确保各项管理目标实现,体现业主至上、用户第一的企业精神。1.2编制依据 1.2.1伊川县设计室设计的伊川县文化活动中心工程全套施工图纸。 1.2.2施工现场的具体情况。 1.2.3国家现行有关工程施工的政策、标准、施工验收规范及工程质量实施细则。 1.2.4招标文件及招标答疑。第二章工程概况伊川县文化活动中心工程建筑面积3007M2,六层砖混结构,钢筋混凝土桩基础。建筑物

2、总长55.8米,宽11.2米,总高23.55米,室内外高差750毫米,外墙装饰用欧式檐线及构件,刷丙烯酸外墙涂料,内墙粉混合砂浆批白色仿瓷涂料。楼地面除卫生间外,均为彩色水磨石楼地面。水磨石地面作法为88 ZJ001屋1,防水层为SBS卷材,底层设玻璃弹簧门,窗为铝合金推拉窗,外墙设玻璃幕墙。第三章 管理目标本工程为伊川县基础设施,我公司本着为伊川县的文化事业发展,同时树立我公司良好的企业形象,结合我公司施工能力,保证本工程顺利施工,科学组织,精心施工,确保如下管理目标实现。 3.1合同履行 3.2工程质量 我公司把本工程的质量目标定为确保市优工程,并为实现此目标尽最大努力。严格按图纸设计及国

3、家施工验收规范组织施工,严格执行公司ISO90002质量体系控制工程质量。 3.3施工工期 为保证工程尽快使业主投入使用,根据招标文件要求,本工程日期为220日历天。 3.4安全生产 认真贯彻“安全第一,预防为主”的安全生产方针。加强安全管理,做好安全教育、安全检查、安全防护、劳动保护等各项工作,杜绝死亡及重伤事故,轻伤频率控制在5%以下。 3.5 文明施工 严格执行公司及县创建办、县文明办的要求,创文明施工工地。创造良好的生产生活环境,使附近的居民生活不受干扰。 3.6环境保护采取有效措施,减少施工噪音和环境污染。第四章 施工组织机构及施工布置 4.1施工组织机构 我公司中标后将该工程列为重

4、点施工项目,实施项目法管理.按项目施工法及我公司ISO9002质量体系文件要求成立项目经理部,建立以项目经理为首的管理层,全面履行合同,对工程施工进行组织指挥、管于是、协调和控制。 项目部人员由经验丰富,服务态度良好,勤奋实干的工程技术人员和管理干部组成。项目经理部设项目经理1名,项目副经理1名,项目工程师1名。项目经理部设综合办公室、计划预算科、材料设备科、工程技术科、质量安全科组成管理层。项目主要管理人员一览表管 理 人 员序号姓名部门职务1张西朋项目经理项目经理2钟随现 项目副经理项目副经理3陶智国项目总工程师负责人4王保玉质量安全部负责人5万安民工程技术部负责人6陶大锋经营计划部负责人

5、7郭翠花财务部负责人项目部组织机构设置图工程总指挥项目经理技术负责人项目副经理质 检 员财 务内 业 技 术分 项 经 理库 管 理采 购 员预 算 员油 漆 工 长水 电 工 长贴 面 工 长木 工 工 长 4.2施工布置 根据现场具体情况,施工布置主要利用工程西、南两侧的场地。南侧设为生活区及现场办公用房,西侧设置钢筋加工、模板加工、砼搅拌站、垂直运输设备等。外墙装饰在主体结构结顶后,由上而下施工。第五章 施工准备5.1技术准备 5.1.1组织有关人员熟悉图纸,参加图纸会审,会审前把图纸弄通秘透,会审时尽量 把图纸中的所有疑问提出,及时角决。 5.1.2根据业主提供的座标点,建立半久性轴线

6、控制桩和标高控制点。 5.1.3进行分项工程技术交底和安全交底。 5.1.4编制切实可行的施工组织设计,组织施工人员进行施工组织设计新技术、新工艺技术交底。 5.1.5编制专项施工措施。5.2施工设备准备 5.2.1按照施工组织设计中的设备一览表,根据施工的需安排设备进场,现场主要机械设备有砂浆搅拌设备、模板加工设备、垂直运输设备。 5.2.2根据平面布置图中设备的位置施工设备基础,安装设备就位,然后进行调试。5.3材料准备 根据施工进度计划,编制材料进场月、旬计划并安排材料进场,同时各类材料进场时间应有一定余地,避免由于原材料检验不合格而影响施工。5.4劳动力准备 为保证冬季及节假日期间的正

7、常施工,要组织好劳务队伍和专业队伍进场施工。5.5施工临时水、电 根据业主提供的水、电源,结合施工平面布置图的要求,安装临时水、电线路。5.6施工临建 根据施工的需要,按照施工平面布置图的要求,搭建临时建筑包括办公室、工具房、食堂、住房等。第六章 主要分部、分项施工方法6.1.1基础工程的施工顺序为:放线、定位、标高 挖桩 检查、验收 吊放钢筋笼 浇筑砼 放线 垫层 钢筋绑扎 模板 承台梁浇筑 砖基础 回填。6.1.2.桩成孔采用机动、人工成孔。施工前做好场地平整,挖出排水沟,复核测量轴线,定桩位。成孔后随即进行验孔,按照设计要求控制偏差,经设计单位、勘察单位、建设单位、监理单位、施工单位共同

8、验桩合格后,放置钢筋笼,钢筋笼要用钢筋吊环,吊住钢筋加强箍控制标高,支好垫块,浇筑砼,砼浇筑完1020厚砂层保持桩头清洁,砼标高适当超过设计标高,以在剔除浮浆后,桩顶标高符合设计要求。钢筋绑扎前应复试合格,方可使用。梁底清除虚土、杂物。钢筋规格、形状、尺寸、数量、间距、锚固长度,接头设置符合设计要求,模板有足够的强度、钢度、稳定性,断面尺寸、标高符合设计要求。砼搅拌按配合比进行计量,搅拌时间符合施工规范要求。砼接头浇水湿润座浆。砼浇筑完成,及时养护。6.2主体工程 6.2.5砌体工程: 每层墙砌筑前都要先弹线,抄平。门口木砖要做好防腐,机砖要浇水湿润,砌筑砂浆要饱满,水平灰缝吵浆饱满度不低于8

9、0%。砖墙留槎不得留阴槎,要留阳槎,并旋转柱接结筋,上下间距为500MM,内外长度均为500MM。 6.2.5.1作业准备 1、砌筑前应做好砂浆配合比的技术交底及配料的计量准备。 2、砌筑前,应弹好建筑物的墙体中心线和控制边线,经检查合格后,方可施工。 3、砌筑用砖应砌筑前一天浇水湿润,一般以浸入砖四周1.5CM为宜,雨季不得使用含水率达到饱和状态的砖砌筑,冬季可适当调整砂浆稠度。 4、确定皮数杆位置,并进行抄平检查,第一次灰缝厚度超过20毫米时,应用细石砼找平。 6.2.6外脚手架工程 本工程地上二层,为保证安全及根据文明施工的要求,并依据本工程特点,外脚手架采用双排外架。脚手架搭设场地回填

10、土应平整、夯实、并设排水设施。双排架的立杆纵距和平杆步距应2.0M,立杆底应设垫木,和建筑物拉结不小于40平方米一个点,且竖向间距应6M,剪刀撑斜植应随架子一起及时设置。双排外脚手架施工层、操作层要满铺脚手板,外侧张挂密目安全网以保证施工安全。 脚手架拆除应按规定程序进行,连接件应在位于其上的全部可拆杆件都拆除之后才能拆除,在拆除过程中,凡已松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱连接的杆件,拆下的杆配件应以安全的方式运出,严禁向下抛掷,在拆除过程中,应作好配合,协调动作,禁止单人进行拆除较重杆件的危险性作业。 6.2.7过梁、挑梁施工 过梁、挑梁施工时搭设钢管操作架,过梁、挑梁梁

11、底模板采用50厚模板。为保证砼构件外观质量及施工快捷,挑梁侧模采用钢模板、钢管支撑系统。砼浇筑必须振捣密实,并保证模板不跑模不位移。6.3屋面防水工程 本工程屋面采用SBS复合卷材防水层,设计采用1:3水泥砂浆基层。 6.3.1施工顺序 20厚1:3水泥砂浆找平层40厚9最薄处)1:8水泥膨胀珍珠岩找2%坡1:3水泥砂浆找平层SBS复合卷材防水层。 6.3.2找平层施工 防水找平层采用1:3水泥砂浆,铺砂浆前,基层表面应清扫干净并洒水湿润,按6.0*6.0间距设分格缝,分格缝宽为前20MM,用小木条嵌缝,待砂浆稍收水后用抹子压实抹平,终凝前取出嵌缝,气温在零度以下,或终凝前可能下雨时不宜施工,

12、找平层施工12H后,需洒水养护。找平层硬化后,应用密封材料嵌填分格缝。 6.3.3SBS复合卷材防水层施工 6.3.3.1材料要求 SBS复合卷材应有质量证明文件,并经指定的质量检测部门认证,进场后按规定取样复试,合格后方可使用。 6.3.3.2基层处理剂的涂刷 喷涂基层处理剂前要首先检查找平层的质量和干燥程度并加以清扫,符合要求后才可进行,在大面喷涂前应用毛刷对屋面节点,周边,拐角等部位先行处理。 涂刷要溥而均匀,不得有空白,麻点、气泡。基层处于是剂涂刷后宜在当天铺完防水层,当需喷涂两遍野,第二遍喷涂应在第一遍干燥后进行,一般气倏条件下基层处理剂的干燥时间为4H左右。 6.3.3.3SBS复

13、合卷材铺设方法 铺设方向:本工程为平屋面,坡度2%,SBS复合卷材卷垂直于排水方向铺设。 施工顺序:基层表面清理、修补喷涂基层处理剂节点附加增强处于是定位弹线、试铺铺贴卷材收头处理、节点密封清理、检查、修整。 卷材的粘贴方法:采用满粘法 胶粘剂的涂刷:按产品使用说明是否卷材底面和基层均要求涂刷胶粘剂,并按要求涂刷,胶粘剂涂刷应厚溥均匀一致,搭接缝部位采用接缝胶粘剂。 卷材的铺贴:要控制好胶粘剂涂刷与卷材铺贴的间隔时间,一般要求基层及卷材上涂刷的胶粘剂达到表干程度通常为10-30MIN,施工时可凭经验确定,用指触不粘手时即可开始粘贴卷材。搭接缝的粘贴:SBC120复合卷材防水长、短边搭接长度为8

14、0MM。施工时严格控制,卷材铺好压粘后,应将搭接部位的结合面清除干净,然后用油漆刷均匀涂刷接缝胶粘剂,待胶粘剂表面干燥后了可进行粘合。 6.4装饰工程 装饰工程是多工种,多工序配合施工的复杂程序,保分项工程施工前,应编制相应的技术措施,其内容包括:准备工作,操作工艺,质量标准成品保护等等。装饰工程总的施工程序为室内外同时进行,上下交叉施工。 6.4.1一般抹灰工程 抹灰前,检查门框及预留洞位置是事正确,预留架子孔应提前堵塞来严实,清除砌体表面灰尘,残余砂浆,并用水浇墙,然后立即抹底灰,为了预防裂缝和空鼓,第一层底灰要薄,等有一定强度后,紧跟抹第二道灰尘。抹灰工序是先从上往下打底,底灰抹完后,根

15、据图纸要求抹面层砂浆。 6.4.2外墙面施工 外粉施工顺序:吊线打点填补孔洞补点冲筋刮糙水泥砂浆抹平刷涂料。 6.4.2.1外墙涂料施工:本工程外墙采用外墙涂料,粉刷前无用的孔洞应提前堵塞来严实,修补缺棱掉角处,清除砌体及砼墙表面灰尘,残余砂浆,并用水浇墙,加刷界面剂一道,然后立即抹底灰,为了预防裂缝和空鼓,第一层底灰要薄,等有一定强度后,紧跟抹第二灰。底灰抹完后,根据图纸要求抹面层砂浆,刷丙烯酸涂料,然后拆除外架。 6.4.2.2内墙瓷片施工: 本工程卫生间、浴室、换衣间内墙均为瓷片面层,施工方法如下:1、首先清理基层,弹出水平及垂直控制线。2、采用错缝排列,用废砖每隔1.5M左右做一标志块

16、,用拉线或靠尺校正,粘贴时,为防止下滑,磁片应坐在直靠尺上,并从阳角处开始,由下往上进行。3、铺贴时应用1:2(体积比)水泥砂浆,用铲刀在其背面刮满刀灰,厚56MM,并用力按压,和标志块调效一致。4、铺贴时应随进擦运河表面水泥浆,最后用白水泥擦缝。6.5地面、楼面工程 6.5.1主要地面、楼面做法 6.5.1.1卫生间、浴室、换衣间楼面为地砖楼面,施工顺序如下: 钢筋砼楼面清理刷素水泥浆结合层一遍20厚水泥砂浆找平34厚水泥胶结合层810厚地砖,素水泥浆擦缝。 6.5.1.2其余地面 为水泥地面,施工顺序如下:15厚1:3水泥砂浆找平刷冷底子油-道二毡三油或二布三胶防潮层30厚C20细石砼随打

17、随抹光。 6.5.2施工方法 基层处理要彻底,表面粘结的浮浆,松形砼油污等必须清理干净,并提前一天充分洒水湿润。 水泥砂浆找平层四周抹小八字角。 防水层施时必须保证涂料涂刷均匀,厚度一致,粘贴牢固,无空鼓,无折叠,接槎长度应符合要求。 细石砼楼地面层要及时收光,以免砼凝固而造成收面困难。地砖铺设前要弹线,排压,非整砖要铺贴在两侧靠墙处,铺砖时随进用靠尺进行表面颊整度的检查和缝格平直度、宽度的检正。 面层作好后,均匀撒锯末覆盖,并经常撒水养护,在此期间不得上人或放物。 楼地面的验收应严格按照有关验收规范执行,不合格处必须返工。楼地面完成后,要制订相应的防护措施,以防成品被破坏。 6.6门窗工程施

18、工 6.6.1门窗工程概述门:实心木门窗:采用铝合金窗。根据进度计划,砌体结顶时,门框进入安装阶段。内外装修完工后安装铝合金窗,门窗施工时进入后期装饰阶段,各工种交叉作业,应密切配合,施工时尤其要注意半成品、成品的保护工作。 6.6.2木门框安装 安装进应按设计图纸要求的水平标高和平面位置,按设计开启方向,对应编号安放。用线坠及通线校正水平和吊直,然后固定。安装时应考虑灰层厚度,要求做门贴脸的,立框时与抹灰外皮平。采用在砌体预留木砖的,每边固定点不小于三处,其间距不大于0.8-0.9M,钉子需砸扁钉帽,钉入1-2毫米。 6.6.3铝合金窗安装A、在窗框位置弹出通线,外墙面要求横平、竖直、分布均

19、匀。B、窗框固定:可分别采用预埋铁件固定,膨胀螺栓固定(射钉固定)和燕尾铁脚固定。C、安装必须牢固,防腐处理和埋件的数量、位置、埋设连接方法必须长工符合设计。第七章 保证工程质量的措施本工程质量控制和质量管理严格执行我公司按GB/T9000ISO9000质量管理和质量保证系列系列标准编制的,质量手册及相前的程序文件汇编文件。 7.1质量目标 为了感谢伊川县文化局对我公司的信任和支持,我公司将竭尽全力,确保该工程为市优工程,为伊川县的建设及文化事业的发展作出贡献,为伊川县建筑业争光。 质量目标如下: 7.1.1总体工程保证达到市优工程。 7.1.1.1主要分项、分部工程一次检验合格率100%;

20、7.1.1.2主要分项、分部工程一次检验优良率95%以上; 7.1.1.3符合工程全同所确定的质量条款要求。 7.1.2质量保证资料准确、齐全、系统完整,符合设计要求及现行建筑施工规范和国家质量检验评定标准规定。 7.1.3单位工程观感质量的评定得分率达到85%以上。 7.2建立质量保证体系 我公司是通过国家认证的可信可靠单位,在工程施工中,我公司严格按照GBT19002-1994idtlSO9002:1994标准要求建立质量保证体系。在履约过程中,我公司将全面贯彻ISO9002:质量保证体系棗生不、安装和服务的质量保证模式内容,建立健全质量组织结构,优化资源配置,使整个项目部成为一个团结高效

21、的战斗集体,以确保各质量体系要素在履约过程中处于全面的、全过程的受控状态。工程质量保证体系 7.3建立质量责任制 建立以项目经理为首的质量岗位责任制。在质量责任制的基础上,签订质量保证书,明确岗位的质量职能、责任及权限,定期开展质量统计分析活动,掌握工程质量动态,全面控制各分部分项工程质量。 树立全员质量意识,贯彻“谁管生产,谁管质量;谁施工,谁负责质量;谁操作,谁保证质量”的原则。实行质量“一票否决权”并采用风险工资制等经济手段来铺助工程质量岗位责任制的实施。 7.3.1项目经理质量职责 (1)对承接项目的工程质量满足用户要求负责。 (2)对按质量体系文件要求对工程项目进行有效管理和控制负责

22、。 (3)负责下过质量计划编制任务、批准和组织实施质量计划,组织确定能满足施工需要的人员、材料、设备、机具和技术措施等。 (4)负责建立项目管理岗位责任制。 7.3.2项目工程师质量职责 (1)全面负责项目技术管理工作,确保工程质量达到预期目标。 (2)负责编制项目质量计划,施工组织设计或施工方案,贯彻执行技术标准、验收规范及公司质量体系文件。 (3)负责竣工资料的汇总,并对技术资料的准确性、真实性、完整性负责。 (4)负责组织业主、设计单位、监理进行基础及主体结构验收。 (5)按国家建筑施工(安装)工程质量检验评定标准或有关的行业标准组织进行分项、分部工程的质量检验评定。 (6)负责施工过程

23、中的一般不合格品的处置和参与严重不合格品的评审。 (7)负责审批工程需用物资计划。 (7)负责制定检验计划和组织实施。 (9)负责审批防护措施。 7.3.3施工员质量职责 (1)对项目工程质量达到预期目标负直接责任。 (2)组织班组熟悉图纸,并按图施工。 (3)参加上级组织的技术交底,并向班组进行分项工程技术交底,组织班组进行自检、交接检。 (4)组织隐蔽工程验收,填写隐蔽工程验收单,组织分项工程质量评定,认真填写检查记录,参加分部工程、单位工程质量评定。 (5)负责积累施工技术资料,并对其完整性负责。 7.3.4技术员质量职责 (1)熟悉图纸,参加图纸会审,编制一般工程的施工组织设计或施工方

24、案。 (2)组织原材料实验、配合比申请,审查试验结果,发现问题及时上报。 (3)参加新技术、新工艺、新材料、新设备的推广应用,贯彻执行保证工程质量的各项技术、安全措施。 (4)负责对不合格品按要求具体处置并做好记录。 7.3.5质检员质量职责 (1)对工程质量负有认真检查、正确核事实上、严格把关上报的责任。必要进提出暂停施工,并及时向上级反映。 (2)熟悉图纸,领会设计意图,掌握技术要点。 (3)负责“过程检验和实验”计划的执行,抽检主要原材料、半成品、成品的质量和标识工作,及时检查施工记录和试验结果。 (4)参加隐蔽工程验收并签证,参加分项工程质量评定,并签字确认。 (5)负责分部工程质量评

25、定,参加单位工程的质量评定。 (6)参加质量事故调查,负责纠正措施的跟踪检查和难验证。 (7)负责施工过程中的轻微不合格品的处置和参与一般不合格品的评审。 7.3.6试验员质量职责 (1)严格执行国家有关试件试验的标准规范、规程,做好试件取样、存放、养护工作。 (2)认真执行见证取样和送检制度,对试件的代表性、真实性负责。 (3)按控制规程认真进行各种试验。做好试验原始记录,准确填写试验报告,对试验数据的真实性负责。 (4)对试验中出现的不合格项应及时报告主管领导,防止不合格品流转下一过程。 (5)负责实施试验室所做的试验室外的检验和试验。 (6)负责取样(样品)委托试验室试验,填写委托试验单

26、。 7.3.7计量员质量职责 (1)负责现场所需检验、测量、试验设备等计时器具的周期送检、标识、维修、封存、报废工作,确保施工现场所需计量器具处于合格状态。 (2)负责建立计量器具台帐,有关记录的填写、保管。 (3)负责所需检验、测量和试验设备的采购申请,周期送检、标识和维修、保养、封存和报废申请,负责建立计量器具台帐,并做到帐物相符。 7.3.8材料员质量职责 (1)负责所有进场物质包括业主提供的物资的验收、标识、贮存、保管和发放工作。 (2)负责所有物质的进场检验。 (3)对现场使用验证合格的物资负责,需紧急放行时必须经项目工程师批准,并做好标识和记录。 (4)负责进货物资的外观尺寸和产品

27、质量合格证的检查验证。 7.3.9资料员质量职责 (1)负责工程项目施工技术资料(包括业主提供的文件)的收发管理工作。 (2)负责交工资料的收集、整理、汇总、编目工作,对交工资料的准确性、完整性负责。 7.3.10测量员质量职责 (1)负责工程项目定位、轴线、标高的测设工作,对测量成果符合设计及质量要求负责。 (2)对各种测量标志的埋设负责。 7.3.11劳资员质量职责。 (1)负责对进场施工人员,特殊工种岗位的资格验证及岗前培训工作,确保各种岗位持证上岗。 (2)对选择合格分包方负责。 7.4质量保证技术措施 7.4.1施工准备阶段技术保证措施 7.4.1.1组织有关职级部门及主要施工技术人

28、员参加图纸会审,接受设计院的设计交底,了解设计意图和业主(用户)需要,掌握工程结构特点和采用的新材料,新工艺。 7.4.1.2根据建筑物的平面与外形,结合现场条件,绘制施工平面图。 7.4.1.3根据招标文件的规定和工程结构特点,结合企业技术水平、管理能力及机械设备、周转材料装备条件,按保证、方便施工进行统筹考虑,确定施工方案,编制施工组织设计。 7.4.1.4对主要施工部位,关健项目和特殊工序的质量控制,以及采用的新技术、新工艺、新材料及建筑物使用功能测试等编制施工工艺文件。 7.4.1.5由项目工程师进行一级技术交底,组织编写二级技术交底文件。 7.4.1.6编制外加工、外购件需用量计划,

29、并协助编制工程材料(包括钢格、水泥、木材0、地方材料和市场采购物资的需用量计划。 7.4.1.7编制成型钢筋、各种构配件、现场砼需用量计划,并提出有关技术指标和质量标准。 7.4.1.8参与对桩基工程的验收以及组织对地质情况的复核。 7.4.2施工过程中质量控制措施 7.4.2.1材料及设备的采购 (1)对进场材料、构配件、设备严格按要求检查,并按规定取样复验,检验合格后方能使用。 (2)合格材料运入施工现场,对进场后发现的不合格材料,要坚决清除出场,并追究责任。 7.4.2.2施工班组的选择 选择有经验,有技术,敢于吃苦攻坚的施工班组作为一线施工队伍,及时对他们进行技术和安全交底,并组织足够

30、的后备力量,特殊工种人员一律实行持证上岗。 7.4.2.3加强施工全过程的质量预控,加强工序交接,三检制度,使施工全过程处于受控状态。对不符合质量要求的施工内容,不予验收。隐蔽工程未经业主、监理有关人员签字认可。不准进行下一道工序施工。第八章 安全保证措施8.1安全保证体系 建立以项目经理为首的三级安全保证体系,见附图 8.2现场安全管理规章制度 8.2.1安全生产方针、原则 8.2.1.1方针:安全第一,预防为主。 8.2.1.2原则 1、管生产必须管安全,谁主管谁负责的原则。 2、生产必须安全,不安全不生产的原则。 3、先防护,后施工,无防护不施工的原则。 4、发生事故“四不放过”原则。

31、8.2.2抓好安全生产教育 8.2.2.1在安全教育上,以抓正面经验介绍为主,对新工人要履行三级教育和职工全员教育,建立新三级教育卡片。考核合格后才准上岗,转岗要转岗教育,加强民工经常性安全教育,不断提高职工的自我保护能力。 8.2.2.2在培训工作中,以抓特殊工种培训为主,坚持先培训后上岗的原则,没有上岗证,不允许从事本岗位工作。 8.2.2.3做好安全技术措施交底,下达任务单时,必须写出安全注意事项,做到口头交底和书面交底相结合. 8.2.3加强安全检查 8.2.3.1加强安全检查是贯彻执行安全标准的重要环节。坚持项目部每周一次,施工员、班组长、安全员、值日员日检查,法定节假日前检查施工用

32、电、塔吊、施工电梯、卷扬机吊架临时设施等专业检查。 8.2.3.2整改反馈,检查出来问题,要下达检查整改通知书,认真整改,做到三落实(措施、时间、执行人)。专业项目由专业人员和施工管理共同主管领导批准使用。各项整改情况要及时复查,逐级书反馈,对重大隐患应当立即处理,直至采取停机停产查封措施。 8.3安全防护设计 工程进入主体施工后,需要及时对工程施工面,施工通道及人员活动的场所进行安全防护,本工程程拟采用水平、垂直两面交叉配合防护体系,平面防护包括安全通道,安全防护棚、悬挑平网防护、洞口防护、工作面防护等内容;立面防护包括:立网防护、临边防护等内容。 安全防护所用的主要材料以钢管(用作防护栏杆

33、时用黑、黄油漆刷警示标志)、安全网、安全带、拦风绳、竹笆、钢筋等工地常用材料为主。根据不同部位选择采用,原则是加大安全投入,保证安全生产。 施工临时用电,设备等按建筑安装工程安全技术规程进行安全防护设计。 8.4安全防护措施 8.4.1根据工程特点,主体施工时在楼四周设置施工安全通道,宽度为5m。通道用槽钢和钢丝绳固定,钢管搭设,双层竹笆覆盖,在安全通道醒目处,要悬挂各种安全标志牌及安全管理制度。 8.4.2临边防护措施 8.4.2.1楼层及屋面四周采取防护措施 8.4.2.2楼梯施工中,没有安装正式栏杆之前,必须安装临时防护栏杆,栏杆用钢管警示杆搭设,顺楼层升高而延伸。 8.5现场安全生产责

34、任制 8.5.1项目经理安全生产责任制 8.5.1.1对所有辖范围的安全生产工作负直接领导责任,具体贯彻执行上级有关安全生产的政策、运河规、标准和规章制度。 8.5.1.2计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结、评比安全工作,编制施工组织设计,制定安全技术措施,组织交底与实施,实行单位工程经济承包,要有安全指挥要求和奖罚措施。 8.5.1.3负责组织每周一次的安全检查。针对现场存在隐患和不安全因素、及时采取有效整改措施。经常组织开展活动,并有活动记录资料。 8.5.1.4发生事故后,组织调查要析,及时上报,并制定防患措施,组织实施文明生产和安全达标,加强对职工(民工)的

35、安全教育。 8.5.1.5负责组织对现场的主要临建设施,脚手架、卷扬机、吊架及新安装重要设备的安全技术检查鉴定与验收工作。第九章 确保工期的技术措施9.1工期目标 根据我公司现有的技术力量、设备力量,我公司计划总工期定为180日历天。 9.2工期保证措施 9.2.1本工程被列为我公司重点项目。在公司方面,实行“三优先”即:(1)人员调配优先棗调集我公司施工技术、管理方面的骨干人员参加本工程的建设,群策群力建设好该工程;(2)机械设备优先;(3)周转材料、主要材料的调用优先。 在项目部方面,项目经理部根据项目法施工的要求,对本工程行使计划、组织、指挥、协调、控制、监督六项职能。 注:施工人员、机

36、械设备、周转材料的配备详见施工组织设计其它章节。 9.2.2采取科学方法,编制施工计划,根据业主的使用要求及各工序施工周期,形成各分部、分项工程在时间、空间上的充分利用与紧凑搭接。加强全体施工人员的紧迫感和责任心,合理安排交叉作业,确保各控制点目标按期实现。 9.2.3发挥计划管理的龙头作用,采用施工进度总计划与月、周计划相结合的多级网络计划进行施工进度计划的控制与管理,并利用计算机技术进行动态管理。在施工生产中抓主导工序,找关健矛盾,组织交叉作业,安排合理的施工程序,做好劳动力组织和协调工作,通过施工网络节点控制目标的实现保证各控制点工期目标的实现,从而进一步通过各控制点工期目标的实现确保总

37、工期控制进度计划的实现。 9.2.4建立生产例会制度,项目部实行每天生产例会制度,检查计划执行情况,布置下一步生产安排,对于拖延进度计划要求的工作内容找出原因,并及时采取有效措施保证计划完成。 9.2.5加强设备和材料的管理工作。材料要提前按计划准备好,及时供应,机械设备要严格维修保养制度,保证机械性能良好,运转正常。 9.2.6大力开展QC小组活动,推广实施新工艺、新技术、新材料,以缩短工期提高工效。如:浇筑“一条龙”施工工艺,模板的早拆支撑体系施工工艺等。第十章 主要机械设备需求计划根据施工图纸结构及施工计划总体部署,施工现场设置如下机械设备:拟投入本工程的主要施工机械进场计划表机械名称规

38、格型号额定功率(Kw)或容量(m3)或吨位(t)厂牌及出厂时间数量(台)进场时间小计其中拥有新购砼搅拌机JS3508.5KVA1999.10222003/9/10砂浆搅拌机200L4.4 KVA1999.10222003.9.10卷扬机JJK-36 KVA1999.10112003.9.15钢筋调直机GJ6-4/803 KVA1999.10112003.9.10钢筋切断机3 KVA1999.10112003.9.10交流电焊机BE3-300-140 KVA1999.10222003.9.10平板振动器P2402 KVA2000.7222003.9.10插入振动器ZX501 KVA2000.44

39、22003.9.10木工锯10 KVA1999.10222003.9.13平刨3 KVA2000.412003.9.13压刨2 KVA2000.412003.9.14切割机2 KVA1999.10222003.9.11自卸车1999.10112003.9.3蛙式打夯机1999.10442003.9.5人力翻斗车1999.3021152003.9.8电钻2000.522003.9.13塔吊2000.2112003.9.15第十一章主要劳动力计划根据施工图,我公司将集中调集各种力量根据工程进度及时按排劳动力计划进场,进行工程施工。主要工程的劳动力计划如下:序号工 种单位数量备注1普通工人702砼工人203木工人64瓦工人205钢筋工人156机械工人67水电工人28架子工人99合计计划投入人工数量人148目 录第一章 编制说明第二章工程概况第三章 管理目标第四章 施工组织机构及施工布置第五章 施工准备第六章 主要分部、分项施工方法第七章 保证工程质量的措施第八章 安全保证措施第九章 确保工期的技术措施第十章 主要机械设备需求计划第十一章.主要劳动力计划 附表:网络计划图施工平面布置图

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
