收藏 分销(赏)

砂卵石回填施工方案2012.10.15.doc

上传人:xrp****65 文档编号:5759412 上传时间:2024-11-19 格式:DOC 页数:8 大小:37.50KB
下载 相关 举报
砂卵石回填施工方案2012.10.15.doc_第1页
第1页 / 共8页
砂卵石回填施工方案2012.10.15.doc_第2页
第2页 / 共8页
砂卵石回填施工方案2012.10.15.doc_第3页
第3页 / 共8页
砂卵石回填施工方案2012.10.15.doc_第4页
第4页 / 共8页
砂卵石回填施工方案2012.10.15.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

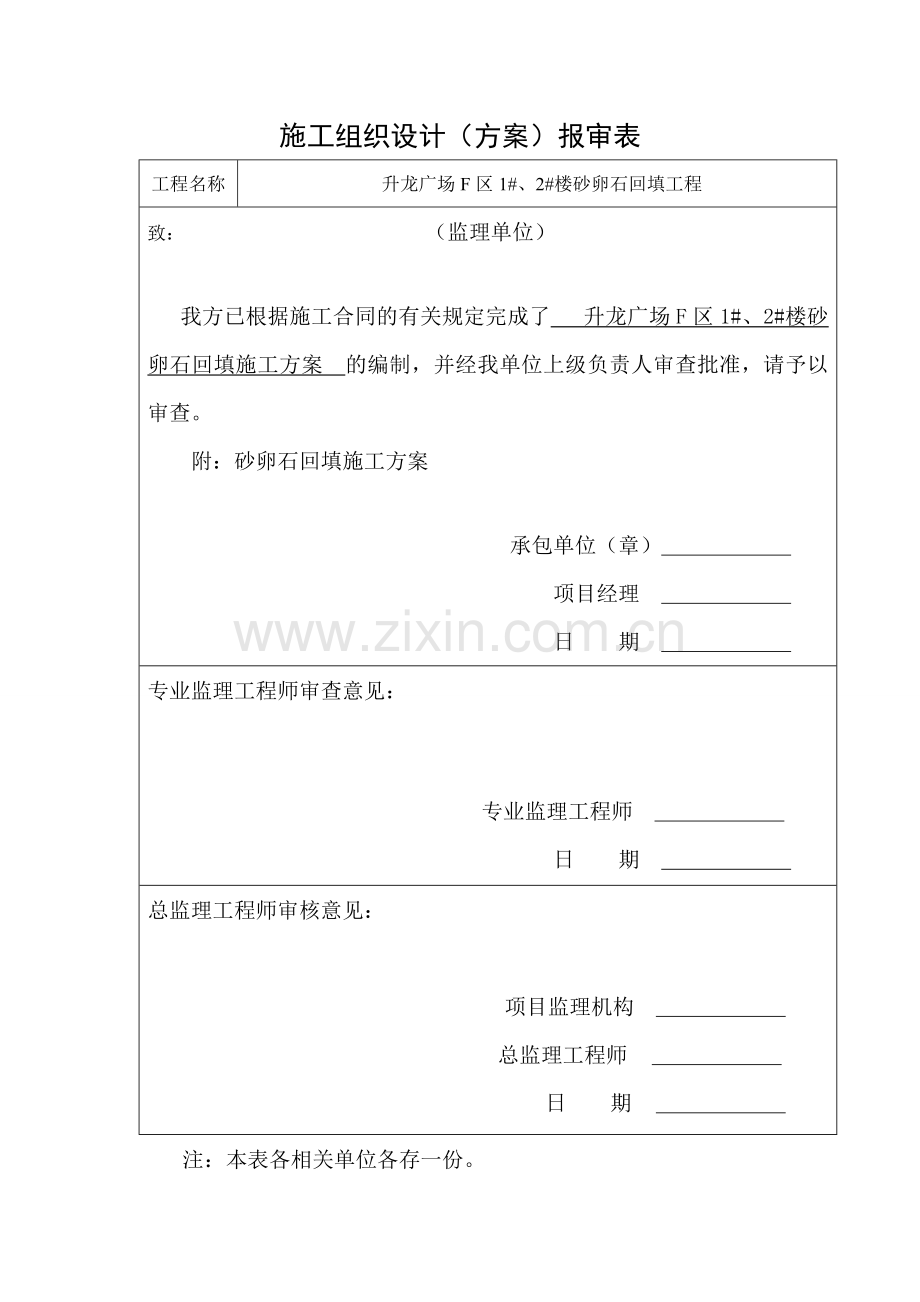

1、施工组织设计(方案)报审表工程名称 升龙广场F区1#、2#楼砂卵石回填工程致: (监理单位)我方已根据施工合同的有关规定完成了 升龙广场F区1#、2#楼砂卵石回填施工方案的编制,并经我单位上级负责人审查批准,请予以审查。附:砂卵石回填施工方案 承包单位(章)项目经理 日期 专业监理工程师审查意见: 专业监理工程师 日期 总监理工程师审核意见: 项目监理机构 总监理工程师 日期 注:本表各相关单位各存一份。升龙广场F区1#、2#楼砂卵石回填施工方案 审批人: 审核人: 编制人: 编制日期: 年 月 日目 录 一. 工程概况二 施工依据三. 施工准备四. 施工部署五. 施工方法六. 需要注意的质量

2、问题七. 组织保证措施八. 安全保证措施九. 环境保护措施十. 成品保护措施 砂卵石回填方案一. 工程概况 本工程为升龙广场F区1#、2#楼两个2.5米深基坑砂卵石回填。现场已具备回填施工条件。二. 施工依据 施工图纸、相关规范及甲方要求。三. 施工准备 1. 材料及主要机具准备: 1.1 材料:采用比例为5:3:2级配砂卵石回填,其中卵石粒径不得大于50毫米。填充料回填前充分洒水湿透,级配砂卵石中不得含有草根、垃圾等有机杂物。 1.2 机具:蛙式打夯机、50铲车、20T压路机、手推车、平头铁锹,喷水用胶管、测量仪器(经纬仪、水准仪)、2米靠尺、尼龙线或细铅丝、钢尺等。 2. 作业条件: 2.

3、1 根据基坑的深度、宽度和长度,初步确定出回填砂卵石的工程数量,依据工程量安排人员、机械设备,并对机械设备进行维修保养,对职工进行岗位培训。 2.2 认真审核施工图纸,学习施工技术规范,对各施工队进行技术交底。四. 施工部署 1. 质量目标 一次交验合格。 2. 工期目标 砂卵石回填计划15天完成。 3. 劳动组织 计划用工12人。五. 施工方法 1. 操作工艺:验槽 级配砂卵石拌合 分层铺填 洒水碾压 试验 下一层施工 找平、验收。 1.1 回填前槽底清至基底标高,用水将回填材料适当洒水以保持砂石的最佳含水量8%12%。回填采用推土机分层铺摊,人工拉线整平(挂线间距小于20m),每层铺摊厚度

4、350400mm,铺摊后将粒径较大的石块分开,避免集中堆放,随之耙平。边角处,机械铺推不到位的,要进行人工铺摊,必须达到设计边线,保证铺摊级配均匀。1.2 碾压砂卵石采用20T压路机往复碾压,一般碾压6遍,静压2遍,振动压4遍。其轮距搭接不小于50cm,压实系数不小于0.97。1.3 边缘和转角处应用人工补夯密实。 六. 需要注意的质量问题 1. 大面积下沉:主要是未按质量要求施工,分层过厚,碾压遍数不足或洒水不足,要严格执行操作工艺,按要求施工。 2. 局部下沉:原因是边缘或转角处夯打不密实或没有夯,留槎未按规定搭接和夯实,注意边角处不得遗漏夯实。 3. 级配不良:应有专人及时处理砂窝、石窝

5、等问题,做到砂石级配良好。七. 组织保证措施 1. 加强质量意识教育,提高全体施工人员的质量意识和自身素质,执行自检、互检和专检制度。 2. 严格执行施工技术规范和施工方案。做好技术交底和施工记录。 3. 专业技术人员和质检员在施工中严格对材料、机具和各项检测进行质量控制。八. 安全保证措施 1. 对现场施工人员上岗前必须进行安全教育,演讲现场安全常识和规章制度,并对班组作业层进行书面安全交底,促使其对安全生产的高度重视。 2. 现场施工人员必须戴好安全帽和个人防护用品。 3. 防止碾压是,石子飞溅伤人。九. 环境保护措施 1. 拉砂石车必须进行覆盖,不要超载,遇有道路不平时,应缓行,如道路上

6、遗洒砂石,应及时派人清理。 2. 应尽量避免夜间有噪音施工和强光照明,照明灯具应尽量只照射施工区域,避免直照居民及城市道路。十. 成品保护措施 1. 回填砂卵石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞移位,并应经常复测。 2. 地基范围内,不应二次扰动。 3. 施工中,必须保证边坡稳定,防止边坡坍塌。 4. 夜间施工时,应合理安排施工顺序,配备足够的照明设施,防止级配砂石不准或铺筑超厚。 5. 如不连续施工,应适当洒水湿润。工期计划编排(2012.10.162012.10.31)工程名称:升龙广场F区1#、2#楼砂卵石回填工程序号施工日期施工内容110月16日10月17日基底清理,人员、机具备齐,材料进场,对基坑回填高程测定,做高程桩。210月18日10月19日运输材料进场,在砂卵石回填料拌合场地按比例对砂、石和卵石进行均匀拌合。开始铲运拌合料至基坑进行分层铺填。310月20日10月30日回填料分层铺填、夯压密实,分层取样进行现场压实系数检验,适时洒水确保回填料有足够含水量。410月31日工程验收,交工第 4 页 共 8 页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
