1、施工组织设计目录第一章 施工总体方案11.项目概况12.工程范围23.工程投入的主要材料、施工机械设备及主要施工机械进场计划34.施工管理机构配备65.质量方针、目标、质量保证体系及技术组织措施106.施工准备137.安全目标、安全保证体系及措施148.环境保护209.文明施工的目标、组织机构和实施方案2110.机电设备安装技术要求、规范25第二章 电气一次设备安装技术方案291.概况292.全站电缆敷设293.电站杆塔接地、电池板接地334.安装规程规范345.检查、试验及验收35第三章 电气二次设备安装技术方案381、工程范围382.分项工作383.控制保护设备安装技术要求454.验收47

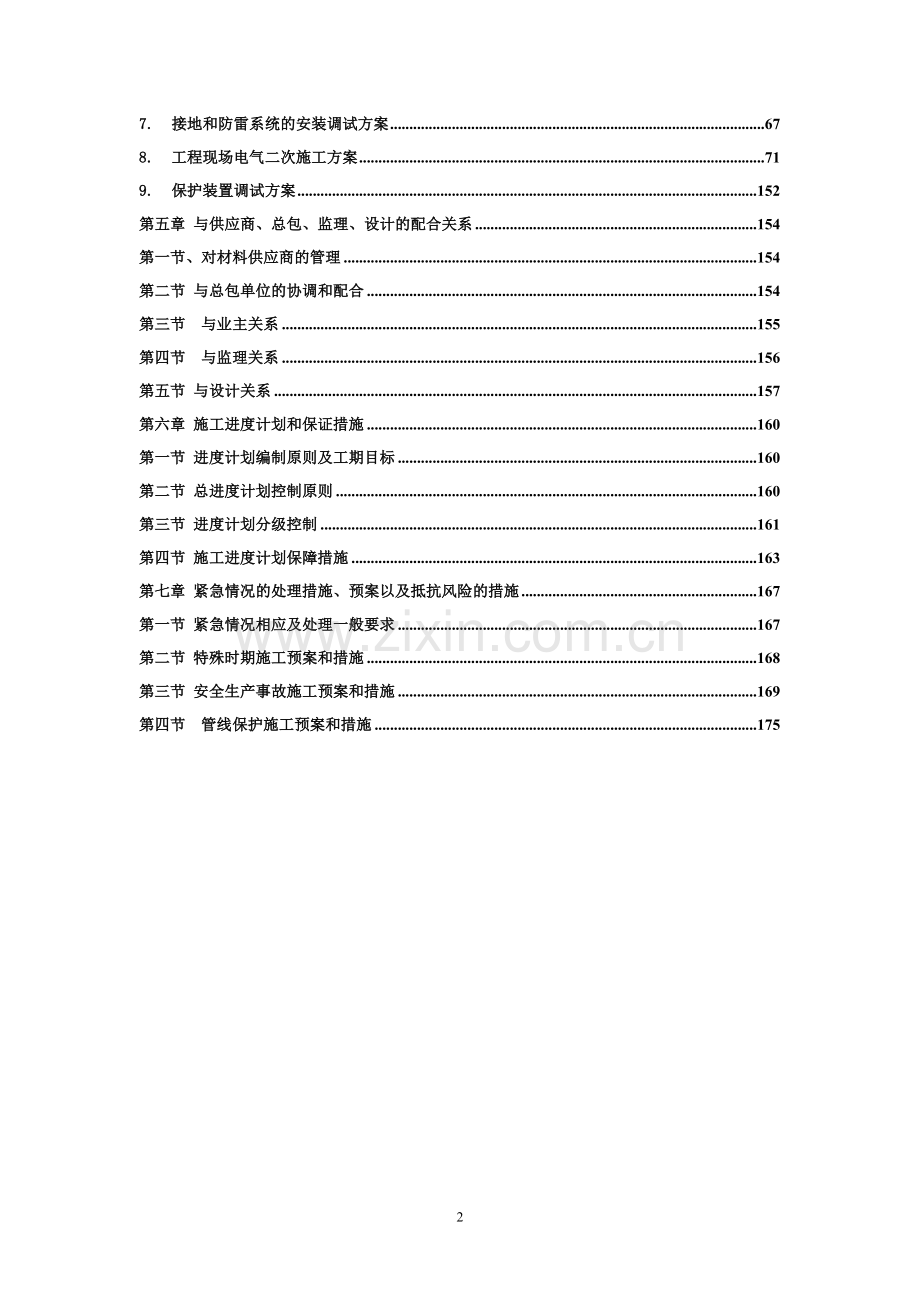

2、第四章 分项工程的主要施工方法491.0.4KV厂用电系统安装施工方案:492.汇流箱安装施工方案533.逆变器室直流配电柜安装施工方案554.1250KVA美式变的安装调试:585.35KV开关柜的安装调试606.全站一次电缆、电线敷设安装试验及电缆封堵:647.接地和防雷系统的安装调试方案678.工程现场电气二次施工方案719.保护装置调试方案152第五章 与供应商、总包、监理、设计的配合关系154第一节、对材料供应商的管理154第二节 与总包单位的协调和配合154第三节 与业主关系155第四节 与监理关系156第五节 与设计关系157第六章 施工进度计划和保证措施160第一节 进度计划编
3、制原则及工期目标160第二节 总进度计划控制原则160第三节 进度计划分级控制161第四节 施工进度计划保障措施163第七章 紧急情况的处理措施、预案以及抵抗风险的措施167第一节 紧急情况相应及处理一般要求167第二节 特殊时期施工预案和措施168第三节 安全生产事故施工预案和措施169第四节 管线保护施工预案和措施175177第一章 施工总体方案1. 项目概况1.1、标的名称: 哈密20 MWp光伏电站项目-设备安装及电站运行调试 1.2、招标范围:1.2.1、1#、2#、3#、4#、5#、6#、7#、8#、9#、10#固定式组件方阵(汇流箱、方阵接地、方阵至逆变室电缆敷设)施工及通电运行
4、调试。1.2.2、1#、2#、3#、4#、5#、6#、7#、8#、9#、10#逆变器室内(逆变器、变压器等相关电气设备安装、逆变器室至生产楼高压室的电缆敷设)施工及通电运行调试。1.2.3、生产楼高低压室、中控室、二次室的相关变配电设备及控制设备安装、电缆导线敷设及连接、设备通电运行调试。1.3、项目所在地:新疆哈密市 1.4、标的数量:20MWP(具体按实际工程量为准) 1.5资金来源企业自筹资金。1.6交货地点与工期1.6.1交付地点:新疆哈密市1.6.2项目所在地:新疆哈密市 1.6.3计划工期:30天 1.7承包方式总价承包2. 工程范围2.1. 本合同包含的安装项目(详见工程量清单)
5、2.2. 电气各系统设备的到货验收、卸货、二次运输、保管、安装、试验、调试、试运行等工作。2.2.1. 施工进度计划网络图(见附图)2.2.2. 针对关键环节,确保工期拟采取的措施:2.2.2.1. 加强工程管理,保证人员到位成立“哈密20 MWp光伏电站项目-设备安装及电站运行调试”施工项目部,项目部所有工程技术管理人员,在工程正式开工前10天必须全部进入现场,专门负责本工程技术、质量、安全的工作人员,施工期间不再兼管项目部以外的其他工作。施工专业班组提前做好各项技术准备工作,熟悉图纸,在施工中出现的特殊情况及时反馈给监理、发包方,合理编排工期进度,按天、周、月及时调整,每周盘点工期,确保按
6、计划工期完成。2.2.2.2. 加大劳动力投入本工程在劳动力投入方面,本着合理加大技术人员投入的原则,计划组织和挑选技术素质高,工作能力强的相关安装人员。根据工程进度提前510天保证各专业工种人员到位,并做好各工序前期施工安排及技术交底工作。施工投入的施工总人数应达到330人,并根据现场的实际情况,项目部随时同公司进行人员调配补充。2.2.2.3. 按工期进度要求合理安排各项施工工序本次施工实行每日8小时工作方法,合理按施工组织中“施工计划网络图”计划进度要求的每道工序所需的日期完成每月的工作量,在施工准备阶段,做好施工图纸审查,对于图纸中发现的问题及时与设计、监理、业主进行磋商解决,积极搞好
7、与监理和业主的关系,确保资金、材料及时到位。质量检查及时准确,确保各项工作按时完成。2.2.2.4. 施工所需的备品备件、专用工器具等能否按期供应,也是影响工期的关键所在,对发包方提供的到货时间应明确要求,发包方应按提供时间要求及时提供安装设备。3. 工程投入的主要材料、施工机械设备及主要施工机械进场计划3.1. 工程投入的主要材料序号项目名称型号备注1镀锌钢管SC150电缆穿管敷设2镀锌钢管SC100电缆穿管敷设3镀锌钢管SC50电缆穿管敷设4镀锌钢管SC25电缆穿管敷设5电缆埋管PVC100电缆穿管敷设6电缆埋管PVC70电缆穿管敷设7电缆埋管PVC50电缆穿管敷设8电缆埋管PVC40电缆
8、穿管敷设9电缆埋管PVC25电缆穿管敷设10电缆埋管PVC20电缆穿管敷设11镀锌角钢L50*535kv开关柜接地12热镀锌角钢50*50*4设备基础13热镀锌角钢50*50*5设备基础14镀锌扁钢50*515镀锌扁钢25*416接地铜带25*41710槽钢18防火堵料无机电缆孔洞封堵19防火堵料有机电缆孔洞封堵20防火涂料电缆孔洞封堵21阻火包带22防火堵包无机防封堵23组件接地线BV-1*2.5m24降阻剂25防锈漆26电缆冷缩管(50-120)27水泥电杆12米28水泥电杆8米29钢芯铝绞线LGJ9030架空线金具31终端杆金具3.2. 工程投入的主要施工机械设备情况编号设 备 名 称规
9、 格 型 号单位数量备 注1切割机9A151台4合格2水平仪台1合格3吊车8T台1合格4叉车3T辆1合格5电焊机200A台2合格6电焊机400A台2合格7卷扬机5t台1合格8液压千斤顶YCW-30台2合格9柴油发电机台110保护校验仪台211空压机台112光纤熔接机台113光纤测试仪台114双臂电桥台215直流稳压电源台216多功能相位仪台217交流耐压试验仪台218直流电阻测试仪台219接地电阻测试仪台120弯管机台121套丝机台122搅拌机台123振动棒台224载重汽车5T辆1合格25双排汽车2.5T辆1合格26皮卡汽车辆2合格27烘干箱台1合格28水准仪T020套2合格39液压手推车2T
10、辆2合格30卷扬机5T台131挖沟机台1合格32钻孔机台1合格33钻床台1合格34铣床台1合格35喷砂除锈机台1合格36剪板机台1合格37电焊机台5合格3.3. 主要施工机械进场计划工序设备名称规格单位数量计划投入时间基础施工水平仪台22011年 月 日水准仪T020台1叉车3T辆1吊车12T辆1切割机9A151台4卷扬机5T台1电焊机200A台2电焊机400A台2挖沟机台1钻孔机台1设备安装烘干箱台1液压千斤顶5T台2摇 表2500V台2滑车0.5-3t个6角磨机台6载重汽车5T台1双排车1.5T台1皮卡汽车辆2载重汽车8T台14. 施工管理机构配备4.1. 施工现场组织机构 哈密20 MW
11、p光伏电站项目-设备安装及电站运行调试 项目部机构设置情况:项目部设项目经理1名,项目副经理2名;项目部下设六个机构,分别为工程技术部、质量检验部、安全监督部、综合部、电气一次班、电气二次班。其中各机构人员配置详见表5.4其中:电气一次班(包括电焊工、起重工、钳工、一次安装工、机械安装工、一次配线工、电缆沟开挖工、接地极打孔工、支架安装工、电池组件安装工)共260人,电气二次班(包括二次安装工、二次配线工、高压试验工、调试工)共50人。4.2. 人员进场计划序号施工项目进场时间进场人数备注1施工前期准备2011年 月 日602支架安装2011年 月 日1003电池组件安装2011年 月 日10
12、04电气设备2011年 月 日755试验人员进场2011年 月 日34.3. 组织机构关系图4.4. 投入本工程的劳动力计划表 劳动力计划表序号工种人数备注1电焊工162起重工103钳 工44一次安装工805二次安装工506机械安装工157一次配线工208二次配线工209试验工510调试工1011电缆沟开挖工3512接地极打孔工1513支架安装工3014电池组件安装工30合计3404.5. 投入本工程的主要施工技术、管理人员序号部门成员人数备注1经理办经理1副经理22工程技术部主任1副主任1一次专工2二次专工2机械专工23质量检验部主任1质量工程师24安全监督部主任1安全工程师25综合部主任1
13、物资专责1综合专责1车辆专责16一次班班长1副班长17二次班班长1副班长1合计254.6. 工程主要负责人简介拟任职务姓名性别年龄职称承担过的主要工程及职务项目经理高级工程师长年从事太阳能光伏电站的施工、管理工作。先后参与日喀则、山南、拉萨、阿里、甘孜、阿坝等120余座独立电站建设,作为主要负责人全程参与桑日中电投黄河公司10MWp并网光伏电站建设,目前已顺利发电,运行良好。项目副经理高级工程师长年从事太阳能光伏电站的设计、施工、维护、管理工作。先后参与日喀则、山南、拉萨、阿里、甘孜、阿坝等150座独立电站建设,作为主要负责人之一全程参与桑日中电投黄河公司10MWp并网光伏电站建设,目前已顺利
14、发电,运行良好。项目副经理高级技师长期从事光伏电站的建设、维护工作,对光伏电站施工组织、人员管理、物资管理等具有丰富的经验。工程部主任工程师从2000年开始,一直从事独立光伏电站的运行、维护和管理工作,涉及的行业有无电乡村、气象、通讯、广电、农牧、市政光伏路灯、公路道班等部门,专业知识非常丰富。质管部主任 工程师从2002年开始,一直从事独立光伏电站的运行、维护和管理工作,对光伏电站设备非常熟悉,专业知识丰富,检修质量负责人。安监部主任技师全面负责公司及各项目部的安全监督工作,长期负责施工现场的安全监督工作。综合部主任工程师多次从事光伏电站的物资、车辆管理工作。 一次班长助工多次从事独立光伏电
15、站的一次技术管理工作;从事桑日10MWp并网光伏电站具体的施工组织,工作非常出色。二次班长工程师多次从事独立光伏电站的二次技术管理工作;从事桑日10MWp并网光伏电站具体的施工组织、设备安装调试工作非常出色。试验组组长工程师多次从事独立光伏电站的技术调试、管理工作;从事桑日10MWp并网光伏电站安装及试验工作。调试组组长工程师多次从事独立光伏电站的安装及调试工作。 5. 质量方针、目标、质量保证体系及技术组织措施5.1. 质量方针、环境和职业健康安全安方针及目标5.1.1. 本公司的方针是:以客户为中心,技术为保障,发展清洁能源。以服务为依托,管理为先导,推动绿色经济;5.1.2. 本公司的质
16、量目标是:5.1.2.1. 施工工程项目一次验收合格率100%,一次启动成功率100%5.1.2.2. 业主满意率100%5.1.3. 质量体系:在本次机电设备安装工作中,我公司愿与业主和监理工程师密切合作,切实按照我公司质量手册有关规定,对施工的全过程进行质量控制,保证达到本工程的质量目标。5.1.4. 本工程施工的质量目标:5.1.4.1. 单位工程和分项工程合格率为100%,优良率为98%以上。5.1.4.2. 工程质量等级达到:优。5.2. 质量管理组织机构及主要职责5.2.1. 质量管理组织机构5.2.2. 质量管理部门的主要职责5.2.2.1. 由项目经理担任质量管理领导小组组长,
17、由项目部副经理及各部门负责人为副组长的领导小组,负责监督执行国家有关部门颁布的质量管理相关的法规和法令;监督施工部门严格执行公司依据GB/T19000标准建立的质量管理和质量保证的有关文件,对本工程质量负全面责任。5.2.2.2. 由项目部分管技术的副经理、质量工程师、班组质检员组成质量管理监督部门,接受项目经理的领导。对工程质量实行全过程控制,管理一切与质量有关的工作,制订质检大纲,并负责实施;质量奖惩条例的制订和实施;对工程质量事故进行分析处理;做好分项工程的“三检”工作;负责检查指导和监督执行施工全过程的质量保证措施、质量检验计划的实施;负责各种质量记录和试验报告的对外联络并办理签证。5
18、.2.2.3. 由项目部组成质量管理实施部门接受质量管理领导小组和质量管理监督部门的领导,负责所有保证质量措施的正确执行;广泛开展QC活动,成立攻关小组,对安装质量中易出现的问题采取相应的措施加以克服;组织好施工班组级质检工作;确保质量目标实现。5.3. 质量管理的措施5.3.1. 认真执行本公司制定的质量管理程序文件,明确落实各职能部门及施工人员的质量职责及权限,使所有工程质量活动均处于受控状态。各专业要依据相关文件制定出各自相应的工作计划。5.3.2. 严格执行本公司的质量三级检验制度,配合监理工程师做好质量监督工作,负责分项验收、单元验收、竣工验收;加强工序间交接检验,交接检验按程序文件
19、规定执行,须有交接记录及双方签字确认。不合格者不得转入下道工序。5.3.3. 技术、材料、机械、预算、物资、检查试验及计量、财务各部门要根据现场实际情况开展工作,在项目部及公司统一协调下,有效运转,围绕质量目标完成所承担的施工工程任务。5.3.4. 施工操作人员有较高的质量意识,把好施工质量关。5.3.5. 施工工艺是控制工序质量及最终保证质量的主要手段,施工人员必须严格按规定的工艺标准进行操作。5.3.6. 严格设计变更及工艺变更控制,按规定办理变更审批手续后方能进行施工。5.3.7. 质量指标层层落实,具体到人,负责到底。6. 施工准备6.1. 施工场地与交通6.1.1. 所有施工用地的占
20、用,在发包方所指定的允许范围。6.1.2. 工地干线公路已由发包方负责建设并提供承包方使用。临时施工道路和停车场免费提供给发包方和其它单位使用。6.2. 施工用电承包方应按永久和临时相结合的方案考虑施工用电,负责设计、安装、管理和维护用电设施。6.3. 施工供水承包方自行解决施工和生活用水。7.4施工照明施工项目部负责设计、施工、采购、安装、管理和维护其工程所有施工作业区、办公及有关道路通道等在内的施工区照明线路和照明设施,满足相关规范及现场安全生产、文明施工要求,各区的最低照明度,满足施工要求。6.4. 通讯我方自行解决。6.5. 临时房屋建筑和公用设施在施工场所指定区域内经业主及监理方批准
21、,建设工程施工安装所必须的办公、生活用房及生产、仓库等临时房建工程。6.6. 现场施工测量6.6.1. 负责保护本工区的全部三角网点、水准网点和自己增设的控制点。这些点一旦移动或损坏立即报告监理方并自费采取补救措施,补救后的网点和控制点的精确度不低于原标准。6.6.2. 在施测10天前向监理方递交有关施工测量的实施报告(一式三份),以便审批。报告中包括施测方法、操作规程、计算方法、观测仪器及人员配置等。7. 安全目标、安全保证体系及措施7.1. 公司职业健康安全目标7.1.1. 杜绝人身重伤事故、死亡事故;轻伤事故率控制在1%以下;7.1.2. 杜绝安装设备责任损坏事故;杜绝安装责任质量事故;
22、不发生重大质量返工事故;7.1.3. 特种作业人员持证上岗率100%;7.1.4. 杜绝重大火灾和交通事故;7.1.5. 杜绝重大施工工器具损坏事故;7.2. 安全管理组织机构及主要职责7.2.1. 安全管理组织机构7.2.2. 安全管理部门及人员的主要职责:7.2.2.1. 项目经理:对安全生产负全面责任,建立并落实全员安全生产责任制;严格执行国家安全生产法规、政策、制度,加强职工安全教育。按本工程安全目标及国家有关安全生产的方针政策,督促项目部安全人员认真履行安全检查职责,组织参加本工程的安全例会及安全大检查。7.2.2.2. 项目分管安全的副经理:对现场施工安全负全面领导责任,组织落实现
23、场各项安全管理制度,开展经常性安全检查和危险点辨识及预控工作,督促各安全专责和班组安全员认真履行安全职责。7.2.2.3. 现场安全主管:监督现场安全管理制度的落实,组织开展安全培训教育活动,督促检查现场安全设施、器具、消防设施配备及正确使用。7.2.2.4. 班组长:负责组织编制安全技术施工措施,并进行安全技术交底,负责对方案的监督和实施。负责监督本工程各级人员安全责任制的落实,监督各项安全规章制度的贯彻执行,协助项目经理组织安全检查,提交整改报告,督促整改工作的落实。7.2.2.5. 班组安全员:对班组成员施工过程中的安全负责,落实控制未遂及异常的预防措施;贯彻上级的安全指令和安全规章制度
24、,组织本班安全例会活动,支持班组长的工作。7.3. 安全管理制度及办法7.3.1. 参加施工人员应全部安规考试合格。7.3.2. 使用的临时工应经安全教育合格后方可参加安装,并填写临时工安全管理卡片。7.3.3. 项目部认真贯彻执行国家安全生产法,把“安全第一,预防为主”作为项目部安全生产的基本方针,认真执行国家及上级安全生产法规、政策、制度及本公司制定的各项安全管理制度。在现场落实各级安全责任制,建立健全风险机制,实行安全文明施工。工程开工前,项目部将安全管理机构及其负责人、本工程的安全管理制度交监理工程师审查。7.3.4. 项目部各班长、安全员均有责任作好本班的施工安全,凡发现有违反安全操
25、作规程者,有权令其停止工作。安全员应协助班长开展好安全活动日工作,坚持班前、班后会。7.3.5. 坚持文明施工,保证施工机械、设备完好和清洁,安全可靠。施工现场的安全管理、安全设备、安全工器具符合有关规定要求。7.3.6. 加强对工机具设备的维护管理,操作前必须做到例行检查,无证人员不得操作。7.3.7. 加强对车辆的管理,认真执行车辆的保养检查制度和对司机的安全意识教育,杜绝交通事故发生。7.3.8. 落实全员安全责任制,使施工人员积极参与到安全管理中来,相互监督,创建稳定的安全施工局面。7.3.9. 严格遵守安全生产制度、安全操作规程和各项安全措施的规定,杜绝习惯性违章行为的发生。7.4.
26、 安全组织技术措施7.4.1. 建立以项目经理为第一责任人的安全管理机构。实行三级安全管理,坚持安全管理计划、布置、检查、评比及总结“五同时”,做到安全措施到位,安全管理认真到位,安全监督到位,安全奖惩到位,安全检查整改到位。7.4.2. 全面落实各级人员的安全生产责任制,发挥安全保证体系的作用,坚持安全例会。7.4.3. 完善并发挥各级安全监督网的作用,一级保一级,层层落实安全生产责任制,抓好安全基础工作,重点放在危险点分析及预控上,认真做好各种安全管理台帐的记录。7.4.4. 依据“五同时”原则做好各工种工作前的安全交底工作,无安全技术措施不得进行施工。7.4.5. 加强现场的文明施工,交
27、叉作业时作好安全防护措施。临时洞口、沟道、基坑等处设警示标志。7.4.6. 项目部经常组织形式多样的安全教育宣传活动,不断提高施工人员的安全意识,按照规程及制度规定进行作业。7.4.7. 机械、电动设备应经常检查,严禁“带病”作业,防止交通、火灾、触电等事故的发生。7.4.8. 临时电源设专人管理,不定期对施工现场临时电源、重要电动设备及生活区供电线路进行检查,防止触电及火灾事故的发生。生活、施工用电布置合理、规范、安全,总闸刀均安装漏电保护器;场地排水设施完备,劳动防护用品质量符合有关规定要求。7.4.9. 特殊工种人员应持证上岗。重要作业项目设专人监护,并编写保证安全的技术组织安全措施,在
28、现场认真落实。7.4.10. 加强施工现场的平面管理,对进入现场的材料、设备、支架应按规定堆放整齐,并有适当的保管防护措施,不丢失,不损失,不影响施工现场管理及交通运输。7.4.11. 加强对职工的安全教育,定期组织学习电力安全生产规程,施工中严格执行有关安全技术措施和安全规程,狠抓事故苗头,防患于未然。7.4.12. 各级领导和职能部门定期深入施工现场,进行安全大检查,查思想、查管理、查落实。7.4.13. 开展施工期间安全无事故竞赛活动,创建安全合格班组,开展党团员身边无事故、无违章安全宣传活动,提高职工安全意识。7.4.14. 开工前,检查重要工器具并做好记录;起重吊具及安全用具应在校验
29、合格有效期内。7.5. 重要施工方案和特殊施工工序的安全过程控制7.5.1. 编制施工“三措”,并认真执行;7.5.2. 开展危险点分析预控工作,做好危险点的预控措施。7.5.3. 各级安全管理人员加大全过程、全方位的跟踪检查力度,杜绝“三违”现象发生。7.6. 劳动保护施工项目部现场工作人员,严格按照作业种类和特点并按照国家的劳动保护法发给相应的劳保用品,包括安全帽、雨鞋、雨衣、工作服、手套、手电、防尘面具、安全带等。7.7. 防火施工工区为一级防火区。项目部制定切实可行的防火措施报请有关部门批准。在向工程监理单位递交施工组织设计的同时递交一份包括上述内容的消防措施和计划的报告,报送工程监理
30、单位审批,并严格按审批意见执行。7.8. 防洪和气象灾害的防护及时收集当地气象预报,一旦发现有可能危及工程安全和人身财产安全的洪水或气象灾害的预兆时,应立即采取有效的防洪和防止气象灾害的措施,以确保工程和人身财产的安全,保证工程按计划进行。7.9. 安全标志7.9.1. 在施工区内设置和维护一切必需的安全标志,这些标志应包括(但不限于):a) 禁止标志b) 警告标志c) 命令标志d) 提示标志e) 道路标志7.9.2. 若工程监理单位认为我方提供的安全标志不能有效地保证安全,必须按工程监理单位的要求对标志进行补充、修改或更换。7.9.3. 安全标志的制作应符合国家有关标准的要求。8. 环境保护
31、8.1. 公司环境目标8.1.1. 环境污染事故为零;8.1.2. 相关方投诉事件为零;环境保护及生态平衡工作越来越引起国家的高度重视,我们将从以下几个方面做好环境保护及生态平衡工作:9.1施工中,做到工完料尽场地清。8.2. 按工程所在地的规定倾倒废弃物及生活垃圾,教育职工及临时工不向河流、水库倾倒有害液体及废弃物。8.3. 遵守野生动物保护法,保护当地野生动物,严禁捕猎。8.4. 统一规划施工场地和生活区。适当压缩驻地、材料站的租用面积,减少临时设施占地。防止对周围生活居民区的污染和危害。8.5. 在施工过程中,保护施工现场周围的环境,防止对自然环境造成不应有的损坏。9. 文明施工的目标、
32、组织机构和实施方案9.1. 文明施工总体策划9.1.1. 策划方案a) 文明施工领导小组由项目经理担任,项目副经理和项目部安全员任副组长,具体工作由项目部实施,项目部在工程准备阶段制定出本工程的文明施工规章制度,并报业主、监理工程师备案。b) 文明施工领导小组每周对各施工、生活现场进行一次检查评比奖励。9.1.2. 各种警示牌、标示、标志牌按确定的工程文明施工目标的要求,制作、悬挂、张贴各类警示牌、标志牌。9.2. 文明施工措施9.2.1. 临时用水管路的布置、安装临时用水设施严格按施工总平面布置图布置、安装,不得随意扩大占地面积。要求正规、整齐,满足要求,并将生活区、生产区严格区分,每天派专
33、人检查、清扫,以保证施工现场安全文明。9.2.2. 临时电线电缆的布置、敷设9.2.2.1. 临时电线电缆的布置、架设严格按施工要求合理布置、安装,不得随意更改。9.2.2.2. 临时用电要求正规、整齐,满足要求,并将生活区、生产区严格区分,使用标准的配电箱,配电箱中必须安装漏电保护器,采用三相五线制接线,每天派专人检查、清扫,以保证施工现场安全文明。9.2.2.3. 垃圾箱、废料箱、工具房、临时工棚现场临时设施严格按施工总平面布置图摆放,不得随意更改、变更布置,临设要求正规、整齐,满足要求,9.2.2.4. 排水设施施工场地要设置专门的排水设施并定期检查维护,以满足施工时及雨季来时,施工场地
34、的排水,保证施工现场干燥、整洁。9.2.2.5. 灭火器、电焊机、氧气瓶、乙炔瓶托架施工现场各施工面的消防器材、施工机械严格按施工现场定置图定置摆放,现场氧气瓶、乙炔瓶必须利用托架等进行固定。9.2.2.6. 材料的堆放、回收措施材料库的材料、工器具排放整齐有序,标识清楚。有防潮、防火、防盗措施。废旧物资及材料要分类回收、存放、处理。9.2.2.7. “工完、料净、场地清”措施施工过程中要严格按操作规程施工,严禁野蛮施工。每天将剩余材料和现场垃圾及时清理干净,不得随意遗留在作业现场,做到“工完、料净、场地清”。9.3. 文明施工目标9.3.1. 不破坏周围的自然环境。9.3.2. 严格遵守国家
35、环境保护法及地方政府的环保条例。9.3.3. 有毒有害物质做到零排放。9.3.4. 文明施工组织机构9.3.4.1. 文明施工领导小组由项目经理任组长,项目副经理和安全专责任副组长,具体工作由项目部实施。9.3.4.2. 文明施工领导小组每周对各施工、生活现场进行一次检查评比奖励。9.4. 文明施工实施方案及考核、管理办法9.4.1. 各办公室内图纸、台帐、进度表、规范、安全规定及相关制度齐全,摆放有序。9.4.2. 材料库的材料、工器具排放整齐有序,标识清楚。有防潮、防火、防盗措施。9.4.3. 施工人员住宿场所床铺整洁。生活用具、书籍、资料摆放整齐,门窗、桌椅、地面洁净,照明电线安装有序。
36、9.4.4. 施工人员按时作息,不酗酒、不赌博。禁止职工进入当地不健康的娱乐场所。给施工班组配备各种娱乐设施,搞好职工的业余生活。9.4.5. 施工人员着装整齐,人员职责明确,施工秩序有条不紊,现场各施工作业区实行挂牌制,明确责任人。9.4.6. 车辆和施工机械设备完好、清洁无污垢、无渗漏;车辆摆放整齐,主要施工机械实行“三定”制度,严禁无证操作。9.4.7. 现场临时设施严格按施工总平面布置图规划搭建,不得随意扩大占地面积。临设要求正规、整齐,满足要求,并将生活区、生产区严格区分,每天派专人清扫,以保证施工现场安全文明。9.4.8. 根据施工总平面布置要求,做到施工道路畅通、路面平坦。施工现
37、场作业区标识明显,安全警告牌清晰悬挂正确。“沟、洞、坑”周围要设围栏及明显的警告标识。9.4.9. 施工过程中要严格按操作规程施工,严禁野蛮施工。脚手架搭设要整齐美观,强度、稳定性符合要求。架板上堆放的各种材料荷载不得超过270kg/m。脚手架拆卸按要求分期、分部位集中拆卸,不得随意乱抛乱扔。做到“工完、料净、场地清”。9.4.10. 重大施工项目新技术、新工艺的运用和实施,提前向监理工程师和设计单位通报并取得同意。施工时应邀请其派人员到现场监督指导。9.4.11. 对职工及雇佣临时工加强教育、遵纪守法,尊重当地民俗民规、严守群众纪律,与当地群众和驻工地代表搞好关系。9.5. 现场文明生产管理
38、9.5.1. 工作人员进入现场统一着装。9.5.2. 施工现场工器具、施工设备按定置图摆放,严禁乱摆乱放。9.5.3. 施工作业各工作面必须设置垃圾桶,施工中产生的垃圾必须随时放置在垃圾桶内,小型工作不需设垃圾桶的,应将垃圾装入随身携带的垃圾袋或衣兜内。9.5.3.1. 焊接、切割、碳弧气刨、打磨等作业,焊条头、砂轮片等必须装入桶内或垃圾袋,采用交旧领新办法,杜绝浪费。焊渣、铁屑(沫)必须及时清理。9.5.3.2. 每日工作结束前,各工作班组必须抽出一定时间,集中整理、清扫工作面,作到工完、料净、场地清。9.5.3.3. 班组长及以上生产管理人员必须在每天上班后、下班前检查各自工作面和卫生区域
39、安全文明生产情况,在班前、班后会上总结、通报和严格考核。 9.6. 生活驻地管理9.6.1.1. 本着小型多样,因地制宜的原则,创造良好的生活居所,营造风清气正,团结和谐,友爱互助的生活环境 。9.6.1.2. 住宿场所床铺整洁。生活用具、书籍、资料摆放整齐,门窗、桌椅、地面洁净,照明电线安装有序。9.6.1.3. 按时作息,不酗酒、不赌博。9.6.1.4. 尊重当地风俗习惯,遵守当地治安条例和国家法律、法规,防止违纪、违规事件发生。10. 机电设备安装技术要求、规范10.1. 盘、柜、箱安装要求10.1.1. 基础型钢安装材料型号、规格符合设计,除锈刷漆两遍,接地可靠。要求两点接地,固定牢固
40、。不直度、水平度及不平整度1mmm(5mm全长)。10.1.2. 盘、柜、箱的安装。 盘、柜、箱固定应牢固,垂直度15mm/m 水平度:相邻两盘顶2mm; 成列盘顶5mm; 盘间接缝2mm,盘间连接螺栓应齐全牢固,接地可靠,盘、柜、箱的漆层完整、无损伤,固定电器支架等应刷漆、色调协调。盘、柜、箱的标示清晰、齐全。盘面无二次污染。10.2. 全站电缆敷设10.2.1. 电缆保护管安装:横平竖直、间距均匀一致、排管排列整齐、弯管弯度一致,固定牢固、附件齐全,接地可靠,与金属软管过渡圆滑美观,户外电缆管安装防水弯头。10.2.2. 电缆敷设:型号、规格符合设计,按层施放,排列整齐,弯曲弧度一致,松紧
41、适度,电缆进入设备前应用过渡支架,电缆层清洁、无杂物。10.2.3. 电缆固定:电缆绑扎用扎带,电缆在拐弯处两侧、在中间头两侧、进入设备前等处均要固定,固定间距:水平段3m,垂直段(倾斜45)1.5m,且均匀绑扎,方向一致,固定牢固10.2.4. 电缆标示牌:字迹清晰、工整,不褪色,绑扎牢固,标示牌齐全,规格统一,两端及转弯处设有标示牌。10.2.5. 电缆头制作:端头面要平齐且垂直电缆轴线,成型后为圆筒型,长度为26mm28mm,直径大于电缆外径2mm,电缆头高度应一致,且距最下面的一个端排一般不大于20cm。10.2.6. 电缆芯线绑扎:电缆芯线应顺直绑扎,间距应均匀,一般1015cm。成
42、型流畅。10.2.7. 屏、柜、箱内电缆排列及布线弧度应一致、排列整齐、不交叉、线鼻子压接紧固,接线紧固可靠。端子每侧接线不多于两根,不得有中间接头。电缆屏蔽层的接地应符合有关规定。10.2.8. 电缆防火封堵:电缆穿越隔墙的孔洞和进出开关柜、配电盘、控制盘、自动装置盘和继电保护盘的孔洞,以及靠近充油电气设备的电缆沟道盖板缝隙处,采用防火材料进行封堵,并均应封堵,无遗漏。封漏要密实,表面工艺美观。保证电缆之间位置符合防火要求,按设计刷防火涂料。10.2.9. 直埋电缆埋设深度为0.8米。10.3. 穿线管路安装10.3.1. 明装线管固定, 应采用可拆卸的卡子固定在支架上,严禁点焊在支架及构筑物上, 安装支架应用螺栓固定。 10.3.2. 直埋线管敷设时,线管向工作井侧应有不小于0.5的排水坡度。10.3.3. 直埋线管宜采用专用接头连接。10.3.4. 管道内壁清洁、无遗留物和堵塞现象。10.3.5. 电缆预埋管应排列整齐,弯管半径满足要求。 10.3.6. 电缆预埋管埋设深度为0.7米。对线管、埋件负责维护与保管,直至安装工程结束或向发包方移交完成为止。在此期间,项目部应采取措施防止埋入件外露部分的锈蚀。对埋入
