四川凌众建设工程有限公司 遂宁地区中低压天然气集输管道工程
遂宁地区中低压天然气集输管道工程
(新桥~太和段)
施 工 组 织 设 计
编 制 人:
审 核 人:
批 准 人:
四川凌众建设工程有限公司

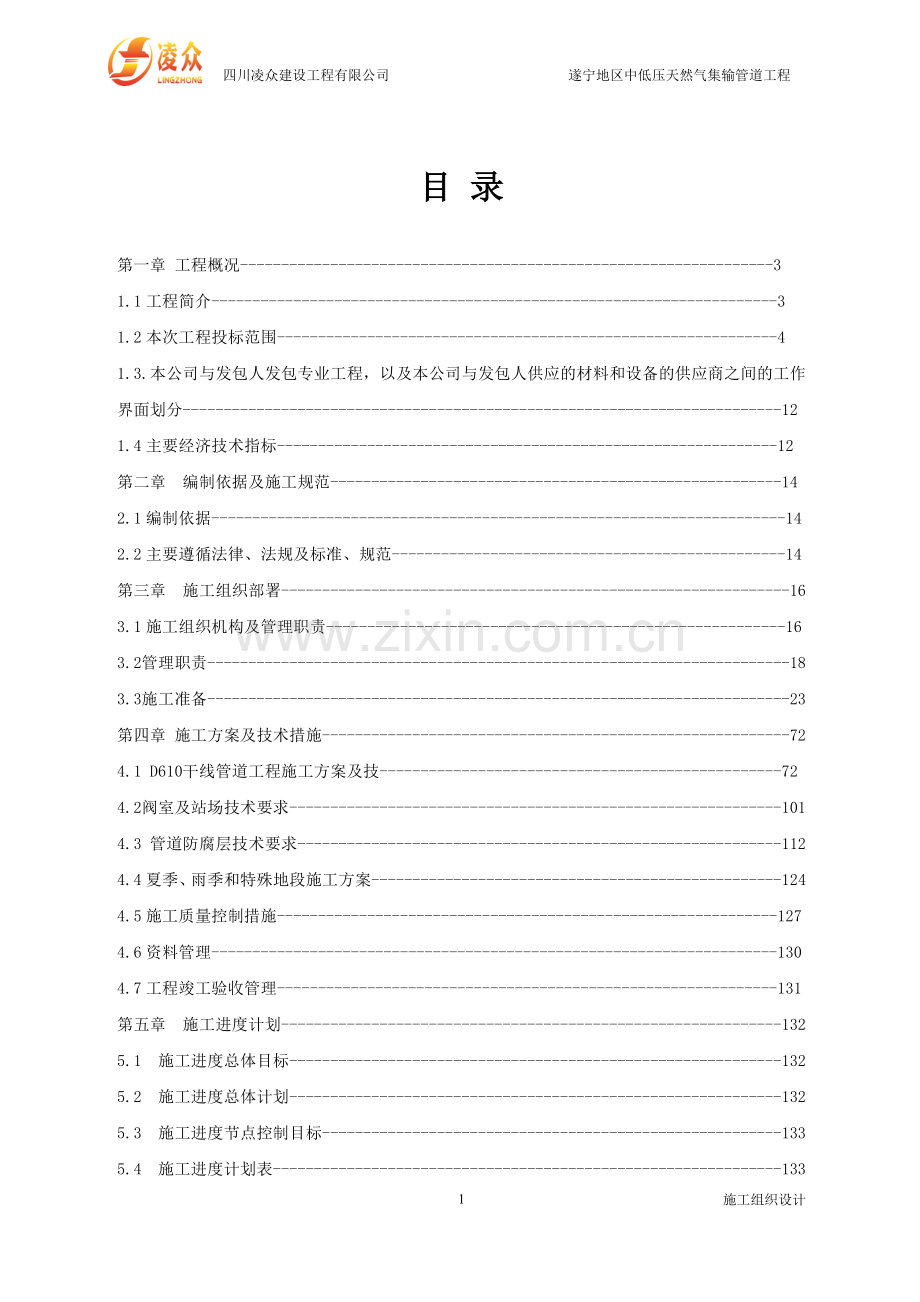

目 录
第一章 工程概况-----------------------------------------------------------------3
1.1工程简介---------------------------------------------------------------------3
1.2本次工程投标范围-------------------------------------------------------------4
1.3.本公司与发包人发包专业工程,以及本公司与发包人供应的材料和设备的供应商之间的工作界面划分-------------------------------------------------------------------------12
1.4主要经济技术指标-------------------------------------------------------------12
第二章 编制依据及施工规范-------------------------------------------------------14
2.1编制依据----------------------------------------------------------------------14
2.2主要遵循法律、法规及标准、规范------------------------------------------------14
第三章 施工组织部署--------------------------------------------------------------16
3.1施工组织机构及管理职责--------------------------------------------------------16
3.2管理职责-----------------------------------------------------------------------18
3.3施工准备-----------------------------------------------------------------------23
第四章 施工方案及技术措施---------------------------------------------------------72
4.1 D610干线管道工程施工方案及技-------------------------------------------------72
4.2阀室及站场技术要求------------------------------------------------------------101
4.3 管道防腐层技术要求-----------------------------------------------------------112
4.4夏季、雨季和特殊地段施工方案--------------------------------------------------124
4.5施工质量控制措施-------------------------------------------------------------127
4.6资料管理---------------------------------------------------------------------130
4.7工程竣工验收管理-------------------------------------------------------------131
第五章 施工进度计划-------------------------------------------------------------132
5.1 施工进度总体目标------------------------------------------------------------132
5.2 施工进度总体计划------------------------------------------------------------132
5.3 施工进度节点控制目标--------------------------------------------------------133
5.4 施工进度计划表--------------------------------------------------------------133
5.5 计划控制------------------------------------------------------------------133
5.6 合同控制------------------------------------------------------------------134
5.7 现场施工控制--------------------------------------------------------------134
5.8 施工调度控制--------------------------------------------------------------134
5.9 施工材料供应控制----------------------------------------------------------135
5.10 施工设备、机具控制--------------------------------------------------------135
第六章 林区施工作业安全防护方案------------------------------------------------136
6.1 布管作业------------------------------------------------------------------136
6.2 管沟开挖作业--------------------------------------------------------------136
6.3 管道焊接施工作业----------------------------------------------------------136
6.4 管道防腐施工作业----------------------------------------------------------137
6.5 其它施工作业--------------------------------------------------------------137
6.6 应急措施------------------------------------------------------------------137
第七章 QHSE管理措施-----------------------------------------------------------140
7.1 QHSE管理方针--------------------------------------------------------------140
7.2 QHSE管理目标--------------------------------------------------------------140
7.3 QHSE管理机构--------------------------------------------------------------140
7.4 管理职责--------------------------------------------------------------------140
7.5 QHSE教育与培训--------------------------------------------------------------143
7.6 施工现场安全检查-----------------------------------------------------------143
7.7 施工现场的健康管理---------------------------------------------------------144
7.8 QHSE技术措施---------------------------------------------------------------146
7.9 施工现场环境保护------------------------------------------------------------148
7.10 施工现场健康保证措施--------------------------------------------------------148
7.11 风险预测--------------------------------------------------------------------148
7.12风险防范措施----------------------------------------------------------------149
7.13紧急情况下的应急措施--------------------------------------------------------150
2
施工组织设计
四川凌众建设工程有限公司 遂宁地区中低压天然气集输管道工程
第一章 工程概况
1.1工程简介
该工程项目涉及扩建龙王庙外输首站等4座站场,新建李家沟等4座阀室,其中木顶沟支线清管站带清管功能,新建龙王庙外输首站~白末线射洪末站的D610 输气干线87.55Km,材质L415M,管道设计压力6.3MPa。新建白鹤桥联合站-木顶沟支线清管站的D406.4输气支线6.12Km,材质L415M,管道设计压力6.3MPa。管道控制性穿越工程10处。其中高速公路穿越4处,包括沪蓉高速成南段、遂资眉高速、遂内高速、遂渝高速;国道穿越1处,即G318国道;S205省道1处;遂宁快速通道穿越2处,包括遂宁~安居快速通道、遂宁~大英快速通道;铁路穿越1处,即成达铁路;中型河流穿越1处,即郪江穿越。
1.1.1扩建站场4座:
川中油气矿的龙王庙外输首站、磨溪雷一1气藏3号站、白鹤桥联合站、白末线射洪末站。
1.1.2 新建阀室4座:
包括木顶沟支线清管站(与木顶沟阀室合建)、李家沟阀室、梨子园阀室、螺蛳坡阀室。
1.1.3输气干线:
新建龙王庙外输首站~白末线射洪末站D610×8(10)输气干线87.55km,管道设计压力6.3MPa。管道控制性穿越工程8处。其中高速公路穿越3处,包括沪蓉高速成南段、遂资眉高速、遂内高速;国道穿越1处,即G318国道;遂宁快速通道穿越2处,包括遂宁~安居快速通道、遂宁~大英快速通道;铁路穿越1处,即成达铁路;中型河流穿越1处,即郪江穿越。
1.1.4输气支线:
白鹤桥联合站~木顶沟支线清管站D406.4×6.3输气支线6.12km ,管道设计压力6.3MPa,。管道沿线穿越遂渝高速1次、S205省道1次。
1.1.5本工程施工场地(现场)具体地理位置: 四川省遂宁市境内。
1.1.6 现场条件和周围环境
1.1.6.1 本工程施工场地(现场)已经具备施工条件。
1.1.6.2 现场地貌:管道沿线地貌有圆顶浅丘、脊状浅丘、丘间谷地、一级阶地、脊状中丘等地貌类型。
1.1.6.2.1浅丘地貌类型:地势起伏较大,相对高差20~50米,呈半球状、馒头状分布,丘间谷宽80~160米。农耕发达,地表多水田、旱地,台型较差,植被覆盖率底,山丘光秃,水土流失严重。
1.1.6.2.2中丘地貌类型:地势起伏大,相对高差80~150米,丘型多为台坎状、半环状或馒头状。农耕发达,植被覆盖率高。
1.1.6.2.2一级阶地地貌类型:地势平坦开阔,地表覆盖更土较厚,地下水埋藏浅,且水量丰富,地表多为水田,主要经济作物为水稻。
1.1.6.3 本公司被认为已在本工程投标阶段踏勘现场时充分了解本工程现场条件和周围环境,并已在其投标时就此给予了充分的考虑。
1.2本次工程投标范围
本次工程招标范围为A版施工图新桥-太和段所包括的站场总图及建构筑物、站场及阀室工艺安装,线路管道安装、吹扫、试压、管道测径、管道干燥、以及配套的管沟土石方、地貌恢复、土地复垦、建构筑物、施工道路和一次仪表安装、DN50以下的埋地管道绝缘防腐、地面管道设备油漆涂装、机电设备安装、供配电、照明、防雷、防静电接地(需提供第三方防雷检测)、给排水及消防等工作。非开挖顶管穿越沪蓉高速成南段施工、成达铁路顶管施工、郪江定向钻施工、管道PE防腐、无损检测、通讯、系统组态扩容、管道阴极保护、数字化管道、PCM检测、氮气置换、预制防腐管道一次运输、水土保持设施补偿、民房拆迁不在本次招标范围内,由业主另行选择服务承包商。
主要工作量为改扩建白末线射洪末站、新建梨子园阀室和螺蛳坡阀室、D610干线(JD367-JD688号桩)44.48Km(其中D610干线穿越乡村公路和机耕道124条,遂宁到大英快速通道1条,沪蓉高速成南段1处,穿越成达铁路1处,穿越郪江1次,穿越水渠和水沟等73处)。
1.2.1输气干线
D610干线(JD367-JD688号桩)44.48Km(其中D610干线穿越乡村公路和机耕道124条,遂宁到大英快速通道1条,沪蓉高速成南段1处,穿越成达铁路1处,穿越郪江1次,穿越水渠和水沟等73处)。
1.2.2新建梨子园阀室和螺蛳坡阀室2座。
1.2.3 白末线射洪末站扩建部分:
安装卧式过滤分离器站P6.93MPa DN1000两台,安装卧式清管器收发装置P4.4MPa DN700两台,新安装P4.4MPa DN800汇气管一台,新建调压计量装置3套及配套的土建、通讯、供配电、自控仪表、防腐、防雷防静电等工作。
1.2.4 白末线射洪末站被占压管道拆除与恢复:
原380米D325管道拆除及运输,恢复450米D325管线;原D159×5.6管道拆除及运输,恢复440米D159×5.6管线;原D133×53管道拆除及运输,恢复420米D159×5.6管线。
1.2.5特殊地段
1.2.5.1新桥~太和段道路穿越:D610干线穿越乡村公路和机耕道124条,遂宁到大英快速通道1条,沪蓉高速成南段1处,穿越达成铁路1处。
1.2.5.2新桥~太和段河流、水域穿越:穿越郪江1次,穿越水渠和水沟等73处。
1.2.6主要技术参数、要求
1.2.6.1设计参数
1)设计压力:输气管道6.3MPa。
2)设计温度:常温。
3)输送介质: 净化天然气。
4)管材:D610×8(10)mm,L415M螺旋埋弧焊钢管《石油天然气工业管线输送用系统钢管》GB/T9711-2011。
5)热煨弯管母管:D610×10mm ,L415M 直缝埋弧焊钢管《石油天然气工业管线输送用系统钢管》GB/T9711-2011。
6)冷弯管母管:D610×8.8mm ,L415M 直缝埋弧焊钢管《石油天然气工业管线输送用系统钢管》GB/T9711-2011。
7)防腐:管材三层PE,补口采用带配套底漆的辐射交联聚乙烯热收缩带补口。
1.2.6.2管道焊接
1)焊接方法:本工程管道焊接可以采用全自动、半自动、手工焊三种焊接方式。结合施工单位的设备条件,本标段暂考虑全线以半自动焊为主,在无法采用半自动焊的困难地段采用手工焊作为补充焊接方式。
2)焊接材料:AWSE6010/ER80S-D2焊条。
1.2.6.3管道检验
1)焊缝外观检查:按《油气长输管道工程施工及验收规范》GB50369-2014执行。
2)无损检测:本工程管道环焊缝无损检测为100%X射线探伤和20%超声波复检;线路管道弯管与直管段焊缝、河流中小型穿越、铁路穿越、二级及以上等级公路穿越的管道焊缝,以及未经试压的管道碰死口焊缝均进行100%超声波探伤和100%X射线探伤。验收标准,《石油天然气钢质管道无损检测》SY/T4109-2013 II级合格。
1.2.6.6本次工程投标段工作量清单(即:新桥-太和段工作量清单)
新桥-太和段工作量清单
工程序号
项目名称
项目特征
单位
项目综合工程量
一
新桥-太和线路施工
D610管道44.48km
1
管沟土建工程
1.1
B001水田地貌段
机械挖填管沟,满足设计管道埋深,种植土与其它土应分开堆放,含扫线、削峰降坡、管沟土石方挖、填、短运、土石方及弃渣就地平衡、对应地貌段管周围筛填细土、相关施工措施、恢复原地貌。施工队伍调遣费的综合摊销等。
km
7.38
1.2
B002旱地地貌段
km
25.601
1.3
B003山地林地地貌段
km
9.91
1.4
B004大开挖穿越路面
防腐管运输、穿越管组装焊接、补口补伤、防腐层保护、砼套管内管道塑料支撑块安装、套管两端口封堵及与主线碰口,不考虑单独试压。
km
0.451
1.4.1
土路面公路穿越(穿越长度小于等于11m)
m
37.2
1.4.2
碎石路面穿越(穿越长度小于等于11m)
m
20.44
1.4.3
水泥路面穿越(穿越长度小于等于11m)
m
315.76
1.4.4
水泥路面穿越(穿越长度大于等于11m)
m
70.1
1.4.5
泥结碎石路面穿越(穿越长度小于等于11m)
m
5.5
1.4.6
预制板路面
m
2
1.5
水域穿越
km
0.51
1.5.1
B005水域穿越(穿越长度大于等于11m)
含围堰、清淤、挖填河床沟、砼稳管及相关措施,不单独试压。
m
282.2
1.5.2
B006水域穿越(穿越长度小于等于11m)
同上
m
227.8
1.6
B007顶管穿越土建
两端操作坑、顶管、注浆及相关安全措施、顶管机具进出场,包工包料。具体见下面2.4工程量
m
25
1.7
B008遂宁-大英快速通道大开挖预埋套管穿越土建
挖填过路管沟、埋设砼套管及相关施工期措施,包工包料。
m
50
2
线路管段安装
2.1
直管段部分安装
2.1.1
B009--D610×8mm L415螺旋缝埋弧焊钢管
在沿线选定的堆管场用吊车卸下防腐直管后存放保管、从堆管场至管沟边短途运输及布管、现场测量放线、管道组装焊接、焊口检测合格后喷砂除锈及热缩套补口补伤、整体下沟、绝缘层检测及相关施工便桥等措施,含临时防腐管堆管场修筑拆除恢复地貌、配套施工队伍调遣费等综合摊销进入的费用。
km
25.870
2.1.2
B010--D610×10mm L415螺旋缝埋弧焊钢管
km
13.052
2.1.3
B011--D610×10mm L415直缝埋弧焊钢管
km
0.294
2.2
B021--D610×12.5mm L415直缝埋弧焊钢管
km
0.200
2.2
热煨弯管安装
2.2.1
B013--Φ610×10.0 L415M R=5DN
堆管场卸下防腐弯管后存放保管、从堆管场至沟边短途运输、弯管组装焊接、焊口检测合格后喷砂除锈及热缩套补口补伤、随管道整体下沟、绝缘层检测及相关施工措施,含临时堆管场修筑拆除的综合摊销费用。
个
330
2.2.2
B014--Φ610×11.0 L415M R=5DN
个
146
2.3
冷弯管部分安装
2.3.1
B015--Φ610×8.8 L415M
冷弯管场卸下防腐管、冷弯管预制、从弯管场至沟边短途运输、冷弯管组装焊接、焊口检测合格后喷砂除锈及热缩套补口补伤、随管道整体下沟、绝缘层检测及相关施工措施,含临时弯管场修筑拆除及弯管设备调遣等综合摊销费用。
根
127
2.3.2
B016--Φ610×11 L415M
根
66
2.4
B017顶管穿越安装
防腐管运输、穿越管组装焊接、补口补伤、防腐层保护、套管内管道塑料支撑块安装、套管两端口封堵及与主线碰口,不考虑单独试压。
m
25
2.4.1
桂花-回马顶管穿越
m
9
2.4.2
隆盛-郪口顶管穿越
m
6
2.4.3
柳隆路顶管穿越
m
10
2.5
B018高速路快速路穿越安装
m
113
2.5.1
沪蓉高速公路穿越安装
防腐管运输、穿越管组装焊接、穿越段单独试水压、喷砂除锈并补口补伤、套管内管道塑料支撑块安装、管道穿越、套管两端口封堵及碰口,配套引压管安装及相关施工措施。
m
86
2.5.2
达成铁路穿越安装
m
27
2.6
B019遂宁-大英快速通道大开挖预埋套管穿越安装
m
50
2.7
B020大开挖穿越管道安装
防腐管运输、组装焊接、下沟及补口补伤
km
0.451
2.8
B021水域穿越管道安装
穿越处管道保护、施工措施、降效等
m
0.51
2.9
B022郪江定向钻穿越安装
防腐管运输、穿越管组装焊接、穿越段单独试水压、喷砂除锈并补口补伤、两岸禁止抛锚牌制作安装、拖管发送道安装拆除等。
m
440
2.10
B023埋地大口径天然气管道穿越
同上
处
1
2.11
B024埋地中口径天然气管道穿越
同上
处
3
2.12
B025埋地小口径天然气管道穿越
同上
处
9
2.14
B026埋地小口径天然气管道穿越
水管道
处
5
2.15
B027管道穿越光(电)缆
处
2
清管、测径、试压、干燥、
2.16
B028线路通球、清管、测径
收发球筒制作、安装、拆除,空气吹扫、通球、测径、措施等。
km
44.48
2.17
B029线路气压试验
二级地区管道强度及严密性试验全用空气试压,含压风机车进出场费用摊销。
km
15.475
2.18
B030线路水压试验
三级地区管道试压,强度试验用水进行,严密性试验用空气进行。含压风机车进出场费用摊销。
km
28.894
2.19
B031线路干燥
施工准备、管道扫水检测、深度干燥、密闭稳定、干燥验收、转移。含空压机车、空气干燥器进出场费用摊销。
km
44.48
3
线路附属工程
3.1
B032毛条石挡土墙
建材运输、砌筑、外露标识漆等
m3
20005
3.2
B033浆砌块石护坡
建材运输、砌筑、外露标识漆等
m3
4830
3.3
B034岩石陡壁段管沟现浇混凝土护管
建材运输、搭脚手架、模板、浇筑、外露标识漆等
m3
1260
3.4
B035--D610线路标志桩
桩预制及运输、现场砼基础、现场安装、标识漆字等
只
1547
3.5
B036--D610线路警示牌
砼牌预制、运输、基础、安装、反光警示语等
套
33
3.6
B037--D610管道埋地警示带
警示带运输、敷设等
km
43.852
3.7
B038--连续水田段管道用钢筋混凝土加重块
加重块预制、运输、现场安装等
块
721
3.8
B039--水域穿越段管沟现浇混凝土稳管
建材运输、现场浇筑等
m3
1220
3.9
B040--索道布管
道路不通困难段
处
1
3.10
B041新修施工便道
km
4.51
3.11
B042整修施工便道
km
7.95
4
B050新桥-太和线路赔偿补偿项目
本标段
1
4.1
线路赔偿补偿
4.2
拆迁工程量
4.3
拆迁民房3座
m2
4.4
拆迁通讯杆
根
35
4.5
拆迁220v电线杆
根
13
4.6
拆迁10kv电线杆
根
3
4.7
拆迁坟
座
38
4.8
拆迁水池
座
12
4.9
拆迁水井
口
2
4.10
拆迁涵洞
座
1
4.11
线路施工作业带临时用地
若干
4.12
新建冷弯管预制场临时用地
若干
4.13
堆管场临时用地
亩
4.14
施工道路临时用地
亩
4.15
管道试压用临时存水池临时用地
亩
4.16
堆管场临时用地
亩
4.17
施工道路临时用地
亩
4.18
线路施工作业带青苗赔偿
若干
4.19
线路作业带经济林木赔偿
颗
10978
4.20
线路果树赔偿
颗
5369
4.21
鱼塘
处
5
4.22
小河、沟渠
处
68
二
梨子园阀室
2.1
B060总图
套
1
2.2
B061工艺设备及管道安装
套
1
2.3
B062给排水及消防
套
1
2.4
B063电气
套
1
2.5
B064自控仪表
套
1
2.6
B065热工
三
螺蛳坡阀室
3.1
B070总图
套
1
3.2
B071工艺设备及管道安装
套
1
3.3
B072给排水及消防
套
1
3.4
B073电气
套
1
3.5
B074自控仪表
套
1
3.6
B075热工
套
1
四
A080射洪末站改扩建施工
站
1
1.2.6.7负责县级(含县级)以下行政单位、企事业单位及当地居(村)民及村社关系协调;配合招标人办理地方政府的相关许可。
1.3.本公司与发包人发包专业工程,以及本公司与发包人供应的材料和设备的供应商之间的工作界面划分如下:
1.3.1 郪江定向钻、沪蓉高速成南段、遂资眉高速、遂内高速、遂渝高速、G318国道、S205省道、遂宁~安居快速通道、成达铁路顶管工程单体设计文件中的管道安装工作由本公司负责实施。包括管道组焊和拖管场地、拖管轨道、管道防腐层保护、稳管、管道组对焊接、单体试压、整体试压、拖管、管道穿越标识、标牌等。
1.3.2 自控仪表现场安装和线缆标识以控制机柜为界面,机柜外部分(含穿墙)属于本公司承包范围,机柜内部分不属于本公司范围。
1.3.3 数字化管道建设中需要录取的基础资料需求计划由数字化管道本公司提供,所需要的施工资料由本公司负责提供。
1.3.4 管道下沟前,本公司需要联系业主通知无损检测单位对管道防腐层进行电火花检测。
1.3.5 管道回填前,本公司需要联系业主通知阴极保护单位安装测试桩、检测桩等设备。
1.3.6 管道回填前,本公司需要联系业主通知数字化管道承包单位测绘和录取数据。
1.3.7 发包人库房内的设备、主材、钢构件等全部由本公司自行组织运输吊装,直达料由本公司组织下车和保管,线路设备、材料的二次转运由本公司自行组织运输吊装。
1.3.8 本公司负责配合甲供设备的调试工作,直至设备调试合格
1.4主要经济技术指标
1.4.1管理目标
总体目标:“打出凌众品牌优势,优质、高效、安全地奉献精品工程”。
经营理念:“凌云壮志,众志成诚,建立和谐,设定航标”,诚信经营、与客户共谋发展,以最优的质量为广大客户服务。
1.4.2本标段工程质量等级:合格。
1)单位工程合格率100%;
2)工程优良率97%;
3)管道焊口一次合格率97%;
4)材料(安装)配套准确率为100%;
5)管道吹扫清管试压一次成功。
1.4.3 特殊质量要求
1)线路工程焊接一次合格率大于95%。
2)站场工程焊接一次合格率大于96%。
1.4.4线路工程PCM检测一次合格率按标准执行,超出不合格部分的再次检测费用由施工本公司自行承担。
1.4.5试验段安装:需先安装1km试验段,经发包人和监理检查其管沟开挖、组对焊接、无损检测、防腐补口、电火花检测、管道下沟、回填、地貌恢复、水工保护、护坡堡坎、PCM检测、管道测绘和数字化资料录取、工程资料录取等是否符合要求后才允许开展后续管道安装工作。
1.4.6安全生产指标
伤亡事故为零。
1.4.7工期目标
本工程计划开工时间:以业主下达开工令起,七个工作日以内实施现场开工。
第二章 编制依据及施工规范
2.1编制依据
2.1.1四川科宏石油天然气勘查设计有限公司提供的《遂宁地区中低压天然气集输管道工程(新桥~太和段)》A版施工图 (项目号: DL1-0000-线01);
2.1.2中国石油天然气股份有限公司西南油气田分公司川中油气矿《遂宁地区中低压天然气集输管道工程施工招 标 文 件》(招标编号:XYSZBZX2015-GC-007)
2.1.3安装单位主要技术人员现场踏勘情况汇总。
2.2、主要遵循法律、法规及标准、规范
《特种设备安全法》
《公路安全保护条例》
《中华人民共和国消防法》
《中华人民共和国节约能源法》
《中华人民共和国防洪法》
《中华人民共和国防震减灾法》
《中华人民共和国水土保持法》
《中华人民共和国森林法》
《中华人民共和国基本农田保护条例》
《中华人民共和国环境保护法》(2014)
《中华人民共和国安全生产法》( 2014年修正)
《中华人民共和国石油天然气管道保护法》
《中华人民共和国土地管理法》
《建设工程质量管理条例》(国务院令第279号 )
《建设工程安全生产管理条例》(国务院令393号)
《建设工程勘查设计管理条例》(国务院令293号)
《输气管道工程设计规范》 GB 50251-2003
《钢质管道聚乙烯胶粘带防腐层技术标准》 SY/T0414-2007
《埋地钢质管道阴极保护技术规范》 GB/T21448-2008
《油气长输管道工程施工及验收规范》 GB50369-2014
《油气输送管道穿越工程施工规范》 GB50424-2007
《石油天然气站内工艺管道工程施工规范》 GB50540-2009
《油气输送管道线路工程抗震技术规范》 GB50470-2008
《钢制管道焊接及验收》 SY/T4103-2006
《石油天然气钢质管道无损检测》 SY/T4109-2013
《现场设备、工业管道焊接工程施工规范》 GB50236-2011
《石油天然气金属管道焊接工艺评定》 SY/T0452-2012
《油气输送管道线路工程抗震技术规范》 GB50470-2008
《油气输送管道穿越工程设计规范》 GB50423-2013
《埋地钢质管道聚乙烯防腐层》 GB/T23257-2009
《油气输送用钢制感应加热弯管》 SY/T5257-2012
《石油天然气工业管线输送用系统钢管》 GB/T9711-2011
《输送流体用无缝钢管》 GB/T8163-2008
《爆炸和火灾危险环境电力装置设计规范》 GB 50058-92
《工业企业设计卫生标准》 GBZ 1-2010)
《石油天然气钻井、开发、储运防火防爆安全生产技术规程》SY /T5225-2012。
第三章 施工组织部署
3.1施工组织机构
3.1.1组织机构
1)本工程实行项目法管理,成立高效精干的“遂宁地区中低压天然气集输管道工程(新桥~太和段)施工项目部”,实施对工程施工过程的全面管理,保证施工质量符合安全技术规范、验收标准及设计文件和业主的要求;对业主负责,对公司负责,确保工程施工按业主的工期要求,保质、保量完成工程施工。
2)根据现场踏勘及现场的具体情况,工程项目部设置在太合镇,这样即方便与业主实施联系又能对土建、焊接等施工作业班组实施有效监控管理。
3.1.2施工组织机构图 3.1.3施工项目部质量管理体系图
3.1.4施工项目部主要管理及技术人员表
施工项目部主要管理及技术人员表
序号
姓名
学历
职称
资格(专业)
职务
备注
1
汤小平
大专
二级建造师
项目经理
2
罗勇
工程师
施工员
项目副经理
3
技术负责人
4
质量负责人
5
王伟
本科
工程师
施工作业负责人
6
后勤保障负责人
7
代杰
大专
安全员
QHSE负责人
8
舒德伟
高职
焊接技术员
9
罗菁
本科
施工技术员
10
土建技术员
11
材料员
12
材料员
13
材料员
14
质检员
每个台班一名
15
资料员
16
资料员
17
资料员
18
造价员
19
造价员
20
会计
21
3.2管理职责
3.2.1部门职责
1)施工项目部职责
a.执行国家及特种设备安全监察机构有关特种设备安全监察的法律、法规、安全技术规范及标准和管理规定;
b.按公司工
