收藏 分销(赏)

钢结构工业厂房施工组织设计.doc

上传人:xrp****65 文档编号:5746878 上传时间:2024-11-19 格式:DOC 页数:68 大小:767.85KB 下载积分:10 金币
下载 相关 举报
钢结构工业厂房施工组织设计.doc_第1页
第1页 / 共68页

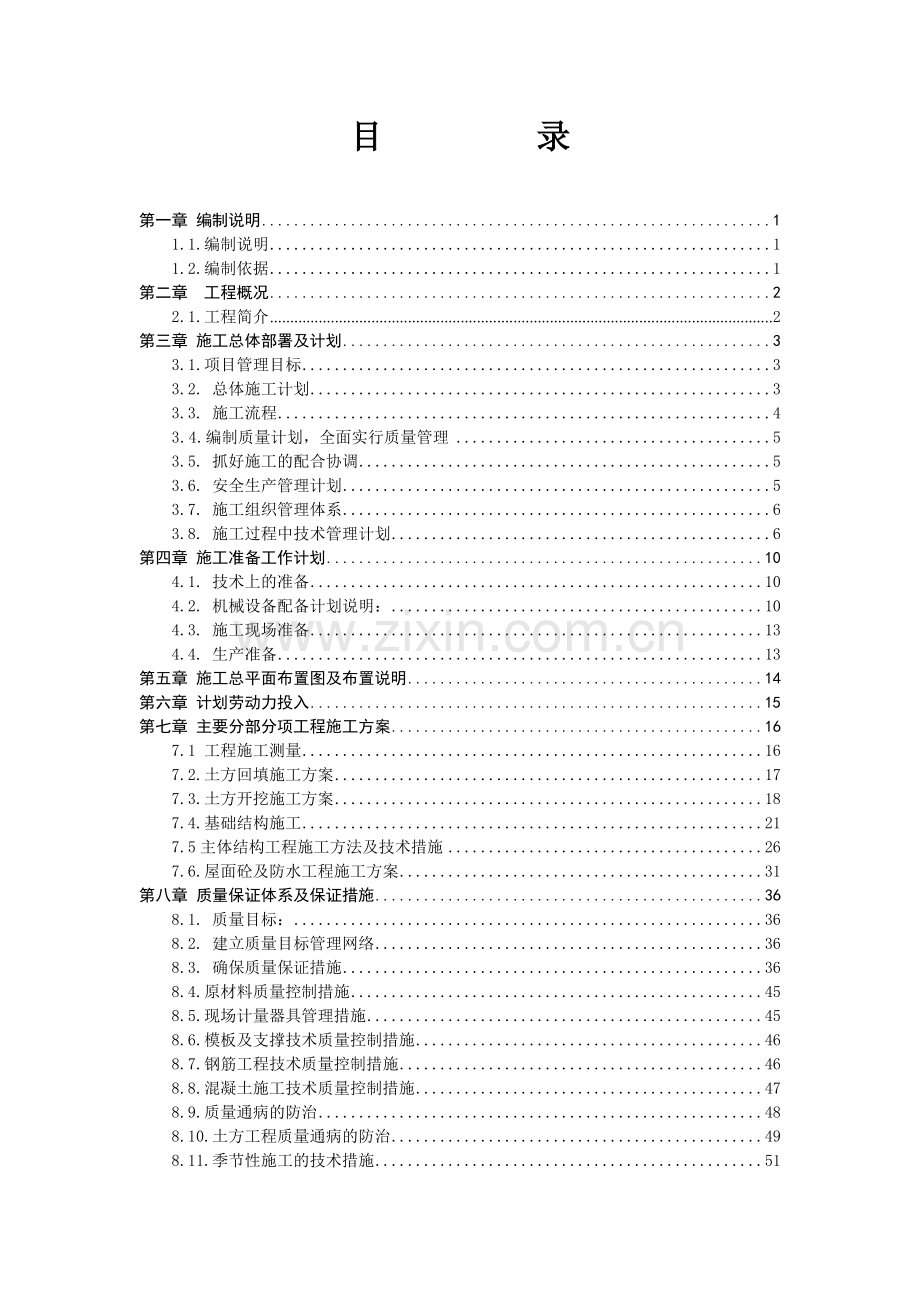

钢结构工业厂房施工组织设计.doc_第2页
第2页 / 共68页


点击查看更多>>
资源描述
嘉民无锡嘉昊一期项目 (1、2号库、物业用房及门卫) 施 工 组 织 设 计 上海金安泰建筑安装工程有限公司 二0一六年三月十六日 目 录 第一章 编制说明 1 1.1.编制说明 1 1.2.编制依据 1 第二章 工程概况 2 2.1.工程简介 2 第三章 施工总体部署及计划 3 3.1.项目管理目标 3 3.2. 总体施工计划 3 3.3. 施工流程 4 3.4.编制质量计划,全面实行质量管理 5 3.5. 抓好施工的配合协调 5 3.6. 安全生产管理计划 5 3.7. 施工组织管理体系 6 3.8. 施工过程中技术管理计划 6 第四章 施工准备工作计划 10 4.1. 技术上的准备 10 4.2. 机械设备配备计划说明: 10 4.3. 施工现场准备 13 4.4. 生产准备 13 第五章 施工总平面布置图及布置说明 14 第六章 计划劳动力投入 15 第七章 主要分部分项工程施工方案 16 7.1 工程施工测量 16 7.2.土方回填施工方案 17 7.3.土方开挖施工方案 18 7.4.基础结构施工 21 7.5主体结构工程施工方法及技术措施 26 7.6.屋面砼及防水工程施工方案 31 第八章 质量保证体系及保证措施 36 8.1. 质量目标: 36 8.2. 建立质量目标管理网络 36 8.3. 确保质量保证措施 36 8.4.原材料质量控制措施 45 8.5.现场计量器具管理措施 45 8.6.模板及支撑技术质量控制措施 46 8.7.钢筋工程技术质量控制措施 46 8.8.混凝土施工技术质量控制措施 47 8.9.质量通病的防治 48 8.10.土方工程质量通病的防治 49 8.11.季节性施工的技术措施 51 第九章 安全及消防保证体系及实施措施 54 9.1.安全生产目标 54 9.2.安全及消防保证体系 54 9.3.安全及消防保证措施 56 第十章 文明标准化施工保证体系及保证措施 59 10.1.文明标准化施工目标 59 10.2.文明标准化施工保证体系 59 10.3.文明标准化施工管理保证措施 59 第十一章 工期保证措施 62 11.1.工程进度目标 62 11.2.技术保证措施 62 11.3.劳动力保证措施 62 11.4.组织保证措施 62 11.5.有效协调措施 62 第十二章 售后服务措施 64 12.1.质量保修期 64 12.2.质量保修期内的服务措施 64 12.3.保修期满后的服务措施 64 第一章 编制说明 1.1.编制说明 在认真、全面阅读有关图纸,充分领会和贯彻设计意图的基础上,针对本工程的特点,并结合我公司多年来相似工程的施工经验,编写本工程施工方案。 本施工方案的编制是根据目前由嘉昊(无锡)仓储有限公司提供的有关资料为依据,编写各分部分项工程的各个细节,形成一份具有技术先进性、安全可靠性、经济实用性、操作可行性的施工方案,同时认真接受建设单位、监理工程师及有关监督机构的指导和监督。 1.2.编制依据 1.2.1.主提供的信息产业电子第十一设计研究院科技工程股份有限公司设计的《嘉民无锡嘉昊一期项目(1、2号库、物业用房及门卫)》工程施工图 1.2.2.嘉民无锡嘉昊一期项目等新建工程施工现场的有关情况; 1.2.3.现行国家建筑工程验收规范,技术规程及标准。 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002) 《给排水管道工程施工及验收规范》(GB50268-2008) 《建筑工程施工质量验收统一标准》(ZJQ00-SG-013-2006) 《建筑地面工程施工质量试验规范》(GB50209-2010) 《钢筋焊接及验收规范》(JGJ18-96) 《施工现场临时用电安全技术规范》(JBJ46-88) 《埋地塑料管排水管道工程技术规程》(DG/TJ08-308-2002) 《门式刚架,轻型房屋钢结构技术规程》(CECS102;2002) 《建筑钢结构焊接规范》JGJ81-2001) 《低合金高强度结构钢》GB/T1591-2008 《屋面工程质量验收规范》GB50207-2012 《建筑施工扣件式钢管脚手架安全技术规范》(JGJI30-2001) 《建筑施工安全检查标准》(JGJ59-99) 《建筑工程模板施工手册》 第二章 工程概况 2.1.工程简介 (1)工程名称:嘉民无锡嘉昊一期项目(1、2号库、物业用房及门卫) (2)工程地点:无锡市锡山经济技术开发区高邓路南、坊达路东 (3)建设单位:嘉昊(无锡)仓储有限公司 (4)设计单位:信息产业电子第十一设计研究院科技工程股份有限公司 (5)施工单位:上海金安泰建筑安装工程有限公司 (6)建筑简况: 本工程位于江苏无锡市锡山经济技术开发区内,由两幢单层仓储及1幢物业用房、1幢门卫用房,1号仓储占地面积18452.07㎡,建筑面积20454.57㎡;层数1一层,局部层数二层,层高4.5~6米。2号仓储占地面积16695.25㎡,建筑面积17735.59㎡,层数1一层,局部层数二层,层高4.5~6米。门卫及物业用房占地面积136.92㎡,建筑面积136.92㎡,层数1一层,层高3.5米,设计使用年限50年。 室内地坪士0.000相当于绝对标高5.20米,门卫及物业用房相当于绝对标高4.75米。 建筑物的耐火等级;1、2号库建筑类为丙二类中转物品仓库建筑,耐火等级一级,门卫及物业用房为民用建筑,耐火等级为二级。 抗震设防烈度为6度。屋面防水等级II级。 工期为307天。 第三章 施工总体部署及计划 3.1.项目管理目标 3.1.1.质量管理目标 单位工程质量合格率达到100%,争创优质结构工程。 3.1.2.安全管理目标 确保本工程为安全、质量达标工地,零安全事故。 3.1.3.施工进度目标 我公司将在施工中采取平面流水、立体交叉作业,以确保高速优质完成承包范围内的工作内容。 3.1.4.标化文明施工 文明管理目标:确保通过安保体系外审,施工工地达到“无锡市文明工地”要求。 3.2. 总体施工计划 本工程施工总体规划设想如下: 3.2.1.分析 施工重点、难点 工程量回填土深度非常大,工期非常紧,地脚螺栓工作量大,且要求精度高,工期紧,各工序之间联系紧密,交叉作业多,因此如何合理的安排好工序,如何进行良好的施工组织是本工程的一个难点,大面积地坪平整度控制难度大,本工程由嘉民无锡嘉昊一期项目(1、2号库、物业用房及门卫)组成,结合本工程特点及现场的实际情况拟作如下安排: 3.2.3. 本标段工程设立一个项目管理部,安排一个土建施工队负责建筑的主体结构施工。 3.2.4. 在现场充分利用业主提供的场地,采用全封闭施工,在场上临时放置干粉砂浆、材料堆场、钢筋制作及堆场、木模制作及堆场、其它周转材料等场地。并且在现场搭设60间彩板活动房,供管理人员、业主、监理办公所用。 3.2.5. 本工程砼采用泵送商品砼工艺,以确保砼连续浇捣。 3.2.6. 模板:墙体、柱、平台及梁均采用18厚胶合板,钢管支撑体系,确保工程质量。 3.2.7. 外脚手架全部采用落地式双排脚手架,并配合外墙粉刷和外墙装饰的施工。 3.2.8. 雨季对施工有一定影响,施工过程须采取必要的防范及处理措施,以确保工程施工顺利进行。 3.2.9. 做好施工协调工作,包括工地与社会的协调,工地内部的协调。 3.3.10. 施工用电:用电缆将电从配电房接到各施工用点;楼层用施工电从竖井接道各楼层,每层设置配电箱。 3.2.11. 施工用水:利用接至现场的临时用水,用增压水泵送到各施工地段。 3.2.12. 现场设有实验室,负责试块的制作、养护、原材料取样送检等工作。 3.2.13. 为减轻施工噪声对周围环境的影响,应尽量减少施工噪声,对施工噪声较大的施工机械,将采取适当的隔音降噪措施。 3.3. 施工流程 施工总体流程是指导整个施工的关键线路,其贯穿于整个施工进程中,与之相关的包含有施工段的划分,以1号库、2号库为施工主线,每栋单体按照防火分区划分施工段流水作业(4个施工段)。门卫先行施工,作为项目临时门卫房使用。每个施工段施工进度计划等关键因素,并对分阶段施工流程具有指导和制约。 在施工流程上遵照施工工艺进行顺序施工,同时对下道工序施工进行综合考虑,以期实现业主总的目标要求。 施工流程安排将以“土建为主、穿插水电预留预埋和安装,全面控制、协调”为原则。 A总体施工流程 施工准备→测量放线→土方工程施工→基础结构及预埋螺栓工程施工→验收及土方回填→主体钢结构工程施工→屋面工程施工→装饰装修工程施工→主体验收 B主体钢结构施工流程 测量放线→钢柱安装→桁架梁安装→屋面檩条压型板安装→墙面檩条安装→窗台下墙体砌筑→墙面压型板安装 3.4.编制质量计划,全面实行质量管理 根据我公司ISO9001质量体系的要求,结合项目管理的实际情况,编制该项目的质量计划,对生产过程进行全面控制。施工前认真熟悉图纸,精心编制施工方案,搞好技术交底;在施工过程中,加强每道工序的管理和不同工序之间的衔接,实行质量预控,针对可能发生的问题,采取相对措施,将质量不利因素,消灭在萌芽状态;加强施工过程的核对和检查,作好事后的质量检查评定;加强对管理人员及工人的质量意识教育,理解“质量是企业的生命”的深刻意义;积极推广和应用新技术、新工艺,确保工程质量达到优良。 3.5. 抓好施工的配合协调 以施工计划为指导,投入足够的材料、劳动力,使用高效的施工机械,成立专业施工小组,加强施工和技术管理,搞好配合协调;坚持每周一次的生产协调会,每天一次的生产碰头会,协调生产、技术、质量及安全工作,并安排好下一周的进度计划和生产重点。 3.6. 安全生产管理计划 施工过程中,定员定时对安全生产进行全面严格检查,发现问题令行禁止;现场安全设施、消防器具、防护用品配备齐全,坚持每周的安全例会和每天的班前交底,特别是在恶劣天气下,应加强对大型机械、施工用电、临时设施及施工场所的安全检查。 3.7. 施工组织管理体系 为按期、优质、安全、文明完成本工程的多项生产任务,我公司将按照项目法组织施工,由项目经理代表企业法人对工程质量、安全、进度、文明施工科学管理、经济效益等各方面负责。项目经理部下设五个职能部门,由各类专业人员组成施工管理层,实行层层负责制,各部门对项目经理负责,项目经理及各部门负责人由公司派送业务素质高、协调能力强、有多年施工经验,能够完全胜任本工程施工特点的专业技术人员担当。 我公司有信心通过完整的管理体系,忠于职守的工作态度,充足完善的后勤保障,在保证质量与安全的前提下确保按期完成,铸造用户满意工程。 3.8. 施工过程中技术管理计划 3.8.1. 计量器具配备计划 3.8.2. 技术交底计划 3.8.3. 隐蔽工程验收计划 检测、测量和试验设备配置计划表 测量仪器 Equipments for survey S/N 序号 Titles 器具名称 Usages 器具用途 Types 型号 Precision精度 Quanti ty数量 1 Total station 全站仪 Setting out 定位放线 苏州一光OTS234 ±2",3+3ppm 2 2 Laser distance indicator 激光测距仪 Horizontal distance 水平距离 苏州一光 2 3 Transits 经纬仪 Setting out 定位放线 J2-2 B 2 4 Water level 水准仪 Elevation control 标高控制 DSZ-2 B 2 5 Steel ruler 钢卷尺 Setting out 定位放线 5m/30m/50m 1/1000 10 6 Micromete 测微器 Sedimentation inspection 沉降观测 2 7 indium steel ruler 铟钢尺 Sedimentation inspection 沉降观测 2m 2 8 Tower ruler 塔尺 Elevation control 标高控制 3m/5m 4 Equipments for inspection检测仪器 1 Multi-function indicator多功能检测仪 Quality inspection 工程;质量检测 ZH878 B 1 2 Wire plate 托线板 Verticality control 墙面、楼地面垂直度控制 200×150×12 1mm 4 3 Measurer of collapse 坍落度量筒 Measure the collapse ratio 测量混凝土坍落度 2 4 Vernier caliper 游标卡尺 Inspect the material 检查材料 0~125mm 2 5 Resistance indicator 接地电阻测量仪 Safety inspection 安全测试 2C-8 A 2 分项工程技术复核计划 序号 复核项目 复核人 1 水准点高程引测 项目部测量工程师 2 定位轴线 项目部质量工程师 3 基坑标高 项目测量工程师 4 基础轴线 技术负责人 5 基础钢筋配料单 钢筋工长 6 基础钢筋 施工员 7 基础柱、圈梁钢筋配料单 钢筋工长 8 基础柱、圈梁钢筋 施工员 9 砼配合比 项目部实验工程师 10 砂浆配合比 项目部实验工程师 11 各层轴线、标高 项目部测量工程师 12 各层皮数杆 技术负责人 13 各层钢筋配料单 钢筋工长 14 各层钢筋 施工员 15 各层模板 施工员 16 各层砌体 施工员 17 屋面钢筋配料单 钢筋工长 18 屋面钢筋 施工员 19 屋面模板 施工员 20 模板拆除 技术负责人 21 屋面保护层 施工员 22 屋面防水施工 技术负责人 24 脚手架 项目部安全科 25 电气绝缘测试 项目部安全科 26 防雷接地电阻测试 项目部安全科 隐蔽工程验收计划 序号 验收项目 验收单位 备注 1 建筑物定位放线 规划部门、建设单位 2 基坑土质检测 设计院、勘察单位 建设单位参加 3 基础钢筋 建设单位 4 基础结构 主管部门、质监站 设计、建设单位参加 5 各层砌体 建设单位 6 各层钢筋 建设单位 7 各层模板 建设单位 8 各层埋件、预留洞口 建设单位 9 各层防雷引下线 建设单位 10 各层管线预埋 建设单位 11 各层砌体拉结筋 建设单位 12 中间结构验收 主管部门、质监站 设计、建设单位参加 13 屋面防水层 建设单位 14 排水管道 建设单位 以上项目验收均必须邀请监理人员参加。 第四章 施工准备工作计划 4.1. 技术上的准备 4.1.1. 熟悉和审查施工图纸: 4.1.1.1. 拿到图纸,仔细检查施工图纸是否完整和齐合,施工图纸设计内容是否符合工程施工规范。 4.1.1.2. 各技术人员抓紧熟悉图纸,检查施工图纸及各组成部分间有无矛盾和错误。 4.1.1.3. 通过图纸自审、互审和会审形成图纸会审纪要,掌握拟建工程的特性及应重点注意的问题,给工程的全面施工创造条件。 4.1.2. 各项资料的调查分析: 4.1.2.1. 根据建设方提供的质资料核查工程地质情况和水文情况,看是否要采取特别的措施。 4.1.2.2. 开工前,派有关人员对周边的技术经济条件等进行调查分析,如三大材的价格、交通资源、建筑协作单位的施工能力等。 4.1.3. 预算员作好施工预算及分部工程工料分析。主要构配件及时统计计划,提出加工定货数量、规格及需用日期 4.1.4. 按施工现场实际情况、以往施工经验及合同批准的技术标书,制定各部门的工程质量措施,组织技术交底。 4.2. 机械设备配备计划说明: 施工机械设备是施工现场人、材、机三大投入的重要组成部分,施工机械配备的合理与否,直接影响着进度计划的实施、劳动力的投入及成本的降低,特别是垂直运输的配备更与工程的施工进度密切相关。为了确保本工程的进度计划得以实施,并尽可能的缩短工期,减少劳动力的投入和降低成本,根据本工程的实际特点和建设方的工期要求,本公司对施工机械的周密安排如下: 4.2.1本工程土方是重头,着重解决土方挖运输机械,地基强夯设备机 根据设计图纸提供的建筑物尺寸及现场实际情况,确保工程的进度与质量,计划主体施工配备3台强夯设备机械,4台挖机及相配套车辆以确保运输工作及时跟上。 4.2.2 其它机具设备主要包括钢筋制作机械、木工机械、砼施工机械、砼施工机械,砂浆搅拌机械等,详细的机具配备计划见土建施工机械设备表。 4.2.3计划投入的主要施工机械设备表(见附表) S/N序号 Title 机械或设备名称 Type 型号规格 Qty数量 Prod area 国别产地 Year制造年份 Power (KW)额定功率 备注 Remarks 1 Vehicle cranes 汽车吊 25t 4 KATERPILLAR 卡特彼勒 2012年 2 Grab 反铲挖掘机 W-501 (1.5m3) 3 KATERPILLAR 卡特彼勒 2012年 3 Grab 反铲挖掘机 (0.5m3) 1 KATERPILLAR 卡特彼勒 2011年 4 Earth vehicles 运土车 15m3 15 Made In china国产 2010年 5 Bulldoze 推土机 75KW 2 KATERPILLAR 卡特彼勒 2012年 90 6 Diving pump 潜水泵 Ф50/100 10 Made In china国产 2014年 0.5 7 Rammingmachines 振动打夯机 6HZ-00 3 Made In china国产 2013年 3.5 8 Tandem roller 压路机 10T 1 KATERPILLAR 卡特彼勒 2012年 9 Vehicle pump 汽车泵 HBT-60 2 Made In china国产 2011年 10 Vibrating stick 低音混凝土振捣棒 BRECON 8 Made in germen 德国. 2014年 1.5 11 Flat vibrator 混凝土平板振动器 HZP-70A 1 Made In china国产 2014年 1.1 12 Rebar bender 钢筋弯曲机 GW40 2 Made In china国产 2013年 3 13 Rebar straightener钢筋调直机 GT-6/14 2 Made In china国产 2013年 11 14 Rebar cutter 钢筋切断机 GQ-40 2 Made In china国产 2013年 7 15 Wire maker 钢筋套丝机 Y1/2"-4";RJ-4 1 Made In china国产 2011年 1.2 16 Round saw 木工圆锯 MJ104 2 Made In china国产 2012年 3 17 Auto plane 木工自动压刨 MB104E 2 Made In china国产 2012年 4 18 Buffing machines 磨光机 8 Made In china国产 2013年 1.5 19 Sand disk cutter 砂轮切割机 Φ400 3 Made In china国产 2013年 1.5 20 Electronic driller 冲击电钻 220VΦ15 4 Made In china国产 2014年 1..5 21 Electronic hammer电锤 220VΦ15 4 Made In china国产 2014年 2 22 Pestle hammer 手枪电钻 220VΦ16 12 Made In china国产 2014年 1 23 Power box 施工动力配电箱 380V/4回路loop 20 Made In china国产 2014年 24 Illumination power box 施工照明配电箱 220V 10 Made In china国产 2014年 25 Electrical welding machine 电焊机 8 Made In china国产 2013年 10KVA 26 Gas cutting and welding气割气焊设备 2 Made In china国产 2014年 4.3. 施工现场准备 在工程正式开工前完成施工现场的全场性前期准备工作,施工现场准备工作包括以下一些内容: 4.3.1. 基本临时设施的建造。 4.3.1.1. 施工生活及办公本着既按实际需要,又节约成本的原则,在工地附近搭设生活用房,确保工人住宿。现场搭设办公用房。 4.3.1.2. 施工现场区,包括现场木工、钢筋作业棚,配电房,标养室,水泥仓库等设施。 4.3.2. 复核及保护好建设方提供的永久性坐标和高程,按照既定的永久性坐标定好施工现场的测量控制网。 4.4. 生产准备 4.4.1. 施工用水:通过协调已从附近厂内接入工地现场。 4.4.2. 施工用电: 施工用电通过总配电间输送,电缆埋地走线,建筑物内设总箱,二级配电箱,全部采用三相五线制配线,照明用电为单相三线制,除了工作零线外,增加一根重复接地线,所有配电箱均使用标准配电箱。(详见现场临时用电专项方案) 4.4.3. 施工机械准备: 已准备就绪,按施工总进度计划安排到位。 4.4.4. 建筑材料准备: 本工程所使用的大部分材料均在本地或业主指定的产地购买。所有材料在进料之前,全部制定详细的材料采购计划。做到看样并经业主批准后定货、材料进场检验、复验、入库核实、领料出库,使用部位登记等执行一套完整的控制程序,杜绝假冒和伪劣产品进场和使用。 第五章 施工总平面布置图及布置说明 施工现场布置分阶段进行布置,进行堆场功能分阶段进行调整,主要说明如下: 5.1.模板堆场及钢筋加工场布设在1号库西侧,水泥仓库就近布置于临时搅拌站边。 施工现场全封闭施工。 水电管线的布设: 所有临时施工用电的电缆均埋地走线,临时设施及机械边均设分配电箱;水管埋地敷设,各仓库、临时设施及单位工程均留置水管接驳口。 5.4. 污水排放:沿施工道路外沿做300宽,400深环形排水沟,每隔30m设1.5m×1.5m×1.8m深的沉淀池,污水经沉淀后统一排放到市政污水管道。 5.5. 现场各种材料按计划分期分批进场,当日使用的材料可就近堆放于使用地点。 5.6. 具体布置详见附图《施工总平面布置图》。 第六章 劳动力安排计划 6.1.主要劳动力投入量:根据不同专业工种,在施工中,投入的劳动力见下表 第六章 计划劳动力投入 Step阶段 discipline工种 Mar Apr May June July Aug Sep Oct Nov Dec Hos Earthworker 土方施工人员 15 8 10 10 5 5 5 5 5 Dynamic Compaction 轻夯施工人员 10 10 Hod Carrier普工 6 8 8 20 20 20 25 25 25 25 20 Carpenter木工 5 5 10 30 50 50 30 20 10 Tile Worker瓦工 10 10 10 15 20 20 20 20 10 10 Concrete Worker混凝土工 15 15 15 15 30 Rebar Worker钢筋工 10 20 25 25 20 10 Scaffolding Worker架子工 8 8 8 Steel Structure 钢结构安装工 40 50 60 15 Fit out装修工 10 50 50 10 M&E 机电安装工 10 10 40 40 40 70 70 10 Subcontractor 专业承包商 20 20 Cleaner现场保洁员 4 4 4 5 5 4 4 4 4 8 8 Management 管理人员 10 10 15 20 20 20 20 20 20 20 15 Total合计 50 55 77 145 210 257 247 207 214 203 63 第七章 主要分部分项工程施工方案 7.1 工程施工测量 7.1.1.建立施工控制网 根据施工总平面图上拟建的建筑物的座标位置、基线、基点和相关数据,以及指定的标高控制点,用全站仪、水准仪和钢尺进行网点的测设,在建筑物四周平行于建筑物建立统一的施工控制网点、水准点及建筑物的主轴线等控制点标志,控制点之间应通视、易量;控制点必须设置在混凝土桩上,控制桩的顶标高应略低于场地设计标高、桩长1.5m,以便长期保存。控制点设置应牢固、稳定,不下沉、不变位,防止外界的碰撞破坏,并定期进行校核。 7.1.2.平面控制及放线 等基础结构完成后,将控制点引测至钢柱上,至少六点,并做闭合验测,控制点的布设必须能够通视、易测。 7.1.3.高程控制 ±0.00以上的标高控制,主要是沿结构外墙或楼梯间等向上竖直进行。一般高层结构至少要由4处向上引测,以便于相互校核和分段施工。引测步骤如下: 7.1.3.1 先用水准仪根据水准点或±0.00水平线或+50cm标高水平线,在各向上准确地引测出相同的起始标高线。 7.1.3.2. 用钢尺沿铅直方向,向上量至施工层,并画出正米数的水平线,各层的标高线均应由各处的起始标高线向上直接量取。高差超过一整钢尺时,应在该层精确测定第二条起始标高线,作为再向上引测和依据。 7.1.3.3. 将水准仪安置到施工层,校测由下面传递上来的各水平线,误差应在±3mm以内。在各层抄平时,应后视两条水平线以作校核。 7.1.3.4.高程控制主要要点: A 观测时应尽量做到前后视线等线,测设水平线时,最好是用直接调整水准仪的仪器高度,使后视时的视线正对准水平线,前视时则可直接用铅笔标出视线标高的水平线。 由±0.00水平线向上量高差时,所用钢尺必须经过鉴定,量高差时尺身应铅直和用力均匀,并应进行尺长和温度改正。 7.1.4.沉降观测计划 7.1.4.1. 根据结构设计说明、相应设计图纸及本工程通视条件,将沉降观测点布置在底层相对标高+0.500处。 7.1.4.2.观察数据的建立: A 根据本工程结构形式的特点,先按照建设单位提供的高程基准点,将其引测至施工地块内,设置若干控制点,将其固定在基地内不易被破坏的部位,安排专人进行保护,在埋设保持稳定后测定控制点的高程,并记录其数据,作为以后工程测量基准点,具由专业测量人员定期对其复测,与外界高程基准点进行校核。 B 出±0.00线后既根据预先确定的沉降观测点位置设好测点,并测好上部结构的初始值。 C 结构每完成一层观测一次沉降至结构封顶。竣工后每年观测不少于4次,第二年观测不少于2次。 D 每次测得沉降数据均应按要求制表汇总,送交监理工程师审阅,发现沉降有突变应立即通报有关各方并增加观测次数。 7.2.土方回填施工方案 7.2.1. 根据现场自然土实测标高4.16米,室内地平4.63米,回填土深度0.47米,并且大面积回填,所以在基础开挖之前基本上把土回填好,土方夯实后经过一段时间沉降,确保以后地平质量,以达到预期的目标。 7.2.2. 填料土源的准备。回填土方填料的质量好坏直接影响到回填的质量,为了保证土源的质量,组织相关专业人员对回填土源作了大量的勘察,用挖掘堆放多日含水率小,杂物少的土。 7.2.3. 本工程为机械填土和人工配合填土,大面积机械填土。建筑物、独立承立基础周边为人工填土。对机械与人工填土的部位回填要求必须认真进行交底和监控。 7.2.4. 回填过程中,严修控制分层回填厚度,(人工<200㎜,机械250~350㎜)土方填料含水量控制≤15%以内;压实系数≥0.94。用机械平碾每层压实6~8遍,振动压实3~4遍;每层回填的压(夯)实遍数认真做好记录。同时对每层压实系数及时按规定要求取样测试,确保压实系数达到设计要求。 7.3.土方开挖施工方案 7.3.1 本工程采用机械开挖为主,人工配合的方法开挖。 7.3.2. 土方开挖施工准备 7.3.2.1.测量放线及测量桩点的保护 A. 在土方开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准确性。明确在基础施工阶段红线桩及定位桩是否产生移位,若有移位应会合规划部门、设计单位、建设单位研究处理方案。 B. 对场边道路及场内的临时设施做好定位标记,以备观测。 C. 在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖放坡边线。 D. 土方在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都引出施工活动区域以外,并设置涂线白漆的钢筋支架予以保护。 E. 所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性。 7.3.2.2. 夜间施工照明的准备 基坑开挖期间,机械施工用电主要是夜间照明和机械的现场小修用电: A. 所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空引至土方开挖区域。但施工用电必须由值班电工专门负责,禁止操作工人随意移动。 B. 整个施工现场的夜间照明通过用钢管架子架高安置的2个5KW大太阳灯照明。 C. 现场大门口,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。 7.3.3. 土方开挖方法 7.3.3.1.土方开挖顺序: 本工程先从道路围墙开始开挖,其次仓库1、消防水池、仓库2开挖,以满足现场工期需要。 7.3.4.施工工艺; 7.3.4.1.本工程基础土方开挖计划按照总进度计划施工流程分段进行单独开挖,各施工段之间进行流水施工,以满足现场工期需要。挖土机械采用3台1.5M3挖机。 7.3.4.2.本工程消防水池采用二级放坡,基坑大开挖,其余独立基础及地梁采用单独放坡开挖的方式,放坡系数为1:0.75,挖出的土方根据业主要求进行场内运输。 7.3.4.3.开挖标高由专门的测量人员现场进行测量,在机械的开挖至基础标高以上30CM后停止开挖(如下图),采用人工进行土的清理。 7.3.4.4.土方开挖过程中,应对平面位置、控制边界线、坡度、标高等经常进行复核,符合设计要求,保证不超挖不欠挖。 7.3.4.5.土方开挖过程发现地下管线、电缆等及时通知业主,处理完后,再进行开挖。 7.3.4.6.土方开挖过程进行监测,发现边坡位移过大时应立即停止开挖,待应急处理完后再进行开挖,保证施工安全。 7.3.4.7.为防止基底暴露时间过长,在开挖完成后,应及时通知监理、设计单位、勘探单位对基底土质、标高进行隐蔽验收,经验收合格后,及时进行下道工序的施工。 7.3.4.8.基坑防护及降排水设置:深度超过3m的基坑,在土方开挖中,考虑使用明沟与集水井结合的排水形式。在基坑周围设一圈200×200的土体排水沟,在对角挖800×800×600(深)集水井,并使用Φ100潜水泵交替抽水,并派专人负责抽水。基坑四周用脚手钢管围挡(栏杆高度不得低于1.2米),并悬挂警示牌,待基础施工完毕土方回填前拆除。 7.3.4.9. 从基坑抽上来的雨水,进入地面排水沟,再通过800×800×1000(深)的沉淀池沉淀,流入市政下水管道。 7.3.5.挖土注意事项: A. 基坑开挖时由项目部协调各工区,以便各工区相互配合避免发生意外事件。 B. 基坑土方开挖必须严格控制标高,严禁超挖。 C. 土方开挖后,如发现与地质斟探不符的土层结构时,应及时与设计部门取得联系,作出地基处理意见。 D. 基坑四周不得任意堆放材料。基坑开挖后,基坑边一米内严禁行走汽车。 E. 及时排除基坑周围的地表水。 F. 加快基础施工步伐,缩短施工周期,防止土体产生严重回弹现象。 7.3.6 土方开挖质量要求和质量保证措施 7.3.6.1.基坑土方允许偏差: 底面标高0—-50mm; 底面长宽不应偏小; 边坡坡度不应偏陡。 7.3.6.2.土方开挖质量保证措施: A. 开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验线手续。 B. 施工要配备专职测量人员进行质量控制。要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖标高,标高白灰点不少于2个。 C. 认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。 D. 开挖边坡时,尽量采用沟端开行,要坚持先修坡后挖土的操作方法。 E. 土方开挖后,及时铺填道渣,并及时跟进浇筑砼垫层,并要注意成品的保护工作。 F. 认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验线记录等。 7.3.7. 土方开挖安全要求和安全保证措施 7.3.7.1. 开工前要做好各级安全交底工作。制定安全措施,组织职工贯彻落实, 并定期开展安全活动。 7.3.7.2. 挖土机的把杆旋转区域严禁站立其它人员施工。 7.3.7.3.下雨期间进行挖土时,车辆行走的施工道路,宜设草包及防止污染物品,防止车辆污及
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
