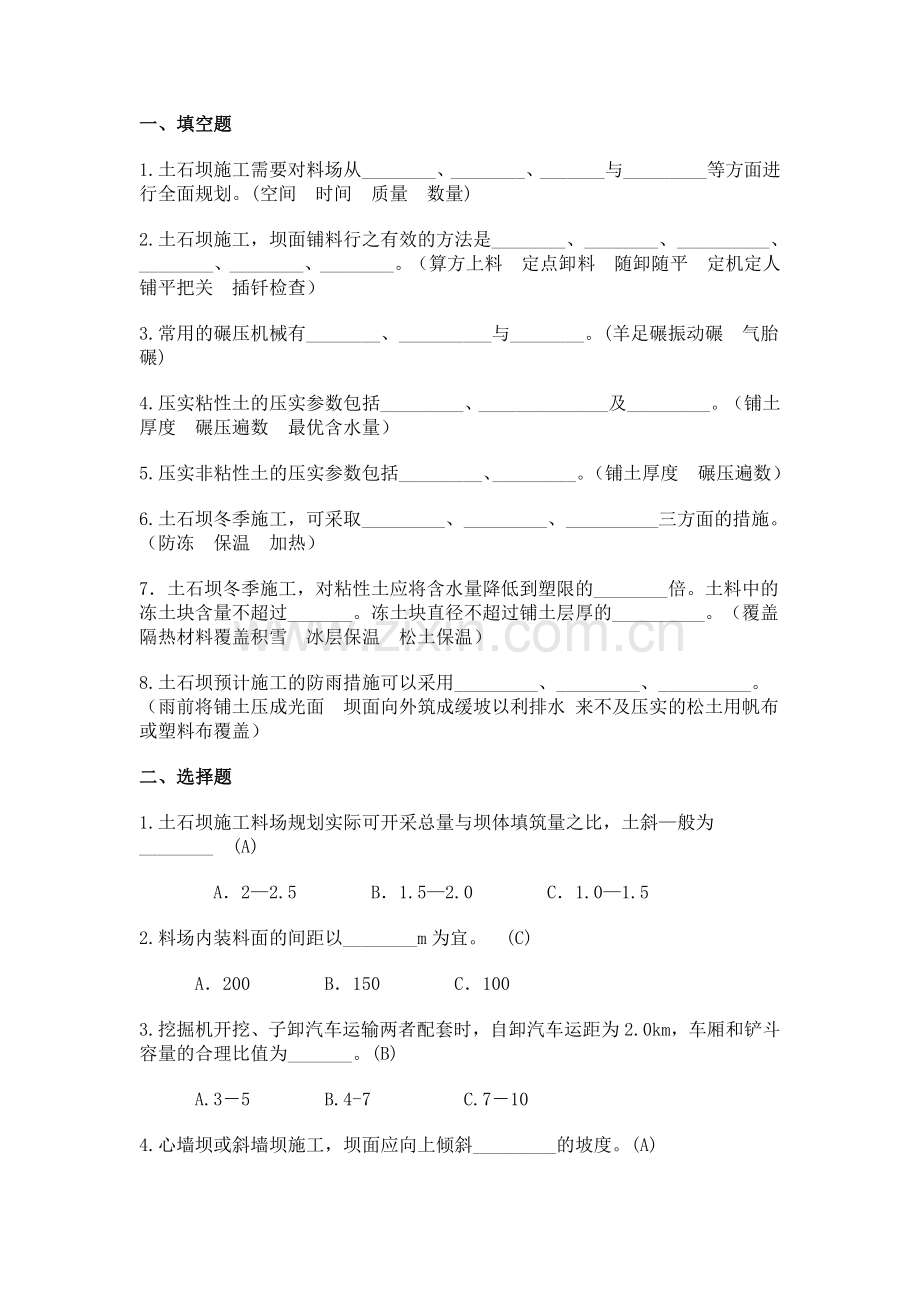

一、填空题
1.土石坝施工需要对料场从________、________、_______与_________等方面进行全面规划。(空间 时间 质量 数量)
2.土石坝施工,坝面铺料行之有效的方法是________、________、__________、________、________、________。(算方上料 定点卸料 随卸随平 定机定人铺平把关 插钎检查)
3.常用的碾压机械有________、__________与________。(羊足碾振动碾 气胎碾)
4.压实粘性土的压实参数包括_________、______________及_________。(铺土厚度 碾压遍数 最优含水量)
5.压实非粘性土的压实参数包括_________、_________。(铺土厚度 碾压遍数)
6.土石坝冬季施工,可采取_________、_________、__________三方面的措施。(防冻 保温 加热)
7.土石坝冬季施工,对粘性土应将含水量降低到塑限的________倍。土料中的冻土块含量不超过_______。冻土块直径不超过铺土层厚的__________。(覆盖隔热材料覆盖积雪 冰层保温 松土保温)
8.土石坝预计施工的防雨措施可以采用_________、_________、__________。(雨前将铺土压成光面 坝面向外筑成缓坡以利排水 来不及压实的松土用帆布或塑料布覆盖)
二、选择题
1.土石坝施工料场规划实际可开采总量与坝体填筑量之比,土斜—般为________ (A)
A.2—2.5 B.1.5—2.0 C.1.0—1.5
2.料场内装料面的间距以________m为宜。 (C)
A.200 B.150 C.100
3.挖掘机开挖、子卸汽车运输两者配套时,自卸汽车运距为2.0km,车厢和铲斗容量的合理比值为_______。(B)
A.3-5 B.4-7 C.7-10
4.心墙坝或斜墙坝施工,坝面应向上倾斜_________的坡度。(A)
A.1%-2% B.3%-4% C.4%-5%
5.振动碾的压实影响深度可达________以上。(C)
A.0.5m B.0.8m C.1.0m
6.土石坝粘性土防渗体碾压部位的干容重、含水量取样次数为________。(A)
A.1次/(100~200)m3 B. 1次/(200~400)m3 C. 1次/(400~600)m3
三、判断题
1.正向铲挖掘机适于挖掘停机面以下的土方和水下土方。(×)
2.土石坝施工中。因挖、运、填是配套的,所以开挖强度、运输强度均与伤疤强度数值相等。(× )
3.土石坝施工坝面流水作业的流水工段数应等于流水工序数。(√ )
4.羊足碾只能用压实粘性土,振动碾最适宜于压实非粘性土。(√ )
5.土石坝的压实标准对非粘性土的一级建筑,其现对密度D可取0.7~0.75。(√)
6.一般说,冬季土石坝施工,开采温度不低于5~10℃、碾压温度不低于2℃,便能保证土料的压实效果。(√ )
四、问答量
1. 土石坝施工料场的空向规划应考虑哪些方面的问题?
((1)料场距土坝运距要尽可能短;(2)近的料场不得影响坝体防渗稳定;(3)坝的上下及左右岸最好均有料场;(4)料场低用,高料高用;(5)石料场应距重要建筑物和居民点有足够的防爆、防震安全距离。
2.土石坝施工料场规划中,如何体现“料尽其用”的原则?
((1)充分利用永久和临时建筑物基础开挖的石渣;(2)利用混凝土骨料的超粒径作为坝壳填料;(3)心墙用料筛分,将较大石料作坝壳等。)
3.组织土石坝综合机械化施工的基本原则是什么?
((1)充分发挥主要机械的作用;(2)根据工作特点选择挖、运机械、合理配套;(3)机械配套有利使用、维修和管理;(4)加强管理、调度,提高机械时间利用系数;(5)合理布置工作面,改善道路条件,减少机械的转移时间。)
4.土石坝施工坝面如何组织流水作业?
(按照坝面作业的工序数目将坝分段。如坝面作业包括铺土、平土洒水、压实、刨毛质检四个工序,则将坝面分为四段,各工序的专业队依次进入各工段施工。)
5.土石坝施工达到坝体上部时,工作面减少,流水工段数小于流水工序数时,如何处理方能保证流水作业顺利进行?
(合并某些工序,减少流水作业工序数目,使流水工序数目与段数相等。)
6.什么是最优含水量?施工中如何保证土料的含水量为最优含水量?
(在压实功能一定的情况下,与土料最大干容重对应的含水量为相应压实功能的最优含水量(或耗费最小压实功能就能达到最大的压实密度时的土料含水量)。土料过湿则应翻晒。土料过干则应在土场加水使土料达最优含水量。)
7.选择压实机械应考虑哪些主要原则?
((1)应与压实土料的物理力学性质相适应。(2)能满足设计压实标准(3)能满足施工强度要求(4)设备类型、规格与工作面大小、压实部位相适应(5)施工队伍现有装备与经验(6)可能取得的设备类型)
8.简述如何用压试验确定非粘性土的压实参数。
(在实验场地变换铺料厚度与碾压遍数。以铺料厚度为参变量,绘制干容重与碾压遍数的关系曲线。由此可以求出达到设计干容重的铺料厚度与碾压遍数。其中铺料厚度/碾压遍数最大者即为最优铺料厚度与碾压遍数。)
9.开挖和运输机械的选择,主要应考虑哪些主要因素?
(开挖和运输机械的选择,主要应考虑的主要因素包括工程量的大小,上坝强度的高低,料场位置的远近,土料储量的大小,特性、分布及可供选择的机械型号、容量、能耗等多种因素。)
五、计算题
1.已知砂砾开挖强度为4966.25m3/d。用1 m3正铲挖土,10 t 自卸汽车运土。正铲挖装土的循环时间为26 s,土斗的充盈系数为1,土的松散影响系数为0.75。求所需挖掘机的台数。
正铲每分钟循环作业次数 次
土斗的充盈系数取为KH=1,时间利用系数KB=0.85,联合作业延误系数Kt=0.9,土料的松散影响系数K’P=0.75。故正铲的生产率为
P铲=60×1×2.3×2.3×1×0.75×0.85×0.9=79.18m3/h
每天按工作21h计,所需正铲台属为
,取3台
2.砂砾石的容重2.3 t/m3,松散影响系数为0.75。用1m3正铲开挖的循环时间为26 s。用10 t自卸汽车运土。运距1730 m,运行平均速度18km/h,卸土时间1min,求每台正铲徐配几辆汽车。
取土料充盈系数为1,则每辆斗装斗数 ,取5,则装车时间为26×5/60=2.16min,已知卸车时间为1min,来往运输时间为
每台正铲需配汽车辆数 ,取7辆。
3.土坝施工,粘性土的上坝强度为 4992m3/d。已知设计干容重为1.65 t/m3,料场土料干容重1.35 t/m3,土料松散干容重为1.28 t/m3。土料开挖损失系数为0.95,运输损失系数为0.98,求开挖与运输强度。
开挖强度 =6461.63m3/d
运输强度 =6474.25m3/d
4.粘性土上坝强度为4922 m3/d。用滚筒宽度为1.3 m的5 t羊足碾压实。铺土厚度0.3 m。碾压遍数16次。行速4.53 km/h。坝体设计干容重为1.65 t/m3,松铺土料湿容重1.42 t/m3,含水量18%。求所需羊足碾台数。
运输土料干容重 t/m3。层压实厚度 m。搭接宽度C取0.2m,时间利用系数取0.85,羊足碾的生产率为
=58.24m3/h
每日工作21h,需羊足碾台数为 台
