资源描述

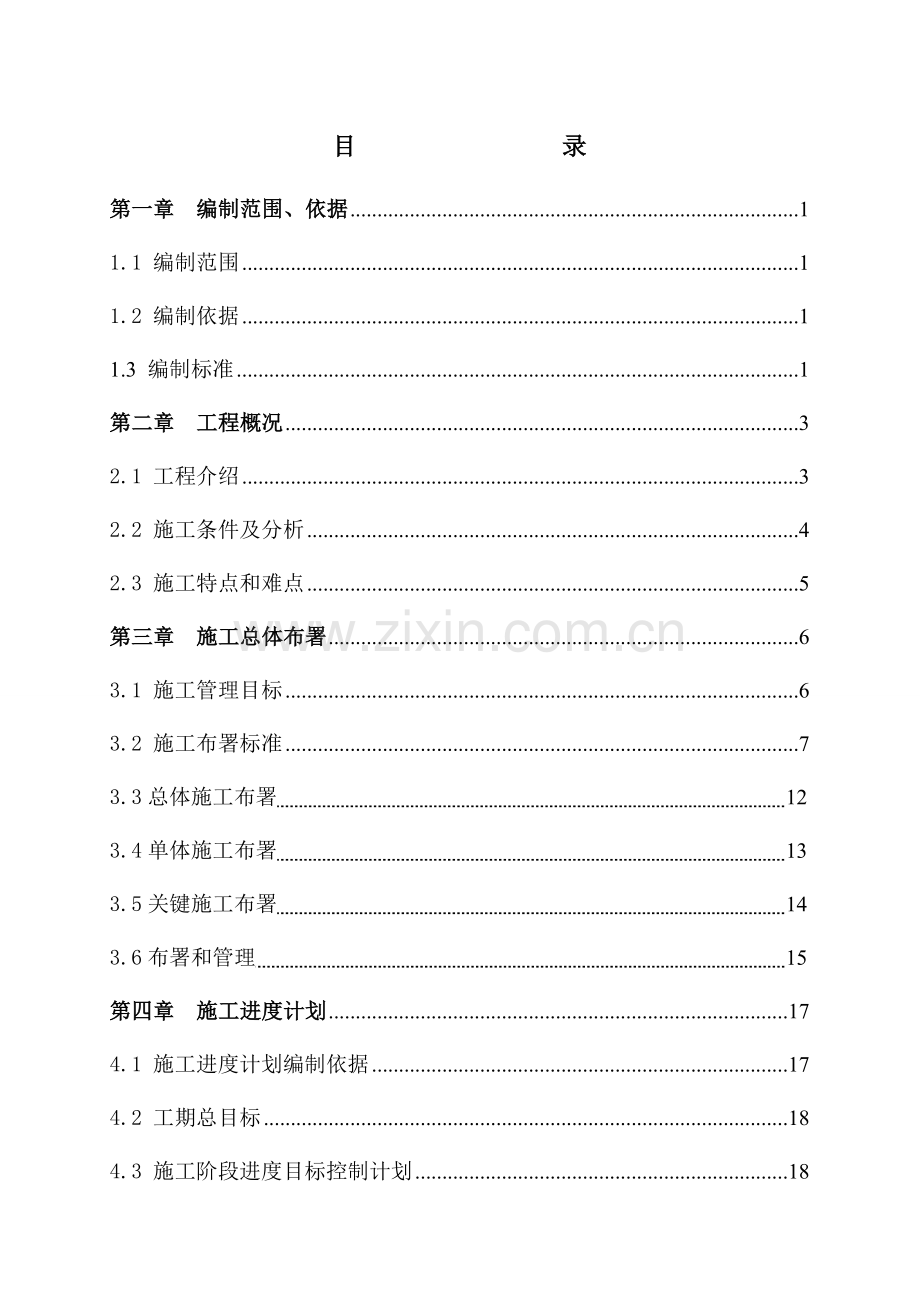

1、目 录第一章 编制范围、依据11.1 编制范围11.2 编制依据11.3 编制标准1第二章 工程概况32.1 工程介绍32.2 施工条件及分析42.3 施工特点和难点5第三章 施工总体布署63.1 施工管理目标63.2 施工布署标准73.3总体施工布署 123.4单体施工布署 133.5关键施工布署 143.6布署和管理 15第四章 施工进度计划174.1 施工进度计划编制依据174.2 工期总目标184.3 施工阶段进度目标控制计划184.4 制酒车间施工总进度计划详见附表一18第五章 施工准备和资源配置计划195.1 技术准备195.2 施工现场准备205.3 资源配置计划24 第六章 关

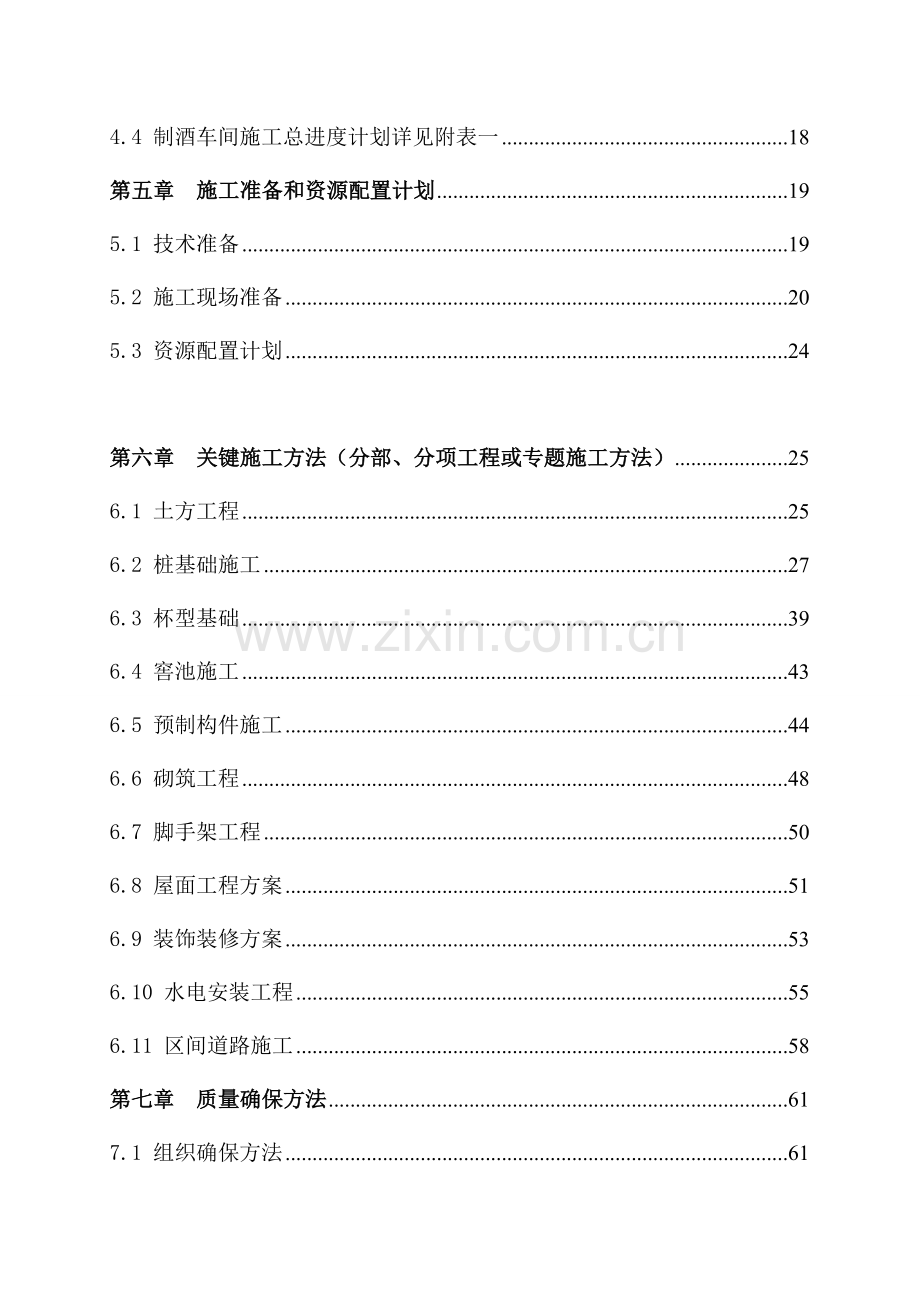

2、键施工方法(分部、分项工程或专题施工方法)256.1 土方工程256.2 桩基础施工276.3 杯型基础396.4 窖池施工436.5 预制构件施工446.6 砌筑工程486.7 脚手架工程506.8 屋面工程方案516.9 装饰装修方案536.10 水电安装工程556.11 区间道路施工58第七章 质量确保方法617.1 组织确保方法617.2 质量控制关键步骤617.3 材料质量确保方法637.4 质量管理组织机构637.5 关键分项工程技术质量确保方法647.6 季节性质量确保方法677.7 预防质量通病方法687.8 实施“首件认可制度” 70第八章 成品及设备保护方法718.1 成品

3、保护方法718.2 设备保护方法73第九章 安全确保方法749.1 安全管理体系749.2 安全岗位责任制749.3 各分项工程安全方法77第十章 标准化管理、文明施工8510.1 标准化管理实施方案8510.2 文明施工88第十一章 环境保护及水土保持保障方法9011.1 环境保护及水土保持方针及目标9011.2 环境保护及水土保持管理体系及方案102第十二章 应急预案10312.1 应急组织管理10312.2 应急方法105附表一 施工平面部署图 附表二 施工进度计划(网络图和横道图)第一章 编制范围、依据1.1 编制范围贵州茅台“十二五”扩建技改工程范围内18#、19#、22#-25#、

4、30#-48#制酒生产厂房及隶属工程。1.2 编制依据1、贵州茅台酒厂中华片区制酒生产房工程下发设计文件。2、现行建筑施工规范大全(),建筑施工手册() 。3、贵州省文明施工、环境保护等相关要求、方法及措施。4、该工程岩土工程勘察汇报及相关资料。5、国家现行相关建筑工程设计、施工规范及规程、验收标准。6、集团企业相关施工、施工质量、安全生产、技术管理等文件。7、建设单位对该工程提出施工工期、质量等要求。8、我项目部现有管理水平、劳力设备、技术能力,和从事类似工程建设所积累施工经验。1.3 编制标准1、遵守业主要求工程施工工期,依据工程特点组织施工。2、施工机械设备配套齐全,搭配合理,满足施工方

5、案工艺要求。3、坚持在实事求是基础上,努力争取技术优异、科学合理、经济适用标准。在确保工程质量标准前提下,主动采取新技术、新工艺、新机具、新材料。4、合理安排施工程序和次序,做到布局合理,突出关键,科学组织,均衡生产。5、坚持文明施工,最大程度地降低施工对当地交通及居民生活所带来影响。6、坚持自始至终对施工现场全过程严密监控,以科学方法实施动态管理,依据施工现场尤其狭小特点,应精心进行施工场地计划部署,节省施工临时用地。严格组织、精心管理,创文明施工工地。7、严格实施现行施工规范及验收标准。8、针对制酒车间施工特点,确保安全、质量、工期、文明施工及环境保护技术方法切实可行,具体可靠。第二章 工

6、程概况2.1 工程介绍2.1.1 工程介绍及特点贵州茅台酒扩建技改工程建设地点在贵州省仁怀市茅台镇中华村。拟建制酒生产厂房在现有茅台老厂区西南侧,对老厂区而言,项目在赤水河上游中华村,用地沿东北向西南狭长延伸,沿赤水河右侧部署。本工程功效为制酒生产房,建筑层数;主厂房一层,高度8.89m。附房为两层,高度6.6m。设计使用年限为50年,建筑安全等级为二级,耐火等级为二级,屋面防水等级为二级,抗震按六度设防。结构体型为单层多跨钢筋混凝土厂房,结构形式为两跨216m=32m排架结构。1、基础工程本工程采取基础形式:桩基础;基础持力层:中风化铁质粉砂岩;地基特征值:1400Kpa。桩基础工程设计采取

7、人工挖孔桩和旋挖钻孔桩两种桩型施工,部分窖池采取钢筋混凝土梁承重,窖坑底梁嵌入抗滑桩和基础桩间,桩间档土板设置250 厚钢筋混凝土,基础为钢筋混凝土杯型基础。2、结构工程主厂房为单层双跨排架结构,预制薄腹梁、吊车梁、天窗架、大型屋面板、天沟等,围护结构为砖砌体。辅助房屋为砖混结构。3、地面工程主厂房部分楼地面为三合土地面,其它为砼地面,辅助房屋及工具房为水泥砂浆地面,其它房间(包含楼梯间)均贴防滑地砖。4、装饰工程主厂房内墙及中柱7.2米以下贴白色瓷砖,以上均为水泥砂浆压光,屋面梁、板底清水砼面,辅助房间室内窗台以下贴白色瓷砖,上部及天棚刷涂料两遍。5、屋面及门窗工程屋面为有组织排水,防水等级

8、为二级,防水采取高密度聚乙烯防水卷材防水层,钢大门、塑钢门窗、钢质防火门,底层窗设有防盗条。2.2 施工条件及分析2.2.1 施工现场条件 现在中华片区临时便道基础形成,大部分便道已硬化,基础能满足施工需要。项目部将伴随新建工程开工,依据需要增加临时便道。拟建33#、34#制酒生产厂房场地内为堆放料场,已经清理完成,进行场地平整后可含有开工条件。锅炉房外排水没有形成会对下部两栋厂房施工产生施工隐患。 32#厂房在正在使用施工硬化便道上,且已建成锅炉房管道横穿厂房内部,此情况和设计沟通确定方案后处理。2.2.2 气象条件 茅台酒厂新区所在地属中亚热带湿润季风气候,地处低热河谷,受地势、地形条件影

9、响,区内气候垂直分异较为显著,区域分异较大。年平均气温17.8,极端最高气温40.6,极端最低气温2.5,无霜期359天,无冰冻,年平均日照时数1226.5小时,冬无严寒,夏无酷暑,但温差改变大,平均降水量926.1mm,相对湿度80%,赤水河谷是贵州省四个经典少雨区之一。在赤水河沿岸海拔700m以下河谷地带,气候为温热少雨气候,热量条件优越,但降水季节分配差异较大,冬春季干旱较为严重,在海拔8001400m河谷斜坡上,则为温热湿润气候,表现出降水相对均匀、热量条件通常气候特点。茅台河谷这种特殊气候特征为优质酒生产发明了条件。2.2.3 工程地质情况 依据岩土工程勘察汇报显示场地内分布地层上覆

10、有回填土、硬塑粉质粘土、强风化铁质粉砂岩、中风化铁质粉砂岩。据现有资料显示地质情况以下:回填土粉质粘土 强风化铁质粉砂岩 中风化铁质粉砂岩,地基持力层为中风化铁质粉砂岩。 2.2.4 交通运输情况 本工程南侧相邻拟建横二路下方,分部在已投入生产锅炉房道路两侧,北侧和横一路相邻。场地为经典贵州山区丘陵地貌,原始地面高差大,进入施工区临时便道因为上坡道路长、坡度陡,道路运输难度很大。2.3 施工特点和难点2.3.1 工程工期紧,分阶段投入使用本工程计划自12月25日开工,08月30达成11栋厂房含有交付能力。因为施工工期紧、任务重,所以对施工管理、协调和组织能力要求较高。怎样制订有力施工确保方法,

11、使工程准期完成是本工程关键任务。分阶段投入使用:依据酒厂达成增加产量需求计划及企业、局指挥部增加产值要求,本工程将每完工一栋制酒厂房投入使用一栋。2.3.2 质量要求高 本工程质量目标是争创“鲁班奖”,结构质量要求高。怎样经过严格过程控制,把本工程建造成一流建筑精品,确保质量目标实现,使业主满意,是本工程关键任务。2.3.3 施工场地狭小 本工程两栋厂房之间为设计区间道路,厂房之间仅间隔17m,且基础阶段厂房周围空间需兼做构件场地和施工便道,并因周围厂房同时开工,现场只有东侧部分场地能够利用,无法设置环形道路,造成运输车辆行驶困难,同时给临设安排带来很多困难,场地难以满足施工要求,所以,合理计

12、划好施工现场平面部署是基础施工阶段和结构施工阶段工作关键之一。第三章 施工总体布署3.1 施工管理目标3.1.1 安全目标项目部在施工中,将认真落实“安全第一、预防为主”方针杜绝重大伤亡事故和中毒事故发生,杜绝一切机械设备重大损失事故和交通运输责任事故,消亡火灾事故,轻伤事故频率控制在3以内。3.1.2 质量目标根据局集团企业制订管理措施实施,建造精品工程,确保鲁班奖目标实现,完工验收一次达成合格工程,检验批一次验收合格率100%。工程质量控制方法为动态控制,满足业主及施工协议要求。3.1.3 工期阶段目标严守节点工期,为满足业关键求确保施工任务顺利完成。本工程计划12月25日开工,8月30日

13、完成11栋厂房,截止12月30日剩下工程完成40%。3.1.4 文明施工目标落实责任、文明施工,实现创标准文明工地目标3.1.5 环境保护目标实现“降低污染、达标排放”环境目标。采取有效方法预防施工中燃料、油化学物质、污水、废料、垃圾、和弃土等有害物质对赤水河污染。3.1.6 成本控制目标充足考虑施工组织设计和方案技术可行性和经济合理性,追求技术经济综合指标最优化选择。在确保工程质量、进度和安全文明施工前提下降低工程成本。3.2 施工布署标准3.2.1 布署标准为了确保基础、主体、装修工程能在合理、有序计划工期时间内施工完成,实现工期和质量目标,要考虑到各方面影响原因,做工程前期多种准备工作,

14、充足酝酿任务、人力、资源、工艺总体布局。为实现本工程各项管理目标,施工布署标准以下:3.2.1.1 确定施工程序在本工程施工中,必需严格遵守“先地下、后地上;先支挡、后施工;先管网,后主体”总体施工标准。根据以下施工程序组织生产:先主体后围护,先结构后装修,先土建后设备,先干线后支线。电气、设备管道、预埋工作和土建结构施工同时配合进行。3.2.1.2 施工次序总体施工次序项目部针对施工作业队资源配置条件,将施工任务划分为(18#、19#、)、(22#、23#)、(24#、25#、30#、31#)、(32#、33#、34#)四个分区。根据施工现场实际情况确定开工次序为25#、31#、30#、24

15、#、34#、23#、33#、18#、19#、22#、32#。各分区还应依据含有施工条件立即开工标准进行工作安排。单体施工次序平整场地桩基础施工杯型基础窖池工程预制构件制作预制构件安装屋面工程附房基础梁砌筑工程门窗安装装饰装修专业安装工程室内地面室外总体配套收尾找零完工验收平整场地桩基础工程土方工程砌筑工程屋面工程地面工程完工验收预制牛腿柱、薄腹梁杯型基础及基础梁内墙装饰工程外墙装饰工程水暖、电力配套牛腿柱、梁吊装、屋架吊装、支撑安装、屋面板安装 3.2.1.3 平面、空间占满布署标准为了使平面、空间占满、时间连续,均衡协调有节奏施工,确保工程根据总控制计划完成,需要各栋号含有条件立即开工,桩基

16、础和预制构件制作平行推进,主体结构和二次结构分步进行,主体和安装、安装和装修立体交叉施工。实施平面分段,立体分层,同时施工布署标准,各专业工种间紧密配合,进行有机穿插、流水作业。关键实施方法以下:1、平面分段;首先平整场区道路及车间场地,厂区道路平整至路面标高-0.600m处(预留出结构层),考虑施工进度和安全施工,厂房场地标高平整至-0.800m处。依据施工次序安排,因支档、抗滑桩施工占用时间较长需提前组织施工基础抗滑桩,考虑窖池梁处于-4.2m位置且施工周期长,计划划分两个施工段,即AB施工段、BC施工段,在施工过程中依据先施工AB施工段再施工BC施工段施工标准。2、立体分层在施工窖池和抗

17、滑桩过程中在厂房两侧进行预制构件制作,当抗滑桩和窖池施工完成后,预制构件强度也将达成吊装要求,可进行吊运安装主体结构。当预制排架结构立即安装完成时,屋面工程和砌体工程同时进行,同时穿插水、电、设备预留预埋工作。二次结构工程和装饰装修工程流水施工;内装修开始由上至下施工,安装标准上配合土建施工,装修阶段应加强安装和土建配合协调工作。3.2.1.4 依据各个阶段施工特点安排总体布署1、施工准备阶段 关键做好场地交接,调集人、财、物等施工力量,进行施工平面部署,图纸会审,办理开工相关手续,做好技术质量交底,施组和方案编制工作,充足做好开工前各项准备工作。2、基础施工阶段施工布署安排在基础施工阶段,场

18、地狭小问题比较突出,所以,在确保工期和质量前提下,关键考虑怎样从场地合理部署着手,达成增加现场施工使用面积。在厂房内部A-B、B-C轴间各铺设一条8m宽施工便道,为避免后期窖池砌筑施工时边坡滑移和回填土扎实不到位,造成厂房内地面沉降,决定分三层填筑1500mm片石,采取20T震动压路机进行碾压,顶部覆盖50mm碎石面层,便道长度依据现场实际施工为准。桩基础施工过程中,应组织进行塔吊定位、基础施工和安装,并进行预制构件模板设计和加工配制。本工程塔吊进场安装时间安排在2月下旬。本工程基础设计采取人工挖孔桩和旋挖钻孔桩两种桩型,两种桩均和窖坑梁联络较多,为确保工程质量和达成降低成本效果,桩基础标高和

19、梁相同时采取整体浇筑方案,不一样时采取由桩预留接茬筋二次施工方案。依据施工总体进度计划安排,基础工程、窖坑工程安排在雨期施工时,更需要注意施工质量和基坑周围支护安全。(便道及塔吊具体部署见平面图)3、主体结构阶段施工布署安排地上结构形式为单层双跨排架结构,主体结构以预制构件制作安装为主。为了确保整个工程进度,预制构件加工和安装方案实施工作尤为关键,结合本工程特点,估计在施工现场先行制作牛腿柱、薄腹梁,其它小型预构件在预制场集中加工后运至现场。预制构件场能够划分为两个施工区,平行施工,每个区域分两个流水段施工,构件达成吊装强度后堆叠存放。考虑两侧附房为二层砖混结构,且现浇部位多,使用功效全方面,

20、虽不占用太多工期,但较为复杂,从施工安排上和排架结构实施分区施工。为了确保屋面工程质量和不影响外立面美观,屋面工程在结构立即封顶时开始施工。本工程专业工程较多,为尽可能避免二次结构(砌筑)施工中遗漏预留预埋项目,各安装专业需紧密配合土建工作。4、装修和安装工程阶段施工布署安排本工程装修标准为通常装修,外装修伴随二次结构一步到位,关键存在问题:施工时各分包单位多,交叉作业多,土建和安装专业交叉问题是交叉中关键。成立协调小组,建立固定协调制度,协调各方面问题。为了确保总体工程顺利完工,要求加强专业工程施工力量,提前做好安装专业和土建配合。5、综合调试、完工收尾阶段本阶段将加紧整个工程整套收尾工作,

21、关键工作有清洁卫生、成品保护、做好安装调试等工作,认真做好工程完工资料整理工作,做好完工验收各项准备工作,确保完工验收顺利经过。3.3总体施工布署:计划目标确定在7月30日整体交付11栋,其中8栋必需含有交付使用能力,(具体栋号和施工任务划分见总平面图)剩下14栋(35#-48#)在12月份基础基础完成。对关键影响工期关键工序确定施工次序:1、先挡墙后桩间挡土墙:A轴一侧上挡墙要首先形成,不然影响道路施工,道路形成后才能含有预制构件在厂房跨内制作条件,挡墙位置多数在区间道路侧挡和厂房之间设置。其中22#厂房不设置抗滑桩,抗滑桩施工直接制约预制构件吊装和窖池工作,计划二十四小时不间歇作业,争抢时

22、间节点,为以后工作创作条件。2、 旋挖钻孔桩在场地含有条件时需立即开始作业;避免后期因场地空间不足造成施工担心,当杯型基础形成后立即施工排污大沟。3、预构件优先选择在厂房内部制作,牛腿柱、薄腹梁安排在A、B轴和B、C轴之间,场内空间不足时可在场外选择多个地点临时集中加工。因为屋面板数量较大,在预制场批量预制后运输至现场存放待用,存放地点选择在横一路一侧。(位置见平面部署图)4、窖池依据厂房地基土质情况划分为:填方区和挖方区,填方区设窖坑梁,挖方区不设窖坑梁,依据有没有窖坑梁确定窖坑开挖次序方案并合理安排工期。石材贮备场地分布在高位水池后侧和43#制酒厂房计划场地(窖石加工完成后作为三合土拌合场

23、地)。5、临时便道部署标准是优先使用厂区内计划道路,根据施工需要再另行加设其它施工便道。桩基础施工阶段施工便道设置在厂房内,杯基形成后便道改移至厂房计划区间道路位置。6、临时用水安排:计划使用环山供水管道,选择DN80镀锌管作为支线引入各个栋号,厂房设置一处5立方米水箱做贮备用,另设一支线在赤水河引入作为备用线路。7、临时用电安排:使用交接后箱变能满足现在现场实际施工需要。为确保电力供给充足并考虑后续施工需要,决定增设一台1000KVA箱变备用。临时用电由五分部架设。具体部署见总体平面部署图。8、临建部署:移动式钢筋集中加工场地设置在中华小学侧面,使用面积1080,能满足钢筋原材堆放和半成品加

24、工需要。混凝土供给利用现有拌合站,能满足11栋厂房和预制构件厂混凝土需求。在施工过程中砂浆尽可能在现场拌合,假如现场拌合满足不了施工需要时部分使用用预拌砂浆。3.4单体施工布署a、 施工抗滑桩同时钻孔桩基础由1轴向21轴推进,钻孔桩杯口施工伴随钻孔桩推进进行。b、 当A轴杯口全部施工完成后立即进入A轴和B轴之间薄腹梁、牛腿柱预制施工,预制构件时应先在4轴至18轴之间施工(为排污大沟施工预留工作面)。c、 当A轴牛腿施工完成达成吊装要求后即开始A轴牛腿吊装。d、 抗滑桩杯口施工完成后,立即进行排污大沟施工和C轴内侧薄腹梁、牛腿柱预制。e、 排污大沟施工完成后,进行窖坑开挖、窖坑梁施工、窖石砌筑。

25、f、 窖石砌筑完成后,进入B、C轴牛腿柱、吊车梁,薄腹梁、屋面板、天窗架吊装施工。g、 当吊装施工过半时先吊装一侧开始施工附房和主厂房外墙砌筑,待吊装全部完成后开始施工另一侧附房施工。h、 主厂房砌筑完成后,随即进入已完成二次结构部分装修。i、 吊装工作立即结束时屋面工程介入施工。j、 内墙装修立即结束时主厂房及接酒池开始施做。k、 外墙装修结束后,开始路面排水沟、路面防撞墙施工。3.5关键工作布署一、窖池工程和其它工序衔接安排: 1、窖池和土方工程工序安排 回填区域制酒生产房设计有窖坑梁,为施工安全和施工进度考虑,在场地平整时土方标高全部平整至-0.8米,形成后,全部桩基础可含有施工条件。

26、2、窖池和预制构件吊装工序安排 在窖池施工时除能够预制构件制作外,仅在条件许可情况下进行A轴上牛腿吊装。 3、窖池和排污大沟施工工序安排 因为排污大沟标高在窖池以下,依据由下向上施工次序,先施工排污大沟,再施工窖池。3、 窖池和抗滑桩施工工序安排 在工期方面:因工艺和使用功效要求,抗滑桩施工周期长,窖池和抗滑桩均处于本工程关键线路上,在工序制约方面:因场地狭小和运输限制需先行施工抗滑桩,完成杯口基础后才可开挖窖池。二、窖坑石采购及加工窖坑石设计工程量为每栋680立方米,石材加工根据70%损耗考虑备料为2270立方米。11栋累计24970立方米,根据工期计划安排,窖坑石集中使用在3月20日-5月

27、20日(不明确),石材加工:料石每人天天加工可成材0.3立方米,开工后立即组织窖石砌筑及加工人员,每栋窖池开始施工前,要求单栋厂房所需窖石要全部加工完成存在场地。 3.6布署和管理 3.6.1项目经理部组织机构3.6.1.1 施工组织机构本工程全方面实施“项目经理部施工班组”一级管理,成立项目经理部,项目经理部建立项目经理负责制,总工程师、常务经理、生产经理、成本经理主抓职能块组织机构体系,具体事务处理由八个职能部门负责,分别是施工管理部、安保部、质检部、设备资部、经济管理部、财务部、综合办公室、试验室项目组织机构见下图:依据组织机构图,建立岗位责任制和质量监督制度,明确分工职责,落实施工安全

28、质量控制责任,全部岗位各行其职。3.6.2计算关键项目工程量 本工程关键分项工程量估算见下表,作为编制施工进度计划、配置资源依据 关键分项工程量估算表项目单位工程量备注基础工程人工挖孔桩根450旋挖钻孔桩根1800窖池砌筑m1.7万窖坑石窖坑梁混凝土m4000砼强度等级采取C30预制构件牛腿柱个1200吊车梁个1500屋面梁个800天窗架个800屋面板个8000预制天沟板个1500钢筋工程地下t1.1万钢筋材料包含(HRB400、HPB300)模板工程地下m24万砌体工程地上m2万MU10砖240厚实心免烧砖墙屋面工程屋面防水m21.9万高密度聚乙烯防水卷材装饰装修工程地砖m22万白色防滑地砖

29、墙砖m23.6万甲级防火门m2300防盗门m2130一般门m22500一般窗m21.5万3.6.3施工组织协调和配合3.2.4.1 和业主配合协调1、施工中我企业确保和业主亲密配合,服从业主管理,圆满完成该工程建设任务。2、本项目部将站在工程全局角度,主动主动、高效地为业主服务,帮助业主落实重大施工事宜和施工条件,处理实施过程中重大问题,充足表现高素质施工企业形象。 3、在正式工程开工前,我们将向业主和业主代表通报工作情况,并和业主和业主代表协商工作事项,约定议事规则及程序。3.2.4.2、设计单位协调1、项目经理部将和设计院联络,深入了解设计意图及工程要求,依据设计意图,完善我方施工方案,并

30、帮助设计院完善施工图设计。主持施工图审查,帮助业主会同设计师提出提议,完善设计内容。2、针对施工中出现问题,除按现场工程师、监理工程师要求立即处理外,还应主动向设计单位提出合理化提议。第四章 施工进度计划4.1 施工进度计划编制依据1、根据业主和局指提出工期要求计划本工程计划于12月25日开工,8月30日完成11栋制酒厂房, 12 月30日完成剩下14栋总产值40%2、从时间、空间上考虑 关键考虑季节性施工安排和交叉施工3、采取优异施工技术、平行施工、小流水施工工艺、加大机械化施工程度和实施程序化、标准化管理,提升工作效率。4.2 工期总目标本工程计划开工日期为12月25日开工,总体完工日期依

31、据业主和局指要求做对应调整。 4.3 施工阶段进度目标控制计划为确保工期实现,我们将总工期分为 4 个阶段目标,工期安排以25栋分阶段交工为基础(其中8栋需8月30日交工),以阶段目标实现来确保总工期目标完成。计划以下:18#-19# 计划开工日期.02.10 完工日期.07.2722#-25# 开工日期.10.30 完工日期.06.22(已部分施工)30#-31# 开工日期.11.30 完工日期.06.20(已部分施工)33#-34# 计划开工日期.01.05 完工日期.06.2235#-48# 计划开工日期.09.30 基础完工日期.12.30 施工阶段进度目标控制计划表(单栋厂房)序号

32、阶段目标 连续时间1桩基础工程 80天2窖池工程 50天3主体结构(预制件加工安装) 85天4二次结构(砌体填充墙) 20天5屋面工程 30天6装饰装修 25天7水、电、安装工程及隶属 143天4.4 制酒车间施工进度计划详见附表一第五章 施工准备和资源配置计划5.1 技术准备1、组织图纸会审、准备好本工程所需规范、标准、图集等,在开工前项目部组织各专业工程技术人员熟悉图纸,将图纸存在问题整理汇总,在设计协调会上交设计给予处理。2、技术培训关键管理人员作业前要经培训后上岗,并熟记各自岗位职责,加强本身责任感对项目负责。项目部组织施工管理部、安质部等关键管理人员,到茅台酒扩建工程创“鲁班奖”入围

33、工地进行实地参观,学习现场管理及内业管理并组织技术交流。项目经理组织技术人员学习规范、规程、标准关键条文,加强对规范了解,对外聘劳务人员进入现场前,进行现场安全文明施工教育。 3、施工方案编制计划在各分项工程和专题工程施工前,由技术责任人组织相关人员编制以下施工方案。 施工方案编制计划序号 方案名称 编制人 编制完成时间审批部门1抗滑桩施工方案曹文亮.12.10局指工程部2钻孔桩施工方案赵岩.12.30局指工程部3土方工程施工方案曹文亮.02.15局指工程部4临时用水、电方案郑海涛.12.25局指工程部5雨期施工技术方法曹文亮.05.01局指工程部6赶工期方案曹文亮.01.01局指工程部7预制

34、构件吊装方案郑海涛.05.01局指工程部5.2 施工现场准备5.2.1 施工临时供水系统准备计划5.2.1.1 说明临时用水部署设计关键为给水系统、排水系统,其中给水系统按施工现场部署情况关键分为工程用水、生活用水、消防用水等需要,排水系统关键排除施工现场施工用水及办公生活污排水。因为本工程使用预拌混凝土在场外部署,结构施工期间关键用水量集中在混凝土养护上。场地只设一台搅拌机,供护壁砼和拌制砌筑砂浆用,现场用水量不会超出消防用水量,且单栋厂房施工现场面积约为4000,故用水量按消防用水量部署管线即可满足需求。整体消防用水量也能够满足。5.2.1.2 临时用水部署1、临时给水本工程临时用水包含施

35、工工程用水量q1(L/S),消防用水量q2(L/S)。施工工程用水量q1=K1K2Q1N1(83600)式中:K1未估计施工用水系数(取1.15) K2用水不均衡系数(取1.5)Q1每班计划完成工程量,取最大200m混凝土N1施工用水定额,混凝土采取商品混凝土,仅考虑拌制砌筑用砂浆和混凝土自然养护,用水量取400(L/m3)则:q1= K1K2Q1N1(83600)=1.151.5200400(83600) =4.8(L/S)施工现场消防用水量q2查施工手册取q2=12(L/S)总用水量Qq1=4.8q2Q=q2=12(L/S)供水管径总用水量管径计算:D2=4Q(1000) 0.5 =(41

36、2) (3.142.51000) 0.5 =0.078m=78mm式中:V水管内流速(m/s),取2.5m/S所以,水管管径取80mm。2、临时排水 施工排水:依据现场特点,现场施工产生污水就近排入现场现有排水系统。5.2.1.3 现场用水确保方法1、为了施工用水可靠性和保障性,使施工生产顺利迸行,项目应组织专门管理机构,加强管理。2、对进入施工现场施工人员进行开源节流教育,叙述节省用水关键性和必需性,使每位职员对节省能源发明效益有正确了解和认识。3、从现场水管安装维修由专业人员进行,加强巡回检验监护,出现故障立即处理,确保生产、生活用水通畅。5.2.2 施工用电准备计划1、本工程关键用电设备

37、有塔吊、卷扬机、电焊机、风泵及材料加工设备、现场照明等。见用电设备表。2、施工电源由五分部提供,在现场设置一台箱式变压器。3、临时用电采取三相五线制TNCS系统配电,设置专用保护零线,开关箱装置漏电保护器,实施一机一闸。施工现场全部电气设备外壳、金属框架部分、电气管道、金属操作平台、金属围栏等均应做接零保护。4、现场全部施工用电设备供电均要求单机单闸。5、电缆穿越道路和易受机械损伤场所,应加钢管或木槽板保护,埋设电缆不应有接头和破损处,电缆接头必需设在地面上接线盒内,并做防水处理和防机械损伤保护。6、室外各级配电闸箱必需设置在高出自然地面300mm水泥台上,水泥台上另设置50mm厚木板。7、施

38、工配电系统设三级配电三级保护,即总配电箱分配电箱开关箱。在总箱内设漏电保护器作第一级漏电保护,在分配电箱、开关箱内分别设漏电保护作第三级保护。8、施工现场统一采取铁制电闸箱,门锁齐全有效。箱内设工作零线,保护零线端子板,进出电缆在箱体下部用塑料卡固定整齐,并贴标签,注明用途。9、手持电动工具使用时,必需确保有三级漏电保护,且接地线大于相线截面(大于1.5mm软铜线)。10、室外配电箱应悬挂警告标志、责任人及配电箱编号方便管理。用电量计算表 关键施工机械设备用电一览表序号机械或设备名称型号或规格数量单机功率(KW)累计功率(KW)备注1塔式起重机QTZ4208140402卷扬机183543插入式

39、振动器ZN4241.24.84钢筋切断机GQ40F236.05钢筋弯曲机GW40D236.06钢筋调直机LGT6/1425.511.07钢筋套丝机UN1-7531.54.58电焊机BX10-300325kVA75kVA9砂浆搅拌机UJZ325133.010木工圆锯MJ-104C236.011空气压缩机2DJ-0.15/741.56.0累计电动机:141.3kw电焊机:75kVAP=1.05(K1P1/cos+K2P2+ K3P3+ K4P4)注:P供电设备总需要容量(kVA)P1电动机额定功率(kw);由表算得P1=141.3kwP2电焊机额定容量(kVA);由表算得P2=75kVAP3室内照

40、明容量(kw);P4室外照明容量(kw);K1同时工作系数,K1=0.6K2同时工作系数,K2=0.6cos电动机平均功率因数取0.75照明用电量按动力用电量10估算。P=1.1(0.6*141.3/0.75+0.6*75)*1.1=140.4kVA此容量根据单体制酒厂房计算,考虑现在含有施工条件制酒厂房及后续生产任务决定现场设置1000kVA箱式变压器。具体见临时用电专题施工方案5.3 资源配置计划依据工程特点和拟采取施工方法,现场配置劳动力,实施专业化组织,按不一样工种,不一样施工部位来划分作业班组,提升操作熟练程度和劳动生产率,以确保工程施工质量和施工进度。依据工程实际进度,立即调配劳动

41、力,实施动态管理。5.3.1 劳动力计划表依据本工程具体情况和施工进度计划内容及要求,各专业劳动力计划安排见附表二。 5.3.2 关键材料供给计划本工程所用关键材料由物资部统一采购,每个月20日前向物资部提供具体下月物资设备需求计划。不管何种材料,在确定供给商供料前,均对其产品根据相关要求进行抽检,抽检合格后方可使用。关键材料供给计划见附表三 5.3.3关键施工机具设备配置计划表见附表四第六章 关键施工方法(分部、分项工程或专题施工方法)6.1 土方工程本工程位置于山坡地段,因为原地貌山势复杂,场地平整量大、挖填方工程量大,本工程地质为强风化岩,采取机械开挖。为了加紧土方开挖进度,拟选择二台3

42、29型反铲挖掘机挖土,自卸式汽车配合运土,人工挖孔桩开挖出土方在现场堆放,作为回填土,多出土方量再运出场地。土石方工程施工工艺以下:场地放样地表清理 土方挖运场地平整排 水排水系统施工击实标准试验平整压实压实度检验复 测6.1.1 施工准备:1、审查设计图纸,查对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况,和甲方确定。2、现场工程定位放线工作已完成,场区内控制网点已设置,且不受土方开挖影响。3、挖填边线用白灰撒好,其范围内障碍物不影响土方开挖。6.1.2 场地开挖因为本制酒生产房所在地址特殊地理条件,岩石层浅、孤石多特点,现场采取机械开挖,挖掘包含全部土方挖掘和岩石挖掘。全部弃土清除

43、、运输、合适利用和处理。对长度和宽度较大大面积土方一次开挖,可采取铲运机铲土;机械开挖时,要配合少许人工清土,将不在机械作业半径内残土人工运至机械作业半径内,由机械运走。6.1.3 开挖次序1、土方开挖时先依据现场实际地形,计算出挖填方量,然后开挖或回填至-0.8标高,剩下土石方运输至弃土场。2、为降低人工挖孔桩施工时间,降低施工难度,边坡低位置临时不做回填考虑。优异行人工挖孔桩施工,桩间挡土板板施工完成后再对其内部进行回填。3、在挖掘过程中,测量人员立即根据图纸要求把边坡开挖线放好,并应依据挖深度随时指挥调整开挖线,努力争取利用机械一次做好边坡降低人工修坡工程量。6.1.4 排水方法1、 场地平整前,应在厂房南侧上口外侧1m以外设置砖砌排水沟,(因为南侧属于地势高位置,场地在山坡阴面),外排水和横一路排水系统接通,预防雨水从山坡集中流入施工场地内。2、 部

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
