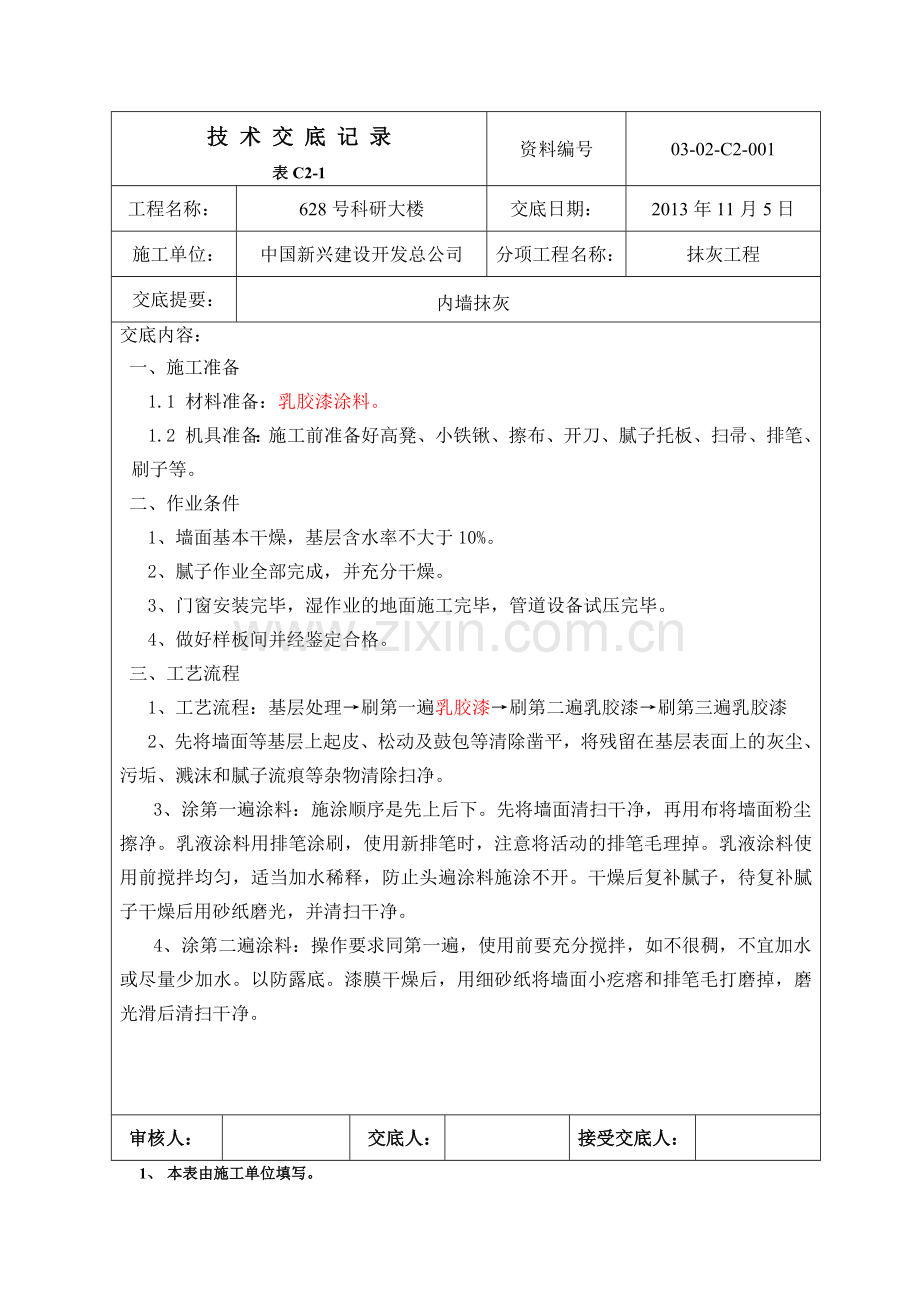

技 术 交 底 记 录
表C2-1
资料编号
03-02-C2-001
工程名称:
628号科研大楼
交底日期:
2013年11月5日
施工单位:
中国新兴建设开发总公司
分项工程名称:
抹灰工程
交底提要:
内墙抹灰
交底内容:
一、施工准备
1.1 材料准备:乳胶漆涂料。
1.2 机具准备:施工前准备好高凳、小铁锹、擦布、开刀、腻子托板、扫帚、排笔、刷子等。
二、作业条件
1、墙面基本干燥,基层含水率不大于10%。
2、腻子作业全部完成,并充分干燥。
3、门窗安装完毕,湿作业的地面施工完毕,管道设备试压完毕。
4、做好样板间并经鉴定合格。
三、工艺流程
1、工艺流程:基层处理→刷第一遍乳胶漆→刷第二遍乳胶漆→刷第三遍乳胶漆
2、先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、
污垢、溅沫和腻子流痕等杂物清除扫净。
3、涂第一遍涂料:施涂顺序是先上后下。先将墙面清扫干净,再用布将墙面粉尘
擦净。乳液涂料用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉。乳液涂料使用前搅拌均匀,适当加水稀释,防止头遍涂料施涂不开。干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
4、涂第二遍涂料:操作要求同第一遍,使用前要充分搅拌,如不很稠,不宜加水
或尽量少加水。以防露底。漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
审核人:
交底人:
接受交底人:
1、 本表由施工单位填写。
技 术 交 底 记 录
表C2-1
资料编号
03-02-C2-001
工程名称:
628号科研大楼
交底日期:
2013年11月5日
施工单位:
中国新兴建设开发总公司
分项工程名称:
抹灰工程
交底提要:
内墙抹灰
交底内容:
5、涂第三遍涂料:操作要求同第二遍乳液薄涂料。由于乳胶漆膜干燥较快,应连续
迅速操作,涂刷时从一头开始,逐渐涂刷向另一头,要注意上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后再处理接头。
四、质量标准
1、主控项目
1.1水性涂料涂饰工程所用涂料的品种、型号和性能应符合设计要求。
检验方法:检查产品合格证书、性能检测报告和进场验收记录。
1.2水性涂料涂饰工程的颜色、图案应符合设计要求。
检查方法:观察。
1.3水性涂料涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
检验方法:观察;手摸检查。
1.4水性涂料涂饰工程的基层处理应符合以下要求。
1.4.1新建筑的混凝土或抹灰基层在涂料涂饰前应刷抗碱封闭底漆。
1.4.2旧墙面在涂饰涂料前应清除疏松的旧装修层 ,并涂刷界面剂。
1.4.3混凝土或抹灰基层涂刷乳液型涂料时,含水率不得大于10%。
1.4.5基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;内墙腻子的粘结强度应符合《建筑室内用腻子》(JG/T3049)的规定。
检验方法:观察;手摸检查;检查施工记录。
2、一般项目
薄涂料的涂饰质量和检验方法应符合表4的规定。
审核人:
交底人:
接受交底人:
1、 本表由施工单位填写。
技 术 交 底 记 录
表C2-1
资料编号
03-02-C2-001
工程名称:
628号科研大楼
交底日期:
2013年11月5日
施工单位:
中国新兴建设开发总公司
分项工程名称:
抹灰工程
交底提要:
内墙抹灰
交底内容:
薄涂料的涂饰质量和检验方法
项次
项目
普通涂饰
高级涂饰
检验方法
1
颜色
均匀一致
均匀一致
观察
2
泛碱、咬色
允许少量轻微但不超过1处
不允许
3
流坠、疙瘩
允许少量轻微,但不超过3处
不允许
4
砂眼、刷纹
允许少量轻微砂眼,刷纹通顺
无砂眼、无刷纹
5
门窗、灯具等
洁净
洁净
6
装饰线、分色线直线度允许偏差(㎜)
偏差不大于2㎜
偏差不大于1㎜
拉5m线,不足5m拉通线,用钢直尺检查
五、质量控制
1、刷(喷)浆面粗糙
主要原因是基层处理不彻底,打磨不平,刮腻子时没将腻子收净;干燥后打磨不平,清扫不净;喷头孔径大,浆颗粒粗糙。
2、浆皮开裂
墙面粉尘没清理干净,腻子干后收缩形成裂纹;墙面凹凸不平腻子超厚产生的裂纹。
审核人:
交底人:
接受交底人:
1、 本表由施工单位填写。
技 术 交 底 记 录
表C2-1
资料编号
03-02-C2-001
工程名称:
628号科研大楼
交底日期:
2013年11月5日
施工单位:
中国新兴建设开发总公司
分项工程名称:
抹灰工程
交底提要:
内墙抹灰
交底内容:
3、脱皮
原因是刷(喷)浆层过厚,面层浆内胶量过大,基层胶量少强度低,干后,面层
浆形成硬壳使之开裂脱皮。故应掌握好浆内的胶用量,为增加浆与基层的粘结强度,可于刷(喷)浆前先刷一道胶水。
4、掉粉
原因是面层浆液中胶的用量少。为解决掉粉问题,可进行一道扫胶,在原配好的浆液内多加一些乳液使之胶量增大,用新配浆液喷涂一道。
反碱、咬色、墙面潮湿或墙面干湿不一致
原因是赶工期浆活每遍跟的太紧,前道浆没干就刷(喷)下道浆;冬季施工室内生火炉后墙面泛黄;有跑水、漏水后形成的水痕。解决办法:冬季施工取暖用暖气或电炉,将墙面烘干,浆活遍数不能跟的太紧。
5、流坠
墙面潮湿易产生流坠;刷(喷)浆过厚,浆内胶多不易干燥。解决办法:应待墙面干后再刷(喷)下遍浆,刷(喷)浆时最好由专人负责,喷头要均匀移动,配浆要专人掌握保证配比正确。
6、透底
基层表面太光滑或表面有油污没清洗干净,刷(喷)浆上去固化不住,配浆时稠度掌握不好,浆过稀,刷(喷)几遍也不盖底。要求刷(喷)浆前将混凝土表面油污清刷干净,浆料稠度要合适,刷(喷)浆时由专人负责,喷头距墙20㎝~30㎝,移动速度均匀,不漏喷。
审核人:
交底人:
接受交底人:
1、本表由施工单位填写。
技 术 交 底 记 录
表C2-1
资料编号
03-02-C2-001
工程名称:
628号科研大楼
交底日期:
2013年11月5日
施工单位:
中国新兴建设开发总公司
分项工程名称:
抹灰工程
交底提要:
内墙抹灰
交底内容:
7、石膏板墙接缝处开裂
安装石膏板不按要求留置缝隙;对接缝处马虎从事,不按规矩贴拉结带,不认真用嵌缝腻子进行填刮,腻子干后收缩拉裂。
刷(喷)浆与油漆或涂料接槎处分色线不清晰,施工时不认真。
8、皱折、开裂
浆刷后未干遇雨造成浆皮皱折,应加强成品保护。
9、花感、掉粉
主要是自配浆料配比不准,稠度掌握不好,用胶量不准,胶少浆活会发生掉粉现象,而且涂刷后不盖底造成表面花感。
10、表面划痕或腻子斑痕明显
刮腻子后没认真磨砂纸找平,又不二次复找腻子所致。
六、成品保护
1、刷(喷)浆施工前应加防污染门窗及已做完的饰面层的保护措施。
2、已完成的喷、刷、滚浆成品做好保护,防止其他工序对产品的污染和损坏。
3、室内浆活进行修理时,应注意已装好的电气开关、箱、插销座等电气产品及设备管道的保护,防止喷浆时造成污染。
4、应先将门窗口圈用排笔刷出后,再进行大面积浆活的施工,以减少污染。
5、喷浆前应对已完成的地面面层进行保护,防止落浆造成污染。
6、油工施工时严禁蹬踩已施工完部位,并防止将油桶碰翻,涂料污染墙面、地面。
审核人:
交底人:
接受交底人:
1、本表由施工单位填写。
技 术 交 底 记 录
表C2-1
资料编号
03-02-C2-001
工程名称:
628号科研大楼
交底日期:
2013年11月5日
施工单位:
中国新兴建设开发总公司
分项工程名称:
抹灰工程
交底提要:
内墙抹灰
交底内容:
7、油工的料房、墙应先进行遮挡和保护后再施工。
8、移动浆桶、喷浆机等施工工具严禁在地面上拖拉,防止损坏地面面层。
9、严禁施工人员把污染的手和施工工具等碰撞已施工完的墙面、角。
七、安全文明施工措施
1、脚手架上应铺满脚手板,不得有跷翅板和探头板,脚手板应加以固定。其强度钢度必须满足使用要求。
2、脚手板上不得随意放东西,防止掉下去砸伤人。
3、施工时必须带好安全帽。
4、严禁洒后作业。
5、不得在脚手板上打闹戏玩,不得跳跃脚手架。
6、超过两米施工应系好安全带。
审核人:
交底人:
接受交底人:
1、本表由施工单位填写。
