资源描述
武汉市安全质量标准化达标手册 摘录
一、施工落地用脚手架
(一)落地式外脚手架基础
1、落地式外脚手架底座底面宜高于自然地坪50㎜;
2、基础必须平整、夯实、硬化、有排水措施、立杆底部应设置木脚手板或钢底座;
3、落地式外脚手架必须设置横向扫地杆,距底座不大于200㎜,纵向扫地杆用直角扣件,固定在紧靠横向扫地杆上方的立杆上;
(二)外脚手架立面防护
1、脚手架立杆必须用连墙件与建筑物可靠连,立杆接长除顶层顶步外其余各层各步接头必须采用对接扣件连接;架高30M以下,垂直偏差不大于1/200;架高30M以上,垂直偏差不大于1/400~1~600,且不大于100㎜;
2、纵向水平杆(大横杆)应设置在立杆内侧,不宜小于3跨,用对接扣件连接,同一排大横杆水平偏差不得大于该片架总长的1/300,也不要大于50 ㎜;
3、立杆顶端宜高出女儿墙上皮1M,高出檐口上皮1·5M,接脚手架外立面应满挂密目安全网做全封闭,临街面硬质立面防护封闭;
4、纵向水平杆(大横杆)应设置在立杆内侧,不宜小于3跨,用对接扣件连接;
5、横向水平杆必须设置在主节点处处,用直角扣件连接,严禁拆除;
(三)脚手架剪刀撑
1、高度在24M以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑;
2、高度在24M以下的双排脚手架,必须在外侧两端各设置一道剪刀撑,并且高度由底至顶连续设置,两组剪刀撑的距离不大于15M;
3、剪刀撑斜杆与地面夹角宜45º~60º之间;
4、剪刀撑每组跨越立杆不得超过6跨,不应小于6M(60º时4跨,45º时6跨);º

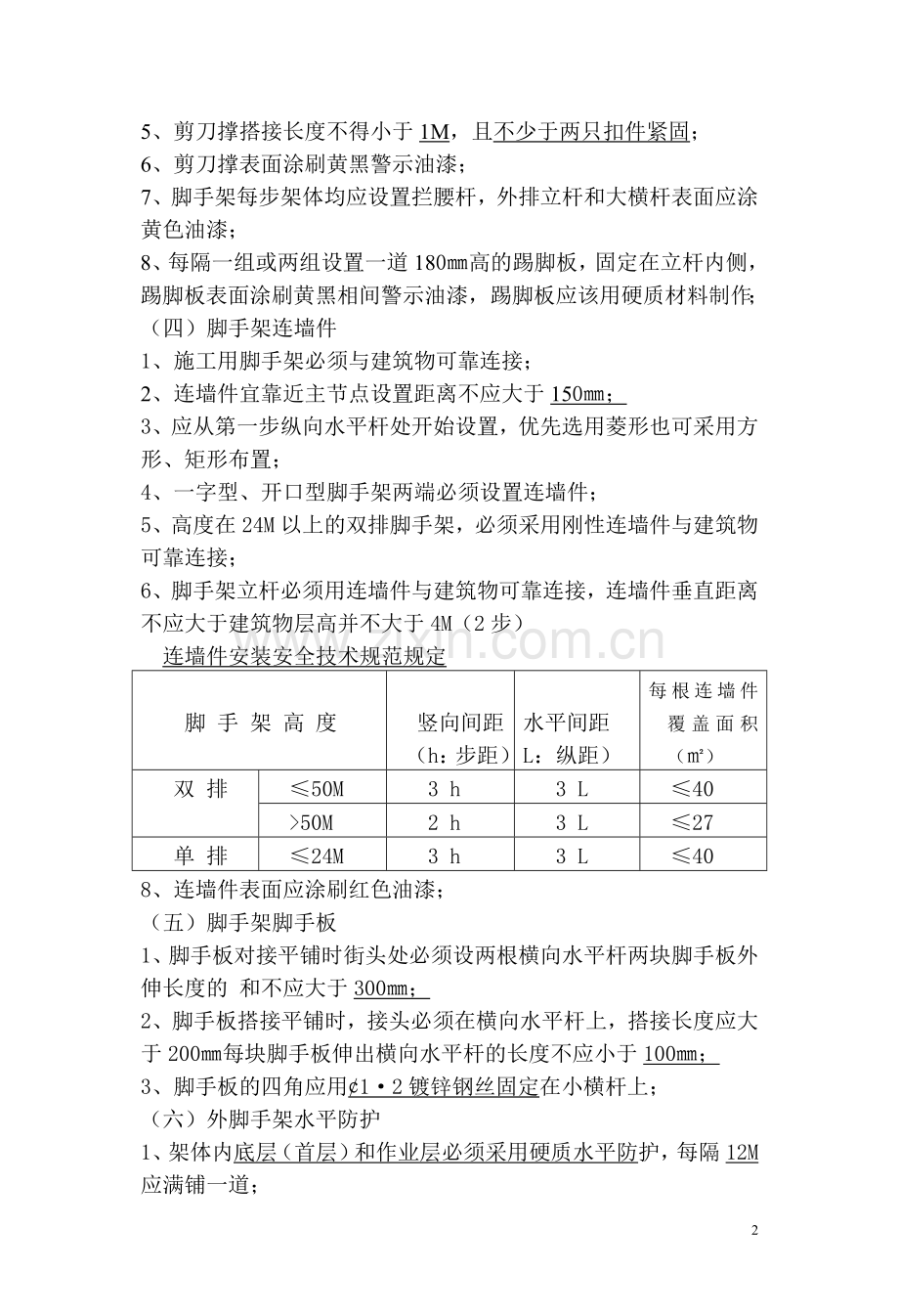

5、剪刀撑搭接长度不得小于1M,且不少于两只扣件紧固;
6、剪刀撑表面涂刷黄黑警示油漆;
7、脚手架每步架体均应设置拦腰杆,外排立杆和大横杆表面应涂黄色油漆;
8、每隔一组或两组设置一道180㎜高的踢脚板,固定在立杆内侧,踢脚板表面涂刷黄黑相间警示油漆,踢脚板应该用硬质材料制作;
(四)脚手架连墙件
1、施工用脚手架必须与建筑物可靠连接;
2、连墙件宜靠近主节点设置距离不应大于150㎜;
3、应从第一步纵向水平杆处开始设置,优先选用菱形也可采用方形、矩形布置;
4、一字型、开口型脚手架两端必须设置连墙件;
5、高度在24M以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接;
6、脚手架立杆必须用连墙件与建筑物可靠连接,连墙件垂直距离不应大于建筑物层高并不大于4M(2步)
连墙件安装安全技术规范规定
脚 手 架 高 度
竖向间距
(h:步距)
水平间距
L:纵距)
每根连墙件覆盖面积(㎡)
双 排
≤50M
3 h
3 L
≤40
>50M
2 h
3 L
≤27
单 排
≤24M
3 h
3 L
≤40
8、连墙件表面应涂刷红色油漆;
(五)脚手架脚手板
1、脚手板对接平铺时街头处必须设两根横向水平杆两块脚手板外伸长度的 和不应大于300㎜;
2、脚手板搭接平铺时,接头必须在横向水平杆上,搭接长度应大于200㎜每块脚手板伸出横向水平杆的长度不应小于100㎜;
3、脚手板的四角应用¢1·2镀锌钢丝固定在小横杆上;
(六)外脚手架水平防护
1、架体内底层(首层)和作业层必须采用硬质水平防护,每隔12M应满铺一道;
2、每隔两层并且高度不超过10M设置一道水平安全兜网,操作层下设安全兜网,安全网必须兜挂至建筑物结构;
3、作业板与建筑物的空隙大于150㎜时应作全封闭,防止人员和物料坠落;
二、悬挑脚手架
1、悬挑梁采用不得小于14#的工字钢,其型号必须经过设计计算确定;
2、悬挑梁的外悬端上表面,应焊钢筋以固定立杆;
3、每根悬挑梁斜拉钢丝绳卸载;
4、落于结构上的锚固段的长度应是悬挑段的1·5倍,并且必须采取两道锚固;
5、悬挑脚手架每段悬挑高度不大于18M;
6、悬挑脚手架基础应安装规范要求沿纵横方向设置扫地杆,沿脚手架长度方向铺设木枋,并满铺木板进行防护;
7、悬挑脚手架底座立杆内侧应设置180㎜高踢脚板;
三、脚手架斜道
1、上人斜道宽度一般为1M,休息平台宽度为1M,坡度(高∶长)为1∶3;运送材料的通道宽度不得小于1·5M,坡度(高∶长)以1∶6为宜;
2、上人斜道两侧应设置双道防护栏杆和踢脚板(栏杆高度950㎜,下道栏杆高度450㎜,踢脚板高度180㎜),栏杆和踢脚板涂刷黑黄相间警示油漆;
3、斜道外侧挂密目安全网封闭,斜道的侧立面应设置剪刀撑;
4、斜道的连墙件设置按照开口型脚手架要求设置;
5、脚手架的基础与外脚手架基础要求一致;
四、作业吊篮
1、必须使用厂家生产的定型产品,有出厂合格证和产品使用说明书。安装完毕后经使用单位、安装单位、监理单位验收合格方可使用;
2、 安装后施工单位应组织有关人员进行验收,合格后方可使用。验收应认真填写验收记录,验收负责人履行签字手续;
3、使用前,必须对有关技术和操作人员进行安全技术交底,内容齐全、要有针对性,交底双方签字;
4、吊篮长度不得超过6m。吊篮配重臂与悬挑臂长度宜2∶1,悬挑部分应保证吊篮能沿建筑垂直上下,并与建筑物外立面保持150-200㎜的距离;
5、 吊篮受力钢丝绳、保险钢丝绳与电缆应保持运动一致,不得打弯打结,电缆最多不超过一个接头;
6、吊篮升降必须使用独立保险绳,绳径不小于12.5㎜;
7、吊篮使用中必须悬挂限载标牌;
8、每具吊篮一般2~3人进行操作,严禁超过三人;
9、吊篮悬挂 钢丝绳在建筑物阳角转角处采用柔性材料隔离防止磨损造成事故;
10、定期检查提升机构、独立安全保护绳、和施工人员安全带的使用情况,发现不合格的部分必须停止使用及时整改,整改合格后方能继续使用;
五、基坑支护、防护
1、基坑开挖前,建设、监理、施工单位必须对基坑周边环境、土质等实际情况进行安全评估。施工单位编制基坑专项施工方案,并报请专家委员会论证通过后,严格按照审核通过后方的施工案组织施工;
2、基坑开挖应按规定要求放坡,不具备放坡条件的要根据现场情况,对坑壁进行加固与支护;
3、深基坑的加固与支护必须由具备相应资质的施工单位承担施工任务。基坑内应搭设上下通道,以满足作业人员通行。作业人员在作业施工时应有安全立足点,禁止垂直交叉作业;
4、基坑内及基坑周边应设置良好的排水系统,并满足施工、防汛要求;
5、基坑周边应设置防护栏杆,距基坑边1.2m范围内严禁堆放土石方、料具等荷载较重的物料。基坑周边原有建筑物、公共设施等处应设置观测点,安排专人负责随时观测,发现异常情况立即报告并采取措施处理;
六、预留洞口的防护
1. ≦500㎜预留洞口防护
(1)采用洞口内楔紧木枋,上面铺钉木板形式进行防护;
(2)盖板上刷黄黑警示色油漆;
2. 500~1500㎜预留洞口防护
(1)利用钢管扣件在洞口上紧靠洞口边搭设井字形平台,平台上每隔一定距离铺设木枋,在木枋上铺钉木板形式进行防护;
(2)盖板上刷黄黑警示色油漆,并用红油漆标识“禁止移动”警示标语;
七、电梯井安全防护
1、电梯井门洞口安装1800㎜高工具式防护门。防护门底部安装180㎜高木质踢脚板,防护门外侧张挂“当心坠落”安全警示标志牌;
2、电梯井内水平防护采用在井洞口内用钢管搭设防护平台,上面铺满竹跳板(主体施工阶段)或兜挂安全平网(装修施工阶段)形式进行防护。水平防护的位置根据楼层层高设置,层高≧6m每层电梯井设置水平防护,层高﹤6m每隔一层电梯井设置一道水平防护;
3、钢管平台搭设方法:在电梯井砼模板支设时,在井的四个角预埋Ø60PVC管,模板拆除后,将钢管插入预埋的PVC管里面,然后搭设防护平台;
八、楼层临边防护
1、临街面
(1)防护采用钢管和扣件搭设;
(2)防护采用三道栏杆形式,扫地杆离地高度50㎜,中道栏杆离地500㎜,上道栏杆离地1100㎜,立杆高度1200㎜,立杆间距2000㎜;
(3)钢管表面涂刷黄黑警示色油漆。栏杆内侧一定间隔悬挂 “当心坠落”安全警示标志牌;
2、非临街面
(1)当临边窗台高度低于0.8m,外侧高差大于2 m时,要按照该要求搭设防护栏杆;
(2)防护采用钢管和扣件搭设;
(3)防护采用双道栏杆形式,上杆栏杆离地高度为1100㎜,下杆离地高度为500㎜,立杆高度1200㎜,立杆间距2000㎜;
(4)钢管表面涂刷黄黑警示色油漆。栏杆内侧张挂 “当心坠落”安全警示标志牌;
九、楼梯临边防护
1、楼梯及休息平台临边搭设防护栏杆;
2、防护栏杆采用双道栏杆形式,下道栏杆离楼梯面高度450㎜,上道栏杆离楼梯面高度950㎜;
3、有条件项目设置定型化防护栏杆,立杆采用用预埋件或采用Ø12膨胀螺栓固定;
4、钢管表面涂刷黄黑警示色油漆;
十、施工电梯平台临边防护
1、施工电梯平台出口处安装1800㎜高立开式金属防护门,采用定型工具式防护门,安装在电梯平台出口处;
2、平台两侧按照离平台面5000㎜和1100㎜高度要求设置两道防护栏杆,平台外侧设置踢脚板,架体内侧满挂密目安全网封闭;
3、施工电梯平台脚手架两侧设置斜撑及临边防护栏杆,每层楼应设置连墙件和八字撑与建筑物牢固连接,并严格按照施工方案要求采取卸荷措施;
4、钢管表面刷黄色油漆;
十一、安全通道棚
1、建筑物的主要出入口必须设置安全通道防护棚,安全通道棚用钢管扣件搭设;
2、防护棚宽度应略宽于通道口,长度根据建筑物高度确定,高度在15m以下的建筑物,通道棚长度≧3m;高度在15 m~30 m的建筑物,通道棚长度≧4m;高度超过30m的建筑物,通道棚长度≧5m,通道棚长度从外脚手架外排立杆开始计算;
3、防护棚顶部可采用50㎜的木板或相当于50㎜厚木板强度的其他材料,当采用竹芭等强度较低材料时,应采用双层防护棚,层间距为0.5m。安全通道两侧采用密目安全网封闭;
4、应在下列部位设置安全通道防护棚:物料提升机进料口、外用电梯地面进料口以及其他需要搭设的位置;
5、安全通道棚正立面可设置安全标语或警示标识牌;
6、安全通道棚两侧可适当悬挂“安全标语”牌;
十二、悬挑式卸料平台安全防护
1、卸料平台的制作安装必须编制专项施工方案,并经设计计算后方可实施;
2、卸料平台应采用型钢焊接成主框架,主挑梁必须与建筑结构连接,主挑梁下方宜设置止回装置,两侧应分别设置前后两道斜拉钢丝绳,钢丝绳采用四个绳卡紧固(按照实施手册制作);
3、钢丝绳直径应根据计算确定,绳卡数量、间距按照规范设置;
4、卸料平台底部应满铺脚手板,并固定牢固;
5、卸料平台每次安装后均应进行验收,并作好记录;
6、卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定,外侧设置内开式活动防护门;
7、防护栏杆内侧应采用竹胶板封闭,并挂设限载标志牌;
十三、塔吊
1、塔吊安装、使用管理应符合《武汉市建设工程起重机械安装、使用管理办法(试行)》(武建【2006】238号)的规定;
2、塔吊装拆单位必须具有由行政主管部门颁发的起重机械安装工程专业承包资质和安全生产许可证;
3、装拆单位要编制装拆施工方案,经本单位技术负责人审定,报施工总承包单位、设备产权单位、监理单位审查报区安检站备案后组织实施。
4、施工过程中监理工程师要验收塔吊基础的基坑、钢筋、尺寸大小、避雷连接和砼;
5、塔吊安装完毕,安装单位必须进行自检,由安装、使用、监理、建设单位共同组织初步验收,验收合格后由各方技术负责人签字出具合格证明报专业管理部门验收颁发使用许可证;
6、塔吊产权单位应当在武汉市城建安全生产管理站办理起重机械安装、使用的等级手续,领取登记牌后方可投入使用。
7、塔吊操作员工、塔吊指挥工必须取得国家建设行政主管部门统一颁发的特种设备作业人员证,方可上岗作业;
8、塔吊基础混凝土必须做强度试压,取得试压强度合格报告书;
9、拆装过程中,应划出警戒区域,拆装单位技术负责、项目负责人、安全管理人员、项目总监必须进行全过程监控;
10、多台塔吊作业时必须满足安全距离要求,并采取有效的防碰撞措施;
11、塔吊各类安全保险装置必须灵敏可靠;
12、塔吊使用工程中必须严格执行安全使用规范X级以上大风停止使用和其他安全规范;
13、塔吊避雷装置与接地装置保持良好;
十四、物料提升机
1、产品质量和安装质量必须符合《钢丝绳式货用施工升降机安全技术规范》(DB42/365—2006)的要求;
2、物料提升机装拆单位必须有由行政主管部门颁发的起重机械安装工程专业承包资质和安全生产许可证;
3、物料提升机的安装和使用应遵照《武汉市建设工程起重机械安装、使用管理办法(试行)》(武建【2006】238号)执行。设备安装自检合格后,按《关于进一步明确物料提升机、整体提升脚手架登记管理程序的通知》(武城安字【2007】25)规定的程序,办理报检申请、登记发牌手续。领取使用登记牌后,设备方能投入正式使用;
4、物料提升机两侧设置临边防护栏杆和设置连墙件和八字撑与建筑物牢固连接,并严格按照施工方案要求采取卸荷措施;
5、必须设置防坠装置和限位装置,未设置超速保护装置的物料机应控制:最大架设高度不大于50m、吊笼最大提升速度不大于0.63m/s、最大载重量不大于1200㎏;
十五、施工用电
施工现场临时用电应按照《施工现场临时用电安全技术规范》(JGJ46—2005)
1、施工现场临时用电专项施工方案应由施工单位电气工程师参加会审,施工单位技术负责人审批,项目电器专业监理工程师审核后总监审查签字;
2、施工临时用电必须采用TN-S系统,符合“三级配电、两级保护”,达到“一机、一闸、一漏、一箱”要求。电箱设置、线路敷设、漏电保护等各种配电装置应符合规范要求;
3、外电线路必须按照规范要求进行防护;
4、施工现场应配备必要的电气测试仪器,电工必须每天巡回检查,并做好检查维修记录;
5、在建工程不得在高、低压线路下方施工,高、低线路下方不得搭设作业棚,建造生活设施或堆放构件、架具、材料及其它杂物等;
6、在建工程场内架空线路的布设应符合以下规定;
(1)架空线路的档距不得大于35m;
(2)架空线路最大弧垂与地面垂直距离不得小于4m;
(3)架空线路电杆与路基边缘距离不得小于1m;
(4)架空线路边线与建筑物凸出部分或外架不得小于1m;
(5)架空线路绝缘铜线截面不得小于10mm2,绝缘铝线截面不得小于16mm2;
7、外电防护架采用绝缘材料搭设,并设置防碰撞信号标志。
十六、安全资料管理
1、安全生产许可证;
2、施工单位安全员上岗证和安全监理工程师证;
3、安全施工方案和监理工程师审核意见和安全施工监理细则;
4、安全交底记录(参加人员签字、时间);
5、定期安全检查记录;
6、定期安全施工会议(参加人员签到和会议记录);
7、安全监理通知和回复;
8、监理日志中安全工作的安全日志记录;
9、施工安全监理评定(基础、1/2结构、结构封顶三次);
10、深基坑施工需要有经过专家认证的设计方案;
11、模板施工层高超过8M或跨度15M的模板工程,需要有专项施工方案报专家认证;
12、施工高度超过50M的幕墙,需要有专项施工方案报专家认证;
13、物料提升机报验手续资料;
14、塔吊起重机报验手续和准用证;
15、开挖深度超过16M的人工挖孔桩工程;
16、跨度大于36M及以上的钢结构安装工程,跨度大于60M及以上网架和索膜结构安装工程;
湖北九州建设项目咨询管理有限责任公司
2009年12月
9
展开阅读全文
