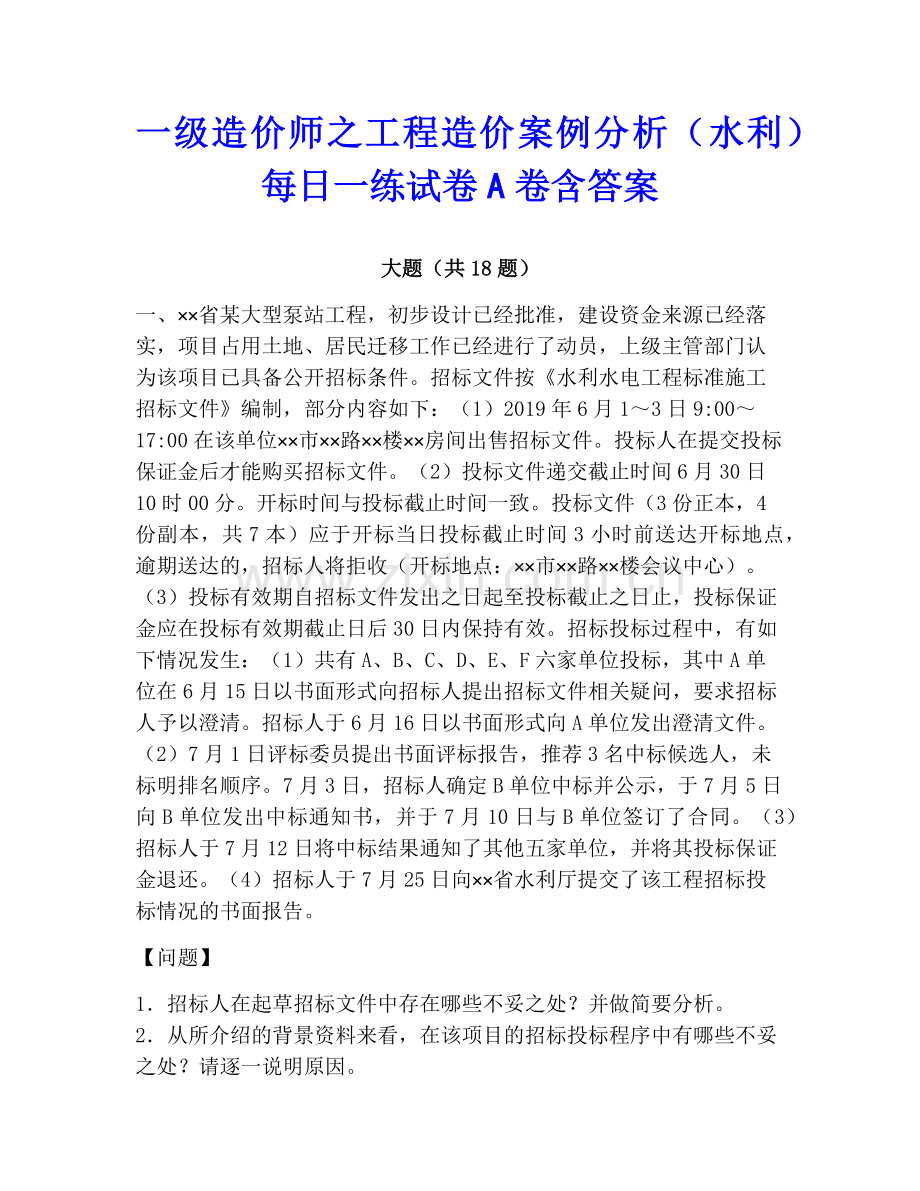

1、一级造价师之工程造价案例分析(水利)每日一练试卷 A 卷含答案一级造价师之工程造价案例分析(水利)每日一练试卷 A 卷含答案大题(共 18 题)大题(共 18 题)一、省某大型泵站工程,初步设计已经批准,建设资金来源已经落实,项目占用土地、居民迁移工作已经进行了动员,上级主管部门认为该项目已具备公开招标条件。招标文件按水利水电工程标准施工招标文件编制,部分内容如下:(1)2019 年 6 月 13 日 9:0017:00 在该单位市路楼房间出售招标文件。投标人在提交投标保证金后才能购买招标文件。(2)投标文件递交截止时间 6 月 30 日10 时 00 分。开标时间与投标截止时间一致。投标文件

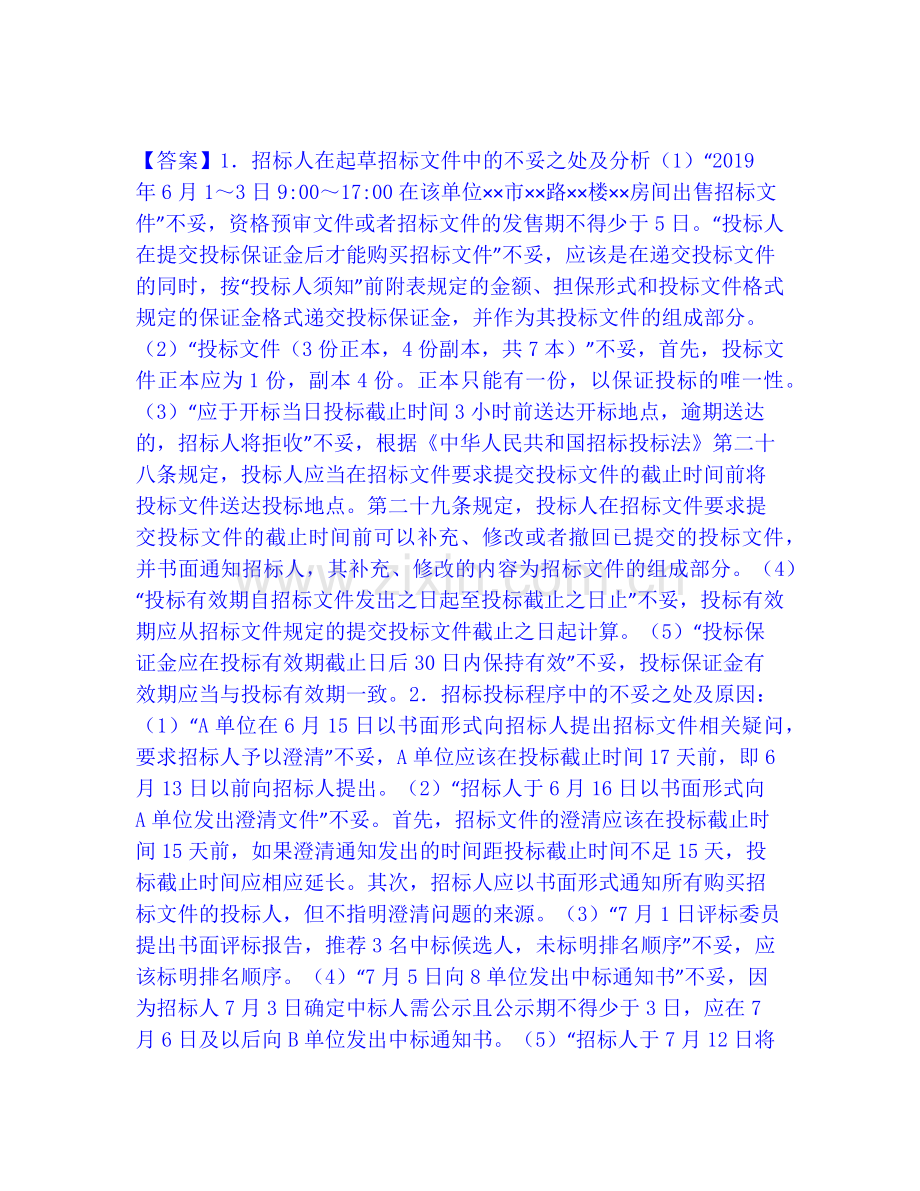

2、(3 份正本,4份副本,共 7 本)应于开标当日投标截止时间 3 小时前送达开标地点,逾期送达的,招标人将拒收(开标地点:市路楼会议中心)。(3)投标有效期自招标文件发出之日起至投标截止之日止,投标保证金应在投标有效期截止日后 30 日内保持有效。招标投标过程中,有如下情况发生:(1)共有 A、B、C、D、E、F 六家单位投标,其中 A 单位在 6 月 15 日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清。招标人于 6 月 16 日以书面形式向 A 单位发出澄清文件。(2)7 月 1 日评标委员提出书面评标报告,推荐 3 名中标候选人,未标明排名顺序。7 月 3 日,招标人确定
3、B 单位中标并公示,于 7 月 5 日向 B 单位发出中标通知书,并于 7 月 10 日与 B 单位签订了合同。(3)招标人于 7 月 12 日将中标结果通知了其他五家单位,并将其投标保证金退还。(4)招标人于 7 月 25 日向省水利厅提交了该工程招标投标情况的书面报告。【问题】1招标人在起草招标文件中存在哪些不妥之处?并做简要分析。2从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。【答案】1招标人在起草招标文件中的不妥之处及分析(1)“2019年 6 月 13 日 9:0017:00 在该单位市路楼房间出售招标文件”不妥,资格预审文件或者招标文件的发售期不得
4、少于 5 日。“投标人在提交投标保证金后才能购买招标文件”不妥,应该是在递交投标文件的同时,按“投标人须知”前附表规定的金额、担保形式和投标文件格式规定的保证金格式递交投标保证金,并作为其投标文件的组成部分。(2)“投标文件(3 份正本,4 份副本,共 7 本)”不妥,首先,投标文件正本应为 1 份,副本 4 份。正本只能有一份,以保证投标的唯一性。(3)“应于开标当日投标截止时间 3 小时前送达开标地点,逾期送达的,招标人将拒收”不妥,根据中华人民共和国招标投标法第二十八条规定,投标人应当在招标文件要求提交投标文件的截止时间前将投标文件送达投标地点。第二十九条规定,投标人在招标文件要求提交投
5、标文件的截止时间前可以补充、修改或者撤回已提交的投标文件,并书面通知招标人,其补充、修改的内容为招标文件的组成部分。(4)“投标有效期自招标文件发出之日起至投标截止之日止”不妥,投标有效期应从招标文件规定的提交投标文件截止之日起计算。(5)“投标保证金应在投标有效期截止日后 30 日内保持有效”不妥,投标保证金有效期应当与投标有效期一致。2招标投标程序中的不妥之处及原因:(1)“A 单位在 6 月 15 日以书面形式向招标人提出招标文件相关疑问,要求招标人予以澄清”不妥,A 单位应该在投标截止时间 17 天前,即 6月 13 日以前向招标人提出。(2)“招标人于 6 月 16 日以书面形式向A
6、 单位发出澄清文件”不妥。首先,招标文件的澄清应该在投标截止时间 15 天前,如果澄清通知发出的时间距投标截止时间不足 15 天,投标截止时间应相应延长。其次,招标人应以书面形式通知所有购买招标文件的投标人,但不指明澄清问题的来源。(3)“7 月 1 日评标委员提出书面评标报告,推荐 3 名中标候选人,未标明排名顺序”不妥,应该标明排名顺序。(4)“7 月 5 日向 8 单位发出中标通知书”不妥,因为招标人 7 月 3 日确定中标人需公示且公示期不得少于 3 日,应在 7月 6 日及以后向 B 单位发出中标通知书。(5)“招标人于 7 月 12 日将中标结果通知了其他五家单位,并将其投标保证金
7、退还”不妥,招标人应在投标有效期内,以书面形式向中标人发出中标通知书,同时将中标结果通知未中标的投标人,所以本例中招标人应在 7 月 6 日向 B 单位发出中标通知书的同时,将结果告知其他五家单位。(6)“招标人于 7 月 25 日向省水利厅提交了该工程招标投标情况的书面报告”不妥,招标人在确定中标人后,应当在 15 日之内按项目管理权限向水行政主管部门提交招标投标情况的书面报告,所以本例中不应迟于 7 月21 日。二、中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。该工程位于汉江某二级支流上,目前正处于初步设计阶段。其建筑工程包括
8、堤防加固工程、河道整治工程、房屋建筑工程和其他建筑工程。已知:(1)堤防工程 420464 万元,河道整治工程 105589 万元,导流工程150 万元,施工交通工程 132 万元,辅助生产厂房、仓库和办公用房100 万元,交通工程中对外公路工程 86 万元、运行管理维护道路工程120 万元,供电设施工程 89 万元,施工供电工程 54 万元,施工房屋建筑工程 92 万元,其他施工临时工程 3038 万元,机电设备及安装工程 1185 万元,金属结构设备及安装工程 5831 万元,独立费用76473 万元,基本预备费为工程一至五部分投资合计的 5,价差预备费不计。(2)值班宿舍及文化福利建筑工
9、程投资按主体建筑工程投资百分率计算:1)枢纽工程:投资50000 万元时,取 1015;50000 万元投资100000 万元时,取 0810;投资100000万元时,取 0508。2)引水工程:取 0406。3)河道工程:取 04。(3)室外工程按房屋建筑工程投资(不含室外工程本身)的 1520计算,本工程取下限。(4)其他建筑工程投资按照主体建筑工程的 3计算。(5)建设征地移民补偿静态投资 89096 万元,环境保护工程静态投资 14584 万元,水土保持工程静态投资16702 万元。【答案】三、2017 年,某供水公司投资一供水水源项目。为了避免售水的市场风险,供水公司在 2017 年
10、 2 月 15 日与企业甲依照法定程序以价格035 元m3 依法签订了供水合同。考虑到该供水工程建设难度较大,合同约定:若供水工程建成,则供水公司应按照合同约定价格给企业甲供水;若供水工程项目取消,则所签合同不发生任何效力。项目建设过程不涉及供水线路改造。2018 年 6 月 15 日,供水水源项目建成并投入运行。供水公司考虑到供水市场水资源紧缺现象,以及与甲企业签订的供水单价过低,于 2018 年 5 月 31 日以 05 元m3 的价格将水全部售于乙企业。签订合同时,企业乙并不知道供水公司已与企业甲签订了供水合同。问题:1根据合同法的有关规定,供水公司与企业甲签订的合同属于哪种合同生效的情
11、形 2供水公司供水工程完工后,企业甲要求供水,供水公司的解释是,在供水工程完工前,与企业甲所签供水合同并未生效,因此,供水公司不受此约束,将水以更高的价格售于企业乙是合情合理的,试根据合同法的有关规定,说明供水公司的说法是否正确 3若企业甲坚持要求供水的主张,可考虑哪种争议解决方式法院是否应予以支持企业甲的诉讼 4若供水公司供水给企业甲,应向企业乙承担什么责任【答案】分析要点:本案例考核合同争议的解决方式,不同解决方式的处理程序,以及合同仲裁或诉讼的时效问题。(1)解决建设工程合同纠纷的方式有四种,即和解、调解、仲裁或诉讼。当合同当事人之间有争议时,当事人可以通过和解或者调解解决合同争议。当事
12、人不愿和解、调解或者和解、调解不成的,可以根据仲裁协议向仲裁机构申请仲裁。涉外合同的当事人可以根据仲裁协议向中国仲裁机构或者其他仲裁机构申请仲裁。当事人没有订立仲裁协议或者仲裁协议无效的,可以向人民法院起诉。当事人应当履行发生法律效力的判决、仲裁裁决、调解书;拒不履行的,对方可以请求人民法院执行。(2)根据我国仲裁法的规定,仲裁的原则有:协议仲裁原则,或裁或审原则,协议管辖原则,独立仲裁原则,公正、及时原则,不公开原则,一裁终局原则,法院监督原则。(3)通过仲裁、诉讼的方式解决建设工程合同纠纷的,应当注意和遵守有关仲裁时效与诉讼时效的法律规定。仲裁时效,是指当事人在法定申请仲裁的期限内没有将其
13、纠纷提交仲裁机关进行仲裁的,即丧失请求仲裁机关保护其权利的权利。诉讼时效,是指权利人在法定提起诉讼的期限内如不主张其权利,即丧失请求法院依诉讼程序强制债务人履行债务的权利。答案:问题 1:该合同属于附生效条件的合同情形。问题 2:供水公司的说法不正确。尽管在供水工程完工前,与企业甲所签供水合同并未生效,但是,合同已经依法成立。合同法规定:依法成立的合同具有法律约束力,当事人不得擅自变更与解除。问题 3:企业甲可考虑采用和解、调解、仲裁或诉讼的方式解决争议。法院应予以支持。合同法规定:当事人一方不履行非金钱债务或者履行非金钱债务不符合约定的,对方可以要求履行。问题 4:供水公司违背诚实信用原则与
14、乙用户签订合同,应向乙用户承担缔约过失责任。四、某项目以财务净现值为指标进行敏感性分析的有关数据如下(单位:万元),指标不变动的净现值原值为 861.44,建设投资变动-10%、10%后净现值分别为 914.94、807.94;营业收入变动-10%、10%后净现值分别为 703.08、1019.80;经营成本变动-10%、10%后净现值分别为875.40、847.47。、对该项目进行敏感性分析。【答案】对于相同的变化幅度,如果使得净现值的变化量的绝对值越大,则表示越敏感。以变动+1%为例:建设投资使得净现值的变动为:(807.94-861.44)/861.44/10=-0.62%;营业收入使得
15、净现值的变动为:(1019.80-861.44)/861.44/10=1.83%;经营成本使得净现值的变动为:(847.47-861.44)/861.44/10=-0.16%。建设投资额每增加 1%,净现值下降 0.62%;营业收入每增加 1%,净现值上升1.83%;经营成本每增加 1%,净现值下降 0.16%;所以敏感度从高到低依次为:营业收入、建设投资和经营成本,最敏感因素是营业收入。五、某承包人承包引水补水工程,分、两个施工区段,按水利工程标准施工招标文件合同条款签订施工合同,合同价为 3000 万元。两个施工区段均在最早开工时间开工,合同约定完工日期区段为2017 年 3 月 1 日,
16、区段为 2017 年 8 月 31 日。总进度计划上区段为关键线路上项目,区段为非关键线路上项目,其自由时差为 10d,总时差为 10d。区段工程造价为 2000 万元,2017 年 3 月 1 日完工,完工证书上写明的实际完工日期为 2017 年 3 月 1 日,签发完工证书日期为 2017 年 3 月 10 日;区段工程造价为 1000 万元,2017 年 10 月10 日完工,完工证书上写明的实际完工日期为 2017 年 10 月 10 日,签发完工证书日期为 2017 年 10 月 15 日。各区段工程质量保证金为各自工程造价的 3%。合同中对工期延误的处罚规定为:区段工期每延误1d,
17、按该区段造价的 3进行赔偿;区段工期每延误 1d,按该区段造价的 2进行赔偿。在 2017 年 11 月,区段发生引水渠道漏水情况,对漏水渠道修补,共计需 20 万元。合同规定,保修期为 1 年,逾期完工违约金最高限额为合同价的 5%。【问题】1分析该工程承包人是否存在违约责任?并确定违约处理方案。2按水利工程标准施工招标文件合同条款规定,所扣质量保证金应何时退还?应给承包人退还多少?【答案】1承包人存在工期延误的违约责任。区段合同规定完工日期为 2017 年 3 月 1 日,实际完工日期按移交证书上写明的日期为 2017年 3 月 1 日,是正常完工时间。区段合同规定完工日期为 2017 年
18、 8月 31 日,实际完工日期按移交证书上写明的日期为 2017 年 10 月 10日,即延误了 40d,虽然区段为非关键线路上的项目,但其时差只有 10d,因此区段延误责任为 401030(d)。应对这 30d 的延误进行违约处理。违约金10002%3060.00(万元)最高限额30005%150.00(万元)60 万元150 万元,故对承包人给予 60 万元工程误期赔偿处罚。2区段质量保证金总额为:20003%60.00(万元)。2017 年 11 月,区段发生引水渠道漏水情况,对漏水渠道修补,共计 20 万元,属需动用质量保证金的情况。区段质量保证金总额为:10003%30.00(万元)
19、。按水利工程标准施工招标文件合同条款规定,质量保证金退还如下:(1)2017 年 3 月 24 日之前(3 月 10 日后 14d 内),由监理人出具质量保证金付款证书,发包人将区段的质量保证金总额的一半支付给承包人(退还 30 万元)。(2)2017 年 10 月 29 日之前(10 月 15 日后 14d 内),由监理人出具质量保证金付款证书,发包人将区段质量保证金总额的一半支付给承包人(退还 15 万元)。(3)2018 年 10 月 10 日保修期满时,承包人应按监理人批准的格式提交最终结清申请单,监理人收到承包人提交的最终结清申请单后在 14d 内(2018 年 10 月 24 日之
20、前),提出发包人应支付给承包人的价款 603030152025(万元)质量保证金余额,送发包人审核并抄送承包人。发包人应在收到后 14d 内审核完毕,由监理人向承包人出具经发包人签认的最终结清证书。发包人应在监理人出具最终结清证书后的 14d 内,将应支付款支付给承包人。六、某水电开发公司投资建设一座水力发电厂工程建设项目,业主采用工程量清单招标确定某投标人为中标人,合同工期 6 个月,工期奖罚均为 1 万元/天。部分工程合同内容如下:(1)开工之日前 7 天内支付合同价 20%的材料预付款,预付款在最后 2 个月等额扣回。(2)业主按承包商每月应得的工程款 90%按月支付工程款,工程质量保证
21、金为工程款的 5%,竣工结算时一次扣留。(3)月进度款最低签发金额为 300 万元,若不足与下月合并支付。(4)施工期间,若材料价格与基期价格增减幅度在5%以内,不予调整,若变化幅度超过 5%,超过部分按实结算。(5)项目 16 月计划完成工程量依次是 4800m2、6800m2、5600m2、4300m2、6200m2、5800m2,综合单价 1000 元/m2。措施项目费 60 万元,于开工后前两个月末分两次平均支付。(6)在 3、4、5 月甲方分别供应材料 175 万元、145 万元、180 万元。(7)管理费和利润综合取费 15%,规费税金综合费率 14%。本案例中,人材机费、管理费、
22、利润、规费均不含税。施工期间发生如下事件:(1)2 月发生临时工程,业主确认增加计日工 30 工日,综合单价 150 元/工日。(2)5 月时,因水泥价格上涨,实际价格为 440 元/吨(原清单中该材料数量为 1000 吨,基期价格为 350 元/吨)。、该工程预计合同总价是多少?材料预付款是多少?、12 月每月业主拨付的工程进度款各为多少?【答案】1.工程合同价=(4800+6800+5600+4300+6200+5800)0.1+60(1+14%)=3887.40(万元)业主在开工前应支付的工程预付款=3887.4020%=777.48(万元)2.12 月每月应支付措施项目费=60/2=3
23、0(万元)第 1 个月承包商完成工程款=(48000.1+30)(1+14%)=581.40(万元)第 1 月业主应拨付的工程款为:581.4090%=523.26(万元)第 2 个月承包商完成工程款=(68000.1+30+300.015)(1+14%)=809.91(万元)第 2 月业主应拨付的工程款为:809.9190%=728.92(万元)3.第 3 个月承包商完成工程款=56000.1(1+14%)=638.40(万元)第 3 月业主应拨付的工程款为:638.490%-175=399.56(万元)第 4 个月承包商完成工程款=43000.1(1+14%)=490.20(万元)第 4
24、月业主应拨付的工程款为:490.2090%-145=296.18(万元)300 万元应签发的付款金额低于合同规定的最低支付限额,故 4 月不支付。4.56 月每月应扣回预付款=777.48/2=388.74(万元)水泥价格上涨幅度=(440-350)/350=90/350=25.7%5%。七、某市政府投资一水利建设项目,法人单位委托招标代理机构采用公开招标方式代理招标,并委托有资质的工程造价咨询企业编制了招标控制价。招投标过程中发生了如下事件:事件 1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当地承包商中选择中标人。事件 2:招标
25、代理机构设定招标文件出售的起止时间为 3 个工作日;要求投标保证金为 120 万元。事件 3:开标后,招标代理机构组建了评标委员会,由技术专家 2 人、经济专家 3 人、招标人代表 1 人、该项目主管部门主要负责人 1 人组成。事件 4:招标人向中标人发出中标通知书后,向其提出降价要求,双方经多次谈判,签订了书面合同,合同价比中标价降低 2%。招标人在与中标人签订合同 3 周后,退还了未中标的其他投标人的投标保证金。、说明编制招标控制价的主要依据。、指出事件 1 中招标人行为的不妥之处,说明理由。、指出事件 2、事件 3 中招标代理机构行为的不妥之处,说明理由。、指出事件 4中招标人行为的不妥
26、之处,说明理由。【答案】1.招标控制价的编制依据主要包括:(1)现行国家标准建设工程工程量清单计价规范GB505002013 与专业工程量计算规范;(2)国家或省级、行业建设主管部门颁发的计价定额和计价办法;(3)建设工程设计文件及相关资料;(4)拟定的招标文件及招标工程量清单;(5)与建设项目相关的标准、规范、技术资料;(6)施工现场情况、工程特点及常规施工方案;(7)工程造价管理机构发布的工程造价信息,但工程造价信息没有发布的,参照市场价;(8)其他的相关资料。2.事件 1 中:(1)“改为邀请招标方式”不妥,因政府投资建设项目应当公开招标,如果项目技术复杂,经有关主管部门批准,才能进行邀
27、请招标。(2)“要求在当地承包商中选择中标人”不妥,因招标人不得对投标人实行歧视待遇。3.事件 2 中:(1)“招标文件出售的起止时间为 3 个工作日”不妥,因招标文件自出售之日起至停止出售之日至不得少于 5 日。八、某生态河道综合整治工程,分为两个包件(包件 1 为土建工程,包件 2 为生态净化设备采购与安装工程)同时进行全程电子化招标,发出中标通知书后,有以下情况发生:包件 1:招标人希望中标人甲在原中标价基础上再优惠三个百分点,即由其中标价 5250 万元调整为50925 万元,以便达到节省投资的目的。招标人与中标人甲进行了协商,双方达成了一致意见。合同签订时,招标人给出了两种合法方法处
28、理。第 1 种:书面合同中填写的合同价格仍为 5250 万元,由中标人甲另行向招标人出具一个优惠承诺函,在合同结算时扣除。这种方法的好处是在合同信息报送时不易被行政监督部门发现,缺点是优惠后的中标价无法进行合同备案,万一今后发生法律纠纷,无法在法庭上被采信。第 2 种:书面合同中的合同价格直接填写为优惠后的50925 万元,同时双方在进行合同信息报送时附加一个补充说明,详细阐明理由。这种方法的好处是在合同履行过程中如果当事人双方发生争议,可以直接按照合同信息报送的有关内容进行认定,缺点是在进行合同信息报送环节,就可能被行政主管部门发现问题,并有被处罚的可能。权衡再三,招标人选定了第 1 种处理
29、方法,双方同时协商一致,在合同信息报送后,再另行签订一份合同,将合同价格调整为50925 万元。包件 2:招标人向中标人 B 发出了中标通知书。中标价格低于有效投标报价平均数的 20,招标人表示非常担心其价格低于成本。为保证合同履行,招标人提出中标人 B 需要在招标文件规定的中标价 10的履约担保金额基础上,增加中标价 5,按即中标价的15提供履约担保,否则不与其签订合同协议书。中标人 B 按照招标文件规定,只愿意提供中标价 10额度的履约担保。为此,招标人以中标人 B 未按照招标人要求提交履约担保为由,取消其中标资格,直接与排名第二 C 的中标候选人签订了合同。问题:1包件 1 中,招标人要
30、求中标人甲在原中标价基础上再优惠三个百分点的做法是否违法?如果中标人甲同意优惠,并按优惠价签订协议是否违法?如果上述行为违法,简述由此可能引发的法律后果。2包件 2 中,签订合同协议时,招标人是否可以在招标文件规定数额的基础上,提高履约担保的金额?中标人 B 不同意提高履约担保金,是否可以取消其中标资格?为什么?3为确保合同有效履行,招标人如果想预防过低投标价中标,防范合同履约风险,招标人是否可以在招标文件中事先约定好一个增加履约担保金额的界限和增加幅度?【答案】九、某市政府投资一水利工程建设项目,项目法人单位委托招标代理机构采用公开招标方式代理项目施工招标,并委托有资质的工程造价咨询企业编制
31、了招标控制价。招投标过程中发生了如下事件:事件 1.招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当地承包商中选择中标人。事件2.资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。事件 3.招标代理机构设定招标文件出售的起止时间为3 个工作日;要求投标提交的保证金为 120 万元。事件 4.开标后,招标代理机构组建了评标委员会,由技术专家 2 人、经济专家 3 人、招标人代表 1 人、该项目主管部门主要负责人 1 人组成。事件 5.招标人向中标人发出中标通知书后,向其提出降价要求,双方经多次谈判,签订了书面合同,合
32、同价比中标价降低 2%。招标人在与中标人签订合同 3 周后,退还了未中标的其他投标人的投标保证金。、说明工程造价咨询企业编制招标控制价的主要依据。、指出事件 1 中招标人行为的不妥之处,并说明理由。、说明事件 2 中招标代理机构在资格预审时还应审查哪些内容。、指出事件 3、事件 4 中招标代理机构行为的不妥之处,并说明理由。、指出事件 5 中招标人行为的不妥之处,说明理由。【答案】1.(1)工程量清单计价规范。(2)技术标准、技术文件。(3)设计文件、相关资料。(4)工程量清单及招标文件的其他要求。(5)国家、行业发布的定额(6)造价管理机构发布的造价信息。2.事件 1 中:(1)“改为邀请招
33、标方式”不妥,因政府投资一水利工程建设项目应当公开招标,如果项目技术复杂,经有关主管部门批准,才能进行邀请招标。(2)“要求在当地承包商中选择中标人”不妥,因招标人不得对投标人实行歧视待遇。3.(1)资质证书和营业执照;(2)资金、设备和其他物质设施状况,管理能力,经验、信誉和相应的从业人员情况;(3)是否处于被责令停业,投标资格被取消,财产被接管、冻结,破产状态;(4)近 3 年内是否有骗取中标和严重违约及重大工程质量事故问题;(5)是否符合法律、行政法规规定的其他资格条件。一十、某 A 施工公司欲在某公开招标工程中进行投标。同时投标的单位还有 B、C、D、E 公司,在平常的接触里 A 公司
34、和这几个公司都建立了良好的关系;编制完标书之后,A 公司和其他几个公司进行了协商,各方交换了投标报价,并达成协议在原报价的基础上增加 10%的利润。1.在工程开标大会上,除到会的投标单位的有关人员外,招标办请来了市公证处法律顾问参加大会。开标前公证处提出对投标单位的资质进行审查。在审查中,对 A 施工公司提出疑问,A 公司所提交的资质材料种类与份数齐全,有单位盖的公章,有项目负责人的签字。可是法律顾问认为 A 公司投标书无效。、上述招标程序是否正确?为什么?、A 施工公司的投标书是否有效?为什么?、A、B、C、D、E 公司的行为属于什么行为?【答案】1.上述招标程序不正确。因为招标单位应对报名
35、参加投标单位进行资格预审。故在开标会议上不应再对投标单位的资格进行审查。2.A 施工公司的投标书无效,因为 A 施工公司的投标书无法定代表人或其代理人的印章。3.属于串标行为,是违法行为。一十一、某中小流域治理工程招标(招标控制价 500 万元),在招标文件中出现以下描述:(1)关于资格条件的描述。注册资金:本地企业注册资金 1000 万元以上,外地企业注册资金 3000 万元以上;类似工程业绩:本流域治理工程业绩不少于 2 个。(2)关于投标人资信的描述。评标办法中对投标人资信的评价标准为:已与招标人合作过且未发生合同纠纷的投标人评为 A 等(百分制评价为 90 分),初次合作的投标人评为
36、C 等(百分制评价为 70 分)。(3)关于投标保证金的描述。本项目投标保证金为 20 万元,投标人提交投标文件后不允许撤回,否则没收投标保证金。(4)关于现场踏勘的描述。招标人不组织现场踏勘。在此期间应某个投标人的请求,招标人陪同其考察了现场。【问题】1对上述招标文件中的描述做出分析和判断。2根据背景(2)的描述,如果评标办法中“投标人资信”权重 0.03,评标基准价 496 万元,且每偏离 1%扣 1 分,仅就“投标人资信”和报价得分做简要的计算和分析(提示:将得分分值换算成报价差异)。【答案】1招标文件中描述背景的分析和判断:背景(1)显然具有地方保护主义思想,缺乏公平性,违背了中华人民
37、共和国招标投标法实施条例中“招标人不得以不合理的条件限制、排斥潜在投标人或者投标人”的规定。对类似工程经验的要求也不合理,类似工程经验是指工程规模、结构、技术特点与应用等的类似,考察投标人完成投标项目可行性,将类似工程限定在特定的范围也具有排斥潜在投标人的嫌疑。背景(2)对投标人实行差别对待,不具备公平性,也没有任何法律依据,对未合作过的投标人直接判断“一般”,有“疑罪从有”的嫌疑,违背了中华人民共和国招标投标法实施条例中“不得对潜在投标人或者投标人实行歧视待遇”的规定,也违反了评标委员会和评标方法暂行规定第十七条中“招标文件中规定的评标标准和评标方法应当合理,不得含有倾向或者排斥潜在投标人的
38、内容,不得妨碍或者限制投标人之间的竞争”的规定。背景(3)投标保证金为 20 万元,明显偏高,中华人民共和国招标投标法实施条例第二十六条规定,投标保证金不得超过招标项目估算价的 2%。“投标人提交投标文件后不允许撤回”的说法是错误的,根据中华人民共和国招标投标法规定,投标文件生效后不允许撤回,但提交不等于生效,中华人民共和国招标投标法实施条例第三十九条规定:投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改、替代或者撤回已提交的投标文件,并书面通知招标人。投标文件生效有特定的时间点,一般在招标文件中写明,只要在生效前撤回都是合法的,招标人无权没收投标保证金。背景(4)描述是正确的,招
39、标人不组织现场踏勘是合法的,中华人民共和国招标投标法第二十一条规定“招标人根据招标项目的具体情况,可以组织潜在投标人踏勘项目现场”并不是强制性条款。但应某个投标人请求陪同现场踏勘是错误的,对其他投标人不公平。中华人民共和国招标投标法实施条例第二十八条规定:招标人不得组织单个或者部分潜在投标人踏勘项目现场。2根据背景(2)的描述,假定合作过的投标人为 A,未合作过的投标人为 B,则:A“投标人资信”得分为:900.032.7(分)。B“投标人资信”得分为:700.032.1(分)。投标人 A、B 分差为:2.72.10.6(分)。1 分相当于工程造价额:4961%4.96(万元)。投标人 A、B
40、 分差折算工程造价额为:4.960.62.976(万元)。按照背景(2)的描述,在其他指标得分相同的情况下,只要投标人 A 报价不高于投标人 B 报价的2.976 万元,投标人 A 比投标人 B 具有更强的竞争力,相当于对已合作过的投标人的评标优惠和对未合作过投标人的歧视,显然这种评价标准缺乏公平性和合理性。一十二、某省某大型水闸工程,招标文件按水利水电工程标准施工招标文件编制,“投标人须知”部分内容摘录如下:(1)投标人中标后,为保证质量须将混凝土钻孔灌注桩工程分包给基础工程公司。(2)未按招标文件要求提交投标保证金的,其投标文件将被拒收。(3)距投标截止时间不足 15 日发出招标文件的澄清
41、和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长。(4)投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案。(5)投标人拒绝延长投标有效期的,招标人有权没收其投标保证金。在招标过程中发生如下事件:事件一:共有 A、B、C、D、E 五家投标人参加开标会议。投标人 A 的委托代理人在递交投标文件后离开开标会场。在评标过程中,评标委员会将其投标文件按废标处理。事件二:招标文件中规定评标采用综合评估法,技术标和商务标各占 50%。在实际评标过程中,鉴于各投标人的技术方案大同小异,为提高国家投资的经济效益,招标人决定将评标方法改为经评审的最低
42、投标价法。事件三:投标人 B 投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,该投标人按时提交了答复,认为系笔误并修改了工期满足了要求,评标委员会认可了工期的修改。事件四:评标委员会在评标过程中发现投标人 C 的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价少 10 万元。评标委员会讨论后决定,为保护招标人的利益,提高投资效益,向投标人 C 发出澄清通知,要求其确认投标总报价不变,修改其关键项目的单价。事件五:根据综合得分高低,评标委员会推荐投标人 E 为第一中标候选人。招标人确定投标人 E 为中标人,并发出中标通知书。招标人在与投标人 E 签署
43、施工承包合同之前,要求投标人 E 按最低投标价签订合同。事件六:因招标人自身原因,未能与投标人 E 签订合同,招标人将投标保证金退还给投标人 E。【问题】【答案】1投标人对招标文件内容提出的异议及理由和招标人答复异议的要求如下:(1)可对“将混凝土钻孔灌注桩工程分包给基础工程公司”提出异议。理由:招标人不得指定分包商。(2)可对“优于投标方案的备选投标方案可确定为中标方案”提出异议。理由:投标人在提交符合招标文件规定要求的投标文件外,可以提交备选投标方案,只有中标人所递交的备选投标方案方可予以考虑。(3)招标人应当自收到异议之日起 3 日内做出答复;做出答复前,应当暂停招标投标活动。2对招标过
44、程中发生的事件分析:(1)事件一妥当。(2)事件二不妥当。评标委员会应该按照招标文件第三章评标办法中规定的方法、评审因素、标准和程序对投标文件进行评审。第三章评标办法中没有规定的方法、评审因素和标准,不作为评标依据。(3)事件三不妥当。评标委员会不应向施工单位发出要求澄清的通知,也不能认可工期修改;工期超期属于重大偏差,没有对招标文件做出实质性的响应,评标委员会不能通过投标文件澄清使其满足招标文件要求,该投标文件应该按废标处理。(4)事件四对投标人 C 的投标文件中算术错误的处理不妥当,单价与合价不一致时应以单价为准,应按关键项目的单价和工程量乘积修正其合计及其相应投标总报价,并向投标人 C发
45、出澄清通知要求其确认。(5)事件五“招标人在与投标人 E 签署施工承包合同之前,要求投标人 E 按最低投标价签订合同”不妥当。招标投标法规定招标人与中标人不得再行订立背离合同实质性内容的其他协议。(6)事件六“招标人将投标保证金退还给投标人 E”不妥当,由于招标人的原因不能签订合同,招标人向中标人退还投标保证金,并按投标保证金双倍的金额补偿投标人损失。3该事件中招标人于投标截止时间 15 日之前以书面形式向所有投标单位发出澄清文件是妥当的,但不能注明问题来源,因为一旦注明问题来源就意味着向他人透露了已获取招标文件的潜在投标人的名称。根据中华人民共和国招标投标法第五十二条规定,依法必须进行招标的
46、项目,招标人向他人透露已获取招标文件的潜在投标人的名称、数量或者可能影响公平竞争的有关招标投标的其他情况的,或者泄露标底的,给予警告,可以处一万元以上十万元以下的罚款;对单位直接负责的主管人员和其他直接责任人员依法给予处分;构成犯罪的,依法追究刑事责任。一十三、某水利工程项目采用公开招标方式,有 A、B、C、D、E、F 六家施工单位领取了招标文件。本工程招标文件规定:2018 年 10 月 20日下午 17:30 为投标文件接收终止时间。在提交投标文件的同时,投标单位需提供投标保证金 20 万元。在 2018 年 10 月 20 日,A、B、C、D、F 五家投标单位在下午 17:30 前将投标
47、文件送达,E 单位在次日上午 8:00 送达。各单位均按招标文件的规定提供了投标保证金。在 10月 20 日上午 10:25 时,B 单位向招标人递交了一份投标价格下降 5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了 A、B、C、D、F 五家承包商的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发现 C 单位的标袋密封处没有投标单位公章和法定代表人印章或签字。评标委员会委员由招标人直接确定,共有 4 人组成,其中招标人代表 2 人,经济专家 1 人,技术专家 1 人。招标人委托评标委员会确定中标人,经过综合评估法打分,B、A 企业分列
48、综合得分第一、第二名。由于 B 企业投标报价高于 A 企业,评标委员会确定 A 单位为中标单位。、在招标投标过程中有何不妥之处?说明理由。、B 单位向招标人递交的书面说明是否有效?、在开标后,招标人应对 C 单位的投标书作何处理,为什么?、招标人对 E 单位的投标书应做如何处理,理由是什么?【答案】1.在招标投标过程中的不妥之处和理由如下:(1)不妥之处:开标时,由招标人检查投标文件的密封情况。理由:招标投标法规定,开标时,由投标人或者其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证。(2)不妥之处:评标委员会由招标人确定。理由:一般招标项目的评标委员会采取随机抽取方
49、式。该项目属一般招标项目。(3)不妥之处:评标委员会的组成不妥。理由:根据招标投标法规定,评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为 5 人以上单数,其中技术经济等方面的专家不得少于成员总数的 2/3。(4)不妥之处:评标委员会确定 A 单位为中标单位。理由:应按得分由高到低顺序选择中标人,综合评分相等时,才以投标报价低的优先。2.B 单位向招标人递交的书面说明有效。根据招标投标法的规定,投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,补充、修改的内容作为投标文件的组成部分。3.在开标后,招标人应对 C 单位的投标书作废标处理:C
50、 单位因投标书没有单位公章和法定代表人印章或签字,不符合招标投标法的要求。4.招标对 E 单位的投标书应不予受理。因为 E 单位未能在投标截止时间前送达投标文件。一十四、某堤防综合整治工程投资约 540 万元人民币(中央投资占 60%,地方投资占 40%),工期 90 日历天。由于工程涉及安全度汛,该项目在设计单位完成初步设计后立即组织招标活动。为节省时间,招标人决定监理招标和施工招标同步进行。招标人根据该工程的特点,在起草招标文件时考虑到以下几个因素:工期紧且拖延工期有较大安全风险;地方需要配套 40%的投资;招标人投入该项目的人员少,合同管理难度大。为此,在招标文件中的主要合同条款描述如下
