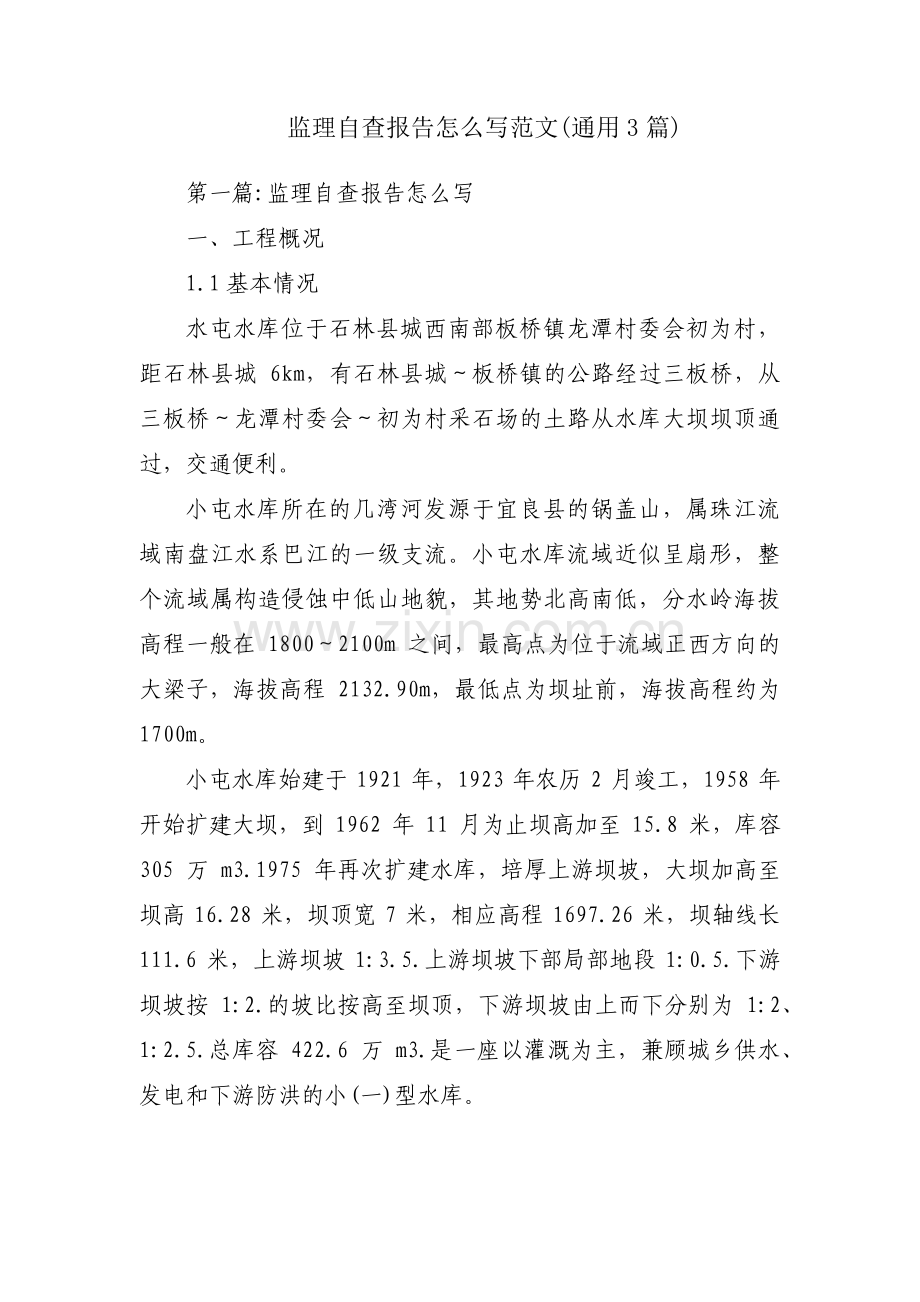

1、监理自查报告怎么写范文(通用 3 篇)第一篇:监理自查报告怎么写 一、工程概况 1.1 基本情况 水屯水库位于石林县城西南部板桥镇龙潭村委会初为村,距石林县城 6km,有石林县城板桥镇的公路经过三板桥,从三板桥龙潭村委会初为村采石场的土路从水库大坝坝顶通过,交通便利。小屯水库所在的几湾河发源于宜良县的锅盖山,属珠江流域南盘江水系巴江的一级支流。小屯水库流域近似呈扇形,整个流域属构造侵蚀中低山地貌,其地势北高南低,分水岭海拔高程一般在 18002100m 之间,最高点为位于流域正西方向的大梁子,海拔高程 2132.90m,最低点为坝址前,海拔高程约为1700m。小屯水库始建于 1921 年,19

2、23 年农历 2 月竣工,1958 年开始扩建大坝,到 1962 年 11 月为止坝高加至 15.8 米,库容305 万 m3.1975 年再次扩建水库,培厚上游坝坡,大坝加高至坝高 16.28 米,坝顶宽 7 米,相应高程 1697.26 米,坝轴线长111.6 米,上游坝坡 1:3.5.上游坝坡下部局部地段 1:0.5.下游坝坡按 1:2.的坡比按高至坝顶,下游坝坡由上而下分别为 1:2、1:2.5.总库容 422.6 万 m3.是一座以灌溉为主,兼顾城乡供水、发电和下游防洪的小(一)型水库。小屯水库控制流域面积为 39.3km,其中:小屯水库上游的小西村水库控制流域面积 23.2km2.

3、小西村水库小屯水库区间流域面积 16.1km2.另经 1:5 万地形图量算,小西村水库以上主河道长 6.76km,主河道平均比降 17.7;小西村水库至小屯库区间主河道长 9.96km,主河道平均比降为 9.3。现状枢纽建筑物主要由大坝、泄洪隧洞和输水建筑物组成。大坝:均质土坝,最大坝高 16.28m,坝轴线长 111.6m,坝顶宽 7.0m,坝顶高程 1697.26m。上游坝坡为 1:3.5.上游坝坡下部局部地段 1:0.5.下游坝坡由上而下分别为 1:2、1:2.5.上游坝面凹凸不平,局部为块石护坡,下部无砂砾垫层,其余为草皮护坡;下游坝坡为草坡护坡,坝脚设倒滤体,高 4.5m,顶宽 1.

4、5m,外坡 1:1.为干砌块石,成台阶状砌筑。泄洪隧洞:布置在右坝肩,进口底板高程 1686.25m,总长78.25m。前段长 35m,高、宽均为 2.6m,为钢筋砼方型结构;在坝轴线位置设置竖井,井内安装 2.62.6m 的平板闸门一道,上部建有启闭机房,启闭机房与库岸设工作桥连接,工作桥长18m,分 3 跨,共设 3 个梯形砌石支墩,支墩上为现浇钢筋砼工作桥,桥面宽 1.20m。竖井及启闭机房框架均为 c20 钢筋砼;启闭机房为砖混结构,面积 25m2.后段长 43.25m,2 洞身断面为城门洞型,断面尺寸为 3.14.0m,为砌石结构。之后进入渠道。输水高涵:位于大坝顺流左岸,为浆砌石矩

5、形无压洞,进口设有 500mm 的转盖工作闸门一道;高涵断面尺寸为0.851.3m,长 70.5m,进口底板高程 1688.39m,最大输水流量 0.57m/s,是水库解决人饮的主要供水通道。输水低涵:位于大坝右岸泄洪隧洞底部,总长 78.25m,净宽 0.9m,高 1.2m,圬工拱涵,进口高程 1685.25m。进口安装500mm 的转盖工作闸门一道,人工启闭,输水流量 2.7m3/s,管后 40m 处建一石砌渡槽,高 4m,长 70m,将库水由西渡至东沟灌溉;现出口已被封堵,出口未见渗漏。输水三涵:位于顺流左岸,为石砌箱形涵洞,总长 93.0m,宽 0.8m,高 1.2m,进口高程 168

6、2.30m,进口设直径 0.3m 圆球。输水三涵为大坝加高前所建输水涵洞。后来大坝下游坝坡滑坡,涵洞被拉断多处,不易处理,1975 年采取全部以水泥砂浆块石封堵,目前出口存在渗漏。输水四涵:位于左岸山坡,进口高程 1688.28m,长 84.30m,为圆拱直墙钢筋砼结构,宽 1.2m,高 1.8m,进口设有 500mm的转盖工作闸门一道。由于施工质量问题洞身漏水,后采取出口浆砌块石封堵,出口未发现渗漏。1.2.2 工程地质 坝体工程地质条件 根据钻孔内渗透试验分析,k=1.5110-41.0710-3cm/s,均值 7.3810-4cm/s,属弱透水较强透水。根据主要物理力学指标表明,坝基土存

7、在一定的压缩变形,但变形不大。坝基工程地质条件 根据 zk1、zk2、zk5、钻孔揭露,坝基有 7.1-9.6m 坡洪积+淤积土层未清除,上部为浅灰,黄褐色砂质粘土含碎、块石,底部为灰黑色淤泥质粘土,厚度 0.65-1.9m。坝肩工程地质条件:两岸坝肩为全风化粉砂质板岩。天然建筑材料:坝体培厚风化料:位于右坝肩丫口以及下游地区,出露马龙群下段,灰黑色页岩夹薄层泥质灰岩,破碎。丫口底部石哑口冲断层破碎带为糜棱岩夹断层泥。上部页岩可做风化料。建议向下游扩大开采范围:最优含水率 w=11-14%,最大干密度 1.60-1.72g/cm3.防渗墙固壁土料和帷幕灌浆粘土:位于施工现场 10km 的小色多

8、山坡上采挖供应。3 二、监理组织机构 标段名称为石林县小屯水库除险加固工程监理标;监理单位为昆明市新兴水利水电工程建设监理有限公司;监理资质等级为丙级,类别为水利水电。监理公司是依据与石林县小屯水库除险加固工程建设管理局(简称工程建设管理局)签订的建设监理合同规定,由公司于 2014 年 5 月 20 日派驻施工现场履行监理合同义务的监理机构小屯水库监理处。总监理工程师甄云峰为监理处第一负责人,其他组成人员为:总监理工程师代表徐应凯。工程正式开工启动后我公司将新增加一名监理人员。工程投资控制及合同管理负责人:总监,甄云峰;工程进度及质量控制负责人:徐应凯、汤伟江。三、监理行为 进场后,总监组织

9、编写了监理规划和监理实施细则,根据目前工程开展进度情况反映,监理规划和监理实施细则是可行的,监理日志每天由监理人员负责认真填写。四、质量抽检开展及检测资质情况 工程施工过程中,认真组织监理人员进行工程质量抽检,主要进行了以下工序项目的抽检:1、拦河坝塑性砼防渗墙施工,抽检了槽孔孔位偏差,孔斜率,槽底淤积厚度、清孔换浆泥浆比重、含砂率、粘度、搭接头刷洗程度、砼坍落度、扩散度等控制指标,检测结果均符合设计要求。2、上、下坝坡整形坡比抽检,共抽检 9 个断面,共检测72 个点,合格 54 个点,合格率为 71.8%。3、上游坝坡护坡施工,c15 砼预制块规格尺寸抽检,共检测 10 次,共 130 块

10、,结果均在控制允许偏差范围内;反滤垫层铺设厚度抽检,共抽检 3 个断面,检测 88 点,合格 80 点,合格率为 91.0%。4、排水棱体施工,基础开挖断面检测共抽检 5 个断面,检测值均在允许偏差范围内;开挖底基高程共抽检 5 个断面,共检测 20 个点,检测值均在允许偏差范围内;反滤料铺设共抽检 5个断面,共检测 25 个点,检测值均在设计控制范围内。第二篇:监理自查报告怎么写 一、工程概况 由我们湖南省第三工程有限公司负责施工的烟囱工程位于佛山市南海区狮山林场,烟囱高度为:128 米;合同暂定价 XX 万元。二、工程质量情况 自开工以来,在安全质量工作中,我们坚持做到组织落实、措施落实、

11、制度落实,使安全质量工作一直处于良好的发展态势。没有发生任何安全质量事故,工程质量分项分部自检合格率 99%。工程检验批共 824 个。我们在确保安全生产,争创优质工程的工作中主要抓了以下几方面的工作:1、健全保证体系,实现组织落实。2、采取有效手段,做到措施保证。为了确保创优目标的实现,我们在创优措施上重点抓了四个环节:3、加强岗前培训。4、加强物资管理,把好源头质量。5、完善施工工艺,提高工序质量。三、规范内业资料整理工作,使资料书写规范,内容完整,真实可靠。内业资料作为工程建筑物的结构尺寸及施工情况的真实记录。四、工程进度情况 1#、2#烟囱主体全部完成。五、我们在认真总结不断提高的基础

12、上,着力抓好以下几项工作:1、加强重点监控,确保安全生产。2、全面落实创优措施,确保创优目标实现。3、严格施工管理,保证合同目标。第三篇:监理自查报告怎么写 根据“现场管理及安全监理工作检查评分表”和“监理质量工作检查表”的内容,晨光社区冶戌工程监理项目部及时组织相关人员,对质量和安全情况进行了较深层次的检查,现将检查情况汇报如下:一、监理质量工作 1、对监理规划和细则内容进行自查,编制的细则具有针对性、可操作性、与实际施工情况相符。2、现场监理工程师每天如实、详细的记录现场施工情况,填写监理日志;对需要旁站的分部分项工程,依据旁站监理细则,进行旁站并做好旁站记录。3、监理工程师每天现场巡视

13、4 次,在巡视过程中发现质量隐患要求施工单位立即整改;对于重大质量隐患,监理工程师及时签发整改通知单,要求施工单位限时整改并回复,监理部收到通知单回复后组织现场复检,工程质量符合设计要求才同意进入下道工序施工。4、对施工所需的进场钢筋、混凝土等原材料进行检查验收,并按照相关要求进行现场见证取样送检,同时建立材料台帐,以便检查存档。二、现场管理及安全监理工作 1、再次检查了项目的施工手续和相应单位的资质、安全许可证等,以及安全管理人员上岗证和项目安全生产规章制度,符合规定要求。2、专职安全员每天至少去现场巡视四次,发现安全问题 要求施工单位立即整改。对于检查发现存在的重大安全隐患,监理工程师及时

14、签发整改通知单,要求施工单位 24 小时内整改并回复,监理部收到通知单回复后组织现场复检,并签署复查意见。复查合格后通知单及其回复成套存档并报业主。3、除监理工程师和安全员每天巡视现场外,每周二上午由我部组织,业主和施工单位参加,对现场进行安全大检查。现场检查完后组织召开安全监理例会,会上通报检查结果,明确整改要求,同时将检查结果和会议内容形成“监理安全周检通报”下发至施工单位并要求施工单位限期整改和回复。“监理安全周检通报”及其回复由监理部存档并报业主。在现场管理中,监理项目部一直奉行“安全第一,预防为主”的方针,并且明确落实到各单位、各人,加强控制管理;定期组织相关人员对各区域进行全面检查,使现场情况每时每刻都在受控中;定期组织人员开专题会议,给各方人员敲警钟,防止施工人员松懈。在今后的监理过程中,加强现场巡视管理,保证施工安全有序的进行。监理自查报告怎么写监理报告怎么写范例

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
