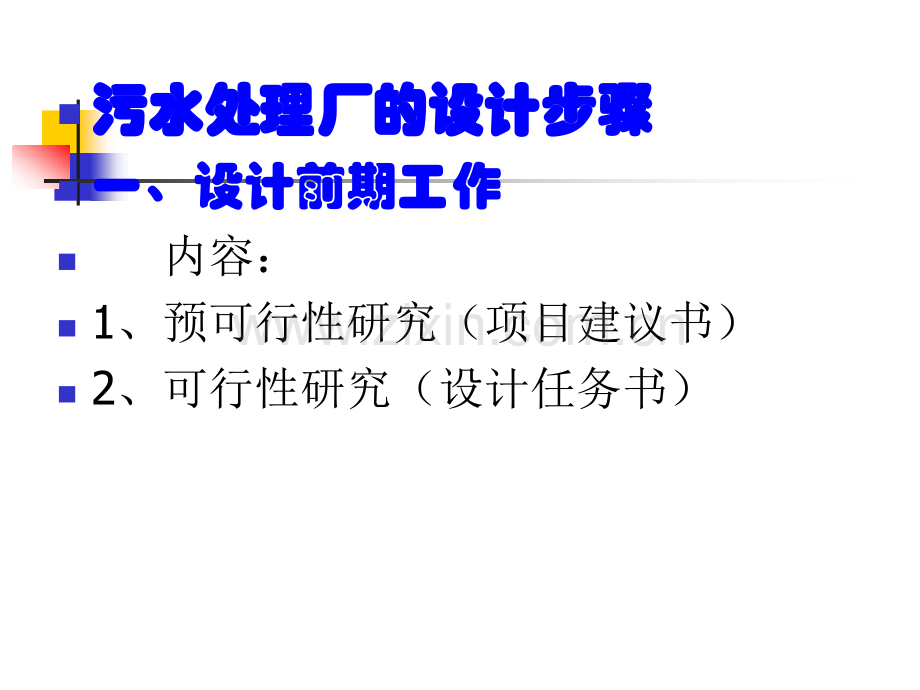

1、 城市污水处理厂的设计城市污水处理厂的设计10.1 城市污水处理厂的设计步骤一、设计前期工作二、初步扩大设计三、施工图设计n污水处理厂的设计步骤污水处理厂的设计步骤n一、设计前期工作n 内容:n1、预可行性研究(项目建议书)n2、可行性研究(设计任务书)n1、预可行性研究(项目建议书)n原则:投资3000万元以上工程项目应进行预可行性研究,作为建设单位向上级送审的项目建议书的技术附件。n预可行性研究经审批后,就可以“立项”,并进入下一步的可行性研究。n2、可行性研究n原则:可行性研究报告是对本工程各方面进行深入调查研究结果进行综合论证的重要文件。是国家控制投资决策的重要依据。n可行性研究报告的
2、主要内容应包括:(1)工程概况 (2)工程方案(3)工程投资估算及资金筹措(4)工程远近期结合问题(5)工程效益分析(6)工程进度安排 (7)存在问题及建议(8)附图及附件二、扩大初步设计时间安排:扩初设计应在可行性研究报告获批后进行。内容要求:(1)设计说明书 (2)工程量(3)材料与设备量(4)工程概算(5)扩初图纸n(1)设计说明书n内容:n设计依据n其他有关文件n城市概况与自然条件资料n工程设计n(2)工程量n内容:n需经过计算列出本工程所需要的混凝土量、土石方量等数据n(3)材料与设备量n内容:n列出本工程所需钢材、水泥、木材的数量及各种设备规格的清单。n(4)工程概算n编制所需资料
3、:n当地建筑材料与各种设备的供应情况及价格n当地有关施工力量的资料n定额资料n有关租地、征地、拆迁补偿、青苗补偿的资料n(5)图纸n内容:n污水处理工艺系统图(1/50001/10000)n构筑物图(1/2001/500)n处理构筑物布置图n污水处理厂总平面图 三、施工图设计 施工图设计以扩初设计的图纸和说明书为依据,并在扩初设计获批后进行。施工图设计的任务是将污水处理厂各构筑物的平面位置和高程精确地表示在图纸上;将各处理构筑物的各个节点的构造、尺寸都按比例表达清楚。施工图图纸量很大,是设计内容的体现。10.2 城市污水处理厂厂址选择城市污水处理厂厂址选择n原则:n(1)应与选定的污水处理工艺
4、相适应n(2)无论采用什么处理工艺,都应少占农田n(3)厂址必须位于集中给水水源下游n(4)处理后的水排放时应与纳污水体靠近。n(5)应有防止地址灾害的方法n(6)预留发展用地n1、污水的组成分析、污水的组成分析n城市污水按其来源不同分为:生活污水、工业废水、城市降水径流。城市污水按其来源不同分为:生活污水、工业废水、城市降水径流。n 生活污水指人们日常生活中的排水,经由居住区、公共场所和企事业生活污水指人们日常生活中的排水,经由居住区、公共场所和企事业单位的厨房、卫生间、浴室及洗衣房等生活设施排出。单位的厨房、卫生间、浴室及洗衣房等生活设施排出。n 降雨径流是由降雨或冰雪融化水形成的。降雨径
5、流是由降雨或冰雪融化水形成的。n按其含有的污染物危害特征可分为:按其含有的污染物危害特征可分为:n 好氧有机物、难降解有机物、植物性营养物、重金属、无机悬浮物、好氧有机物、难降解有机物、植物性营养物、重金属、无机悬浮物、放射性污染物、石油类、酸碱、热污染、病原体等。放射性污染物、石油类、酸碱、热污染、病原体等。n2、污水处理厂的设计水量、污水处理厂的设计水量n 要确定污水处理厂的设计水量,必须先确定来水的流量变化特征;通要确定污水处理厂的设计水量,必须先确定来水的流量变化特征;通常情况下,用于污水处理厂的设计水量有平均日流量和最大设计流量,有常情况下,用于污水处理厂的设计水量有平均日流量和最大
6、设计流量,有时还要考虑降雨时的流量;在雨污合流的城市和工厂中,确定污水处理厂时还要考虑降雨时的流量;在雨污合流的城市和工厂中,确定污水处理厂的设计水量必须考虑降雨时的流量;对城市污水来说,流量的日变化主要的设计水量必须考虑降雨时的流量;对城市污水来说,流量的日变化主要取决于城市下水道系统体制并与城市规模直接相关。取决于城市下水道系统体制并与城市规模直接相关。n3、污水处理厂的设计水质、污水处理厂的设计水质n 污水处理厂的设计进水水质直接决定了污水处理工艺的选定。污水处理厂的设计进水水质直接决定了污水处理工艺的选定。n4、污水处理后应满足的标准与要求、污水处理后应满足的标准与要求城市污水处理厂工
7、艺流程选定城市污水处理厂工艺流程选定n4、污水处理厂的厂址选择、污水处理厂的厂址选择n n(1)对厂址的选择应符合城市或企业现状和规划,并考虑远期发展的可)对厂址的选择应符合城市或企业现状和规划,并考虑远期发展的可能性,有扩建的余地;能性,有扩建的余地;n(2)应与所选定的处理工艺相适用;)应与所选定的处理工艺相适用;n(3)要求厂址尽可能少占或不占农田,同时考虑便于处理后污水灌溉农)要求厂址尽可能少占或不占农田,同时考虑便于处理后污水灌溉农田、污泥作农肥的利用;田、污泥作农肥的利用;n(4)厂址必须位于集中给水水源下游;)厂址必须位于集中给水水源下游;n(5)厂址宜设在居住区夏季最大频率风向
8、的上风向;)厂址宜设在居住区夏季最大频率风向的上风向;n(6)结合污水管道系统布置及出水口位置;)结合污水管道系统布置及出水口位置;n(7)尽可能选择地质条件好、地下水位低的地方,便于施工和降低造价)尽可能选择地质条件好、地下水位低的地方,便于施工和降低造价n(8)选择交通便利的地方,以利于施工运输和运行管理;)选择交通便利的地方,以利于施工运输和运行管理;n(9)充分利用地形,使污水和污泥有自流的可能,降低水头损失;)充分利用地形,使污水和污泥有自流的可能,降低水头损失;n(10)除采用自然处理工艺外,厂址不宜选在雨季易受水淹的低洼地,要)除采用自然处理工艺外,厂址不宜选在雨季易受水淹的低洼
9、地,要不受洪水的威胁。不受洪水的威胁。城市污水处理厂平面布置与高程布置城市污水处理厂平面布置与高程布置n平面布置平面布置n高程布置高程布置污水处理厂的平面布置污水处理厂的平面布置n一、各处理单元构筑物的平面布置n二、管、渠的平面布置n三、辅助建筑物一、各处理单元构筑物的平面布置n一般原则:n(1)土方量基本平衡,并避开劣质土壤n(2)构筑物之间保持一定间距,一般为510m,特殊构筑物按相关规定处理。二、管、渠平面布置n一般原则:n(1)各构筑物应有独立运行的管、渠n(2)应设整体超越管n(3)敷设方式按实际情况确定三、辅助构筑物平面布置n构成:泵房、风机房、办公室、控制室、水质分析化验室、变电
10、所等n布置原则:方便、安全、卫生、美观n附:污水处理厂总平面图实例:污水处理厂的高程布置污水处理厂的高程布置n水头损失的确定方法n 1、处理构筑物中的水头损失n 2、构筑物连接管(渠)的水头损失n 3、计量设施的水头损失污水处理厂的高程布置污水处理厂的高程布置n高程布置时的注意事项高程布置时的注意事项(1)选择最不利管线进行计算(2)以最大流量进行计算(3)以出水高程逆推计算(4)污水、污泥流程的协调n附:污水处理厂高程图实例:8.4 8.4 污水处理厂的运行管理污水处理厂的运行管理污水厂全图 城市污水处理厂的验收城市污水处理厂的验收 验收工作应包括土建验收及安装工程验收工作要点:1、涉水构筑
11、物防水施工质量2、隐蔽工程验收合格证明3、压力容器的压力试验 城市污水处理厂的试运行城市污水处理厂的试运行主要工作:1、对设备的性能进行测定2、驯化活性污泥或进行“挂膜”3、全厂联动性测试 城市污水处理厂的运行管理城市污水处理厂的运行管理控制与观察的内容:1、处理的污水量2、污泥产量或污泥处理量及消化气产量3、空气、蒸汽、药剂耗用量4、生产耗电量5、各处理构筑物及全厂的处理效率 城市污水处理厂的水质监测城市污水处理厂的水质监测一般监测参数:水温 PH值 导电率 COD BOD TOD TOC氨氮 MLSS MLVSS 城市污水处理厂的自动控制城市污水处理厂的自动控制通过计算机实现最优化生产过程
12、的控制和调节 格栅间的生产管理格栅间的生产管理管理内容:1、定时清渣2、保持清洁3、操作注意人身安全 进水泵房的生产管理进水泵房的生产管理管理要点:1、注意水量调节2、保养水泵3、集水池每半年清洗一次 沉砂池的生产管理沉砂池的生产管理管理要点:1、除砂机械每天至少运行一次2、每年对沉砂颗粒进行分析化验一次3、每两年彻底检修一次 曝气池的生产管理曝气池的生产管理管理要点:1、调节各池进水量,均匀进水2、通过调整污泥负荷等参数进行工艺控制3、每年放空清理曝气池一次 鼓风机房的生产管理鼓风机房的生产管理管理要点:1、适时调节风机的风量2、每小时观测一次风机的运行参数 沉淀池的生产管理沉淀池的生产管理管理要点:1、保证污泥连续排放2、刮泥机污泥每月清除一次 污泥浓缩池的生产管理污泥浓缩池的生产管理管理要点:1、重力池宜连续运行2、不得长时间停机 脱水机房的生产管理脱水机房的生产管理管理要点:1、需配备合适的化学条件剂2、脱水完毕后,需冲洗设备和滤布3、干化场的滤料应每年补充或更换污泥减量微生物制剂 招商nhttp:/
