1、第 4 6卷 第 2期 2 0 1 5 年 1月 人 民 长 江 Ya n g t z e Ri v e r Vo 1 46 No 2 J a n ,2 01 5 文 章 编 号 : 1 0 0 14 1 7 9( 2 01 5) 0 20 0 2 30 5 向家坝左岸电站厂房蜗壳混凝土施工与质量控制 杨 根录 ( 中国长江三峡集 团公 司 向家坝 工程 建设部 , 四川 宜宾 6 4 4 6 0 0 ) 摘要 : 水 电站厂房蜗 壳混凝 土浇筑具有体型复 杂、 专业 交叉干扰 多、 蜗 壳安装精度要 求 高、 混凝 土振捣 困难 等 特点 , 是 电站厂房 最为复杂的施_ T - - 部位

2、, 质量控制难度 大。详 细论述 了向家坝水 电站蜗壳混凝 土的施工特点 、 主要施 工程序和质量控 制措施 。向家坝左岸 电站厂房施 工主要 通过 防止蜗壳抬动 变形 、 保 证 浇筑密 实、 控 制 混凝 土最高温升等一 系列措施 , 保证 了 目前 国 内最大发 电机组蜗 壳混凝 土的浇筑质 量 , 施 _Y - 质量 满足要 求, 可 供 其 它 工 程 借 鉴 。 关 键 词 : 水电站厂房 ;蜗壳 ;混凝 土浇筑 ; 质量控制 ;向家坝水 电站 中 图 法 分 类 号 :T V7 3 1 文 献 标 志 码 :A DOI : 1 0 1 6 2 3 2 j c n k i 1 0

3、0 14 1 7 9 2 0 1 5 0 2 0 0 6 1 左岸厂房 蜗壳二期混凝 土施工特点 向家 坝水 电站 左 岸 厂 房 安 装 了 4台8 0 0 MW发 电 机 组 , 电站 建筑 物 由进 水 口、 引水 钢 管 、 主厂 房 、 副厂 房 及 户 内 开 关 站 等 组 成 。 主 厂 房 尺 寸 2 2 6 9 4 m X 3 9 5 n l x 7 9 1 5 m( 长 宽 高 ) , 机 组 问距 3 6 m, 机 组 安 装 高 程 2 5 8 IT I , 单 机 引 用 流 量 8 9 0 m s , 设 计 水 头 1 0 0 m。安装 间 位 于 主 厂 房

4、左 端 , 副 厂 房 分 别 布 置 在 主 厂房 上 下游 侧 , 主变 和 G I S室 布 置在 上游 副厂 房 内 。 电站 厂房 建 基面 高程 2 2 5 5 0 m, 蜗 壳 安装 高 程 为 2 5 8 0 0 m, 基 础 环 、 蜗 壳 层 混 凝 土 浇 筑 高 程 范 围 为 2 5 2 5 0 2 6 6 1 9 m。蜗壳层上下游距离 3 5 5 m, 单 台 机 组 宽 3 6 8 m。 主厂 房 蜗 壳 层 混凝 土 具 有 结 构 平 面 尺寸 大 、 结构 体 型复 杂 、 预 埋 金 结 机 电埋 件 多 、 钢 筋 制 安 量 大 、 浇筑 施工 困难

5、及 技术 要求 高 等特 点 。 ( 1 )蜗 壳体 型 特 殊 。平 面上 按 螺 旋 形 逐 渐 变 化 , 蜗 壳 中央为基 础 环 和座 环 , 座 环直 径 ( 内径 ) 1 2 4 9 m, 其金 属蜗 壳 尺寸 巨大 , 进 口管径 为 1 2 2 0 m, 底部 采 用 钢支 撑 , 距离 安 装 面的最 低 高 度 约 0 6 c m。二 期混 凝 土仓 内净 空 尺 寸较 小 , 蜗 壳 周 边 外 包 混 凝 土最 小 尺 寸 约 2 m左 右 。蜗壳 二 期 混 凝 土 中金 结 机 电埋 件 多 、 体 型 大 、 安装 精度 要求 高 。蜗 壳外 围钢筋 密集 、

6、与金 结机 电埋 件 相互 穿插 , 安 装难 度 大 。 ( 2 )蜗 壳第 一层 仓 面空 间 狭 小 , 蜗 壳底 部距 离 一 期 混凝 土 界 面 最 小 间 隙在 0 6 01 8 m之 间 , 混 凝 土 入 仓及 振捣 困难 , 尤 其是 蜗壳 阴 角部位 既要 浇筑 密实 , 又 要 防止基 础环 、 蜗壳 抬 动 , 成 为混 凝土 浇筑 质量 控制 的关键 。 ( 3 )蜗壳 阴角 部位 体 型 复杂 , 昆凝 土 难 以 直 接人 仓 , 一 般采 用 自密实 混 凝 土 , 但 密 实 度 较难 控 制 , 同 时 水 泥 用量 多 , 混 凝 土的 温度控 制难 度

7、大 。 ( 4 )蜗壳 安装 要求 精度 高 , 混 凝 土 浇 筑 及 回填 灌 浆过 程 中有 效 防止 抬 动 变形 十分 关 键 , 如 何 保 证 将 混 凝 土 浇筑 密实 , 并 防止 抬动是 施 工 的重 点 和难点 。 ( 5 )蜗壳 二期 混 凝 土 采用 弹性 垫 层 的方 式 浇 筑 , 必须 严格 控制 弹性 垫层 的施 工工 艺 。 2施工分层分块 2 1 施 工 分 层 蜗壳 二 期 混 凝 土 浇 筑 起 止 高 程 为 2 5 1 0 0 0 , 2 6 6 1 9 0 m, 高度 1 4 6 9 m, 单 台机混凝 土总浇筑 量为 9 7 4 0 m 。一般

8、 根 据 基 础 环 结 构 及 蜗 壳 断面 特 点 , 以 及蜗壳周边结构 , 如进人廊道 、 埋件位置 、 水平钢筋 网 位置 等进 行分 层 。为 避 免 蜗 壳 阴 角部 位 混 凝 土脱 空 , 同时考 虑混凝 土 入 仓 能力 , 蜗 壳 二 期 混 凝 土 共 划 分 5 层施 工 , 见 图 1 。 收 稿 日期 : 2 0 1 41 02 9 作者简 介 : 杨根 录 , 男, 教授 级 高级 工程 师, 主要从事 大型 水电工程建设管理工作 。E ma l l : y a n g g e n l u e t g p c c o i n e n 2 4 人 民 长 江 第

9、1 层 分层 高 程 的 确定 最 为 关 键 。若 分 层 过 高 , 则 下 部体 型 过 大 , 易 产 生 较 大 浮 力 , 蜗 壳 抬 动 较 难 控 制 。若 分层 过 低 , 则仓 面与蜗壳 之 间的夹 角太 小 , 蜗壳 底部 形成 尖角 , 排气 不 畅 , 尖角 部位 和蜗 壳 阴角部 位不 易浇筑密实。因此 , 分层高程应 略高于基础环阴角部 位 , 层 间 高度 5 4 0 m。这 一 层 高 度 较 大 , 难 以实 现 通 仓 浇筑 , 需分 块浇筑 。 第 2 5层 的分层 考虑 的主要 因素有 , 壳 顶沿 蜗壳 包 角逐 步下 降及 蜗壳进 人廊 道 的结构

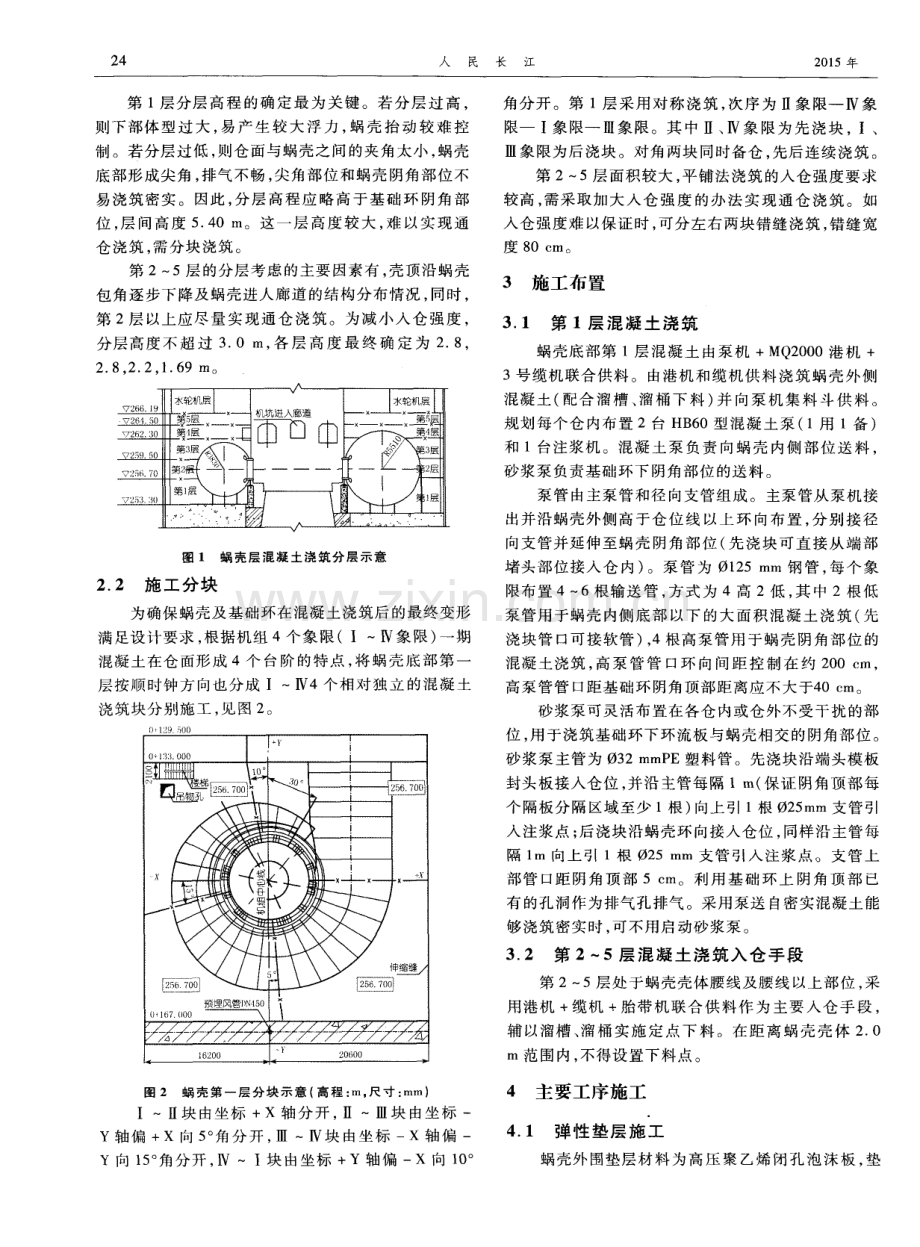

10、分 布情 况 , 同 时 , 第 2层 以上应 尽 量 实现 通 仓 浇 筑 。为 减 小 入仓 强 度 , 分 层 高度 不 超 过 3 0 m, 各 层 高 度 最 终 确 定 为 2 8 , 2 8。 2 2, 1 6 9 m 。 中 童 垦 U 二 一 j 一 堂屋 l r 纬l 层 图 1 蜗 壳 层 混 凝 土 浇 筑 分 层 示 意 2 2 施工分块 为 确保蜗 壳及 基础 环在 混凝 土浇 筑后 的最终 变形 满 足设 计要求 , 根据机 组 4个 象 限 (I象 限 ) 一 期 混 凝土 在仓 面形 成 4个 台阶 的特点 , 将 蜗壳 底 部 第 一 层 按顺 时钟 方 向

11、也分 成 I4个 相对 独 立 的混 凝 土 浇筑块 分 别施 工 , 见 图 2 。 _ 】 1 , q j, _ n i 一 图 2蜗 壳 第 一 层 分 块 示 意 ( 高 程 : m, 尺 寸 : n l l n) I块 由坐 标 +X轴 分 开 , 块 由坐 标 一 Y轴偏 +x向 5 。 角 分开 , 块 由坐标 一x轴 偏 一 Y 向 1 5 。 角 分 开 , I块 由坐 标 +Y轴 偏 一X 向 1 O 。 角分 开 。第 1 层 采 用 对 称 浇筑 , 次 序 为 象 限一 象 限一 I 象 限一 象 限 。其 中 、 象 限为 先 浇 块 , I、 象 限为 后浇 块

12、。对角 两块 同时 备仓 , 先后 连续 浇筑 。 第 2 5层 面积 较大 , 平铺 法浇 筑 的人仓 强度 要求 较 高 , 需采 取 加大 人 仓 强 度 的办 法 实 现 通仓 浇 筑 。如 入仓 强度 难 以保证 时 , 可分左 右两 块错 缝浇 筑 , 错缝 宽 度 8 0 e m。 3 施工布置 3 1 第 1层混凝土浇筑 蜗壳 底 部第 1层 混凝 土 由泵 机 +MQ 2 O O O港 机 + 3号缆 机联 合供 料 。 由港 机和 缆机 供 料 浇筑 蜗 壳 外 侧 混凝 土 ( 配合 溜槽 、 溜 桶 下 料 ) 并 向泵 机 集 料 斗 供 料 。 规 划每 个仓 内布

13、 置 2台 H B 6 0型混 凝 土 泵 ( 1用 1备 ) 和 1台注浆 机 。混 凝 土 泵 负 责 向 蜗壳 内侧 部 位 送 料 , 砂 浆泵 负责 基础 环下 阴角部 位 的送料 。 泵管 由主泵 管 和径 向支管 组成 。主 泵管从 泵 机接 出并 沿蜗壳 外侧 高 于仓 位 线 以上 环 向 布置 , 分 别 接 径 向支 管并延 伸 至蜗壳 阴角 部 位 ( 先 浇块 可 直 接从 端 部 堵头 部位 接入 仓 内) 。泵 管 为 l 2 5 mm钢 管 , 每个 象 限 布置 4 6根输 送 管 , 方 式 为 4高 2低 , 其 中 2根 低 泵 管用 于蜗壳 内侧 底

14、部 以下 的大 面积 混凝 土浇 筑 ( 先 浇 块管 口可 接软管 ) , 4根高 泵 管用 于 蜗壳 阴 角部 位 的 混 凝土 浇筑 , 高 泵 管 管 口环 向间 距 控 制 在 约 2 0 0 e m, 高 泵管 管 口距 基础 环 阴角顶 部距 离应不 大 于4 0 e m。 砂 浆泵 可灵 活布 置在各 仓 内或仓 外不 受干扰 的部 位 , 用 于浇筑 基础 环下 环流 板与 蜗壳相 交 的 阴角部位 。 砂 浆泵 主管 为 3 2 m mP E塑料管 。先 浇块 沿端 头模 板 封头板接入仓位 , 并沿主管每隔 l m( 保证 阴角顶部每 个 隔 板分 隔 区域 至少 1根

15、) 向上 引 1 根 0 2 5 mm支 管引 入注浆点 ; 后浇块沿蜗壳环 向接入仓位 , 同样沿主管每 隔 1 m 向上 引 1根 0 2 5 m m 支 管 引入 注浆 点 。支 管 上 部管 口距 阴 角 顶 部 5 c m。利 用 基 础 环 上 阴角 顶 部 已 有 的孔洞 作为 排气孔 排气 。采 用泵 送 自密实 混凝 土能 够浇 筑密 实时 , 可不 用启 动砂浆 泵 。 3 2 第 2 5层混凝土浇筑入仓手段 第 2 5层 处 于蜗壳 壳体腰 线及 腰线 以上 部位 , 采 用港 机 十缆 机 +胎 带 机 联合 供 料 作 为 主要 入仓 手 段 , 辅 以溜 槽 、 溜

16、 桶 实 施 定 点 下 料 。在 距 离 蜗 壳 壳 体 2 0 m 范 围内 , 不 得设 置下料 点 。 4 主 要工 序施工 4 1弹性垫层 施工 蜗壳外 围垫 层材 料 为 高 压 聚 乙烯 闭孔 泡 沫 板 , 垫 第 2期 杨根录 : 向家坝左岸 电站厂房 蜗壳混凝 土施工与质量控制 2 5 层 范 围为 蜗壳 顶部 的上 半 圆 1 8 0 。1 1 0 。 , 绕 蜗 壳 包 角 3 4 5 。 , 泡 沫板 厚度 大部 分 为 3 0 m m。弹性 垫层 施 工 前 , 先 将钢 管 表 面 冲 洗 干 净 ( 无 锈 、 无 灰 层 ) , 并 用 纱 布 抹 干 。在泡

17、沫板面均匀涂抹氯丁胶 , 要求呈不拉丝状 , 同 时在钢管表面涂抹不拉丝状氯丁胶 , 以便将泡沫板与 钢管粘合。 4 2金结埋件 、 机 电管路安装 按 照技 术要 求 , 在施 工备 仓 过程 中 同时进 行金 结 、 机 电埋件 及 水机 管路 的安装 。施 工过 程 中须 加强 土建 部 门与机 电部 门的现 场协 调 , 做好 土 建钢 筋 、 模 板 安装 与金 结机 电埋件 的安 装 规划 与备 仓 设 计 , 土建 施 工 应 避让 金结 机 电埋 件 的安装 作业 。 4 3钢筋施 工 蜗壳 外 包 钢 筋 布 设 复 杂 , 施 工 中分 2次 安 装 。首 先进 行 蜗壳

18、腰线 以下 部 位 的钢筋 安装 。待第 一层 混凝 土浇 筑 完成 后 , 再 进行 蜗 壳腰 线 以上 部 位 的安 装 。按 照先 里层 后 外层 、 由低处 向高处 的顺 序 , 先安 装环 向主 筋 , 后安 装垂 直 向分 布 钢 筋 。钢 筋 接 头 采 用 钢套 筒 滚 轧 直螺 纹 机 械 方 式 连 接 。 由 于 蜗 壳 外 包 钢 筋 分 层 较 多 , 备仓 过 程 中 , 采 用 过 程 验 收 方式 , 安 装 一层 钢 筋 验 收 一层 。 蜗 壳 与 机 坑 里 衬 之 间 的 “ V” 型 槽 内钢 筋 相 对 密 集 , 在钢筋安装阶段需间隔预留进人孔 ,

19、 以便后续混凝 土 浇筑 时振 捣 密实 。钢 筋 安 装 过 程 中 , 需 统 一 考 虑 后 续机电预埋管路、 蜗壳 弹性 垫层 、 回填灌浆管路 、 监测 仪 表及 各类 管 线 的布 置 , 使 其互 不 影 响并有 利 于保 护 。 在 已经敷 设 完 垫 层 的 部 位 安 装 钢 筋 或 开 展 其 他 作 业 时 , 需 注意 对 垫层 材料 的保 护 。 4 4 混 凝 土 浇 筑 4 4 1 浇 筑措 施 蜗 壳第 1层混 凝 土 浇 筑 从 蜗 壳 外 侧 上 游 端 开 始 , 以开仓 平铺 法 浇筑 , 施 工 人员 在蜗 壳 内 、 外 侧 以外高 内 低方式同时

20、振捣 , 确保蜗壳外侧混凝 土挤进蜗壳底部 和 内侧 。浇筑 到蜗 壳 底 部 适 当高 程 时 , 采 用 港 机 继 续 浇 筑 蜗壳 外侧 混凝 土 , 同 时 采用 低 泵 管 向蜗 壳 内侧 泵 送 混 凝 土 , 施 工人 员继 续 在蜗 壳 内侧振 捣 , 当阴角处 已 无 法 人工 振 捣 时 , 施 工人 员撤 出 , 启动 高泵 管继 续 向蜗 壳 内侧 泵 送 自密 实 混 凝 土 。 由港 机 向泵 机 供 料 , 泵 送 压 力 按不 大 于 0 2 MP a控 制 , 以防止 泵 送 过 程 中过 大 的压 力造 成 蜗壳 抬动 变形 。浇筑 过程 中利 用基 础

21、环上 预留的 0 1 2 5 mm孔观察混凝土浇筑上升情况 ( 上升速 度 不 大于 3 0 c m h ) 。 当混 凝 土 浇 筑 至 基 础 环 环 流 板 顶 面 且环 流板 上孔 洞 冒浆 后 , 用 棉 塞 将 环 流 板 上 的 孔 洞 封 堵 。此 时再 启动 砂 浆 泵 向基 础 环 阴角 泵 送 砂 浆 , 当砂浆 上 升到基 础 环 顶 板 侧 面上 的预 留孔 洞 出 浆 后 , 用棉 塞将 排气 孔封 堵后 继续 注 浆 。 当压 力 上 升至 0 1 M P a左右 后 , 再保 持 注浆 5 mi n后 注 砂 浆 结束 。 以上 浇筑过程中 , 港机挂 吊罐浇筑

22、混凝土的坍落度为 68 c m, 泵送混凝土坍落度为 1 61 8 c m, 泵送砂浆扩散度 为 6 0 6 5 c m。 由于基 础环 顶 板 侧 面上 预 留的 孔洞 仅 2 c m左右 , 通气能力有限, 不论是否采用砂浆泵 , 泵送 压力 都应 按不 大 于 0 1 MP a控 制 , 以防 止 压力 过 大 造 成蜗 壳抬 动 变形 。 对于 第 2 5层 混凝 土可 采 用 MQ 2 0 0 0港机 、 缆 机 及 MQ 6 0 0 0门机联 合 的平 铺 法 浇 筑 , 收 仓 层 面 与 蜗 壳 交 角处按 4 5 。 倒 角处理 。第 2层施 工 时 , 需 待第 1 层 回

23、 填灌 浆完成 后 方可 割 除 蜗 壳 拉杆 , 且 需 要 在灌 浆 完 成 后 的 3 7 d内浇 筑混 凝 土 。 4 4 2 浇 筑 强度 分析 根据 仓 面 的最大 面积 、 坯 层 厚 度 ( 3 0 c m) 、 昆 凝 土 上 升速度 ( 不 大 于 3 0 c m h ) 、 混 凝 土 初 凝 时 间 ( 4 h ) , 计算 入仓 强 度 。设 备 配 置 拟 为 , 1台泵 机 ( 3 0 m h ) , 1台 MQ 2 0 0 0港 机 ( 3 0 m h ) 、 1台 缆 机 ( 4 5 11 3 h ) , 1 台 MQ6 0 0 0门机 ( 3 0 m h )

24、 。 蜗 壳 第 1层 分 4个 仓 位 浇 筑 , 最 大 仓 位 面 积 约 3 4 3 m , 小 时人仓 强 度 为 2 5 7 3 m , 任 意 2台设 备 ( 最 小为 6 0 m h ) 即可满足浇筑强度要求。 蜗壳第 2层与第 3层仓面最大面积约 8 9 3 m , 人 仓 强度 为 6 6 9 8 m h , 采用 1台港 机 +1台缆 机两 台 设 备联 合浇 筑 ( 入仓 强度 为 7 5 m h ) 即可 满足 浇 筑强 度 要求 。 蜗壳第 4层与第 5层仓面面积均为 1 1 0 8 m , 入 仓 强度 为 8 3 1 m h 。采 用 1台 MQ 2 0 0 0

25、港 机 +1台 缆 机 +1台 MQ 6 0 0 0门机 3台设 备 联 合 浇 筑 ( 入 仓 强 度 为 1 0 5 m h ) , 可 以满 足浇 筑强 度要 求 。 4 5 基础环 、 蜗壳底部 回填灌 浆和接触 灌浆 4 5 1 蜗 壳底部 回填 灌浆 系统 在蜗壳底部轴线内外侧 , 对应圆心角为 2 1 3 。 ( 内 侧 ) 和 4 8 8 。 ( 外 侧 ) 的 范 围 布置 回填 灌 浆 系统 。 在 相 应 蜗 壳底 部轴 线 内侧最 大长 度 2 m、 外侧 最大 长度 4 m 范 围 内布 设灌 浆 系统 。采 用 拔 管 法 施 工 , 拔 管 为 0 2 0 mm

26、P V E软 塑料 管 , 拔 管 间距 为 7 5 c m。 拔管 由 D N 2 5 4钢 管 剖 成 两 半 后 制 作 的 托 架 固 定 , 问距 5 0 c m, 用 0 8 m m钢 筋 点焊在 蜗壳 底部 钢筋 网 上。安装时应保持拔管顺直 , 紧贴蜗壳底部钢板 。拔 管 安装 完成 后 , 对管 口加 以保 护 , 并 作好 标 识 , 及 时检 查 拔 管管路 是 否有 脱 落 、 漏 气 。拔 管 的拔 出时 间 由混 凝 土 的初凝 时 间控 制 , 在底 部 混 凝 土 初凝 后 ( 约 68 2 6 人 民 长 江 h , 由现 场试 验确 定 ) 即可 进行 拔

27、管 作 业 。拔 管 时应 缓 慢 均匀 拔 出 , 拔 出后用 压力 风检 查管 路 的通 畅情况 , 并 将 里 面 的细微 杂物 吹 出。 进 回浆 主 管 采 用 D N 3 2硬 塑 料 管 ( 或 D N 4 8铁 管 ) , 支管 采用 D N 2 5 4铁 管 。在蜗 壳底 部外 侧 拔管 最 端 头处布 置 1组 D N 3 2 m m P V C进 回浆 管 , P V C管 经 三通与支管连接 , 支管又与拔管相连。由于 回填灌浆 是 在第 1层 浇筑之 后 进行 , 拔 管 已经 引 至 每 一层 仓 面 以上 1 5 c m, 故排 气管 不再单 设 。 在 蜗壳底

28、部轴 线 内侧 , 对 应 圆心 角 为 2 1 3 0 。 的 2 m 范 围布置蛇 形 回填 灌 浆 系统 , 其 作 用 是 在 必 要 时对 蜗壳底 部脱 空部 位进 行灌浆 。 4 5 2 基础环 阴角部位回填灌浆 系统 通过 在基础 环 阴角部位 埋设 0 3 8 1T l l n可 重复 灌浆 管可 实现 回填灌 浆 。每 台机组基 础环 与蜗 壳的 阴角部 位依照第 1层分 4个仓分别布置 4组重复灌浆 区, 相 关 管路 通 过 固定 卡 固定在 基础 环蜗壳 阴角 管壁 上 。灌 浆 管两 侧 端头 从 基础 环 环 流 板水 平 面 上 预 留的 0 1 2 5 mm 1

29、 5 0 0 m m孔 口引 出 , 并 与 0 2 5 m m P V C管 相接 , 一 根作 为 进浆 引管 , 另一 根 作 为 回浆 引管 。在 基 础 环 阴角 顶端 布置 排气 系 统 , 同样 从 基 础 环 环 流板 水 平 面 上预 留 的 01 2 5 ram 1 5 0 0 mm孔 口引 出 , 同时基础 环 阴角 顶部 垂直侧 面上预 留 的 2 8组 0 2 0 ra m 1 6 0 0 mm 孔洞 也 同时参 与排 气 。 4 5 3 回填 灌 浆 ( 1 )回填灌浆 在 蜗壳第 1 层 混凝 土最后 一仓 衬砌 完 成 7 d后或 混凝 土 达到设 计强 度 7

30、 0 时进 行 。灌浆 前 全面检 查 衬砌混 凝 土 的施工 缝 或 施 工 缺 陷 , 对 可能 漏 浆 的部位 作封堵 处 理 。 ( 2 )施 工前 做好 设 计 交 底 , 仔 细 复核 蜗 壳 外 侧 拉 杆的受力条件与刚度 , 确定合适的灌浆压力 , 灌浆结束 后 方可 割除 。 ( 3 )回填灌 浆水 泥 采 用 普通 硅 酸盐 水 泥 , 强 度 不 低 于4 2 5 MP a , 其 细度 要 求 为 , 通 过 8 0 m 方 孔 筛 的 筛 余 量 不 大 于 5 , 水 泥 质量 应 符 合 现行 国家 水 泥 灌 浆 规 范的标 准 。 ( 4 )蜗壳 回填灌浆 由

31、低处 向高处施灌。具体操作 时, 选择灌区底部高程最低 的第 1象限以低压慢灌工 艺进行灌浆 , 然后依次顺时针灌浆推及至第 1 V象限结 束 。相关参数 为: 控制进浆 流量 不大于 3 0 L mi n , 开 灌水灰 比为 0 5 : 1 ( 外掺 0 6 高效减水剂 ) , 蜗壳底 部 灌浆 压力 设计 要 求 小 于 0 2 MP a , 实 际灌 浆 过 程 中 控 制灌 区底 部 最大 灌浆 压力 小 于 0 1 5 MP a 。 ( 5 )利用 由基础 环 、 座 环 之 间钢 板 上 预 留孔 引 出 的可重复灌浆管, 进行基础环阴角部位回填灌浆 , 灌浆 工 艺及 技术 参

32、数 同蜗 壳 回填灌 浆 。 ( 6 )结 束 标 准 。在 蜗 壳 抬 动 监 测 不 超 标 的 前 提 下 , 当排气 孔或 回浆 孔 返 出 的浓 浆 与 进 浆 比重 基本 一 致 后 , 用木 塞 由低到 高依 次 完成 外 漏 点 嵌缝 及管 口封 闭 , 达 到 设 计 压 力 后 , 灌 浆 孔 停 止 吸 浆 , 并 继 续 灌 注 1 0 ra i n 即可结束 灌浆 。 5 质 量控制 5 1质量控制指标 混凝 土 施 工 过 程 中 的 抬 动 控 制 标 准 为 : 座 环 0 2 5 m m、 蜗 壳 变 形 2 5 m m, 过 程 监 控 按 照 0 2 0

33、。 2 0 m m控制 ; 混凝 土 最 高 温 度按 4 2 控 制 ; 单 台机 回 填灌 浆总 耗灰量 不大 于1 0 0 0 0 k g , 脱空 面积不 大 于 0 2 5 m 。 5 2质量控制措施 ( 1 ) 座 环 和蜗壳 变形 监 测 控 制 。浇 筑前 在 座 环 上 安装 4组 共 8个 百 分 表 ( 径 向 、 垂 直 方 向 ) , 在 蜗 壳 腰 线部 位 每个浇 筑 区块安 装 2个 百分 表 ( 垂直 方 向) , 浇 筑 过程 中安排 专人 按要 求对 座环 和蜗 壳进 行监 测和 记 录 。 蜗 壳混 凝土 浇筑 速度不 大 于 3 0 c m h , 液

34、态 混凝 土 高 度小 于 7 0 e n l 。常 态 混凝 土每 3 0 m i n记 录 1次 , 当 蜗壳 抬 动达 到预警 值 ( 过 程 监 控值 的一 半 ) 后 , 需 通 过 调 整仓 面浇 筑顺 序 、 减 小浇 筑速度 、 减 压 、 泄 压 、 暂停 浇 筑( 1 0 m i n ) 等措施减小变形 。当蜗壳抬动达到允许值 后 , 立 即停 止浇 筑 。 ( 2 ) 温 度控制 。在 蜗壳 第 1层混 凝 土 每 一浇 筑 分 区 的泵送 自密实 混凝 土 、 二 级 配 混 凝 土 和 阴 角砂 浆 部 位各 埋设 1支 温 度 计 , 在 外 侧 常 态 混 凝 土

35、 部 位 埋 设 1 支测温管 。最高温度出现之前 , 按照 1次 4 h的频次 监测 , 最高 温度 出现 后按 1 次 d的频 次 监测 。冷 却 通 水要 求做 到 “ 个 性 化 ” , 具 体 措施 为 , 最 高 温 度 出现 后 的 2 4 h内使 用 3 5 L rai n大 流量 通 水 冷 却 , 随 后 减 至 1 8 2 0 L m i n小流 量通 水 , 降 温 过 程 中温 度 日降 幅需 严格 控 制 在 1 以内 , 且 还 须严 格 控 制 每 阶 段一 次 降 温 幅度 不超 过 8 。对 浇 筑 自密 实 混 凝 土 的部 位 , 冷 却水管按 1 m1

36、 I l l 加密布置 , 且不同区域不同标号的 冷却水管应以不同颜色标识。 ( 3 ) 灌浆质量控制。回填灌浆结束 1 4 d后进行灌 浆质量检查。蜗壳采用锤击法检查。基础环 阴角部位 也 可 采 用 注 浆 法 检 查 , 即 向排 气 管 内注 入 水 灰 比 为 2 : 1 、 压 力为 0 1 MP a ( 与灌 浆 压 力 相 同 ) 的 水 泥浆 , 初 始 1 0 rai n内注入浆量 不 大于 1 O L者 为合 格 , 对 不合 格 部 位 需 进 行 补 灌 。 蜗 壳 回填 灌 浆 结 束6 0 d 后 , 再 次 对 第 2期 杨根 录 : 向家坝左岸 电站厂房蜗 壳

37、混凝 土施工与质量控制 2 7 蜗 壳 、 基 础环 脱 空 区进 行 敲击 检 查 。 5 3 监 测 结 果 ( 1 ) 抬动 监 测结 果 。座 环 抬 动 按径 向变 形 和 垂 直 抬 动分 别控 制 , 控 制 标 准 为 0 2 5 m m。蜗 壳 抬 动 按 上 浮量 控 制 , 控 制 标准 2 5 m m。4台机组 的检 测 结 果 均 未超 过 控制 标 准 , 其 变 形 和抬 动 基 本 规 律 为 先 浇 块 相 对 较大 , 后 浇块 较小 。 ( 2 ) 温 度监 测结 果 。各 机 组 最 高 温 度 未超 过 设 计 最 高温 度 4 2 。 ( 3 ) 灌

38、浆检测结果 。灌浆检测结果见表 1 。 表 1 蜗 壳 混 凝 土灌 浆 质 检 测 结 果 6 结 语 蜗壳混 凝 土施 工 是 水 电站 厂 房施 工 的重 要 一 环 , 具 有体 型 复杂 、 专业 交 叉 多 、 蜗壳 安 装 精 度 要 求 高 、 混 凝 土 浇筑 困难 等 特点 。在 施 工 中 , 防 止 蜗 壳抬 动 变 形 最 为 关键 , 其 次是保 证 混凝 土浇 筑 密实 、 控制 混凝 土 的 最 高 温升 。在 向家 坝 电站 厂 房 施 工过 程 中 , 通 过 一 系 列 控 制措 施 , 保证 了 目前 国 内最 大 发 电机 组 蜗壳 混 凝 土的浇筑质

39、量 , 其施工方案及质量控制方法与效果可 供 其 它工 程借 鉴 。 参考 文 献 : 1 董战猛 , 梁振 刚, 刘沛峰 糯扎 渡水电站 地下厂房蜗 壳混凝土浇筑 质量控 制 J 人 民长江 , 2 0 1 2, 4 3 ( 4) : 8 9 9 1 2 李红伟 , 夏华 向家坝水电站后厂房蜗 壳混凝 土施工技 术 J 四 川水利, 2 0 1 4, ( 4 ) 3 钱 军 向家坝右岸地下电站蜗壳混凝土施工技 术研 究及应 用 J 水 电 站 机 电技 术 2 0 1 2 , ( 5) 注 : 4台机 最大耗 灰量均小if - 1 0 0 0 0 k g ,脱空面积均 小if - 0 1 6

40、 m 。 ( 编辑 : 郑 毅 ) Co nc r e t e c o ns t r u c t i o n o f s pi r a l c a s e o f p o we r ho us e o n l e f t ba n k o f Xi a n g j i a b a Hy d r o p o we r S t a t i o n a n d q u a l i t y c o n t r o l YANG Ge n l u ( Xi a n g fia b a P r o j e c t C o n s t r u c t i o n De p a r t me n t ,C h

41、 i n a T h r e e G o r g e s C o r p o r a t i o n,Y i b i n 6 4 4 6 0 0,C h i n a ) Abs t r a c t:The c o nc r e t e p l a c e me n t o f t he s p i r a l c a s e o f a h y d r o po we r ho us e i s c h a l l e n g e d b y s e v e r a l d i f f i c ul t i e s s u c h a s c o mpl i c a t e d s ha p

42、e,i nt e r f e r e nc e o f mu l t ic o n s t r uc t i o ns i nt e r s e c t i o n,s t r i c t r e q ui r e me nt o f a s s e mb l i ng a c c ur a c y a n d di f f i c ul t c o nc r e t e v i b r a t i o n,S O i t s c o ns t r uc t i o n i s t he mo s t c omp l i c a t e d i n po we r h o us e c o n

43、 s t ruc t i o nW e g i ve a de t a i l p r e s e n t a t i o n t o t h e c o n s t r u c t i o n c h a r a c t e r i s t i c s ,ma i n p r o c e d u r e s a n d q u a l i t y c o n t r o l me a s u r e s i n t h e s p i r a l c a s e c o n s t r u c t i o n o f Xi a n g j i a b a Hy d r o p o w e r

44、 S t a t i o n Th r o ug h a s e r i e s o f c o nt r o l l i ng me a s u r e s,i nc l ud i ng p r e v e n t i n g t h e l i f t i n g d e f o r ma t i on,e n s u r i n g g r o u t i n g c o mp a c t n e s s an d c o n t r o l l i n g t e mpe r a t u r e r i s e,we g ua r a n t e e d t h e c o n s t

45、 r u c t i o n q ua l i t y o f t h e l a r g es t s p i r a l c a s e i n Ch i n a Ke y wo r d s : p o w e r h o u s e ;s p i r a l c a s e ;c o n c r e t e g r o u t i n g ;q u a l i t y c o n t r o l ;Xi a n g j i a b a Hy d r o p o w e r S t a t i o n 】 ( 上 接 第 9页 ) S um m a r y o f m a na g e m

46、 e nt e x pe r i e nc e s o f c o ns t r u c t i o n e q ui pme n t s o f Xi a n g j i a b a Hy d r o p o we r S t a t i o n W ANG Yi h u aTAN Zh i g u o ( Xi a n g fia b a P r o j e c t Co n s t r u c t i o n De p a r t me n t ,C h i n a T h r e e G o r g e s C o r p o r a t i o n ,Y i b i n 6 4 4

47、6 0 0,C h i n a ) Ab s t r a c t :T h e c o n s t r u c t i o n o f Xi a n g j i a b a Hy d r o p o w e r S t a t i o n i s c h a r a c t e r i z e d a s l a r g e t o t a l c o n c r e t e a mo u n t a n d h i g h c o n s t r u c t i o n i nt e ns i t y I n t he e q u i p me n t ma n a g e me n t a

48、 n d o pe r a t i o n,t h e me t ho d o f s y s t e m e ng i ne e r i n g i s u s e d t o o v e r c o me t h e di f f i c u l t i e s s u c h a s t h e mul t iki nd o f e q ui p me n t s ,hi g h t e c hn i c a l r e qu i r e me n t ,l a r g e i n t e r f e r e n c e a mo n g e q ui p me n t o pe r a

49、 t i o n a n d hi g h s a f e t y r i s kThe ma na g e me n t me a s u r e s a r e d e mo ns t r a t e d,i n c l u di n g r e a s o na bl y a r r a ng i ng t h e e qu i p me nt s i n s t a g e s a n d p e r f e c t i ng t he o p e r a t i o n a nd gu a r a n t e e me c h a ni s m,i mpr o v i n g t h

50、 e p r o d u c t i v e e ffici e n c y b y u s i ng n e w t e c hn i q u e a n d s c i e n t i f i c c o o r d i n a t e d ma n a g e me nt me t ho d,s t r e n g t h e ni n g t h e o p e r a t i o n s a f e t y a n d r i s k ma n a g e me nt a nd c o nt r o l ,r a i s i ng t h e e ffic i e n c y a n
