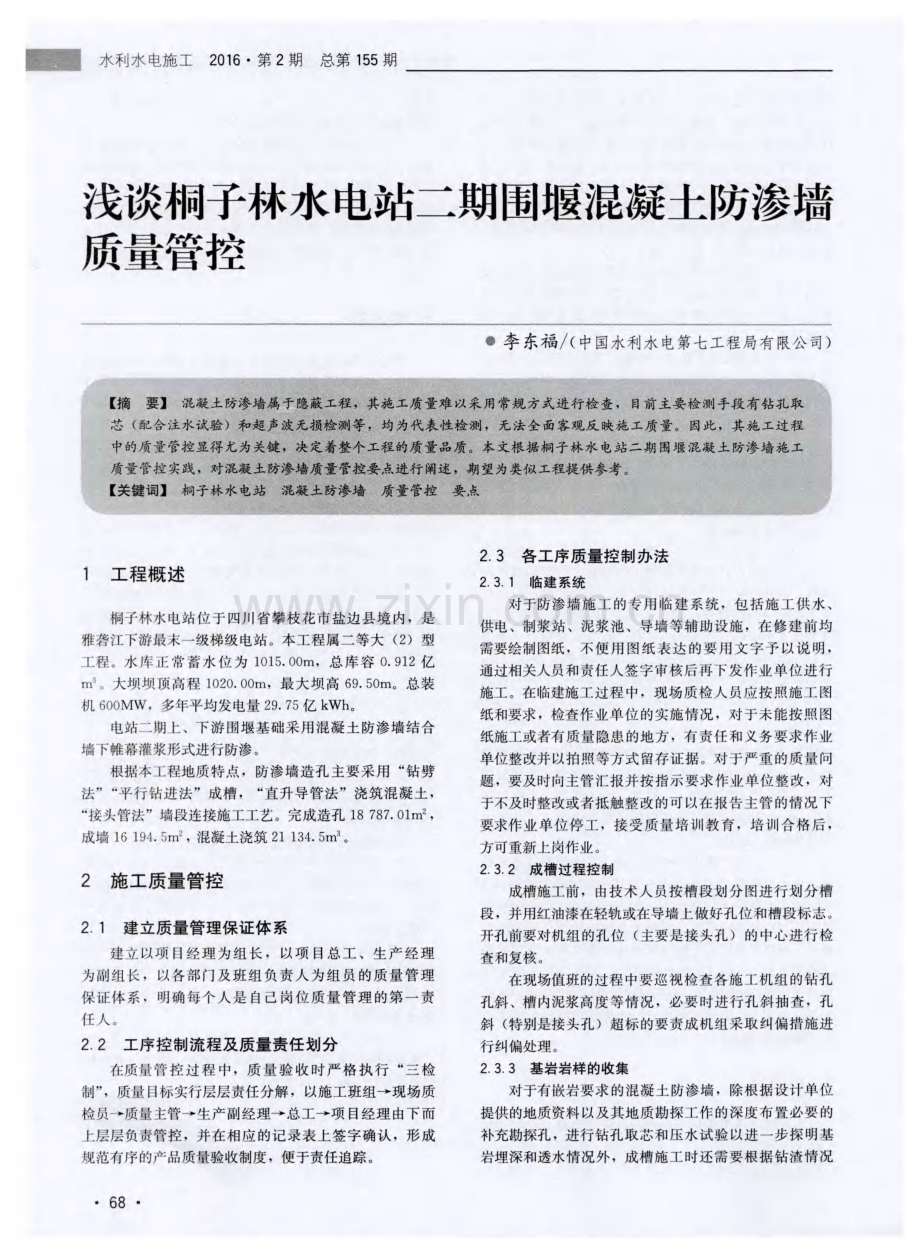

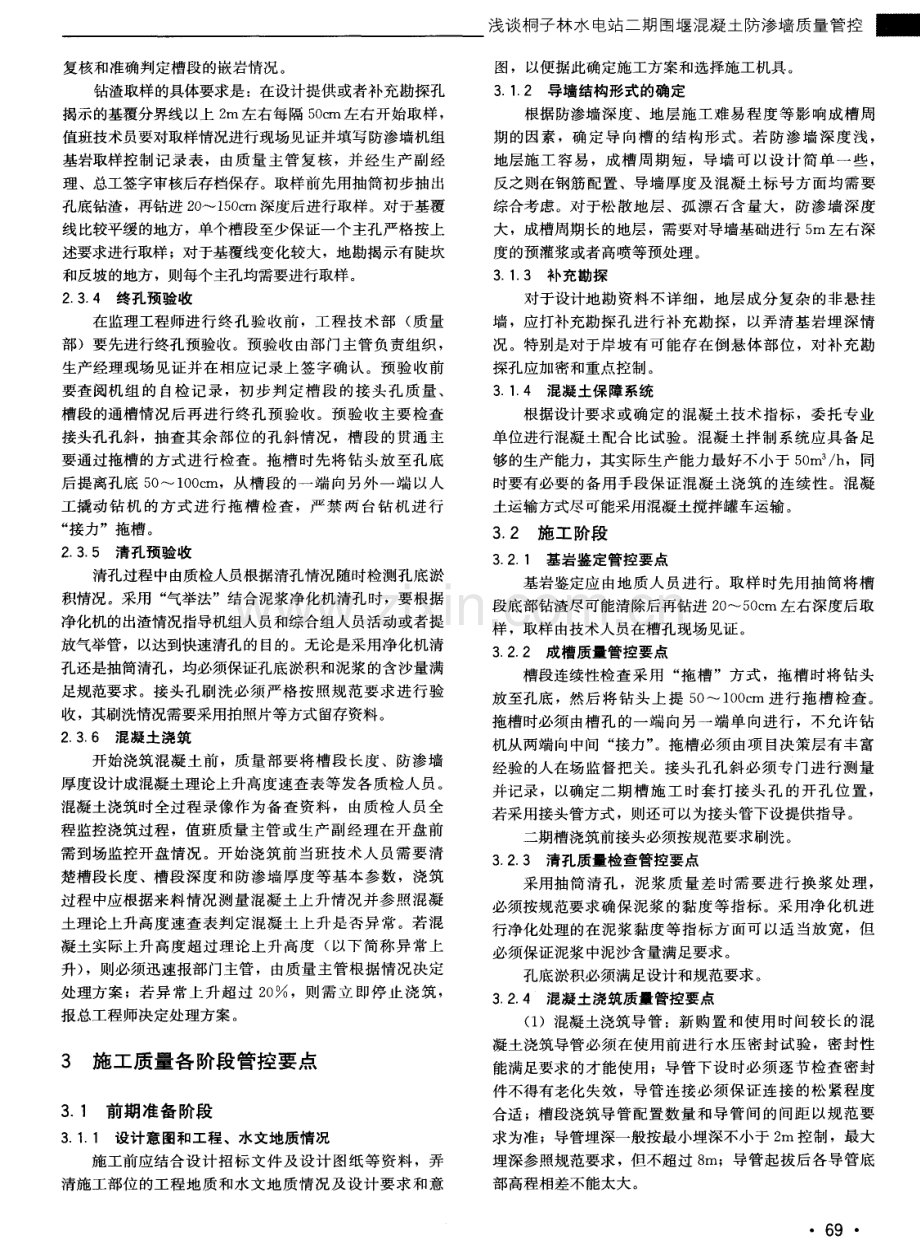

1、 复核和准确判定槽段的嵌岩情况。 钻渣取样的具体要求是:在设计提供或者补充勘探孔 揭示的基覆分界线以上 2 m左右每隔 5 0 c m左右开始取样, 值班技术员要对取样情况进行现场见证并填写防渗墙机组 基岩取样控制记 录表,由质量主管复核 ,并经生产副经 理、总工签字审核后存档保存。取样前先用抽筒初步抽出 孔底钻渣,再钻进 2 0 1 5 0 c m深度后进行取样。对于基覆 线比较平缓的地方,单个槽段至少保证一个主孔严格按上 述要求进行取样;对于基覆线变化较大,地勘揭示有陡坎 和反坡 的地方 ,则每个 主孔均需要进行取样 。 2 3 4 终 孑 L 预 验收 在监理工程师进行终孔验收前,工程技

2、术部 ( 质量 部)要先进行终孔预验收。预验收由部门主管负责组织, 生产经理现场见证并在相应记录上签字确认。预验收前 要查阅机组 的 自检记录,初步判定槽段 的接头孔质量、 槽段的通槽情况后再进行终孔预验收。预验收主要检查 接头孔孔斜,抽查其余部位的孔斜情况,槽段的贯通主 要通过拖槽的方式进行检查。拖槽时先将钻头放至孔底 后 提离孔底 5 0 1 0 0 c m,从 槽段 的一 端 向另外 一 端 以人 工撬 动钻 机 的 方式 进 行 拖 槽 检 查 ,严 禁 两 台钻 机 进 行 “ 接力”拖槽。 2 3 5 清子 L 预验收 清孔过程中由质检人员根据清孔情况随时检测孔底淤 积情况。采用

3、“ 气举法”结合泥浆净化机清孔时,要根据 净化机的出渣情况指导机组人员和综合组人员活动或者提 放气举管,以达到快速清孔的目的。无论是采用净化机清 孔还是抽筒清孔,均必须保证孔底淤积和泥浆的含沙量满 足规范要求。接头孔刷洗必须严格按照规范要求进行验 收,其刷洗情况需要采用拍照片等方式留存资料。 2 3 6 混凝土浇筑 开始浇筑混凝土前,质量部要将槽段长度、防渗墙 厚度设计成混凝土理论上升高度速查表等发各质检人员。 混凝土浇筑时全过程录像作为备查资料,由质检人员全 程监控浇筑过程,值班质量主管或生产副经理在开盘前 需到场监控开盘情况。开始浇筑前当班技术人员需要清 楚槽段长度 、槽段深度和防渗墙厚度

4、等基本参数,浇筑 过程中应根据来料情况测量混凝土上升情况并参照混凝 土理论上升高度速查表判定混凝土上升是否异常。若混 凝土实际上升高度超过理论上升高度 ( 以下简称异常上 升) ,则必须迅速报部门主管 ,由质量主管根据情况决定 处理方案;若异常上升超过 2 O ,则需立即停止浇筑 , 报总工程师决定处理方案。 3 施工质量各阶段管控要点 3 1 前期准备阶段 3 1 1 设计意 图和工程 、水文地质情 况 施工前应结合设计招标文件及设计图纸等资料,弄 清施工部位的工程地质和水文地质情况及设计要求和意 浅 谈 桐 子 林 水 电 站 二 期 围 堰 混 凝 土 防 渗 墙 质 量 管 控 I 一

5、 图,以便据此确定施工方案和选择施工机具。 3 1 2 导墙结构形式的确定 根据防渗墙深度、地层施工难易程度等影响成槽周 期的因素,确定导向槽的结构形式。若防渗墙深度浅, 地层施工容易,成槽周期短 ,导墙可 以设 计简单一些, 反之则在钢筋配置、导墙厚度及混凝土标号方面均需要 综合考虑。对于松散地层、孤漂石含量大,防渗墙深度 大,成槽周期长的地层,需要对导墙基础进行 5 m左右深 度的预灌浆或者高喷等预处理。 3 1 3 补充勘探 对于设计地勘资料不详细,地层成分复杂的非悬挂 墙 ,应打补充勘探孔进行补充勘探,以弄清基岩埋深情 况 。特别是对于岸坡有可能存在倒悬体部位,对补充勘 探孔 应加密和

6、重点控制 。 3 1 4 混凝土保 障系统 根据设计要求或确定的混凝土技术指标,委托专业 单位进行混凝土配合比试验。混凝土拌制系统应具备足 够的生产能力,其实际生产能力最好不小于 5 O m3 h ,同 时要有必要的备用手段保证混凝土浇筑的连续性。混凝 土运输方式尽可能采用混凝土搅拌罐车运输。 3 2 施工阶段 3 2 1 基岩鉴定管控要点 基岩鉴定应 由地质人员进行。取样时先用抽筒将槽 段底部钻渣尽 可能清 除后再钻 进 2 O 5 0 c m左 右深度后取 样 ,取样 由技术人员在槽孔 现场见 证 。 3 2 2 成槽质量管控要点 槽段连续性检查采用 “ 拖槽”方式,拖槽时将钻头 放至孔底

7、 ,然后将钻头上提 5 O 0 0 c m进行拖槽 检查。 拖槽时必须由槽孔的一端向另一端单向进行 ,不允许钻 机从两端向中间 “ 接力” 。拖槽必须 由项 目决策层有丰富 经验的人在场监督把关。接头孔孔斜必须专门进行测量 并记录,以确定二期槽施工时套打接头孔的开孔位置, 若采用接头管方式 ,则还可以为接头管下设提供指导。 二期槽浇筑前接头必须按规范要求刷洗。 3 2 3 清孔质量检查管控要点 采用抽筒清孔 ,泥浆质量差时需要进行换浆处理, 必须按规范要求确保泥浆的黏度等指标 。采用净化机进 行净化处理的在泥浆黏度等指标方面可以适当放宽 ,但 必须保证泥浆中泥沙含量满足要求。 孔底淤积必须满足

8、设计和规范要求。 3 2 4 混凝土浇筑质量管控要点 ( 1 )混凝土浇筑导管 :新购置和使用时间较长的混 凝 土浇筑导 管必须 在使 用前 进行 水压 密封 试 验 ,密封 性 能满足要求的才能使用 ;导管下设时必须逐节检查密封 件不得有老化失效,导管连接必须保证连接 的松紧程度 合适 ;槽段浇筑导管配置数量和导管间的间距以规范要 求为准 ;导管埋深一般按最小埋深不小于 2 m控制 ,最大 埋深参照规范要求,但不超过 8 m;导管起拔后各导管底 部高程相差不能太大。 6 9 一 水 利 水 电 施 工 2 0 1 6 第2 期 总 第1 5 5 期 ( 2 )混凝土浇筑:开浇前必须保证首罐混

9、凝土量能 够将导管底口埋住不小于 5 0 c m;槽段底部高差不大时浇 筑导管同时放料,高差较大时放料顺序按 “ 先低后高” 的顺序进行,高处导管放料时 以混凝土面距导管底 口 2 5 c m 左右为宜 ;浇筑过程严 禁 “ 单 管 ”浇筑 ,放 料过 程 不能 “ 满管”放料,并根据混凝土面测量情况调整各管 的放料速度 ;浇筑 过程 根据 浇筑来 料 情况 测量 混 凝土 面 和混凝上上升情况,两套导管在两管问靠槽端布置 3个 测点,3套导管按相同原理布置 4 个测点;若出现混凝土 面异常上升则要仔细查明原因,根据槽内是否有 冒泡等 异常情况查明是否有塌槽等;浇筑过程若遇到拌和系统 故障或运

10、输车辆故障等有可能导致混凝土浇筑 中断时, 要采用 间歇放 料的方式 ,间 隔 5 1 0 mi n放 料 ,间 隔期 和 浇筑中断时间内要注意上下活动浇筑导管;坍落度、扩 散度等严重 不符合 规范要 求 的混凝 土必 须经 过处 理后 方 能浇筑入仓,若经处理后仍不能满足要求则必须坚决作 为废料处 理。 3 2 5 接头管控制要点 ( 1 )接头 管下 设 :接头 管 下设 前 和下 设 过程 中,应 由专 人对 接头 管管 体 、底 管活 门、公 母接 头 、销 轴 、限 位钢筋等 进 行 检 查 ;接 头 管下 设 过 程 中速 度 不 宜过 快 , 应尽量下 到距 孔底 5 0 c m

11、左右 ,以保证 其悬空 。中途遇见 障碍物或卡管现象应立即停止下设,并将接头管往上提 5 0 c m以上。如吊车不能往 上提管 ,应用拔管机进行 操 作 ,并用大泵上下反复拔、放 2 3次,以调整接头管保 证其顺直;接头管插销必须安装到位,以防止销轴单边 受力或者在拔管过程中销轴退出接头管 ,并在穿销轴两 端摸上黄泥,以防止混凝土浆液流入销轴内。 ( 2 )接头管起拔 :接头管起拔的关键是混凝土 初凝 时 间的掌握 ,起 拔时 间过早 ,混 凝土 未初 凝 ,容易 造成 塌 孔事故 ;起拔 时间过 晚 ,混 凝 土对 接 头管 黏结 力 、摩 擦 力增加 ,容易造成起拔困难甚至发生 “ 铸管”

12、事故。因 此拔管施工时,应进行混凝土初凝时间试验。在第一次 拔管施工时,必须进行 昆 凝土初凝时间试验,其试验频 次原则上按 1 O 天左右进行复核,在气温变化较大以及原 材料变化时增加复核试验频次,以指导拔管施工起拔时 间的选择。混凝土初凝时间试验方法可以采用 “ 水桶装 样法” ,也可以采用 “ 试模 ”试验法。拔管采用 “ 双限” 法,即根据接头管埋深和接头管管径等以拔管机的压力 表读数控制拔管起拔力在一定的范围内,同时以接头管 底管埋入已经初凝的混凝土进行双重控制。墙厚 8 0 c m接 头管的起拔力按拔管机压力表 5 8 MP a控制。拔管的速 度与浇筑速度有着直接的关系,对于槽段深

13、度大或者浇 筑速度慢 的槽段 ,需要 时刻 核对 埋住 底管 混凝 土 的入 仓 时间,以便于接头管起拔控制。尤其在拔常态混凝土时, 须特别注意混凝 土的上升速度 。 4 结束语 桐子林水电站二期上下游混凝土防渗墙施工在质量 管理方 面严格 按 照上述 的质 量 管理 办法 运行 。按 照 水 电水利基本建设工程单元工程质量等级评定标准第 1 部分:土建工程( D L T 5 1 1 3 1 -2 0 0 5 ) ,对建成的混凝 土防渗墙 1 0 2 个单元工程逐项进行质量检查和测试,9 6 个单元优 良,合格率 1 0 0 ,优 良率 9 4 1 。 评定结果表明桐子林水电站二期围堰上下游

14、防渗墙 施工质量优 良,施工单位摸索出的混凝土防渗墙质量管 控办法是适用的,值得类似工程借鉴。 ( 上接 第 4 0页) 4 4 成品骨料质量控制 ( 1 )中石整型。成品骨料中石粒形 差,片状较多, 主要原因是中细碎车间未经整型的中石直接从第二筛分 车间出成品。系统工艺改造后在第三筛分车间增加一条 G1 胶带机,超细碎车间整型后的中石,经第三筛分车间 分级筛分后下料至 G1胶带机,再运输下料到 J 8胶带机 掺合到成品中石当中,以调整成品骨料中石粒形。 ( 2 )小石 逊径 。增 大 系统 供用 水 量 ,系统 供水 由原 来 的 1 5 0 m。 h调整 为 5 0 0 m3 h ,加 大

15、小 石 冲洗 车 问骨 料 冲洗水量 ,小白冲洗干净彻底不再裹砂,小石逊径得到 有效控制 ,满足规范要求 。 ( 3 )砂质量控制。系统第三筛分 车间采用 2 6 1 8 VM 高频筛,只能干式筛分,部分成品砂经螺旋分级机分级 后掺合到f砂 中,因水量不足造成螺旋分级机成品砂石 粉含量较多不能达到调节作用,另外高频筛网孔径搭配 不合理,上述两种原因造成成品砂质量波动大。调整高 频筛筛网组合,通过试验来调整干砂与湿砂出料 比例, 7 O 增加螺旋分级机用水量来调整湿砂石粉含量 ;棒磨机制 砂不做调整。采取上述措施后,成品砂细度模数与石粉 含量得到有效控制,细度模数在 2 2 2 8之间,常态砂 石粉含量在 1 2 1 8 之间,碾压砂石粉含量在 1 8 2 2 之间,满足合同成品砂质量要求。 5 结束语 系统工 艺调整 后 ,砂 石骨 料加 工 系统 生产 工 艺流程 更加完善 ,更为合理 ;生产效率 大幅提高,砂石骨料生 产能力由原来满足混凝土高峰浇筑强度 1 5万 月提高 到混凝土 高峰浇 筑强度 2 O万 月 ,砂 率 由原来 的 3 6 5 提高到 4 5 ;生产方式变得更加灵活 ,系统生产 保障率高;成品料骨料粒形好,质量大幅度提高,各项 质量指标均能满足规范要求;设备配置更加合理,生产 成本大 幅度 降低 ,经济效益 明显 。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 房建工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
