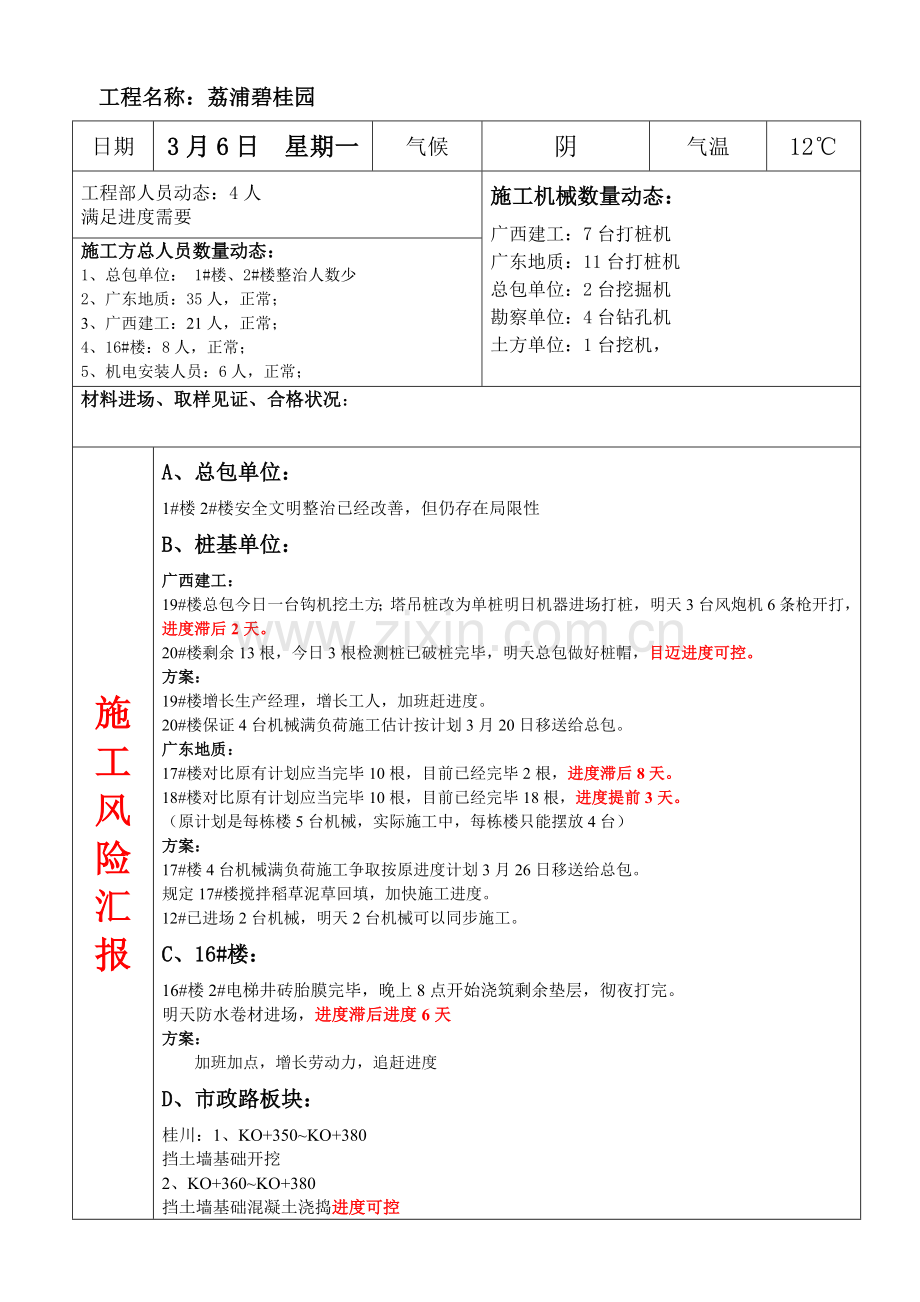

工程名称:荔浦碧桂园
日期
3月6日 星期一
气候
阴
气温
12℃
工程部人员动态:4人
满足进度需要
施工机械数量动态:
广西建工:7台打桩机
广东地质:11台打桩机
总包单位:2台挖掘机
勘察单位:4台钻孔机
土方单位:1台挖机,
施工方总人员数量动态:
1、总包单位: 1#楼、2#楼整治人数少
2、广东地质:35人,正常;
3、广西建工:21人,正常;
4、16#楼:8人,正常;
5、机电安装人员:6人,正常;
材料进场、取样见证、合格状况:
施
工
风
险
汇
报
A、总包单位:
1#楼2#楼安全文明整治已经改善,但仍存在局限性
B、桩基单位:
广西建工:
19#楼总包今日一台钩机挖土方;塔吊桩改为单桩明日机器进场打桩,明天3台风炮机6条枪开打,进度滞后2天。
20#楼剩余13根,今日3根检测桩已破桩完毕,明天总包做好桩帽,目迈进度可控。
方案:
19#楼增长生产经理,增长工人,加班赶进度。
20#楼保证4台机械满负荷施工估计按计划3月20日移送给总包。
广东地质:
17#楼对比原有计划应当完毕10根,目前已经完毕2根,进度滞后8天。
18#楼对比原有计划应当完毕10根,目前已经完毕18根,进度提前3天。
(原计划是每栋楼5台机械,实际施工中,每栋楼只能摆放4台)
方案:
17#楼4台机械满负荷施工争取按原进度计划3月26日移送给总包。
规定17#楼搅拌稻草泥草回填,加快施工进度。
12#已进场2台机械,明天2台机械可以同步施工。
C、16#楼:
16#楼2#电梯井砖胎膜完毕,晚上8点开始浇筑剩余垫层,彻夜打完。
明天防水卷材进场,进度滞后进度6天
方案:
加班加点,增长劳动力,追赶进度
D、市政路板块:
桂川:1、KO+350~KO+380
挡土墙基础开挖
2、KO+360~KO+380
挡土墙基础混凝土浇捣进度可控
业程:1、KO+200-400挡土墙内侧土方平整进度可控
其他
内容
二、各单位工程进度、人员动态状况描述:
楼号
单位工程形象进度图片
描 述

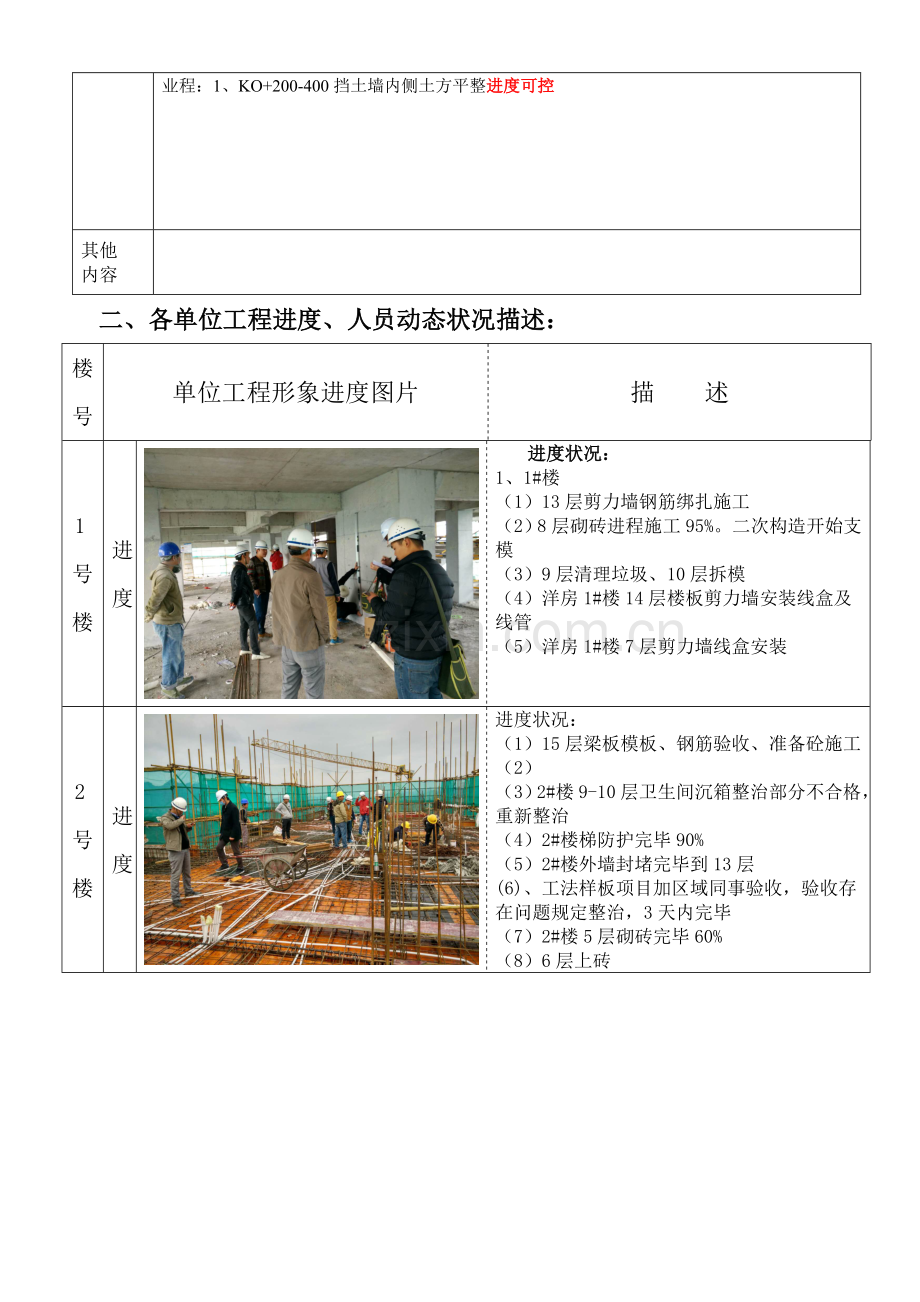

1号楼
进度
进度状况:
1、1#楼
(1)13层剪力墙钢筋绑扎施工
(2)8层砌砖进程施工95%。二次构造开始支模
(3)9层清理垃圾、10层拆模
(4)洋房1#楼14层楼板剪力墙安装线盒及线管
(5)洋房1#楼7层剪力墙线盒安装
2号楼
进度
进度状况:
(1)15层梁板模板、钢筋验收、准备砼施工
(2)
(3)2#楼9-10层卫生间沉箱整治部分不合格,重新整治
(4)2#楼梯防护完毕90%
(5)2#楼外墙封堵完毕到13层
(6)、工法样板项目加区域同事验收,验收存在问题规定整治,3天内完毕
(7)2#楼5层砌砖完毕60%
(8)6层上砖
16号
楼
进度
进度状况:
1台钩机运转
今天进展:
16#楼2#电梯井砖胎膜完毕,晚上8点开始浇筑剩余垫层,彻夜打完。明天防水卷材进场,现已滞后进度6天
明日计划:
1. 电梯井砖胎膜抹灰
2. 防水卷材施工
3、砌筑砖胎膜
广东地质
进度
进度状况:
17楼63根桩,已完毕2根,剩余61根
机械桩基4台
18#楼62根桩,已完毕18根,剩余44根
12楼两台机械,完毕0根,剩余35根
机械桩基4台
广西建工
进度
进度状况:
19#楼已开挖90%桩,桩头已打标高,明天三台风炮机6人同步开动。
广西建工
进度
进度状况:
20#楼61根已完毕48根,剩余13根
机械4台,4台在施工
已破桩头,估计明天可以安装桩帽
业程建设
进度
进度状况:
KO+200-400挡土墙内侧土方平整
桂川建设
进度
进度状况:
KO+360~KO+380挡墙基础混凝土浇捣
