收藏 分销(赏)

夏季防汛、防暑方案(改).doc

上传人:快乐****生活 文档编号:5348340 上传时间:2024-10-30 格式:DOC 页数:16 大小:1.99MB
下载 相关 举报
夏季防汛、防暑方案(改).doc_第1页
第1页 / 共16页
夏季防汛、防暑方案(改).doc_第2页
第2页 / 共16页
夏季防汛、防暑方案(改).doc_第3页
第3页 / 共16页
夏季防汛、防暑方案(改).doc_第4页
第4页 / 共16页
夏季防汛、防暑方案(改).doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

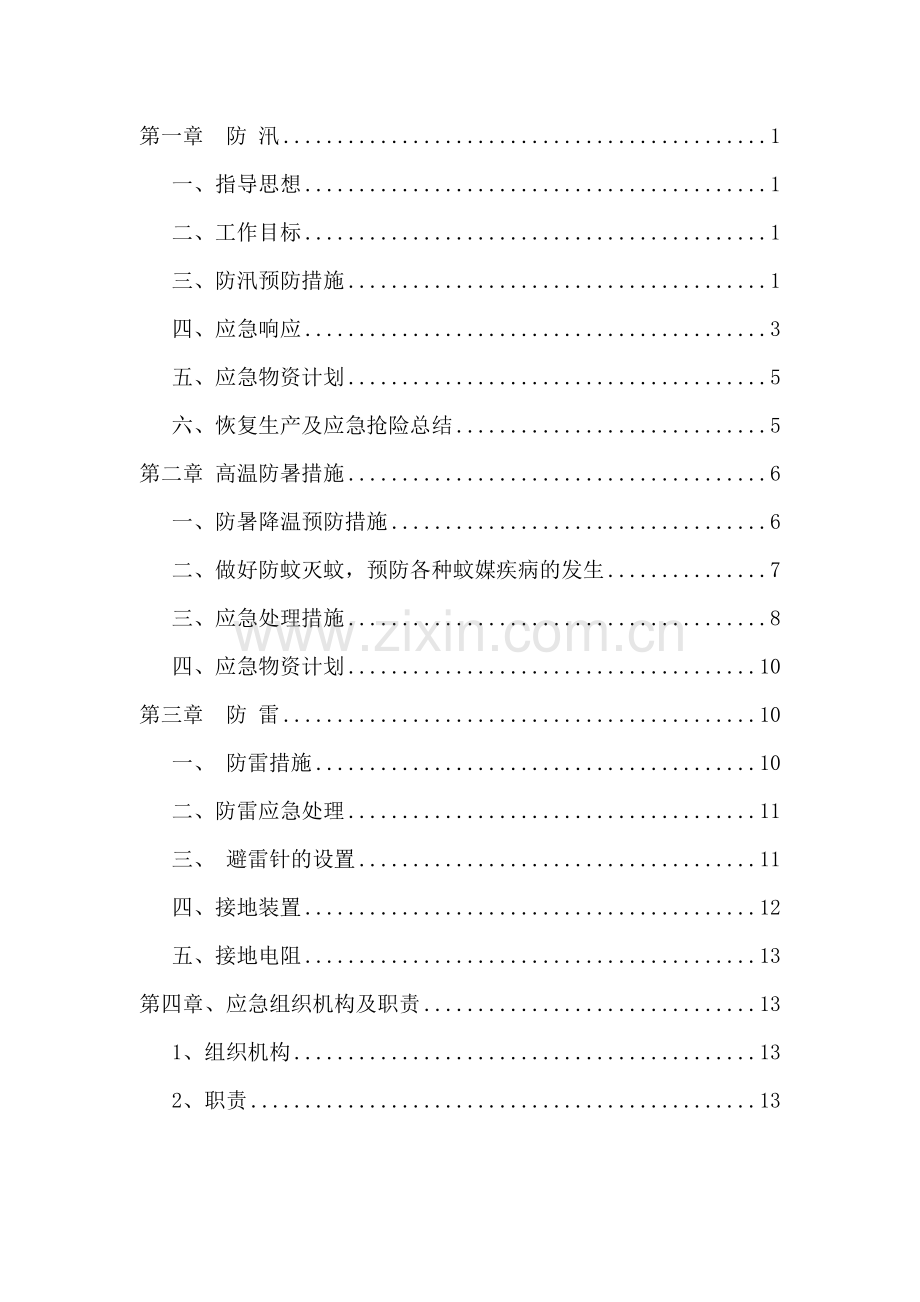

1、上东汇小区F83-1地块项目夏季防汛、防暑施工专项方案 编制 审核 审批 重庆祥瑞建筑安装工程有限公司祥瑞上东汇项目经理部第一章 防 汛1一、指导思想1二、工作目标1三、防汛预防措施1四、应急响应3五、应急物资计划5六、恢复生产及应急抢险总结5第二章 高温防暑措施6一、防暑降温预防措施6二、做好防蚊灭蚊,预防各种蚊媒疾病的发生7三、应急处理措施8四、应急物资计划10第三章 防 雷10一、 防雷措施10二、防雷应急处理11三、 避雷针的设置11四、接地装置12五、接地电阻13第四章、应急组织机构及职责131、组织机构132、职责13夏季防汛防暑方案为了保障公司从业人员在怡置招商上东汇F83-1地

2、块工程项目施工中的身体健康和生命安全,保证夏季高温施工期间一旦施工现场出现暴雨、大风、雷电、高温等险情时,能够及时地进行“应急救援”,从而最大限度地降低生产安全事故给本公司及本公司员工所造成的损失,特制订本方案。第一章 防 汛一、指导思想坚决执行国家有关防洪抢险的法令法规,坚持“以防为主、防抢结合”的防汛方针,确保整个施工期安全渡汛。抢险时实行统一指挥,统一调动,实施责任区段划分,顾全大局,团结协作,形成项目全员防洪防汛的局面。二、工作目标强化汛期防护,消除或降低洪汛灾害事故,确保汛期安全施工。三、防汛预防措施在工程施工中,洪涝灾害引发的事故具有一定的潜在危险性,必须准确的将潜在危险性的危险目

3、标确定出来,加以有效的预防,才能减少洪涝灾害事故发生时的损失。下面将洪涝灾害事故的预防措施简单的介绍一下:1、施工现场排水(1)施工现场应按标准实现现场硬化处理。(2)根据现场地形确定排水方向,按规定坡度挖好排水沟。(3)设置连续、通畅的排水设施和其他应急设施,防止泥浆、污水、废水外流或堵塞排水沟。(4)雨期指定专人负责,及时疏浚排水系统,确保施工现场排水畅通。(5) 购置30套以上雨衣、雨披以备下雨施工用。(6) 工地配置2台潜水泵,以便及时向外排水用。2、施工现场运输道路(1)对路基易受冲刷部分,铺石块、焦渣、砾石等渗水防滑材料,或设涵管排泄,保证路基的稳固。(2)雨期指定专人负责维修路面

4、,对路面不平或积水现象及时修复。3、基坑边坡(1)汛期前应清除沟边堆物,减轻坡顶压力。(2)雨后应及时对基坑边坡进行检查,并派专人对深基坑进行测量,观察边坡情况,如发现边坡有裂缝、疏松、走动等危险征兆,立即采取措施解决。(3)加强对基坑周边的监控,配备足够的潜水泵等排水设施,确保排水及时,防止基坑坍塌。4、脚手架工程(1)遇大雨、高温、雷击和六级以上大风等恶劣天气,停止脚手架搭设和拆除作业。(2)大风、大雨等天气后,组织人员检查脚手架是否有摇晃、变形情况,遇有倾斜、下沉、连墙件松脱、节点连接位移和安全网脱落、开绳等现象,应及时进行处理。(3)落地式钢管脚手架立杆底端应夯实整平,并留出一定散水坡

5、度,周边设置200200排水明沟,防止雨水浸泡脚手架。(4)悬挑架在汛期来临前要有加固措施,将架体与建筑物按照架体的高度设置连接件或拉结措施。5、施工用电(1)严格按照施工现场临时用电安全技术规范落实临时用电的各项安全措施。(2)各种露天使用的电气设备应选择较高的干燥处放置。(3)总配电箱、分配电箱、开关箱应有可靠的防雨措施,电焊机应加防护雨罩。(4)雨期前应检查照明和动力线有无混线、漏电现象,临时电杆有无腐蚀、埋设松动等,防止触电。(5)雨期要检查现场电气设备的接零、接地保护措施是否牢靠,漏电保护装置是否灵敏,电线绝缘接头是否良好。(6)暴雨等险情来临之前,施工现场临时用电除照明、排水和抢险

6、用电外,其他电源应全部切断。(7)施工现场高出建筑物的塔吊、外用电梯及脚手架等高架设施,如果在相邻建筑物的防雷装置保护范围以外,应按规范设置防雷装置。 (8) 电盘箱、电机等制作相应的防雨淋设施。(9) 钢筋、木模板、钢模板等要及时防止雨淋并及时进行覆盖。6、垂直运输设备有附墙装置的施工电梯,要采取措施强化附墙拉结装置。7、宿舍、办公室等临时设施(1)工地宿舍设专人负责,进行昼夜值班,每个宿舍配备不少于2个手电筒,发现险情时,要清楚记得避险路线、避险地点和避险方法。(2)当地气象部门发布恶劣天气预报后,在以塔机高度为半径的地面范围内的临建设施内的人员必须全部撤出。(3)施工现场宿舍、办公室等临

7、时设施,在汛期前应整修加固完毕,保证不漏、不塌、不倒,周围不积水,严防水冲入室内。大风和大雨后,应当检查临时设施地基和主体情况,发现问题及时处理。防汛措施(4) 施工区、办公区建造工地排水系统,指定有一定坡度的排水沟。(5) 经常性检查仓库及办公室的屋面漏雨情况,下雨时要随时检查水泥库的防雨淋情况。四、应急响应1、特大暴雨出现时,一切生产工作立即停止,应由防讯小组决定停止非抢险用供电,避免刮断线路触电,抢险突击队要保护好电力设备,确保不影响水泵及时排水作业。2、一旦发现洪汛险情,值班人员应以最快方式报告项目部汛应急救援领导小组组长,领导小组组长接到险情后立即报公司防汛领导小组,并立即组织救援人

8、员按照预案进行抢险。3、接到洪汛预报时,项目部立即组织人员对重要部位进行防护,疏通现场水道。办公室门窗要关好,施工现场临时悬挂的设备、堆放的材料,大型施工机具、井架等要采取加固措施。4、抢险突击队立即集合到位,在小组指挥下实施抢险工作。指挥小组迅速到位,指挥抢险工作,并及时向上级有关部门汇报。5、项目部防洪防汛应急救援领导小组按照职责分工立即赶往救援现场,并有序地组织实施现场救援工作。成立现场指挥部,救援总指挥立即组织工程队负责人及技术人员对情况进行分析,并立即采取措施保护施工便道畅通、撤离施工人员。6、当发生严重意外水涝灾害事故时,防汛应急领导小组应立即报告当地政府有关部门,以求得援助和指导

9、。同时应组织全体抢险人员根据灾害事故情况的特点,实施有效的应急措施,争取短时间内,努力将损失、不利因素降至最小程度或消除。7、遇有人员伤亡时,要立即拨打“120”急救中心与医院联系或拨打“110、119”救助,详细说明事故地点、受伤程度及联系电话,并派人到路口接应。8、当发生一般意外事件时,各部门按应急措施进行事件的处置,及时撤离人员和重要物资,控制和防止事件扩大,努力将损失或不利因素降至最小程度。9、若发生触电事故应首先切断电源,立即拨打“120”急救电话或安排车辆送医院急救。10、当施工现场出现明显积水,且既有截排水系统无法有效阻止雨水流入暗挖通道、基坑以及重要临时设施的,应及时组织人员利

10、用防洪沙袋等临时加高挡水缘,并立即组织作业人员撤离现场。11、当边坡、基坑监控量测数据预警,可能失稳时,立即撤出作业人员,同时对可能造成影响的周边单位,住宅内的人员进行疏散,并立即进行土方反压回填,防止事故进一步扩大。12、当围墙、临时建筑等出现开裂或者倾斜迹象时,立即组织作业人员撤离,并在其影响范围以外设置警戒区域,并安排专人值守。13、洪汛过后,要及早总结,对损失情况进行汇总并报局指和公司及有关上级机关。五、应急物资计划 项目部应按照本应急预案配备相关应急物资,建立责任人清单,明确贮存地点,并定期检查,保持状态完好。主要应急物资包括:1、救护人员的装备:安全帽、防护靴、防护手套、安全带、安

11、全绳、救生衣,防毒、防尘面具,雨衣、雨鞋等。2、机械及小型机具:挖掘机、装载机、潜水泵、发电机、交通车辆等。3、通讯器材:固定电话(传真机)一个,移动电话:原则上每个管理人员一人一个,对讲机若干。4、其它物资:救生网、担架、手电筒、编织袋、工字钢、探照灯、喊话喇叭等。防汛应急物资清单六、恢复生产及应急抢险总结1、抢险救援结束后,由防汛应急救援领导小组负责督促各部门写出灾害情况分析报告,并组织相关人员评审该应急预案的适应性,部分条款不适应时则予以修订。2、组织监理单位、业主、设计、咨询等相关单位召开恢复生产会,对水涝灾害事故发生的原因进行分析,确定恢复生产应采取的措施。 第二章、高温防暑措施一、

12、防暑降温预防措施1、建设施工现场必须为职工提供充足的防暑凉茶,开水桶每天要定期清洗,保持干净、卫生。3、宿舍内应有防暑降温措施,确保现场人员宿舍、食堂、厕所、淋浴间等临时设施符合标准要求并满足防暑降温工作需要。4、民工宿舍统一采用防火活动板房,每个宿舍配备空调,宿舍内要保持良好的通风、降温条件,保证工人的正常睡眠休息。5、准备好防暑降温药品,根据实际情况定期发放给各劳务班组。6、提供充足的生活用水,保证淋浴室冷热水供应,为工人生活提供方便。7、加强工作中的轮换休息。在夏季根据施工的工艺流程,尽可能调整劳动组织,采取勤倒班的方式,缩短一次连续作业时间,加强工作中的轮换休息。要求现场施工人员工作2

13、小时内必须休息一次,待体表温度降至正常方可继续施工作业。8、日最高气温达到40以上,应当停止当日室外露天作业。9、合理安排工期和工序,调整作业时间,严格控制室外作业时间,减轻劳动强度。原则上,气温超过37,严禁11:00至16:00进行室外作业;气温超过40,采取措施不能使施工场所温度低于37的,立即停止施工。 10、保证现场饮水供应充足。现场应供给足够的合乎卫生要求的饮用茶水等,有效地防暑降温,避免发生中暑事件。11、合理布置热源,把热源放在车间外面或远离工人操作的地点,采用热压为主的自然通风,应布置在天窗下面;采用穿堂风通风的厂房,应布置在主导风向的下风侧。12、加强对食堂、食品和饮用水的

14、卫生管理,保证饮食卫生,避免引发中毒事件。13、加强通风换气,加速空气对流,降低环境温度,以利于机体热量的散发。14、加强个人防护,合理组织生产,如穿浅色、透气性好、导热系数小的工作服;同时调整工作时间,尽可能避开中午酷热,延长午休时间。加强个人保健,供给足够的含盐清凉饮料。饮水是最常见,也是最简便的补充水分方式,但不恰当的饮水不但不能使高温作业者补充已丢失的水分,反而会损害健康,甚至诱发中暑。15、了解员工身体基本情况,对体质虚弱的员工,应加强保护。同时员工本人更要有自我保护意识。(如避高温、忌劳累、避免空腹作业)。凡有心脏病、脑血管病或高血压者,应脱离高温环境,免得不良事故发生。16、注意

15、中暑先兆症状。在高温下活动一段时间后,产生轻度头痛、头晕、耳鸣、眼花、恶心、无力、口渴及大量出汗等症状时,要及时离开高温环境,最好到阴凉、通风的地方休息。出汗多的病人应及时将身上的汗水擦干,并松解衣服。同时可以服十滴水或解暑片等药物,还要多饮些水(最好是淡盐水)。经短暂休息,症状即可消退。17、药物预防。可合理使用人丹、仁丹、藿香正气液、藿香正气丸、清凉油、王老吉、十滴水、避瘟散、金银花露、无极丹及广东凉茶等预防。18、其他饮食预防。预防中暑应多喝绿豆汤加白糖,能及时提供能量,有消暑解渴,利水消肿,清热解毒之功。也可以适当吃点西瓜,或用西瓜翠衣(西瓜皮)煎水代茶饮,或新鲜荷叶煎水代茶饮,效果也

16、很好。19、落实消防责任,配备临时消防设施,严格用火、用电、用气的管理,严格可燃物及易燃易爆危险品的管理。二、做好防蚊灭蚊,预防各种蚊媒疾病的发生1、各施工现场要定期开展卫生大扫除工作,及时清理场地积水,坛坛罐罐要经常翻倒,冲洗干净,不留积水。地下室积水要及时抽干,因特殊原因一时无法抽干的,要投放灭蚊药品。2、施工现场必须购买灭蚊药品或与专业消毒部门联系,对施工现场易滋生孑孓的场地进行定期喷杀,投放药物,杜绝蚊蝇滋生。3、生活垃圾要实行桶袋装,每天派专人打扫保洁,不留卫生死角,彻底清除蚊媒疾病的发生源。三、应急处理措施 1、轻度中暑,应立即停止作业,转移到通风,阴凉的地方,让其平躺,解开衣领,

17、保证其呼吸通畅,进行物理降温或许药物降温,并服用十滴水、藿香正气水等解暑药。如中暑患者的情况较严重,昏迷不醒,可先按压其人中、合谷等穴位尽快将其救醒。如以上的抢救措施没有奏效,请及时拨打急救电话送往医院就医以免耽误病情。2、重症中暑:包括热射病、热痉挛和热衰竭三种类型,也可出现混合型。3、轻度患者:现场作业人员出现头昏、乏力、目炫现象时,作业人员应立即停止作业,防止出现二次事故,其他周边作业人员应将症状人员安排到阴凉、通风良好的区域休息,供应其凉水、湿毛巾等。4、严重患者:(昏倒、休克、身体严重缺水等)当有出现中暑人员时,周边人员应立即通知所在部门主管,部门接到报告后立即通知项目部相关人员,并

18、及时将事故人员转移至阴凉通风区域(或空调室),并应根据具体情况立即组织救护人员亲临现场对事故人员进行救治。症状严重者,应立即拨打医疗急救电话“120”,并上报公司。5、一旦发生员工食物中毒或疑似食物中毒事件,对一般神智清醒者应设法催吐,喝微温水300-500毫升,用压舌板等刺激咽喉壁或舌根以催吐,如此反复,直到吐出物体为清凉物体为止。对催吐无效或神志不清者应立即安排交通工具将中毒者以及食物样本送往就近医院,同时停止该食堂伙食供应,并封存导致食物中毒或可疑导致食物中毒的食品,并禁止其他就餐者继续上工,加强观察。6、如发生火灾,应立即组织人员从安全通道或沿着墙壁向安全出口方向迅速疏散、撤离。人员撤

19、离火场时,应用湿毛巾、湿手帕等捂住口、鼻,并尽量保持弯腰、匍匐等低姿势迅速离开。遇有人员受伤,立即通知“120”急救中心,并派人至路口接应。“120”未到之前应及时对伤员进行临时救治:对轻度烧伤人员及时进行创面清洗、包扎后送就近医院治疗;烧伤较重的,应用敷料或用清洁床单、被单、衣服等包扎创面,尽快送往特色医疗单位救治。 7、中暑时的紧急救护 (1)脱离高温环境,迅速将中暑者转移至阴凉通风处休息。使其平卧,头部抬高,松解衣扣。 (2)补充液体:如果中暑者神志清醒,并无恶心、呕吐,可饮用含盐的清凉饮料、茶水、绿豆汤等,以起到既降温、又补充血容量的作用。(3)人工散热:可采用电风扇吹风等散热方法,但

20、不能直接对着病人吹风,防止又造成感冒。 (4)冰敷:亦可头部冷敷,应在头部、腋下、腹股沟等大血管处放置冰袋(用冰块、冰棍、水激凌等放入塑料袋内,封严密即可),并可用冷水或30%酒精擦浴直到皮肤发红。 每1015分钟测量1次体温。 6、中暑防患措施及事后的紧急处理要点 (1)中暑者头痛、发高烧、呕吐或昏倒,有时会造成死亡,因此野外活动者不可不注意防范及急救,最好戴上遮阳帽,并防止曝露在阳光下太久。(2)万一有中暑现象,应该赶快急救,以免虚脱而毙。首先,将病者移到阴凉的地方,松开或脱掉他的衣服,让他舒适地躺着,用东西将头及肩部垫高。 (3)次以冷湿的毛巾覆在他的头上,如有水袋或冰袋更好。将海绵浸渍

21、酒精,或毛巾浸冷水,用来擦拭身体,尽量扇凉以降低他的体温到正常温度。 (4)最后测量他的体温,或观察患者的脉搏率,若在每分钟110以下,则表示体温仍可忍受,若达到110以上,应停止使用降温的各种方法,观察约10分钟后,若体温继续上升,再重新给予降温。(5) 恢复知觉后,供给盐水喝,但不能给予刺激物。此外,依患者之舒适程度,供应覆盖物。 7、方案实施:项目部办公室应及时收集天气温度状况,若气温的变化达到预定的温度峰值时立即启动本方案。四、应急物资计划1、物资准备:项目部安保部门应做好以下物品的申购和准备工作:感冒药、发烧药、腹泻药、消炎药等常用治疗药品及茶叶、仁丹、十滴水、风油清、清凉油、制作冷

22、饮所需的辅料等。2、做好防暑降温药品的发放及药品发放台账工作,3、救护器具:单架、救护汽车、小型氧气瓶、听筒、病床、毛巾、药用药箱、冷冻柜(冰块)等。 防暑应急物资清单序号名称单位数量备注1藿香正气液盒1002十滴水盒303凉茶颗粒袋204风油精个105金银花冲剂套406大通塑料水杯个80第三章 防 雷建筑施工现场的防雷保护是一项不容忽视的重要工作。这关系到建筑设施、施工设备和人员的安全。特别是根据国家气象局的统计资料,我国近年来不少地域由于城市热岛效应等原因,致使雷电灾害频率逐年上升,而正处于整体变动中的建筑施工现场的防雷保护更应倍加重视。一、 防雷措施1、 在雷电易发期来临之前对施工现场内

23、的起重机械、施工升降机等机械设备、钢脚手架和正在施工的在建工程的金属结构,以及临时设施进行防雷接地检查验收。2、 施工现场内的起重机、龙门架等机械设备,以及钢脚手架和正在施工的在建工程等的金属结构,当在相邻建筑物、构筑物等设施的防雷装置接闪器的保护范围以外时应按相关要求安装防雷装置。3、 加强用电管理,安排专人对现场用电设备、线路、配电箱以及变电所进、出线处的防雷接地进行检查验收。4、雷电天气作业人员应与金属器物脱离接触并保持3米以上的距离,如金属门窗、临边防护、钢管支架等,更应远离专门的避雷针引下线。5、接到雷电红色、橙色预警后,要立即停止高空(含脚手架)作业、起重吊装作业等,迅速转移人员到

24、有完善防雷装置的建筑物内躲避;接到雷电黄色预警后,人员应做好撤离准备,随时关注天气和预警信息升级可能。二、防雷应急处理1、如有人员被雷击伤害后,引起衣服等着火,应该马上躺下,就地翻滚,或爬在有水的洼地、水池中,使火焰不致烧伤面部,以防呼吸道烧伤窒息死亡,切记不要惊慌奔跑,烧伤处可用冷水冲洗,然后用清洁的手帕或洁净的布包扎,并立即拨打“120”急救电话或安排车辆送医院急救。2、如果雷电时发现有人突然倒下,口唇青紫,叹息样呼吸或不喘气,大声呼唤其无反应,表明伤者意识丧失、呼吸心跳骤停。应立即拨打“120”急救电话或安排车辆送医院急救,同时采取现场心肺复苏等急救措施。3、如有火灾发生,立即组织人员从

25、安全通道或沿着墙壁向安全出口方向迅速疏散、撤离,采取初期灭火措施,同时立即拨打“119”报警,并派专人负责事故现场设立警戒线,对现场通道进行封锁,疏散围观人员,劝说无关人员不要进入火灾现场。三、 避雷针的设置 安装避雷针是防止直击雷的主要措施。 正在施工建造的建筑物,当高度在20m以上应装设避雷针。施工现场内的塔式起重机,井字架及脚手架机械设备,若在相邻建筑物、构筑物的防雷设置的保护范围以外,则应安装避雷针。若最高机械设备上的避雷针,且应保证最后退出现场,则其他设备可不设避雷针。 施工现场机械设备需安装避雷针的规定: 避雷针的接闪器一般选用16mm圆钢,长度为1-2m,其顶端应车制成锥尖。接闪

26、器须热镀锌。机械设备上的避雷针的防雷引下线可利用该设备的金属结构体,但应保证电气联接。机械设备所有的动力、控制、照明、信号及通信等线路,应采用钢管敷设。钢管与机械设备的金属结构体作焊接以保证其接地通道的电气连接。遵照国家标准电气装置安装工程接地装置施工及验收规范(GB50169-2016)的要求,建筑物在施工过程中,其避雷针(网、带)及其接地装置,应采取自下而上的施工程序,即首先安装集中接地装置,后安装引下线,最后安装接闪器。建筑物内的金属设备、金属管道、结构钢筋均应做到有良好的接地。这样做可保证建筑物在施工过程中防止感应雷。四、接地装置避雷装置是由接闪器(或避雷器)、引下线的接地装置组成。而

27、接地装置由接地极和接地线组成。独立避雷针的接地装置应单独安装,与其他保护的接地装置的安装分开,且保持有3m以上的安全距离。 除独立避雷针外,在接地电阻满足要求的前提下,防雷接地装置可以和其他接地装置共用。接地极宜选用角钢,其规格为40mm40mm4mm及以上;若选用钢管,直径应不小于50mm,其壁厚不应小于3.5mm。垂直接地极的长度应为2.5m;接地极间的距离为5m; 接地极埋入地下深度,接地极顶端要在地下0.8m以下。接地极之间的连接是通过规格为40mm4mm的扁钢焊接。焊接位置距接地极顶端50mm。焊接采用搭接焊。扁钢搭接长度为宽度的2倍,且至少有3个棱边焊接。扁钢与角钢(或钢管)焊接时

28、,为了保证连接可靠,应事先在接触部位将扁钢弯成直角形(或弧形),再与角钢(或钢管)焊接。 接地极与接地线宜选用镀锌钢材,其将埋于地下的焊接处应涂沥青防腐。 五、接地电阻 建筑施工现场内所有施工用的设备、装置的防雷装置的工频接地电阻值不得大于30。而建筑物防雷装置的接地电阻值应满足施工图的设计要求。第四章、应急组织机构及职责我单位成立应急救援小组,以上情况一旦发生,立即启动应急预案,应急小组人员名单如下1、组织机构:项目应急救援领导小组组 长:郭宝红(项目经理)电话:13650092218副组长:文小祥(执行经理)电话:13708376068成 员:李坤、颜鹏、訾兵、吴德洲、阮鑫、毛俊、李军、李

29、俊、汪勇、曾勇、陈勇。应急救援车辆:渝CJY289 、渝AJY493、渝C098S6、渝D9M530公司指挥部值班电话:028-47512129附近医院及救援电话:重庆渝北区人民医院 电话:023-67821037重庆医科大学附属第三医院 电话:023-603533332、职责:(1)组长职责:1)与公司应急求援指挥中心保持联络、协调应急反应行动;2)与相关的外部应急部门、组织和机构进行联络;3)协调后勤方面以支援应急反应组织;4)在应急终止后,负责组织事故现场的恢复工作;5)负责人员、资源配置、应急队伍的调动;6)保护事故发生后的相关数据。(2)副组长职责1)协助组长组织和指挥场内应急操作任务;2)事故现场应急操作的直接指挥和协调;3)事故现场评估;4)及进向场外反应操作指挥通报应急信息;5)对场外的应急求援行动提出建议;6)控制现场出现的紧急情况;7)现场应急行动与场外反应操作指挥的协调;8)负责事故求援后的现场清除工作。重庆祥瑞建筑安装工程有限公司2017年5月1日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
