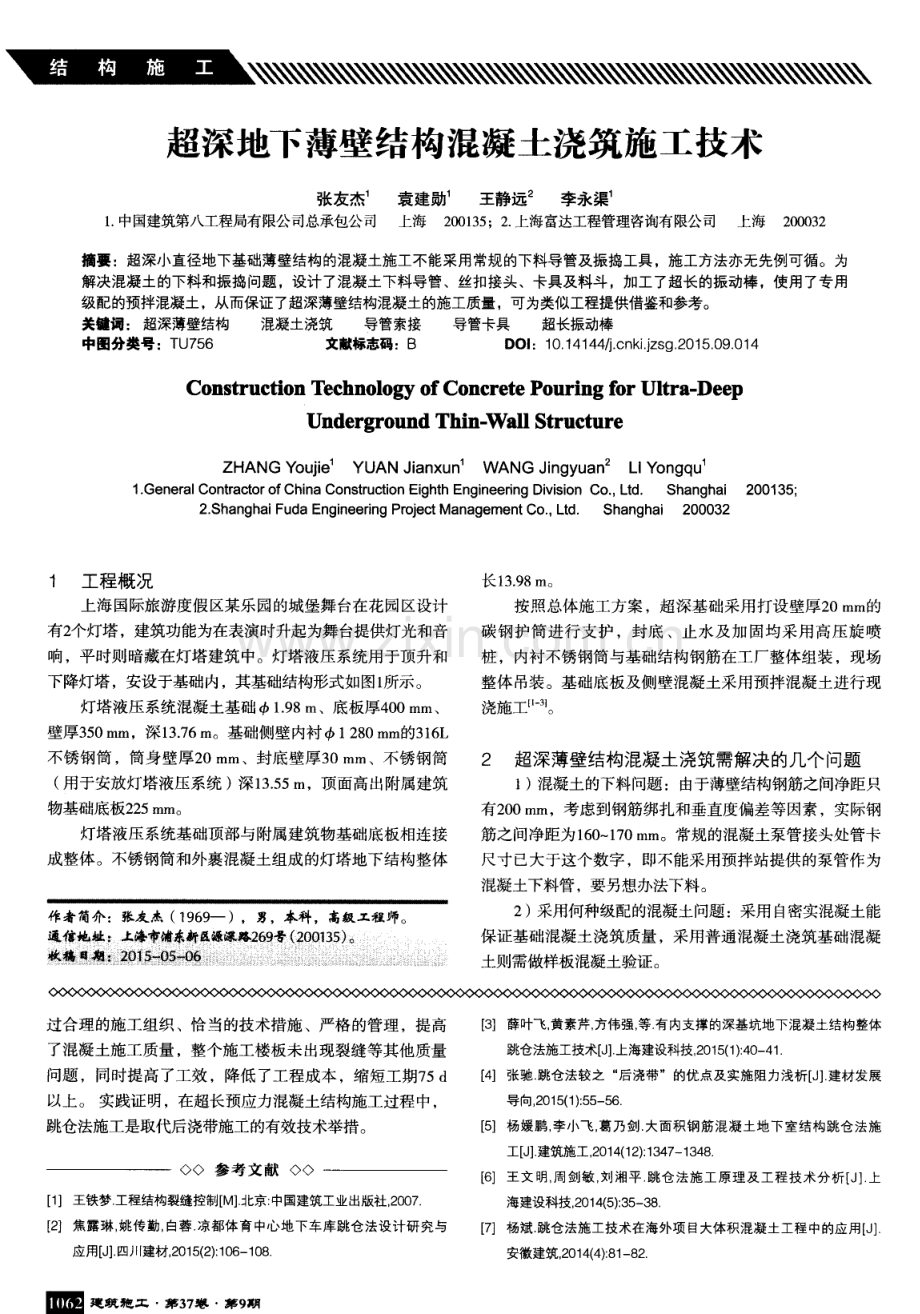

1、超深地下薄壁结构混凝土浇筑施工技术 张友杰 袁建勋 王静远 李永渠 1 中国建筑第八工程局有限公司总承包公司 上海 2 0 0 1 3 5 ;2 上海富达工程管理咨询有限公司 上海 2 0 0 0 3 2 摘要:超深小直径地下基础薄壁结构的混凝土施工不能采用常规的下料导管及振捣工具,施工方法亦无先例可循。为 解决混凝土的下料和振捣问题 ,设计了混凝土下料导管、丝扣接头、卡具及料斗,加工了超长的振动棒,使用了专用 级配的预拌混凝土,从而保证了超深薄壁结构混凝土的施工质量,可为类似工程提供借鉴和参考。 关键词:超深薄壁结构 混凝土浇筑 导管索接 导管卡具 超长振动棒 中图分类号 :T U 7 5

2、6 文献标志码:B D OI :1 0 1 4 1 4 4 j c n k i j z s g 2 0 1 5 0 9 0 1 4 Co n s t r u c t i o n T e c hn o l o g y o f Co n c r e t e P o u r i ng f o r Ul t r a - De e p Un d e r g r o u n d Th i n - W a l l S t r u c t ur e Z H A N G Y o u j i e Y U AN J i a n x u n WA N G J i n g y u a n L I Y o n g q u

3、 1 Ge n er a l Co n t r a c t o r o f Ch i n a Co n s t r u c t i o n E i g h t h En g i n e e r i n g Div i s i o n CO Ud Sh a n g h a i 2 0 0 1 3 5 2 S h a n g h a i F u d a E n g in e e r i n g P r o j e c t Ma n a g e me n t C o L t d S h a n g h a i 2 0 0 0 3 2 1 工程概况 上海 国际旅游度假区某乐 园的城堡舞 台在花园区设计

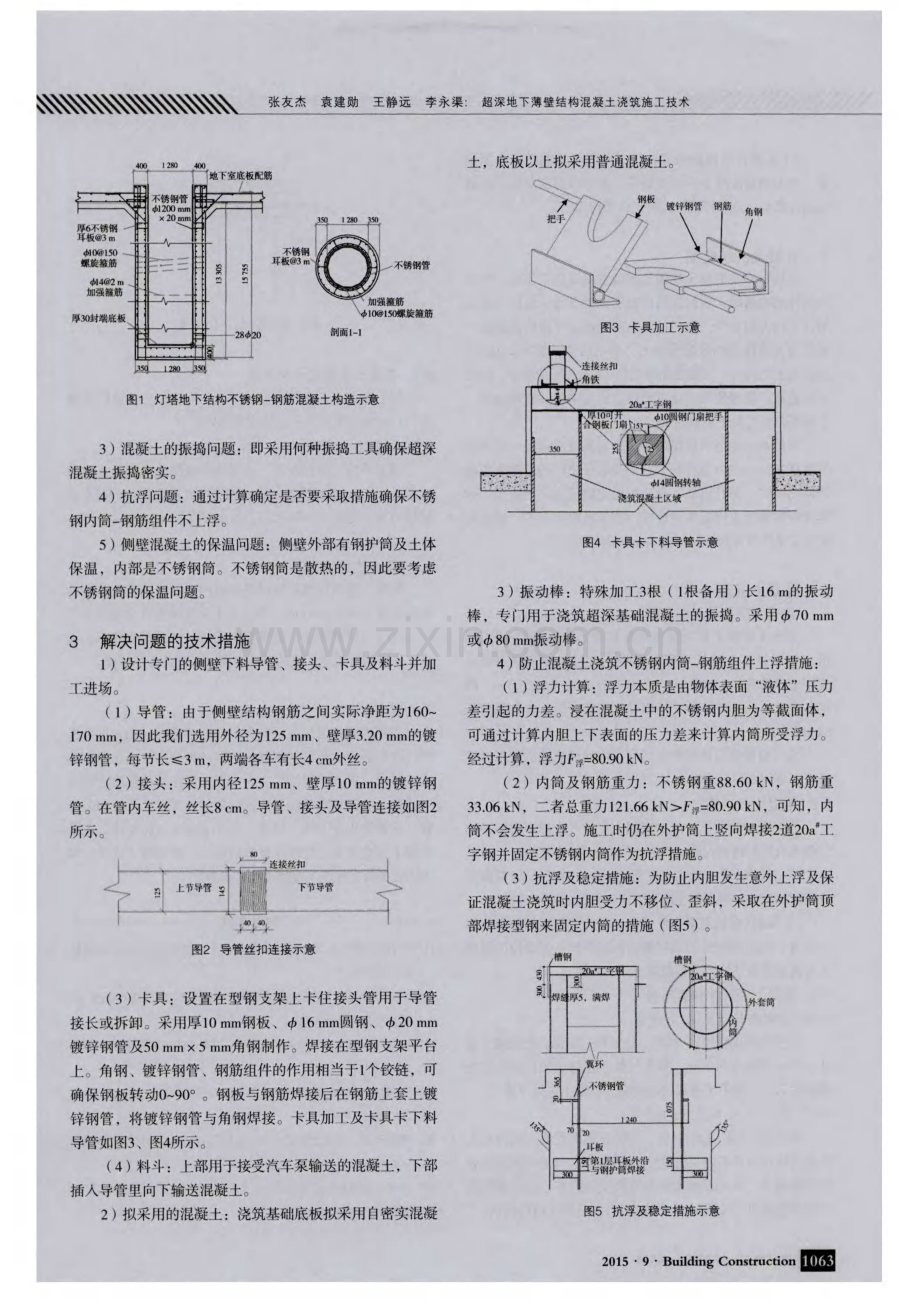

4、 有2 个灯塔,建筑功能为在表演时升起为舞台提供灯光和音 响 ,平时则暗藏在灯塔建筑中。灯塔液压系统用于顶升和 下降灯塔 ,安设于基础内,其基础结构形式如图l 所示。 灯塔液压系统混凝土基础 西1 9 8 m、底板厚4 0 0 m m、 壁厚3 5 0 m m,深 1 3 7 6 m。基础侧壁内衬 西1 2 8 0 m m的3 1 6 L 不锈钢筒 ,筒身壁厚2 0 m m、封底壁厚3 0 m m、不锈钢筒 ( 用于安放灯塔液压系统 ) 深1 3 5 5 m,顶面高出附属建筑 物基础底板2 2 5 m m。 灯塔液压系统基础顶部与附属建筑物基础底板相连接 成整体。不锈钢筒和外裹混凝土组成的灯塔

5、地下结构整体 作者简介:张友杰 ( 1 9 6 9 一 ),男,本科,高级工程师。 通信地址l上海市浦东新蕊潦深路2 6 9 号( 2 0 0 1 3 5 ) 。 收 稿曛 期 : 2 o 1 5 0 5 _ o 6 i i 长 l 3 9 8 m。 按照总体施工方案 ,超深基础采用打设壁厚2 0 m m的 碳钢护筒进行支护 ,封底 、止水及加 固均采用高压旋 喷 桩 ,内衬不锈钢筒与基础结构钢筋在工厂整体组装 ,现场 整体 吊装。基础底板及侧壁混凝土采用预拌混凝土进行现 浇施工 。 2 超深薄壁结构混凝土浇筑需解决的几个问题 1 ) 混凝土的下料问题 :由于薄壁结构钢筋之间净距只 有2 0

6、0 m m,考虑到钢筋绑扎和垂直度偏差等 因素 ,实际钢 筋之间净距为 1 6 0 1 7 0 m m 。常规的混凝土泵管接头处管卡 尺寸 已大于这个数字 ,即不能采用预拌站提供的泵管作为 混凝土下料管,要另想办法下料 。 2 ) 采用何种级配的混凝土问题:采用 自密实混凝土能 保证基础混凝土浇筑质量 ,采用普通混凝土浇筑基础混凝 土则需做样板混凝土验证。 过合理 的施工组织、恰当的技术措施 、严格的管理 ,提高 了混凝土施工质量 ,整个施工楼板未 出现裂缝等其他质量 问题 ,同时提高 了工效 ,降低 了工程成本 ,缩短工期7 5 d 以上 。 实践证 明,在超长预应力混凝土结构施工过程中,

7、跳仓法施工是取代后浇带施工的有效技术举措。 参 考 文 献 1 王铁梦 工程结构裂缝控制 M t 京: 中国建筑Il k ,m , 版社 ,2 0 0 7 【 2 】焦露琳, 姚传勤, 白蓉 凉都体育中心地下车库跳仓法设计研究与 应用 J 】 l 四川建材,2 0 1 5 ( 2 ) : 1 0 6 1 0 8 衄建 筑 狍 工 3 7 J g glg 9 K q 3 】薛叶飞,黄素芹, 方伟强, 等 有内支撑的深基坑地T, E 凝土结构整体 跳仓法施 工技术 J 】 l上海建设科技, 2 0 1 5 ( 1 ) : 4 0 4 1 4 】 张驰 跳仓法较之 “ 后 浇带”的优点及实施 阻力浅

8、析 J l 建材发展 导向, 2 0 1 5 ( 1 ) :5 5 5 6 5 】 杨媛 鹏 , 李小飞 , 葛乃剑 大 面积钢 筋混凝 土地 下室结 构跳仓 法施 工 J l 建筑施工,2 0 1 4 ( 1 2 ) : 1 3 4 7 1 3 4 8 【 6 王 文 明, 周 剑敏 , 刘 湘平 跳仓 法施 工原理 及 工程 技术分 析 【 J 上 海建设科技, 2 0 1 4 ( 5 ) : 3 5 3 8 7 杨斌 跳仓 法施工技术在海 外项 目大体积混凝 土工程中的应用 J 安徽建筑 ,2 0 1 4 ( 4 ) : 8 1 8 2 ; 5; 整 壅 查 重 堕 三 重 圭 塑 !

9、壁 笙 塑 望 塑 圭 塑 篁 堕 三 垫 5) 采取注水措施保温 :施工前向不锈钢筒注水至顶 部 ,作为侧壁混凝土内保温措施。基础顶部在混凝土浇筑 完成后覆盖1 层塑料薄膜 、2 层无纺布保温 。 4 混凝土浇筑样板 采用 自密实混凝土能保证基础混凝土施工质量 ,但在 与预拌站沟通时 ,他们提出 自密实混凝土很少有施工单位 用 ,且我方用量少 ,他们材料采购困难会导致价格超高 , 建议我方改用别 的级配混凝土 ,采用粗骨料粒径2 5 m m 的混凝土浇筑时,其倾落高度限值为6 m,流动性好。经我 方与监理 、管理公司 、业主协商 ,决定采用并在现场做一 个样板验证混凝土浇筑效果。 根据基础的

10、形状现场做 了一个与其底板直径一样大小 但墙高2 0 0 m m 的方形样板 ,目的是验证密闭的基础底板能 否振捣密实 。绑扎钢筋、安装模板完成后浇筑混凝土 ,拆 模后观察混凝土浇筑外观较好 ,破坏后 内部密实。通过验 证决定采用粗骨料粒径2 5 m m的预拌混凝土。 5混凝土浇筑 5 1 混凝土下料导管的安装 为防止混凝土 自由倾落高度超过2 m,导致混凝土离 析 ,使 用料斗及接长导管将混凝 土直接引导至浇筑 面。 混凝土导管外径为1 2 5 m m,壁厚3 2 0 m m,每节长3 m,两 端各有长4 c m # b 丝。导管使用丝扣索接连接 ,丝扣每节长 8 c m,布满内丝。 施工前

11、导管应试拼接和试压 ,以保证连接后整根导管 垂直 ,使用时不破不漏 。 5 2 混凝 土分次浇筑 为保证准确定位 ,减少混凝土浇筑产生的浮力 与不均 匀侧压力对不锈钢内筒的影响,混凝土分2 次浇筑。 1 ) 首次混凝土浇筑高度到底板 以上5 0 0 m m,振捣完 成间歇 1 I 5 h ,待混凝土沉实后进行第2 次混凝土浇筑。 2) 第2 次浇筑混凝土停 留在灯塔地下室底板的下边缘 的位置 ,然后四周封闭做好覆盖保温养护。基础顶部混凝 土与附属建筑结构大底板混凝土一起浇筑。 5 3 混凝土浇筑下料管布置 5 3 1首次浇筑布置1 组下料管 首次浇筑仅使用 1 个料斗 ,边下料边振捣 ,使混凝

12、土能 从一侧向其他方向填充 ,排 出气体 。这样做的 目的是 防止 基础底部空气排不出去而出现空隙及混凝土振捣不密实。 5 3 2第2 次浇筑布置2 组下料管 第2 次浇筑采用2 组导管 ,为防止两侧混凝土高差过大 引起的侧压力使不锈钢内筒发生偏移歪斜 ,向2 只料斗交替 输送混凝土 ,目的是减少两侧混凝土的高差 ,进而消除两 侧过大的侧压力 ( 图6 ) 。严禁仅使用1 只料斗持续浇筑。 皿建 筑 花 工 :ll 3 7 Jg 第 9 明 图6 第2 次浇筑下料管布置 5 4 混凝土导管接长及拆卸 导管 的接长及拆卸采用2 0 0 k N 汽车 吊及钢带 吊设 导 管 ,在型钢支架卡具上安装

13、或拆卸导管。 5 5 混凝土温度控制 因夏季施工温度较高 ,应采取措施 防止混凝土入模温 度超过3 0。在不锈钢 内筒 自 来水中放置温度计 ,若水温 超过3 O,则向水中加冰块,使水温降低至3 0以下 。 6 实施效果 混凝土浇筑完成后测量不锈钢 内筒安装的垂直度 ,结 果显示最大偏差为9 m m,高于业主要求的垂直度偏差小于 1 1 0 0 0 L 的精度要求 ,更高于规范1 3 0 0 L 的精度要求 。满 足了灯塔液压系统厂家的安装要求 ,获得各方的好评。 7 结语 当外界条件受限达不到我们的施工要求且无先例可循 时 ,我们必须要开拓 、创新 ,想尽各种办法来满足我们的 施工要求。在本

14、工程施工 中,为保证超深薄壁混凝土的施 工质量 ,我们采取的施工技术措施如加工本工程专用 的导 管 、导管接头及卡具 、料斗 、长1 6 m的专用振动棒 ,以及 混凝土分次浇筑 、抗浮及保温措施等 ,都取得 了成功 ,可 为以后类似工程施工提供借鉴和参考。 参考文献 1 李敬标, 高文波 薄壁结构混凝土施工及控制技术 J 广东建材, 2 0 1 1 ( 6 ) : 7 5 - 7 7 2 韦绪堂, 陈全会 黄河荆隆宫堤防超深薄壁防渗墙施工技术改进【 J 中 国水利 2 0 0 2 ( 5 ) :6 8 6 9 【 3 王永飞薄壁混凝土池体结构在施工过程中的防渗漏探讨 J 赤子, 2 0 1 4 ( 1 1 : 3 0 9 【 4 】王潘绣, 赵海涛 薄壁混凝土结构干缩应力研究 J 结构工程师, 2 0 1 3 ( 6 ) : 5 4 - 6 0 【 5 】谭剑灵 水工混凝土薄壁结构的施工质量控制 J 建材与装饰: 上句, 2 0 o 9 ( 1 0 ) : 1 6 1 1 6 3 6 区础华 密集型配筋埋管的自密实混凝土薄壁结构设计与施工【 J 科 技资讯 ,2 0 1 0 ( 1 3 ) :6 6 6 7

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 房建工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
