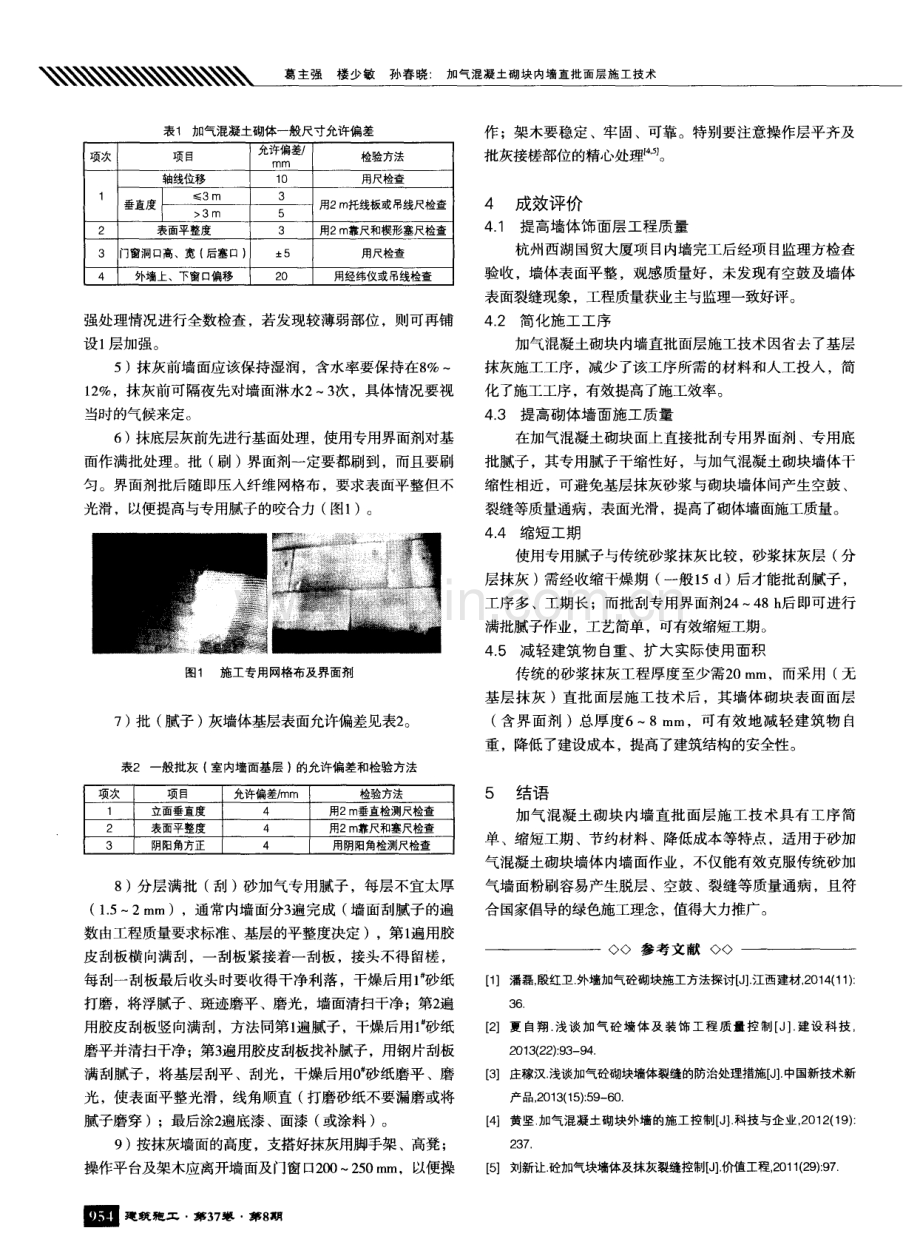

加气混凝土砌块内墙直批面层施工技术 葛主强 楼少敏 孙春晓 浙江省二建建设集团有限公司 宁波 3 1 5 0 0 0 摘要:加气混凝土砌块内墙直批面层施工技术具有工序简单、缩短工期、节约材料、降低成本、减少或避免抹灰层空鼓和 裂缝等诸多优点。结合杭州西湖国贸大厦工程实例,着重叙述了加气混凝土砌体内墙面直批面层施工技术的工艺流程、操 作要点及质量控制要点等,以期为类似工程提供借鉴。 关键词:加气混凝土砌体墙面 免基层抹灰 界面剂 专用腻子 中图分类号:T U 7 6 7 文献标志码:B D OI :1 0 1 4 1 4 4 c n k i j z s g 2 0 1 5 0 8 0 2 1 Co n s t r uc t i o n T e c h no l o g y f o r Ae r a t e d Co n c r e t e Bl o c k I n t e r na l W a l l S u r f a c e S c r a p i n g a n d Le v e l i ng GE Z h u q i a n g L OU Sh a o mi n SUN Ch u n x i a o Z h e j i a n g P r o v i n c i a l E d i a n C o n s t r u c t io n Gr o u p C o 。 L t d N i n g b o 3 1 5 0 0 0 1 工程概况 杭州西湖 国贸大厦项 目位 于杭州市上城区 ,内墙填 充墙采用 蒸压砂加气混凝 土砌块 ,A 3 5 ,B 0 5 ,尺寸 为 6 0 0 m m x 2 5 0 m m x 2 0 0 m m,强度等级不低于M U 1 0 ,干容 重 3 m 5 2 表面平整度 3 用2 f n 靠尺和楔形塞尺检查 3 门窗洞口高、宽 ( 后塞1:3) 5 用尺检查 4 外墙上、下窗E l 偏移 2 0 用经纬仪或吊线检查 强处理情况进行全数检查 ,若发现较薄弱部位 ,则可再铺 设 1 层加强。 5) 抹灰前墙面应该保持湿润,含水率要保持在8 1 2 ,抹灰前可隔夜先对墙面淋水2 3 次 ,具体情况要视 当时的气候来定。 6 ) 抹底层灰前先进行基面处理,使用专用界面剂对基 面作满批处理。批 ( 刷 )界面剂一定要都刷到,而且要刷 匀 。界面剂批后随即压入纤维网格布 ,要求表面平整但不 光滑 ,以便提高与专用腻子的咬合力 ( 图1 ) 。 图1 施工专用网格布及界面剂 7) 批 ( 腻子)灰墙体基层表面允许偏差见表2 。 表2 一般批灰 ( 室内墙面基层 ) 的允许偏差和检验方法 项次 项目 允许偏差 mm 检验方法 1 立面垂直度 d 用2 m垂直检测尺检查 2 表面平整度 4 用2 m靠尺和塞尺检查 3 阴阳角方正 4 用阴阳角检测尺检查 8 )分层满批 ( 刮 ) 砂加气专用腻子 ,每层不宜太厚 ( 1 5 2 m m),通常内墙面分3 遍完成 ( 墙面刮腻子 的遍 数由工程质量要求标准 、基层的平整度决定 ),第1 遍用胶 皮刮板横向满刮,一刮板紧接着一刮板 ,接头不得留槎 , 每刮一刮板最后收头时要收得干净利落 ,干燥后用 l 砂纸 打磨 ,将浮腻子 、斑迹磨平 、磨光 ,墙面清扫干净 ;第2 遍 用胶皮刮板竖 向满刮 ,方法同第1 遍腻子 ,干燥后用 1 砂纸 磨平并清扫干净 ;第3 遍用胶皮刮板找补腻子,用钢片刮板 满刮腻子 ,将基层刮平 、刮光 ,干燥后用0 砂纸磨平 、磨 光 ,使表面平整光滑 ,线角顺直 ( 打磨砂纸不要漏磨或将 腻子磨穿 );最后涂2 遍底漆 、面漆 ( 或涂料 )。 9 ) 按抹灰墙面的高度,支搭好抹灰用脚手架 、高凳 ; 操作平台及架木应离开墙面及门窗口2 0 0 2 5 0 m m,以便操 圜建 筑 狍 工 第 3 7 卷 第 8 期 作 ;架木要稳定 、牢固 、可靠 。特别要注意操作层平齐及 批灰接槎部位 的精心处理i4 ,5 。 4 成效评价 4 1 提高墙体 饰面层工程质 量 杭州西湖国贸大厦项 目内墙完工后经项 目监理方检查 验收 ,墙体表面平整 ,观感质量好 ,未发现有空鼓及墙体 表面裂缝现象,工程质量获业 主与监理一致好评。 4 2 简化施工工序 加气 昆 凝土砌块 内墙直批面层施工技术 因省去 了基层 抹灰施工工序 ,减少了该工序所需的材料和人工投入 ,简 化了施工工序,有效提高了施工效率。 4 3 提高砌体墙面施工质量 在加气混凝土砌块面上直接批刮专用界面剂 、专用底 批腻子 ,其专用腻子干缩性好 ,与加气混凝土砌块墙体干 缩性相近 ,可避免基层抹灰砂浆与砌块墙体问产生空鼓 、 裂缝等质量通病 ,表面光滑,提高了砌体墙面施工质量。 4 4 缩短工期 使用专用腻子与传统砂浆抹灰 比较 ,砂浆抹灰层 ( 分 层抹灰 ) 需经收缩干燥期 ( 一般1 5 d ) 后才能批刮腻子 , 工序多 、工期长 ;而批刮专用界面 1J 2 4 4 8 h 后即可进行 满批腻子作业,工艺简单 ,可有效缩短工期。 4 5 减轻建筑物自重、扩大实际使用面积 传统的砂浆抹灰工程厚度至少需2 0 m m,而采用 ( 无 基层抹灰 )直批 面层施 工技术后 ,其墙体砌块表 面面层 ( 含 界面剂 )总厚度68 mm,可有效 地减轻建筑物 自 重 ,降低了建设成本 ,提高了建筑结构的安全l生。 5 结语 加气混凝土砌块 内墙 直批面层施工技术具有 工序 简 单 、缩短工期 、节约材料 、降低成本等特点 ,适用 于砂加 气混凝土砌块墙体 内墙面作业 ,不仅能有效克服传统砂加 气墙面粉刷容易产生脱层 、空鼓 、裂缝等质量通病 ,且符 合国家倡导的绿色施工理念,值得大力推广 。 参 考 文 献 1 】 潘磊, 殷红卫 外墙加气砼砌块施工方法探讨 【 J 江 西建材 ,2 0 1 4 ( 1 1 ) : 3 6 2 】夏 自翔 浅谈加气砼墙体及装饰 工程质量控制 J 建设科 技, 2 0 1 3 ( 2 2 ) :9 3 9 4 3 】庄稼汉 浅谈加气砼砌块墙体裂缝的防治处理措施 J l 中国新技术新 产品, 2 0 1 3 ( 1 5 ) : 5 9 - 6 0 4 】黄坚 加气混凝土砌块外墙的施工控制 J 】 l 科技与企业, 2 0 1 2 ( 1 9 ) : 2 37 【 5 刘新让 砼加气块墙体及抹灰裂缝控制【 J 价值工程, 2 0 1 1 ( 2 9 ) :9 7
展开阅读全文
