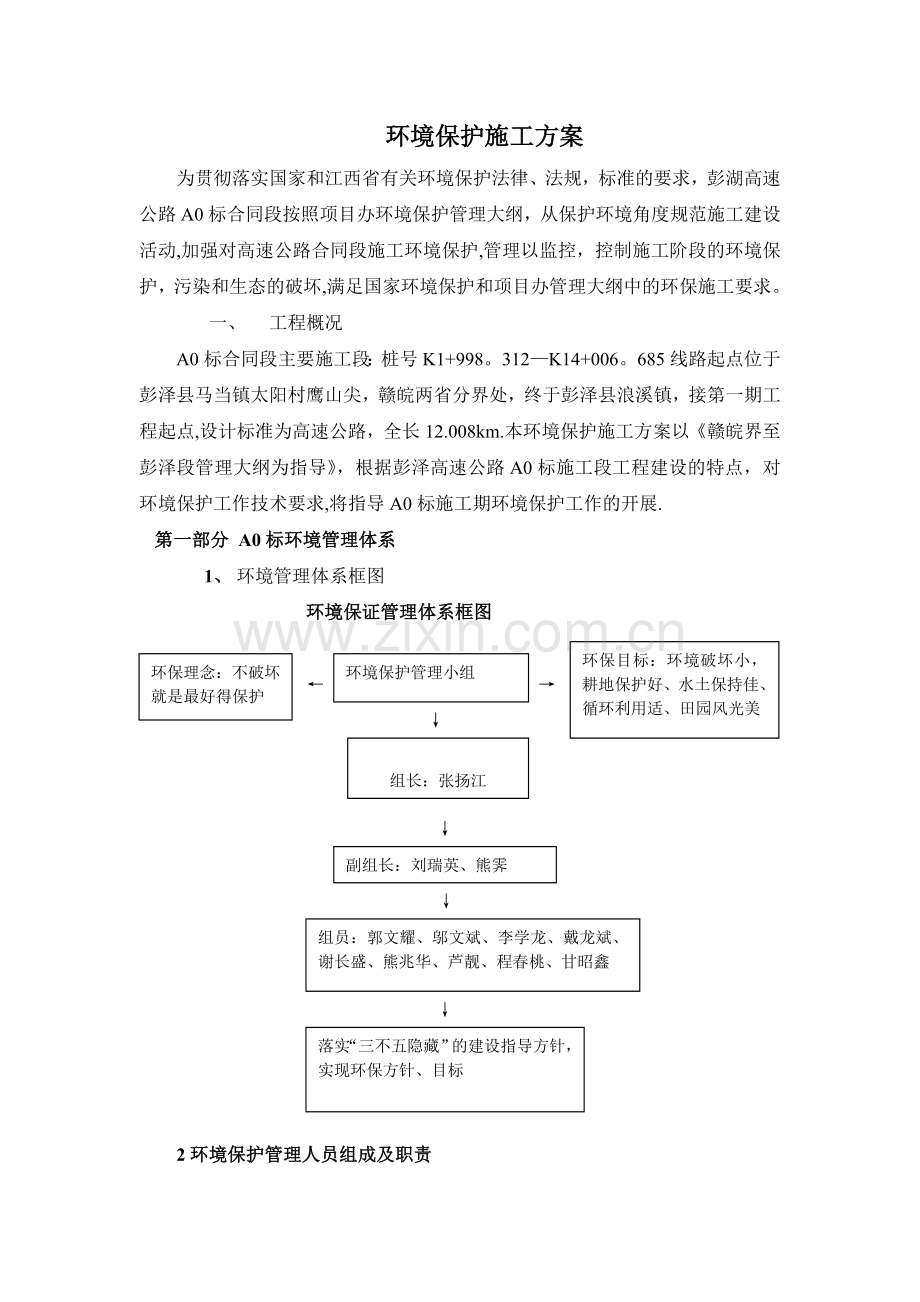

1、环境保护施工方案为贯彻落实国家和江西省有关环境保护法律、法规,标准的要求,彭湖高速公路A0标合同段按照项目办环境保护管理大纲,从保护环境角度规范施工建设活动,加强对高速公路合同段施工环境保护,管理以监控,控制施工阶段的环境保护,污染和生态的破坏,满足国家环境保护和项目办管理大纲中的环保施工要求。一、 工程概况A0标合同段主要施工段:桩号K1+998。312K14+006。685线路起点位于彭泽县马当镇太阳村鹰山尖,赣皖两省分界处,终于彭泽县浪溪镇,接第一期工程起点,设计标准为高速公路,全长12.008km.本环境保护施工方案以赣皖界至彭泽段管理大纲为指导,根据彭泽高速公路A0标施工段工程建设的

2、特点,对环境保护工作技术要求,将指导A0标施工期环境保护工作的开展.第一部分 A0标环境管理体系1、 环境管理体系框图 环境保证管理体系框图环保理念:不破坏就是最好得保护环境保护管理小组环保目标:环境破坏小,耕地保护好、水土保持佳、循环利用适、田园风光美 组长:张扬江 副组长:刘瑞英、熊霁 组员:郭文耀、邬文斌、李学龙、戴龙斌、谢长盛、熊兆华、芦靓、程春桃、甘昭鑫 落实“三不五隐藏”的建设指导方针,实现环保方针、目标 2环境保护管理人员组成及职责A0标按照项目部及管理大纲要求,设立环保领导小组,加强施工现场环保管理,各级作业队设计环保负责人.环保领导小组组长:张扬江副组长:刘瑞英 熊霁组员:郭

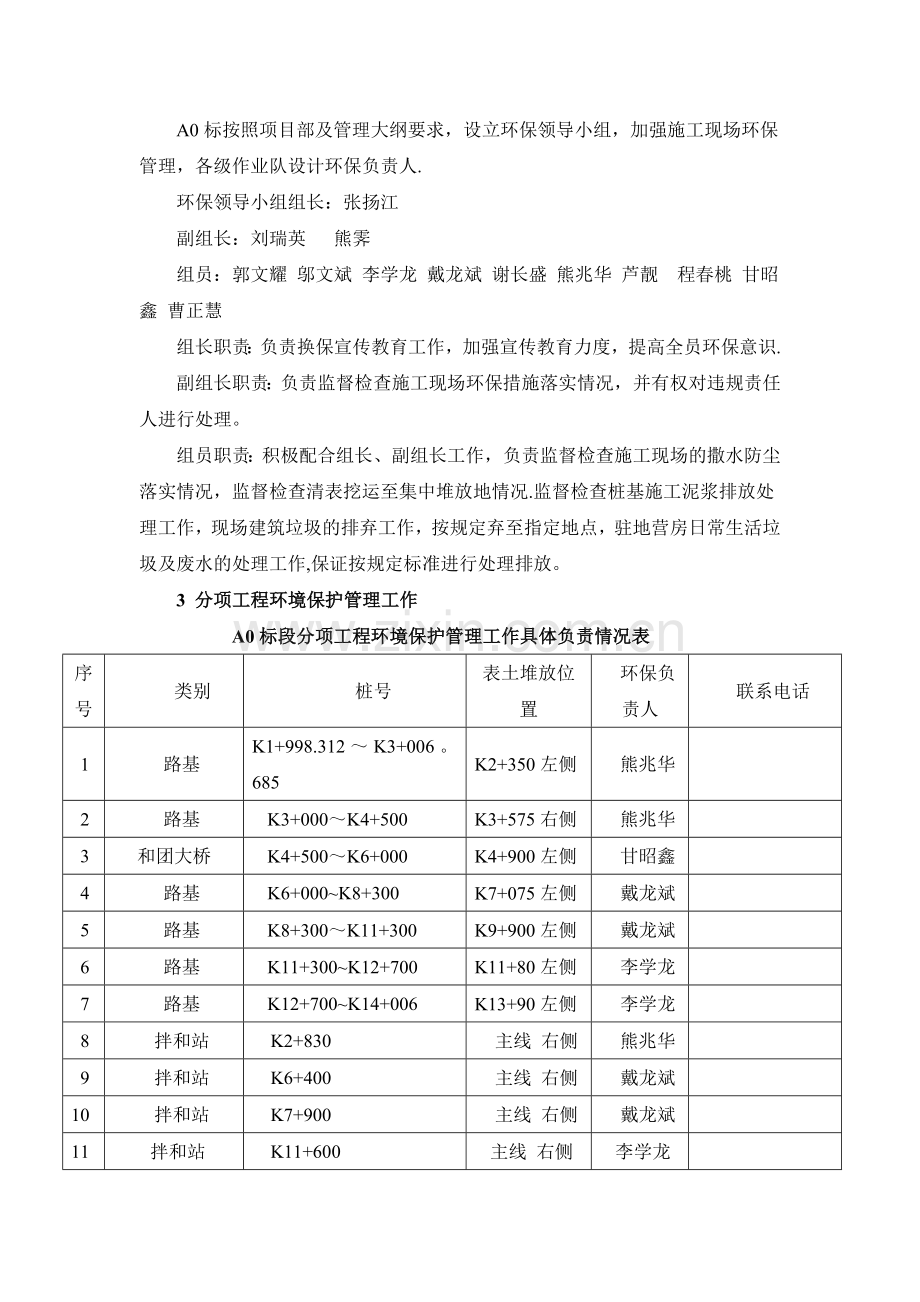

3、文耀 邬文斌 李学龙 戴龙斌 谢长盛 熊兆华 芦靓 程春桃 甘昭鑫 曹正慧组长职责:负责换保宣传教育工作,加强宣传教育力度,提高全员环保意识.副组长职责:负责监督检查施工现场环保措施落实情况,并有权对违规责任人进行处理。组员职责:积极配合组长、副组长工作,负责监督检查施工现场的撒水防尘落实情况,监督检查清表挖运至集中堆放地情况.监督检查桩基施工泥浆排放处理工作,现场建筑垃圾的排弃工作,按规定弃至指定地点,驻地营房日常生活垃圾及废水的处理工作,保证按规定标准进行处理排放。3 分项工程环境保护管理工作 A0标段分项工程环境保护管理工作具体负责情况表序号类别桩号表土堆放位置环保负责人联系电话1路基K

4、1+998.312K3+006。685K2+350左侧熊兆华2路基K3+000K4+500K3+575右侧熊兆华3和团大桥K4+500K6+000K4+900左侧甘昭鑫4路基K6+000K8+300K7+075左侧戴龙斌5路基K8+300K11+300K9+900左侧戴龙斌6路基K11+300K12+700K11+80左侧李学龙7路基K12+700K14+006K13+90左侧李学龙8拌和站K2+830主线 右侧熊兆华9拌和站K6+400主线 右侧戴龙斌10拌和站K7+900主线 右侧戴龙斌11拌和站K11+600主线 右侧李学龙12太阳桥K2+675K2+865甘昭鑫13胜利、叶山桥K7+5

5、40K7+740戴龙斌14胜利分离K7+803戴龙斌15黄荆中桥K11+420李学龙16百圩一K11+970李学龙17百圩二K12+587李学龙18新建分离K13+288李学龙19新建中桥K13+870李学龙第二部分 环保技术方案1 路基工程1.1 挖方路基工程1.1.1 清表工程1、自然植被段清表工程自然植被段是指路线经过的路段在末填、挖方之前,公路红线内地表地貌是自然植被的路段。对于陆中心为耕地,红线附近为自然植被的路段,统一归属于自然植被段。本标段属于挖方自然被段的路段见表1.1.1表1。1.1 挖方路基自然植被段清表统计表序号起始桩号载止桩号土地类型清表面积(m2)表土堆放位置1K1+

6、998。312K2+175林地16587 m2K2+350左侧2K2+410K2+575林地20440 m2K2+350左侧3K3+090K3+375林地20247m3K3+575左侧4K5+175K5+400林地24653 m3K4+900左侧5K7+375K7+500林地13287 m3K7+075左侧6K8+300K8+450林地10287 m2K9+900左侧7K8+650K8+825林地13153 m2K9+900左侧8K13+900K14+006。685林地44447 m2K13+900右侧 对于表1。1.1中的挖方路基自然被段,应按照以下方法进行清表工作。(1) 一级及以上高大边

7、坡本标段中,位于主线:K2+400K2+500、K3+100K3+175、K3+900K4+000、K8+325K8+825、K5+150K5+425、K7+425K7+525、K9+000K9+175、K9+700K9+850、K9+975+K10+025、K10+225K10+300的边坡应采用本类清表方法进行清表。(按照现场情况将边坡分类,并明确属于本类型的边坡位置)对于一级以上的高大边坡,第一次清表应严格按照管理大纲中指导的方式进行,即第一次清表只对路基中心线至两侧开挖坡面坡口线内1m的范围进行清表(图1。11中蓝色字体表示),严格保留坡口线内1m范围内的植被,高大挖方边坡清表的范围见

8、图1.11;二次清表针对开挖坡口线内1m范围内的植被进行选择性清表,此范围内的乔木和灌木必须保留(图1。11中红线圈出的植被);在开挖过程中,对原设计的直线型边坡进行优化,在不影响边坡稳定性的前提下降坡顶部分土方保留下来,并进行坡口段弧化(图1。1-1中线绿色部分表示),这样,确保坡口线1m内的植物大部分保留下来;对于环保绿线范围内的所有植被要严格保留。(2) 边沟内开挖的低缓边坡本标段中,位于主线K2+998.312K14+066。685的边坡,按照现场情况将边坡分类,并明确类型的边坡位置 边沟内开挖的低缓边坡是指开挖点位于边沟内的软肩或应路肩附近,开挖的山体坡面较小或比较平缓,如图1.12

9、所示。对于此类边坡的一次清表,按照1。1。1中一级以上高大边坡的一次清表方式进行,即第一次清表只对路基中心线至两侧开挖坡面坡口线内1m的范围进行清表(图1。12中蓝色字体表示),保留坡口内1m范围内的植被,尤其实乔木和灌丛,此类边坡的清表范围见图1.12;二次清表针对开挖坡口线内1m范围内的植被进行人工选择性清表,此范围内的乔木和灌木必须保留(图1.1-2中红线圈出的植被);开挖过程中,在不影响边沟施工的情况下,尽量减少边坡的开挖程度,并对原设计的直线型边坡进行优化,对开挖坡面进行孤华,并将坡顶部分土方保留(图1。1-2中浅绿色部分表示),确保坡口线1m内的植物保留下了来;对于环保绿线范围内的

10、所有植要严格保留。(3)边沟外开挖的低矮边坡本标段中,位于K2+775K3+000、K4+600K4+858、K5+700K5+900、K8+120K8+280、K9+520K9+670、K10+750K11+060、K12+100K12+400、K13+320K13+820的边坡应采用本类清表方法进行清表。(按照现场情况将边坡分类,并明确属于本类型的边坡位置)边坡外低矮边坡是指边坡的开挖起点在边沟中或在边沟外沿,如图1。1。3所示。对于此类边坡,首先对原设计的直线型边坡进行优化,保留边沟外可以不开挖的边坡(图1.1-3中浅绿色表示的部分),重新确定的新的开挖的坡口线位置;一次清表对路中心线至

11、新的开挖坡口的线范围内进行清表,对重新确定的新坡口线以上的所有植被进行保留(图1.13中红色表示);本类型边坡不涉及二次清表,对于环保绿线范围内的所有植被要严格保留。2、耕地段清表工程耕地段是指路线经过的路段在末填、挖方之前,公路红线之内地表地貌是棉田、稻田等农作物的路段.本标段属于挖方耕地段的路段见表1。1。2 表1.1。2 挖方路基耕地段清表统计表序号起始桩号载止桩号土地类型清表面积(m2)表土堆积放位置1K4+100K4+450旱地847m2K3+575右侧2K11+450K11+520旱地1333m2K11+800右侧对于表1.1.2中的挖方路基耕地段,应按照以下发法进行清表工作。(1

12、)清表前划出开挖坡口线和“环保绿线”征地区域;(2)清表中对图1。14中“公路用地范围”内的耕作植被进行一次性彻底清除,防止与征地农民产生纠纷;(3) 对图1。14中的“耕地路段第一次清表红线内范围”进行2030cm的表土剥离,并集中运往选定的表土临时堆放场;对环保绿线范围内的表土不进行剥离和收集,留在原来位置并减少工程扰动,便于后期开展植被恢复工作.挖方路基耕地路段清表方式见图1.1.4。112其他环保施工要点(1)施工时间的安排根据项目沿线的降雨特点,挖方路基施工队伍尽量在旱季完成路基开挖工作,并做好相应临时防护措施,雨季来临前开展植被恢复工作;(2)坡面得开挖形式领会设计理念,掌握设计原

13、则,依据设计原则灵活施工,切忌生搬硬套设计桩好,怒力做到“遵循设计”而不照搬设计”。例如:不必要开挖的小边坡,即使设计图纸上有,也无需开挖,可以及时申请设计变更,尽量保留原有边坡的地形和植被;石方爆破作业以小型及松动爆破为主,严禁过量爆破。若地址情况适合时,如硬质岩石,采用预裂、光面爆破开挖边坡。做好低的土质和软质岩石挖方边坡的大面积弧化工作,而对于高边坡需要开展坡顶、坡脚的抹圆工作,呈内凹形曲线,尽量圆滑、过渡自然.在弧化过程中一定要保留原有的乔木、灌木,不要为了弧化而弧化;(3)水土流失的防治为防止开挖面上游的汇水冲刷,在边坡开挖前将主体工程设计中的截水沟提前实施,开挖土质截水沟,把上游来

14、水沟,把上游来截流并引入下游。截水沟的设置严格根据实际需要而定,能散排的尽量散排,确实需要设置截水沟的也要做到隐藏;(4) 植被的保护无论是边坡开挖还是后期的边坡弧化工程,对清表中保留的原有植被,应当做好进一步的保护,禁止随意伐除;在挖掘勾机爬坡进行挖方边坡施工作业时,对前期清表中保留的挖方边坡坡口线以外留存的植被(尤其是环保绿线范围内的植被)做到尽量保留,禁止挖掘机对已保留植被的破坏;(5)边坡植被的恢复边坡成形后应该尽快结合绿化景观设计,迅速开展全线边坡绿化生态恢复工作,尤其是一级边坡,尽量利用收集的表土直接撒播草籽后覆盖,争取最好的自然恢复效果。1.2填方路基工程1.2.1清表工程本段属

15、于填方路基自然植被段的路段见表1。2.1.表1。2。1 填方路基自然植被段清表统计表序号起始桩号截止桩号工地类型清表面积表土堆放面积K2+175K2+350林地7166m2200 m22K3+250K3+400林地9800 m2220 m23K3+750K3+900林地8713 m2240 m24K4+275K4+450林地7467 m2160 m25K4+625K4+800林地7973 m2300 m26K7+250K7+400林地6106 m2180 m27K9+000K9+175林地4753 m2180 m28K10+050K10+225林地3207 m2180 m29K10+225K1

16、0+400林地4113 m2220 m2对于表1。2。1中的填方路基自然植被段,应按照以下方法进行清表工作。(1) 被路段路基工程施工要求实施二次清表,见图1.2.1;(2) 划出主线填筑的永久占地和“环保绿线征地区域;(3) 清表,见图1.2。1中的“自然植被路段第一次工程清表红线内范围”;首先对路基中线24。5m内范围进行清表,拉通主线,遇到有利用价值的高大乔木优先考虑移栽,留作公路建成后的绿化和景观利用,清除表土2030m并集中收集堆放至表土临时堆放场;其次对路基边坡压盖范围(按1:1。5坡率放线)内的植物,根据物的大小和景观利用等特点,优先考虑暂时移栽至边坡坡脚(环保绿线范围),有效利

17、用植物资源,特别地对填筑路基坡脚处的乔木要做到重点保留(见图1。21).坡脚处对压埋较浅(30cm以下)的灌木可做保留,靠其自身恢复生长.坡脚处遇到胸径大于8cm的乔木,在不影响路基稳定的条件下,优先考虑保留;在本阶段清表过程中的施工操作手要严格按照相关要求进行操作,严禁随意清除拟保留的乔木、灌木丛。(4)第二次清表,见图1。21中的“环保绿线范围”。主要针对环保绿线范围内的所有原有植被(包括乔木、灌木、草本以及林业部门采伐树木后留下的树桩)实行选择性清除.第二次清表采取人工清表办法,尽量减小创伤面,而且只对必须设置排水沟的地方进行开挖,其余周围植被一律保留,要求按照乔木灌木草木树桩的优先保护

18、顺序进行合理保护利用,排水沟开挖土及时运走,禁止随意丢弃。2、段路基工程本标段属于填方路基耕地段的路段见表1.2.2。表1。2。2 方路基耕地段清表统计表序号起始桩号截止桩号土地类型清表面积(亩)表土堆放位置1K2+700K2+873水田14.02K2+350左侧2K2+875K3+050水田14。66K3+575左侧3K4+450K4+800水田10.26K4+900左侧4K5+850K6+550水田30.13K4+900左侧5K7+250K8+300水田64。41K7+075左侧6K9+175K9+700水田22。22K9+900左侧7K10+225K11+520水田59。84K11+90

19、0右侧8K11+520K13+280水田117.74K11+900右侧9K13+280K13+900水田43.14K13+900右侧(1) 划出主线填筑的永久占地和“环保绿线”征地区域;(2) 对图1.22中“公路用地范围”内的耕作植被进行一次性彻底清除,防止与征地农民产生纠纷;(3)对图1.22中的“耕地路段第一次工程清表红线内范围进行30cm的表土剥离,并集中运往选定的表土临时堆放场;对环保绿线范围内的表土不进行剥离和收集,留在原来的位置便于后期开展植被恢复工作。1。2.2其他环保要点(1) 施工时间的安排根据项目沿线的降雨特点,建议填方路基施工队伍尽量在九江地区的旱季完成填方路基工程主体

20、施工工作;(2) 水土流失的防治针对公路施工特点,防止路基工程施工期间水土流失对沿线高产棉田、鱼塘的影响,在路基填筑前,在路基坡脚外侧开挖临时排水沟,尽量将临时排水沟与沿线自然沟渠相连,防止排水进入附近鱼塘、农田等。排水沟的开挖尽量不破坏周围植被,沟中泥沙应及时进行清理;对于已经填筑的路堤边坡,降雨时应做好路基纵向拦水埂和坡面急流槽的设置,急流槽必须与临时排水沟连通,防止项目沿线的大暴雨对路基的冲刷拉沟,影响路基稳定性和填筑质量;(3) 两侧植被的保护填筑路基时,对于前期在填方路基边坡坡脚处保留的乔木、灌木丛应做到进一步的保留和防护,禁止碾压破坏;(4) 施工样尘的防治路基工程施工中需要定期洒

21、水,尽量减少施工扬尘;(5) 边坡植被的自然恢复根据施工图显示,公路沿线填方路基高度不高、坡度较缓,因此在路基填筑完成后应及时进行破面平整后回填收集的表土,结合项目景观设计,尽量利用雨季开展填方路基边坡的自然恢复过程.2桥梁工程本标段内包括9座桥梁工程,桥梁的具体情况见表2.1表2。1 桥梁工程统计表序号桥梁名称桩号施工方式预制场位置桩基1太阳中桥K2+865预制K2+675K2+823242和团大桥K6+040预制K2+350K6+700643胜利分离K7+803预制K7+540K7+740284叶山中桥K8+051预制K7+540K7+740325黄荆桥支线上跨K11+420现浇366百圩

22、大桥一K11+587预制K11+300K11+800407百圩大桥二K12+587预制K11+300K11+800368新建分离立交K13+288预制K11+300K11+800249新建中桥K13+870预制K11+300K11+80020表2.1中各桥梁的施工,遵循以下方法和措施进行。2.1施工中的植物保护(1)植物的选择性保留施工单位必须认真研究施工现场地形地貌,明确划定桩基施工需要占用区域的边界,对边界为的原有植被一律强制保留;对盖梁和梁板安装有影响的树木只做截枝处理,并适当捆扎以利施工,不要随意伐除;(2)桥头植物的重点保护对于桥头位置的高大树木、乔木林、灌丛等要重点予以保留,使之成

23、为桥头位置的装饰和衬托,形成视觉亮点;(3) 临时用地的设置桥梁预制场、砼拌和站、仓库和临时工棚等尽量设在桥头路基主线范围内,或设置在附近土地经济价值较低、植被稀疏的位置,减少工程临时占地和对沿线植物资源的破坏;(4) 植被的恢复桥梁施工结束后对桥位下方的占地及早开展恢复,耕地路段进行复耕,确保原有稻田生态系统的连通性,其他类型占地尽早开展复垦、绿化;2。2 施工中的水资源保护(1)保证桥下水体的通畅尽量不要扰动河岸现状,不改变现有河道过水情况,不改变过水断形式,若需要采取全断面面积的导流渠工程,确保自然水体的联通性(2)桩基围堰在施工前桥位桩基要做好施工围堰,周围用沙袋栏防护;(3)泥浆池和

24、沉淀池桥梁桩基钻孔施工时将产生大量泥浆,因此桩基钻孔前每组桥墩处应修建泥浆池1个,并设沉淀池2个(串连使用),确保钻孔水能够循环利用; 泥浆池尺寸为4m5m1.5m(容积不小于20m3),每个沉淀池尺寸为4m5m1.2m容积不小于20m3),池子四周用沙袋堆码,内测周边铺设彩条布或塑料布,以防泥浆渗流,在保证在满足钻孔水循环利用的同时,确保泥浆不会外溢,泥浆池周围设置良好的排水系统,以免雨水过大而造成泥浆外溢破坏局地水环境; 施工过程中药及时对沉淀池清淤,清理后的泥浆要运往渣场,禁止泥浆随意排放,防治污染地表水环境;并在池子周边预备150-200个沙袋,以备泥浆外溢时急用. 孔桩灌注前先用砼罐

25、车抽走部分泥浆,在砼灌注时必须确保泥浆不外溢。完成一个桥墩灌桩后就要及时的将相应的泥浆池、沉淀池进行掩埋、填平压实等平整恢复工作;(4) 施工机械的检修定期检修桩基施工机械,防止施工机械漏油,禁止机械运转过程中产生的油污水未经处理直接排放,或维修施工机械时油污水直接排放,防治污染附近自然水体;2。3施工中的噪声防治(1)施工场地的降噪措施桥梁桩基施工中在穿越自然村落路段,距路线60m范围内有居民区时,临近村民住宅一侧应采取移动式或临时性声屏障遮挡等降噪措施,尽量减小施工噪声对居民生活的影响; 合理安排桩基等高噪音、高振动机械的施工时间,尽量避免高噪声施工机械在同一区域内使用,避免施工产生的振动

26、对居民的影响。(2)施工时间的安排在距离路线60m以内有居民区的路段,高噪声机械运行尽量避开居民休息时间,晚上22:00至此日凌晨6:00停止施工,应工艺要求需连续作业时应事先做好(3)机械的维护保养严格做好施工阶段的施工机械维护和保养,避免故障机器产生不必要的噪声;3取、弃土场3。1取土场本标段根据土方填挖要求,需要设置4处取土场,具体取土位置及占地情况见表3.1 表3。1 取土场情况统计表序号桩号与路线关系占地面积原有用地类型1K9+700左侧18000m2荒地2K10+450左侧6800 m2荒地3K11+400左侧1940 m2荒地4K11+000右侧11500 m2荒地3.1。1取土

27、场的清表(1)根据规划中的取土场用地范围,进行取土场地放线,清表严格按照放线的范围进行,不得随意扩大取土场工地范围;(2)在取土之前,先对取土开挖范围内适合移植的树木、灌木等植被进行移植,留住以后对取土场进行生态恢复时利用;(3)取土场的表层土提前进行剥离并集中堆放在取土场边角处,留住取土结束后场地绿化恢复后用;(4)取土场表层剥离表土层约为20-30cm。3。1。2取土场的开挖(1)要求取土边坡分级开挖,每级边坡开挖后都做好的剥坡、截排水等相应完善工程,具体取土场的剥坡和排水沟设置参考挖方路基边坡的施工工序进行;(2)取土高度必须高于周围地下水位,以便于排水;(3)取土场开挖后取得的不能满足

28、工程建设要求的部分土石方,集中堆放在取土场一角,并做好拦挡防护,禁止随意丢弃,防止发生水土流失;(4)取土过程中加强洒水降尘,防止扬尘污染。3.1。3取土场恢复(1)取土场取土结束后首先对边坡进行修整、对场地进行平整、设置永久排水工程等;(2)将3.1.1中收集的清表图覆盖到场地内,本标段取土场占地均为荒地,按照“指南”要求覆土30cm后进行植树、撒播草籽等绿化恢复,尽量确保恢复后场与周围环境协调。3.2表土临时堆放场3.2。1表土临时堆放场选址根据项目建设要求,本标段将收集的表土采取集中堆放的方式,根据比较考虑,拟将利用取土场的部分场地设置表土临时堆放场.A0标确定的表土临时堆放场的位置及其

29、他情况表3.2。表3.2 表土堆放场情况统计表序号收集路段表土堆放位置原有用地类型备注1K1+998。312-K3+000K2+350左侧荒地2K3+000K4+500K3+575右侧荒地3K4+500-K6+000K4+900左侧4K6+000-K8+300K7+075左侧5K8+300K11+300K9+900左侧6K11+300-K12+700K11+800右侧7K12+700-K14+006K13+900右侧3.2。2表土临时堆放场设置(1)表土临时堆放场周围采用编织袋装表土堆码防护,堆码高度为2m左右,确保水土不流失,表土临时堆放场设置见图3.2。11;(2)堆放场周围设置土质排水沟

30、,排水沟与当地排水系统相连,防治径流冲刷,并经常派人对排水沟进行清理,确保水沟畅通了;(3)表土临时堆放时采取分类堆放,主要包括棉田路段腐殖土、稻田路段腐殖土和微丘路段腐殖土等,待复垦绿化时便于使用;(4)为减少堆土场的水土流失,堆土的同时用挖掘机将土体拍实;(5)施工中加强洒水,减少扬尘污染;(6)临时堆放场在使用完毕后,要将场地进行平整,将剩余的可利用表土覆盖到场地表面,A0标表土临时堆放场占地为荒地取土坑,因此覆土30cm后进行植树和撒播草籽等生态恢复3。3弃渣场A0标工程建建设中,基本没有废方需要处理,只有部分清除的淤泥需要处理,本标段确定的弃渣场(淤泥堆放场)位置及情况见表3.3.表

31、3。3弃渣情况统计表 序号桩号与路线关系占地面积原有用地类型1K9+690主线左侧350旱地2K11+850主线右侧700旱地3K13+900主线左侧530旱地(1)弃渣场严格遵循“先挡后弃”的弃土原侧,首先进行弃土场挡土墙设置,通常采用稳定性和整体性好的重力式浆砌石挡渣墙;(2)弃渣场分级弃渣时必须做好排水设施;(3)弃渣场弃渣时,先将场地内好的土质层剥离后堆放在弃渣场的边角处,做好临时防护,先弃废方、石渣,后将剥离土层覆盖在石渣之上,确保弃渣场表层有80cm以上的土质层;(4)弃渣结束后及时对弃渣场进行平整、压实,然后进行表土覆盖,并进行植被恢复工作。4其他临时用地4.1施工营地4.1。1

32、项目部建设(1)A0标段项目部设在和团村租用供销社办公楼和当地民房1栋,及纺织器材厂办公楼房.(2)生活、生产区全部采取水泥地面硬化处理;(3)生产和生活污水采取集中沉淀处理后,用下水管排出楼院,不直接向附近水土排放;(4)项目部生活垃圾集中堆放,交纳当地卫生费;(5)施工结束后租用场地及时清理后交还给当地居民,保留租用合同以备竣工环保验收查验。4.2拌合站4.2.1拌合站选址根据实际情况,A0标段共设置4个砼搅拌站,拌和站位置及具体情况见表4。2.1表4。2拌和站情况统计表序号桩号与路线关系占地面积原有用地类型1K2+830主线右侧1200m2棉花地2K6+400主线左侧2350 m2棉花地

33、3K7+900主线右侧1900m2棉花地4K11+600主线左侧2400 m2棉花地(1) 拌和站场地分别在主线路基右侧3#、1#选择在左侧。(2) 2#、4#拌和站选择距离右侧,远离村村庄池塘,湖泊等敏感水体。4.2。2拌和站建设预制场拌和站平面图附后(1) 拌和站建设及布置参考相应砼搅拌站平面布置图;(2) 做好场地内原有高大乔木的保护工作,将清表土集中堆放在临时堆放场,供场地恢复时利用;(3) 砼搅拌站场地必须进行硬化,硬化砼厚度20cm,场地内设4%排水坡,边缘设排水沟,供场地内雨水汇集后排放;(4) 水泥罐车和拌合楼清洗废水必须经过三级沉淀过滤处理后才能够排放,三级沉淀池的布置的平面

34、布置示意图,每个池子长宽高=231m,一级沉淀池内用碎石充填,二级沉淀池内采用瓜米石充填,三级沉淀池内采用沙子进行充填,施工废水经过三级沉淀处理后基本能够会用或排放;(5) 派专人对各沉淀池进行清理,确保沉淀效果良好;(6) 搅拌站水泥、沙石料建库分离储存,材料堆放是应采取防风防雨措施,各类材料堆放位置间应分隔贮存,粒径小于10mm的集料必须设置防雨棚,不得采用防雨布进行覆盖;(7) 采用先进的混凝土拌和装置,配备除尘设备,减少拌合场内的粉尘污染,拌合楼必须设置粉尘收集管道及采取水润抑尘措施;(8) 砼拌合站场使用完毕后结合场地原有使用功能,根据与征用方达成恢复协议(书面)及时进行场地恢复.4

35、.3横向施工便道4。3.1施工便道选择A0标段确定的横向施工便道主要包括K6+150、K7+840、K10+600、K11+640有道路作为横向施工便道,在路基红线内设置纵向贯通便道。4.3.2施工便道建设(1)施工便道开挖弃土禁止随意沿路侧堆放或沿开挖坡面堆弃;(2)便道弃土应集中运至附近的临时堆土场,减少施工便道建设对沿线植被的压埋,避免发生明显水土流失;(3)施工便道路侧布设排水沟,将路面径流引入路旁天然沟中,以免污染农田。对于平原路段的施工便道,在道路两侧开挖临时排水渠;对于丘陵区施工便道,在坡脚(半挖半填路面为挖方一侧,全挖方路段为路面两侧)布置排水渠。施工便道排水防治示意图见图4。

36、31。(4)施工便道采用泥结碎石路面硬化处理,矮边坡弧化后撒播草籽进行防护;(5) 施工便道在施工期间要定期洒水,抑制扬尘污染;(6)施工便道两侧50m内有成片居民区时,尽量不在夜间在该便道上运输施工材料,运输车辆需要禁鸣;(7)施工便道应设置明显标志划定其范围,并进行及时的施工疏导和管理维护,协调好便道运输与沿线居民的生产生活关系.5分离立交区本标段内包括3处分离立交工程,立交的具体情况表5.1。表5.1 分离立交工程统计表序号桥梁名称桩号施工方式预制场位置桩基1胜利分离K7+803预制K7+540-K7+740282黄荆桥支线上跨K44+420现浇363新建分离立交K13+870预制K11+300K11+80024表5。1中个处分离立交的施工,遵循以下方法和措施进行。(1) 明确立交区征地界限及线位压盖范围,并用明显标示做好标记;(2) 立交区线位处需要进行表土收集工作,表土应集中运往就近的标图临时堆放场;(3) 分离立交施工中的噪声防治,参见2.2桥梁施工中的噪声防治.附图:施工总平面布置示意图(需要标明:取弃土场、表土临时堆放场、施工营地、拌合站、预制场等与线位的相对位置)附表:彭湖高速公路A0标段清表统计表彭湖高速公路A0标段施工临时用地统计表彭湖高速高速公路A0标段施工桥梁工程统计表

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
