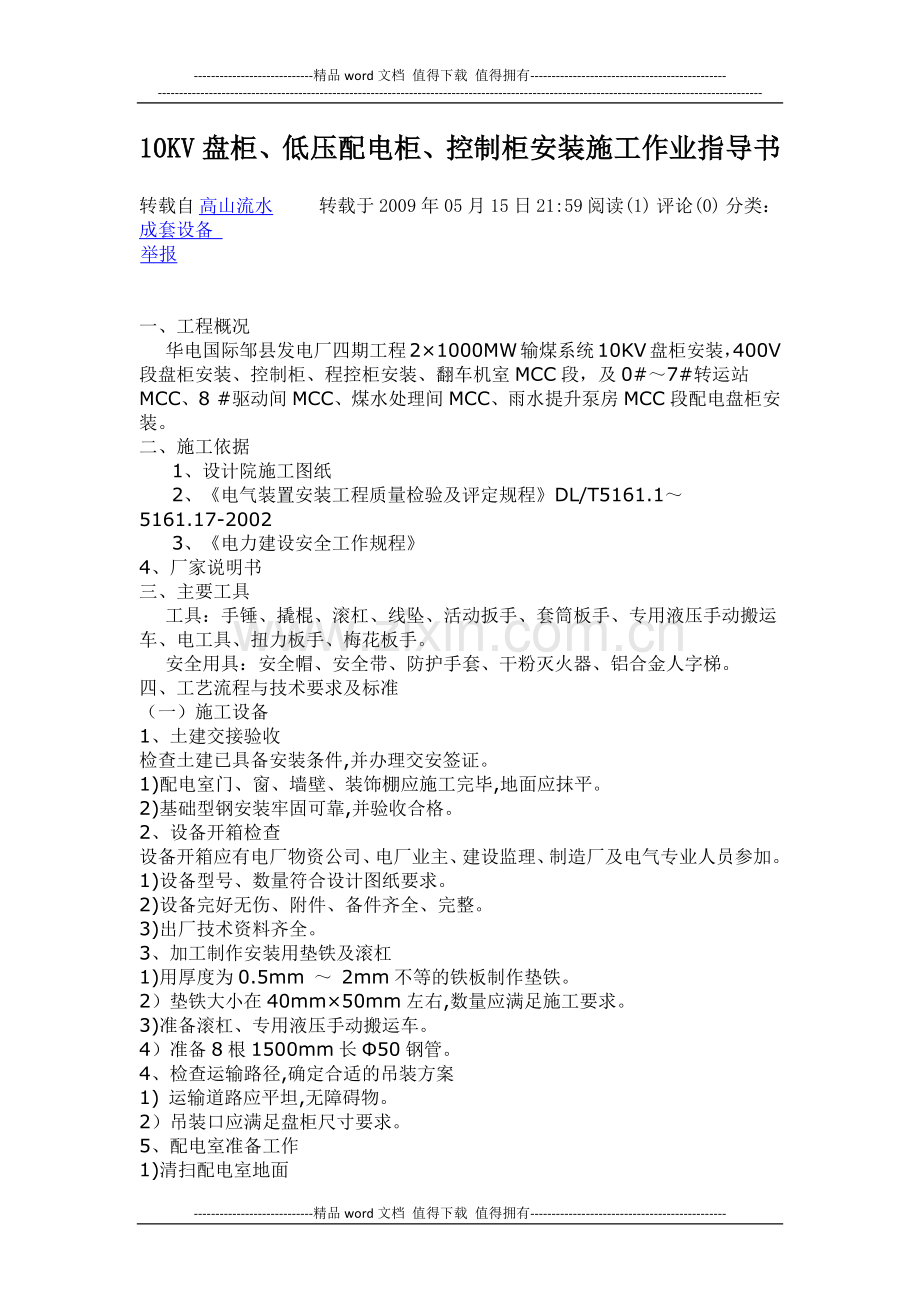

1、-精品word文档 值得下载 值得拥有-10KV盘柜、低压配电柜、控制柜安装施工作业指导书 转载自 高山流水 转载于2009年05月15日 21:59 阅读(1) 评论(0) 分类: 成套设备 举报 一、工程概况华电国际邹县发电厂四期工程21000MW输煤系统10KV盘柜安装,400V段盘柜安装、控制柜、程控柜安装、翻车机室MCC段,及0#7#转运站MCC、8 #驱动间MCC、煤水处理间MCC、雨水提升泵房MCC段配电盘柜安装。二、施工依据 1、设计院施工图纸 2、电气装置安装工程质量检验及评定规程DL/T5161.15161.17-2002 3、电力建设安全工作规程4、厂家说明书三、主要工具

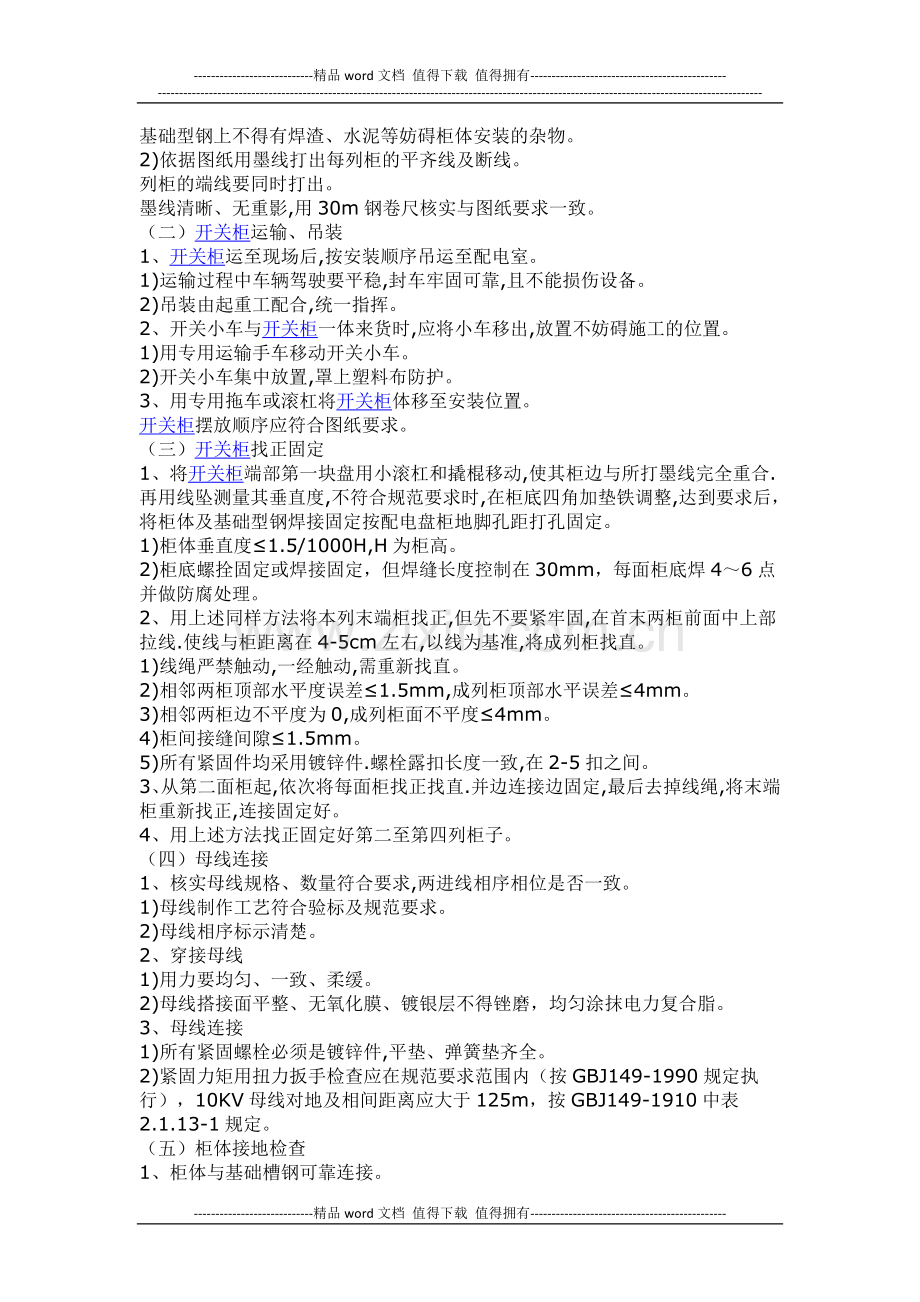

2、工具:手锤、撬棍、滚杠、线坠、活动扳手、套筒板手、专用液压手动搬运车、电工具、扭力板手、梅花板手。安全用具:安全帽、安全带、防护手套、干粉灭火器、铝合金人字梯。四、工艺流程与技术要求及标准(一)施工设备1、土建交接验收检查土建已具备安装条件,并办理交安签证。1)配电室门、窗、墙壁、装饰棚应施工完毕,地面应抹平。2)基础型钢安装牢固可靠,并验收合格。2、设备开箱检查设备开箱应有电厂物资公司、电厂业主、建设监理、制造厂及电气专业人员参加。1)设备型号、数量符合设计图纸要求。2)设备完好无伤、附件、备件齐全、完整。3)出厂技术资料齐全。3、加工制作安装用垫铁及滚杠1)用厚度为0.5mm 2mm不等的
3、铁板制作垫铁。2)垫铁大小在40mm50mm左右,数量应满足施工要求。3)准备滚杠、专用液压手动搬运车。4)准备8根1500mm长50钢管。4、检查运输路径,确定合适的吊装方案1) 运输道路应平坦,无障碍物。2)吊装口应满足盘柜尺寸要求。5、配电室准备工作1)清扫配电室地面基础型钢上不得有焊渣、水泥等妨碍柜体安装的杂物。2)依据图纸用墨线打出每列柜的平齐线及断线。列柜的端线要同时打出。墨线清晰、无重影,用30m钢卷尺核实与图纸要求一致。(二)开关柜运输、吊装 1、开关柜运至现场后,按安装顺序吊运至配电室。1)运输过程中车辆驾驶要平稳,封车牢固可靠,且不能损伤设备。2)吊装由起重工配合,统一指挥
4、。2、开关小车与开关柜一体来货时,应将小车移出,放置不妨碍施工的位置。1)用专用运输手车移动开关小车。2)开关小车集中放置,罩上塑料布防护。3、用专用拖车或滚杠将开关柜体移至安装位置。开关柜摆放顺序应符合图纸要求。(三)开关柜找正固定1、将开关柜端部第一块盘用小滚杠和撬棍移动,使其柜边与所打墨线完全重合.再用线坠测量其垂直度,不符合规范要求时,在柜底四角加垫铁调整,达到要求后,将柜体及基础型钢焊接固定按配电盘柜地脚孔距打孔固定。1)柜体垂直度1.5/1000H,H为柜高。2)柜底螺拴固定或焊接固定,但焊缝长度控制在30mm,每面柜底焊46点并做防腐处理。2、用上述同样方法将本列末端柜找正,但先
5、不要紧牢固,在首末两柜前面中上部拉线.使线与柜距离在4-5cm左右,以线为基准,将成列柜找直。1)线绳严禁触动,一经触动,需重新找直。2)相邻两柜顶部水平度误差1.5mm,成列柜顶部水平误差4mm。3)相邻两柜边不平度为0,成列柜面不平度4mm。4)柜间接缝间隙1.5mm。5)所有紧固件均采用镀锌件.螺栓露扣长度一致,在2-5扣之间。3、从第二面柜起,依次将每面柜找正找直.并边连接边固定,最后去掉线绳,将末端柜重新找正,连接固定好。4、用上述方法找正固定好第二至第四列柜子。(四)母线连接1、核实母线规格、数量符合要求,两进线相序相位是否一致。1)母线制作工艺符合验标及规范要求。2)母线相序标示
6、清楚。2、穿接母线1)用力要均匀、一致、柔缓。2)母线搭接面平整、无氧化膜、镀银层不得锉磨,均匀涂抹电力复合脂。3、母线连接1)所有紧固螺栓必须是镀锌件,平垫、弹簧垫齐全。2)紧固力矩用扭力扳手检查应在规范要求范围内(按GBJ149-1990规定执行),10KV母线对地及相间距离应大于125m,按GBJ149-1910中表2.1.13-1规定。(五)柜体接地检查1、柜体与基础槽钢可靠连接。2、装有电器可开启门的接地用软导线将门上接地螺栓与柜体可靠连接。(六)开关柜机械部件检查1、开关柜外观检查1)柜面油漆无脱漆及锈蚀。2)所有紧固螺栓均齐全、完好、紧固。3)柜内照明装置齐全2、进出小车检查机械
7、动作及闭锁情况,分合接地刀检查及动作及闭锁情况。1)小车滚轮与轨道配合间隙均匀,小车推拉轻便不摆动。2)安全隔离板开闭灵活,无卡涩。3)小车与接地刀闭锁正确.接地刀分合灵活,指示正确。(七)开关柜电器部件检查1、检查各种电气触电接触紧密,通断点顺序正确。触电上涂抹红导电脂,检查触点压痕,应清晰、均匀、触点插入深度符合厂家规定。2、检查带电部分对地距离。1)一部分对地距离100mm2)一部分对地距离4mm3、对照施工图检查二次接线是否正确,元件配制是否符合设计要求。1)用万用表或试灯检查接线是否正确。2)元件配置符合设计要求。五、安全风险分析1、施工设备存在安全风险1)设备开箱检查时损坏设备。2
8、)设备包装箱上钉子扎脚,或刮伤。预防措施设备开箱时,动作要柔缓,严禁撬棍触及设备,包装箱统一堆放并及时清除现场。2、盘柜运输存在安全风险1)设备运输中防碰坏2)设备移动中,人员挤伤,砸脚。3)设备吊装过程中,损坏设备。4)盘柜移动中底座受力不匀,横撑产生变型。预防措施1)运输中用棕绳牢固,可靠封车,盘底铺胶皮或木垫。2)盘柜需移动时,人力应充足,统一指挥。3)起重用索具,钢丝绳必须经检验合格,由合格起重工指挥调运。3、盘柜运输存在安全风险1)现场孔洞造成人员坠落。2)盘顶施工时高处坠落。3)电焊施工时人员灼伤及火灾事故。预防措施1)现场需揭开的盖板,应加临时围栏,挂警告牌,施工人员应注意现场孔
9、洞,完工后必须恢复盖好。2)盘顶施工人员应正确佩带安全带。3)电焊施工时,应做好个人防护,靠近电线电缆处应加石棉布隔开,现场应配有灭火器材。4)施工电源应由合格电工正确接线电动工具使用前应做绝缘检查。4、母线安装存在安全风险1)母线穿接时,人员碰伤。2)紧固螺栓时,碰伤手臂。3)母线外套绝缘层碰伤。预防措施1)母线穿接人力应充足,统一指挥,用力均匀,柔缓,并带好防护手套。2)紧固螺栓用力要均匀,带好防护手套。5、开关柜机械部分检查存在安全风险机械装置动作伤人预防措施1)熟悉开关柜机械性能,掌握操作程序。2)检查所有紧固部件都已紧固,无松动。六、安全注意事项 1、进入施工现场,正确佩戴安全帽,严
10、禁酒后进入施工现场。 2、运输开关柜时,要用棕绳可靠封车,严禁人货同车,车辆在厂区内要限速行驶。 3、起吊开关柜时,起吊物下严禁站人。 4、施工中做好个人防护,做到“三不伤害”。 5、盘柜安装完毕,配电室应关好门窗并上锁。 6、严格按安规有关规定执行。七、环保注意事项 1、盘柜包装箱拆除后,应及时清理,由公司统一回收。 2、焊条头在施工过程中应随时收集,焊条使用完后,应对焊条头检查,再领用新焊条。焊条头应回收后交物资公司。 3、刷漆防腐时,应铺设塑料布,防止油漆洒落在地上。沾有油漆的塑料布、废弃的油漆桶、毛刷等危险固体废弃物,应统一收集并移交至公司危险固废物场地。 4、电焊施工时,应戴手套及防护罩,防止射线伤害及灼伤。 5、每次施工完毕,清除施工现场垃圾,并收集至不可回收利用固废物箱,做到“工完、料尽、场地清”。 6、施工过程注意控制电能消耗,每次施工完应及时停掉施工电源。 7、盘柜安装完毕,应加盖塑料布防护,防止二次污染。-精品word文档 值得下载 值得拥有-
