收藏 分销(赏)

安全技术交底记录表挂篮施工.doc

上传人:精**** 文档编号:5178257 上传时间:2024-10-28 格式:DOC 页数:6 大小:27.54KB
下载 相关 举报
安全技术交底记录表挂篮施工.doc_第1页
第1页 / 共6页
安全技术交底记录表挂篮施工.doc_第2页
第2页 / 共6页
安全技术交底记录表挂篮施工.doc_第3页
第3页 / 共6页
安全技术交底记录表挂篮施工.doc_第4页
第4页 / 共6页
安全技术交底记录表挂篮施工.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

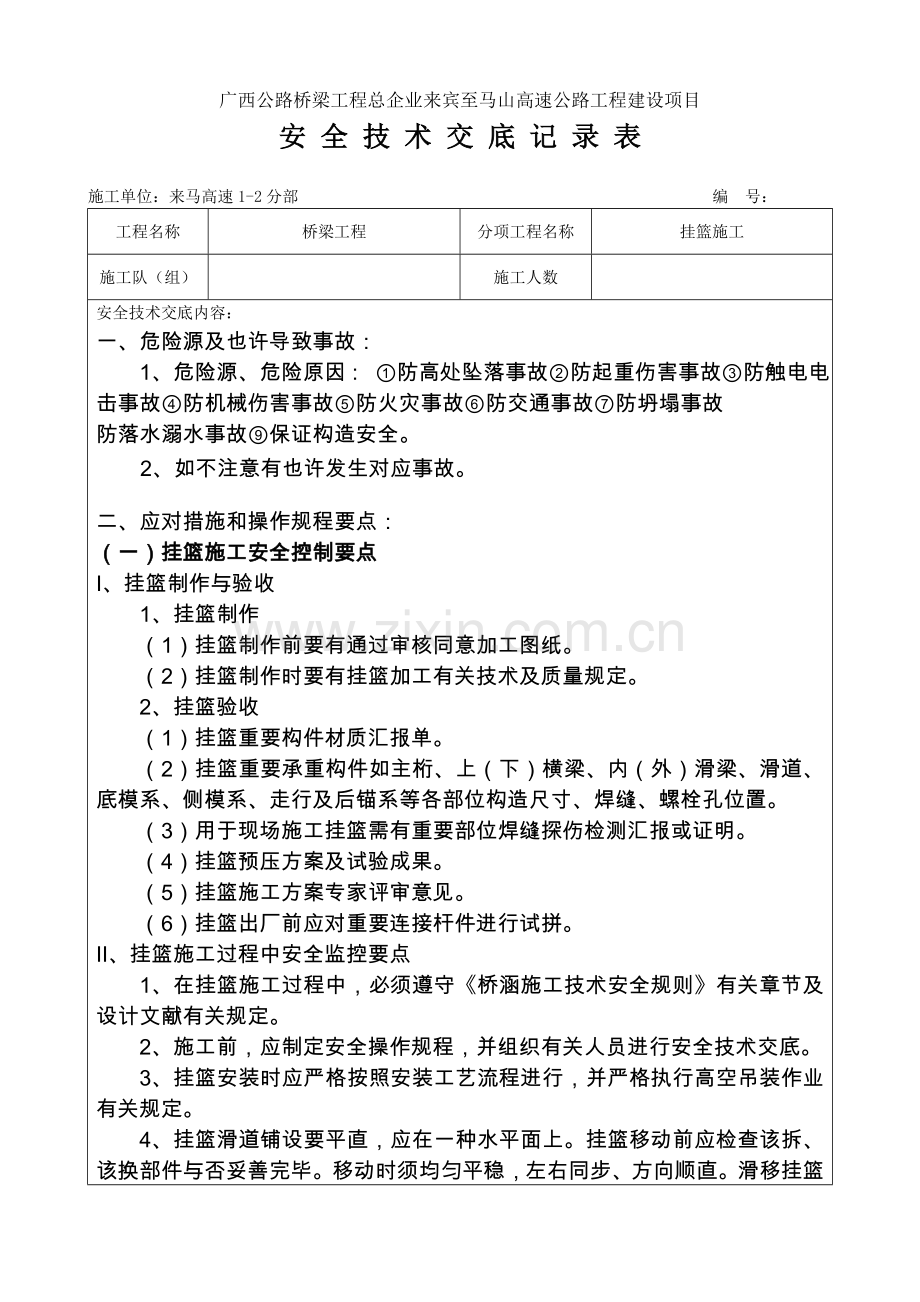

1、广西公路桥梁工程总企业来宾至马山高速公路工程建设项目安 全 技 术 交 底 记 录 表 施工单位:来马高速1-2分部 编 号:工程名称桥梁工程分项工程名称挂篮施工施工队(组)施工人数安全技术交底内容:一、危险源及也许导致事故:1、危险源、危险原因: 防高处坠落事故防起重伤害事故防触电电击事故防机械伤害事故防火灾事故防交通事故防坍塌事故 防落水溺水事故保证构造安全。2、如不注意有也许发生对应事故。二、应对措施和操作规程要点:(一)挂篮施工安全控制要点、挂篮制作与验收1、挂篮制作(1)挂篮制作前要有通过审核同意加工图纸。(2)挂篮制作时要有挂篮加工有关技术及质量规定。2、挂篮验收(1)挂篮重要构件

2、材质汇报单。(2)挂篮重要承重构件如主桁、上(下)横梁、内(外)滑梁、滑道、底模系、侧模系、走行及后锚系等各部位构造尺寸、焊缝、螺栓孔位置。(3)用于现场施工挂篮需有重要部位焊缝探伤检测汇报或证明。(4)挂篮预压方案及试验成果。(5)挂篮施工方案专家评审意见。(6)挂篮出厂前应对重要连接杆件进行试拼。、挂篮施工过程中安全监控要点1、在挂篮施工过程中,必须遵守桥涵施工技术安全规则有关章节及设计文献有关规定。2、施工前,应制定安全操作规程,并组织有关人员进行安全技术交底。3、挂篮安装时应严格按照安装工艺流程进行,并严格执行高空吊装作业有关规定。4、挂篮滑道铺设要平直,应在一种水平面上。挂篮移动前应

3、检查该拆、该换部件与否妥善完毕。移动时须均匀平稳,左右同步、方向顺直。滑移挂篮时,滑道压紧器间距不少于2m,交替倒换。5、挂篮前移到位后,应首先安装后锚系统,灌注混凝土时再次检查后锚固点。6、挂篮前主吊杆当采用级钢时应为双根并有保护措施。7、在预留挂篮施工孔洞时,位置尺寸要精确。8、挂篮安装完毕后应在挂篮前上横梁及前下横梁处分别设置工作平台,在侧模两侧设置走行过道平台,在后下横梁处设置吊篮,平台及吊篮均参用轻型型钢加工,铺设脚手板,挂安全防护网。设置工作平台应结实、稳妥,以便施工。9、施工中所使用机具设备如千斤顶、导链、滑车、钢丝绳等,应有足够安全系数,并应常常进行检查及维护保养。10、灌注梁

4、段砼时,必须考虑挂篮弹性变形及滑道垫块压缩变形,以免由此引起梁体出现裂缝。11、挂篮脱模时应逐渐下落以减少冲击荷载。12、挂篮滑移时,左右两侧应同步对称进行,防止操作不妥导致挂篮局部变形或挂篮偏位。 13、挂篮拆除时,应按自下而上,先内后外次序进行,并应派专人统一指挥。14、严格执行高空作业有关规定,当双层作业时,操作人员必须严格遵守各自岗位职责,防止疏漏。15、六级以上大风及雷电天气应停止施工。16、挂篮使用必须实行岗位责任制,应指定专人进行负责、检查、指挥工作。(二)挂篮施工安全技术措施1、施工前做好施工准备工作,对选用施工措施,并结合施工详细实际,编制安全技术措施,制定操作细则,并向施工

5、人员进行技术交底。2、0梁段施工完毕后,进入悬臂段施工前,在梁段两边设置栏杆扶手。栏杆高度不得低于1.2米且加设安全防护网。如需要在挂篮上可另行增长设施(如防雨棚、防寒棚等)。3、挂篮安装要两端同步进行,拼装挂篮时应严格按照设计图纸和工艺进行施工。杆件组装必须做到拼接密贴、螺栓紧紧围绕,受力均匀一致。4、挂篮安装时,重要杆件严禁使用电焊和气焊烘烤切割。如若在拼装时发生了碰伤,应在技术人员指导下进行加固或更换。加固或更换杆件强度和刚度不得低于原有杆件。5、挂篮安装时还应及时设置安全保险装置,如在挂篮前端安装牢固安全平台,上下挂梯,挂安全防护网等。6、挂篮在安装、走行及使用过程中,应严格控制荷载,

6、防止过载冲击、震动。7、挂篮拼装及悬臂组装中,危险性较大,在高处及深水处作业时,应设置防护网,搭好脚手跳板、专用人行爬梯,设置临时护栏。操作人员必须按规定佩戴安全防护用品,配置救生设施。8、挂篮吊带所使用精轧螺纹钢必须套PVC管或胶管保护,连接器必须套入足够长度丝口,并在螺纹钢上用红油漆划上标识线。9、吊起挂篮部件及其他重物时,应先提高1020cm,经检查确认良好后方可继续起吊,同步要有指挥信号,由专人指挥。10、挂篮行走前应先将下滑道表面杂物清理洁净,排除故障,以减少滑移阻力和障碍。11、在挂篮前移时,挂篮后端安装锚固设施和溜绳等,并应详细检查锚固设施及后吊杆安装状况与否符合规定。应先将上横

7、梁两个吊带与底模下横梁边 接好,保证安全后,方可移动。挂篮行走和浇筑混凝土时,其稳定系数不得少于1.5倍。12、主桁架后部行走时,要缓慢进行。速度控制在10cm/min内,挂篮后部各设一组溜绳,以保安全。滑道要铺设平整、顺直,不得偏移,并随时注意观测,发现问题及时处理。13、严格控制挂篮走行速度,滑移速度不适宜太快,且必须作到两桁架同步滑移,两桁架位移相差不得超过7cm,挂篮滑移过程中,后锚点必须有两个以上扁担梁锚于预埋精轧螺纹钢上做为保护,防止挂篮移动时发生倾覆。14、挂篮安全限位溜绳、定位保险装置、锚固设备未安装好前,挂篮前端不得加载。15、挂篮悬臂部分除张拉用脚手平台和必须工具外,不得任

8、意增长荷载,应严格控制重量。16、悬臂梁段混凝土施工时两端对称段应对称浇注施工,以减少对桥墩不平衡弯矩,也有助于桥墩基础受力。其两端混凝土数量相差不得超过设计规定。且如若发生偏差时要及时进行调平处理。墩两侧梁体上临时堆放物指定专人掌握、检查,保证左右对称。17、悬臂梁两端挂篮向前滑移时,必须对称同步滑移。并且本工序要在有经验施工人员指导下进行,同步做到统一指挥、信号明确。18、梁段模型就位要安全可靠,绑扎钢筋之前必须及时检查各部位连接受力效果,如若发现问题应及时处理稳妥后方可进行下序施工。19、梁段混凝土浇注前施工员、安全员必须对挂篮进行检查签认,保证挂篮安全。20、挂篮悬臂施工跨越既有线时,

9、应对施工段垂直下方道路进行隔离疏导,设置安全警示标志,对挂篮底部设置整体安全网,挂篮滑移过程中与施工过程中专人指挥,严禁高空坠物。21、浇筑合拢段混凝土时,在悬臂端顶加压重,随浇筑过程,卸载荷载时,应自上而下进行。撤出压重时,应注意安全,防止砸伤。22、挂篮滑移时遇有六级以上大风时,不得进行挂篮前移拖拉,同步停工前应及时检查挂篮后端锚固设施和限位保险装置,保证万无一失。23、工地内设置安全标志,夜间施工作业安装照明设施,并不得私自拆除。24、桥梁施工特种作业人员,通过安全技术培训,并经考试获得合格证后,方可上岗工作,其他人员也规定进行安全技术培训和考核。25、模板安装前,搭设脚手架平台、栏杆及

10、上下扶梯;人工搬运和绑扎钢筋时,互相配合,同步操作。在已安装钢筋上不得行走,并架设交通跳板,或搭脚手架。26、挂篮杆件吊装前,使杆件帮扎牢固,吊点对稳妥。起吊时,拴好溜绳,并听从信号由专人统一指挥。27、砼浇注时使用振捣器应检查下列内容:振捣器外壳接地装置及胶皮线状况;电线端部与振捣器连接状况;振捣器搬移地点及在间断工作时电源开关关闭状况,经检查合格方准使用。28、挂篮拆模时,设置禁区,并按规定程序进行拆模。29、起吊设备起吊时,严禁起吊超过规定重量物件,不得用来运送人员。起重吊装用钢丝绳,常常进行检查,发现扭结、变形、断丝、磨损、腐蚀等现象到达破损程度时,必须及时更新。30、多种施工机械必须

11、制定对应、详细操作规程,并严格执行。夜间作业时,设置足够照明设备。31、各工种进行上下立体交叉作业时,不得在同一垂直方向操作。32、多种支架脚手架在大风、大雨过后,必须进行检查,发现倾斜、下沉、崩扣、松扣现象时,及时修复。33、多种脚手架,严禁有探头板,脚手架外侧、斜道和平台设置防护栏杆和挡脚板,或挂护立网。34、安全网保持完好,使用宽度不不不小于3m,长度不不不小于6m,网眼不不小于100mm维纶、锦纶、尼龙等材料编织原则安全网,每块网能承受不不不小于1600N冲击荷载。35、雨天和冬天进行高处作业时,采用可靠防滑、防寒和防冻措施。高耸临建物或支架应设置避雷设施。接地电阻4欧。强风、浓雾恶劣

12、气候不得从事高处作业。强风暴雨后,对高处作业设施逐一进行检查,发既有松动、变形、损坏等现象,立即修理完善。36、梁体悬灌作业,对施工道路运送会导致极大危害,施工时按照高处交叉作业进行现场组织,进行悬灌作业挂篮采用全封闭防护,防止落物伤及过往行人、车辆。37、箱梁混凝土接触面凿毛时,所用手锤柄应牢固。作业人员之间应有一定安全距离。38、挂篮所用IV级钢吊杆安装安全注意事项(1)IV级钢吊带应放置在平坦、干燥处,严禁在其上旋转重物及踩踏,下料或切割,不得使用氧焊、气割、电焊打火,均须用钢据或砂轮切割机。(2)不原则IV级钢两体贴突出棱应用手动砂轮打平,以利螺帽及连接器连接。(3)未经张拉试验IV级钢不得安装在挂篮上。(4)在安装前应将防护塑胶管套于IV级钢上再安装。(5)安装时,严禁与顶板、模板相抵,在安装及施工中吊带严禁打火、受弯。(6)所有螺帽下垫垫片,螺帽及连接器顺丝扣必须上满。三、应急措施:1、如发生安全事故立即告知上级领导,启动经理部生产安全应急预案。2、如有人受伤,可就地进行急救和包扎、止血;如呼吸停止,要立即进行人工呼吸,坚持不懈,稍醒后 急送医院。3、假如有人触电,要立即关掉电源并告知供电部门断电,不要随便操作,防止跨步电压触电或形成回路触电。交底人签字交底时间接受交底负责人签字现场施工管理员签字附:接受安全技术交底作业人员签认单 GXLQSG-12

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
