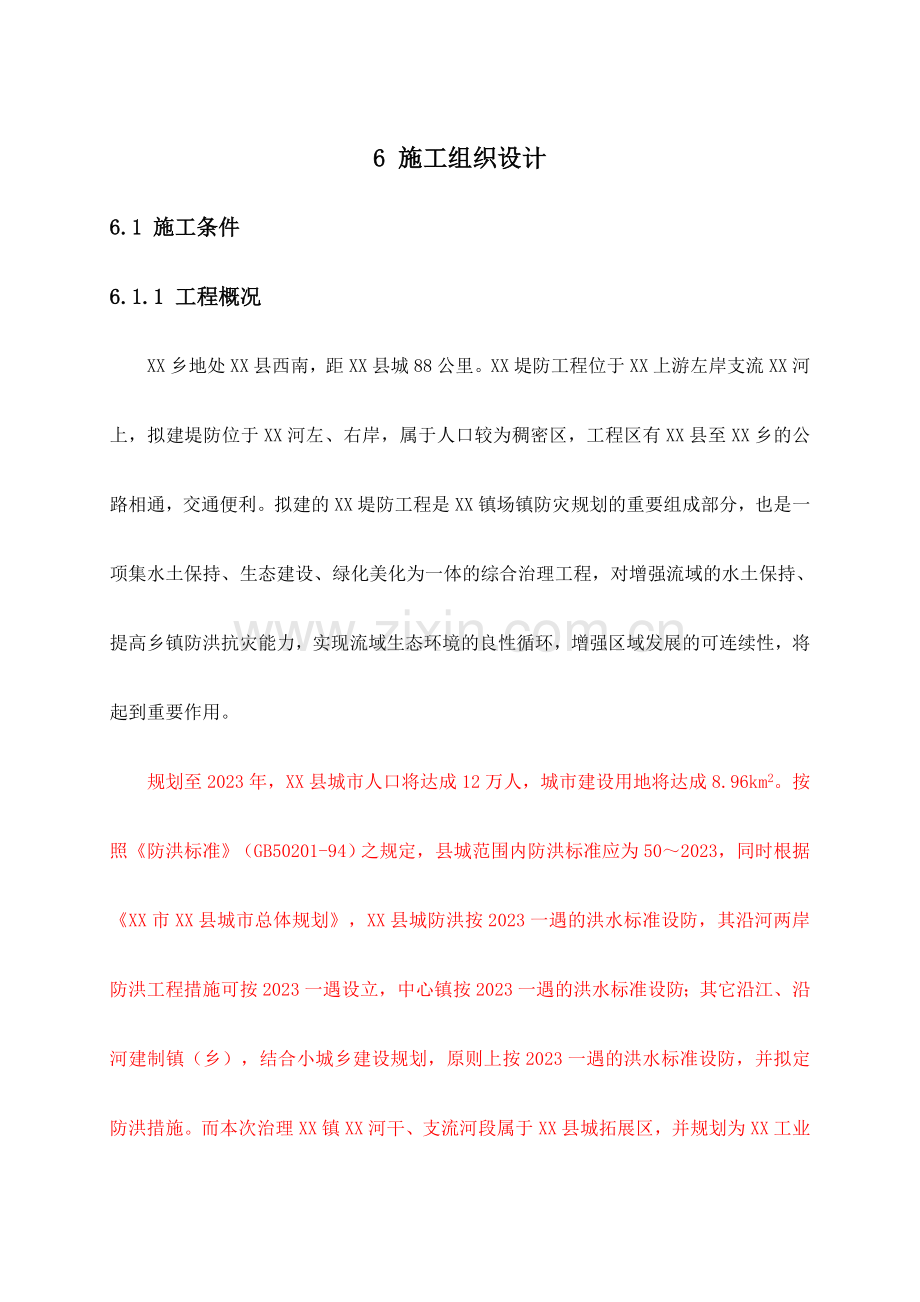

1、6 施工组织设计6.1 施工条件6.1.1 工程概况XX乡地处XX县西南,距XX县城88公里。XX堤防工程位于XX上游左岸支流XX河上,拟建堤防位于XX河左、右岸,属于人口较为稠密区,工程区有XX县至XX乡的公路相通,交通便利。拟建的XX堤防工程是XX镇场镇防灾规划的重要组成部分,也是一项集水土保持、生态建设、绿化美化为一体的综合治理工程,对增强流域的水土保持、提高乡镇防洪抗灾能力,实现流域生态环境的良性循环,增强区域发展的可连续性,将起到重要作用。规划至2023年,XX县城市人口将达成12万人,城市建设用地将达成8.96km2。按照防洪标准(GB50201-94)之规定,县城范围内防洪标准应

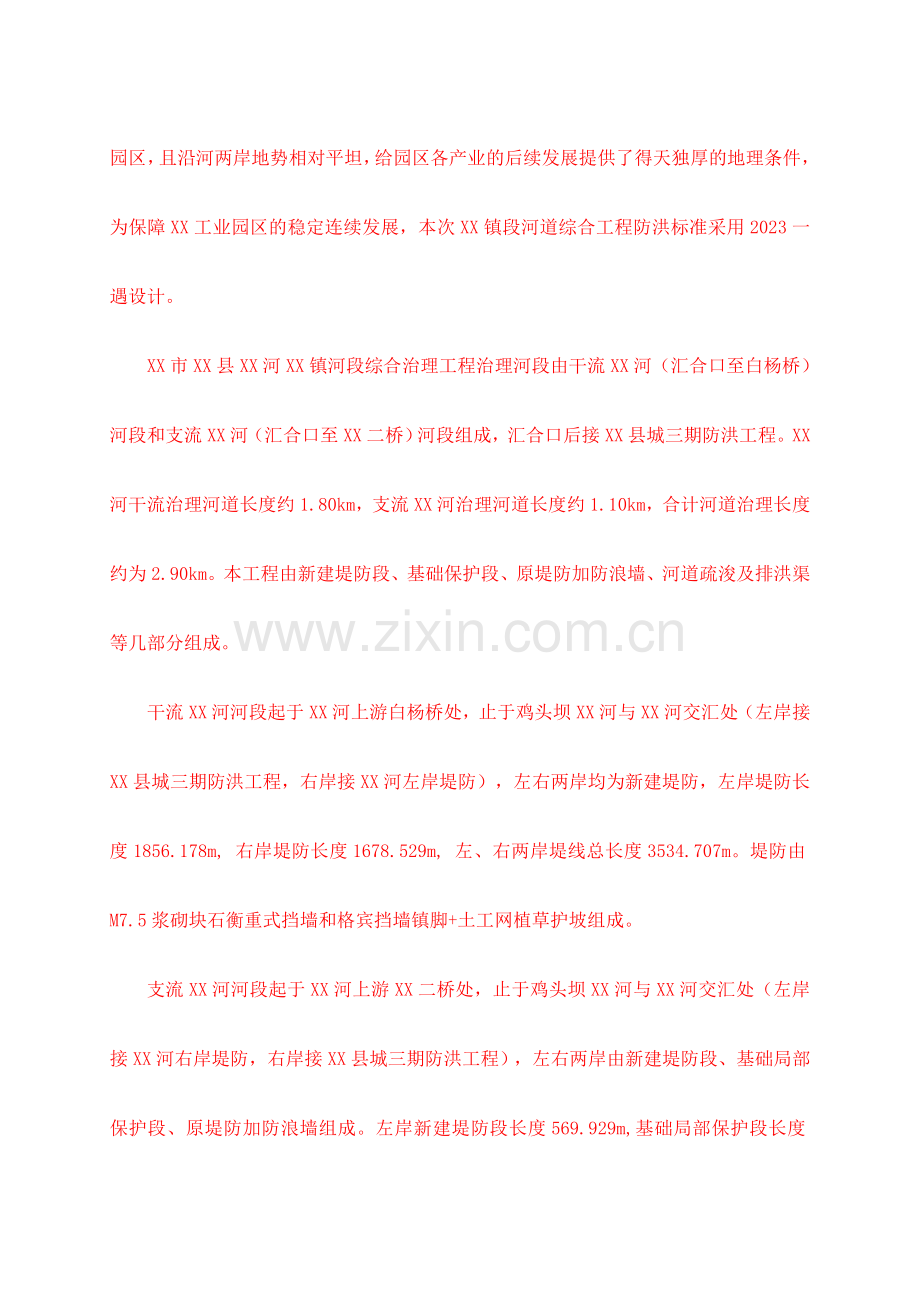

2、为502023,同时根据XX市XX县城市总体规划,XX县城防洪按2023一遇的洪水标准设防,其沿河两岸防洪工程措施可按2023一遇设立,中心镇按2023一遇的洪水标准设防;其它沿江、沿河建制镇(乡),结合小城乡建设规划,原则上按2023一遇的洪水标准设防,并拟定防洪措施。而本次治理XX镇XX河干、支流河段属于XX县城拓展区,并规划为XX工业园区,且沿河两岸地势相对平坦,给园区各产业的后续发展提供了得天独厚的地理条件,为保障XX工业园区的稳定连续发展,本次XX镇段河道综合工程防洪标准采用2023一遇设计。XX市XX县XX河XX镇河段综合治理工程治理河段由干流XX河(汇合口至白杨桥)河段和支流XX
3、河(汇合口至XX二桥)河段组成,汇合口后接XX县城三期防洪工程。XX河干流治理河道长度约1.80km,支流XX河治理河道长度约1.10km,合计河道治理长度约为2.90km。本工程由新建堤防段、基础保护段、原堤防加防浪墙、河道疏浚及排洪渠等几部分组成。干流XX河河段起于XX河上游白杨桥处,止于鸡头坝XX河与XX河交汇处(左岸接XX县城三期防洪工程,右岸接XX河左岸堤防),左右两岸均为新建堤防,左岸堤防长度1856.178m, 右岸堤防长度1678.529m, 左、右两岸堤线总长度3534.707m。堤防由M7.5浆砌块石衡重式挡墙和格宾挡墙镇脚+土工网植草护坡组成。支流XX河河段起于XX河上游
4、XX二桥处,止于鸡头坝XX河与XX河交汇处(左岸接XX河右岸堤防,右岸接XX县城三期防洪工程),左右两岸由新建堤防段、基础局部保护段、原堤防加防浪墙组成。左岸新建堤防段长度569.929m,基础局部保护段长度542.412m,原堤防加防浪墙段长度61.10m;右岸新建堤防段长度259.694m,基础局部保护段长度111.738m,原堤防加防浪墙段长度717.595m。 左、右两岸新建堤防长度合计829.623m,基础局部保护段长度合计654.15m,原堤防加防浪墙段长度合计778.695m,左、右两岸堤线总长度2262.468m。新建堤防由M7.5浆砌块石衡重式挡墙和格宾挡墙镇脚+土工网植草护
5、坡组成。本工程的主体工程重要工程量见表6-1。序号项目单位工程量一土石方工程1土方开挖m389362砂卵石疏浚m3836033石方开挖m314444土方回填m323358二重建重力式挡墙1原浆砌石挡墙拆除m398622M7.5浆砌块石挡墙m3123313M7.5浆砌石人行道m36254C15砼垫层m324415沥青分缝板m212226DN60PVC排水管m11817中砂反滤层m31698土工布(250g/m2)m222539块石护脚(干砌)m32178三雷诺护坡1块石护脚(干砌)m312052雷诺护垫3充填块石m314354雷诺网m2133985土工布(250g/m2)m247826碎石垫层m
6、314197格宾护脚8充填块石m315419格宾网m2720310M7.5浆砌石人行道m3449四DN500混凝土排水管m105五涵洞1M7.5浆砌石挡墙m3622C15砼底板m3593C20砼盖板m3114钢筋t15充填块石m3416格宾网m22067M10砂浆勾缝m346六综合治理段1块石压脚(干砌)m317316.1.2 水文气象XX县XX支流XX河XX乡河段综合治理工程位于XX河中上游段,地处XX乡政府所在地。XX为州河的东源,属XX江流域渠江支流,XX河为XX上游左岸一较大支流,位于XX县境内。发源于XX县南部XX乡XX岩,河流流向与主流大体平行,由东南流向西北,经XX乡纳入左岸支流
7、XX河,之后再过XX乡,于XX镇XX村注入XX,XX河河道全长28.4km,流域面积123km2,河段下游出口断面以上控制流域面积83.3km2,主河道长12.4km,河道平均比降38.2。XX河为XX河中上游段左岸一级支流,流域大体由南向北流,至XX乡场镇上游注入XX河。XX河全流域面积25.5km2,主河道长7.80km,河道平均比降为156.5。XX属北亚热带湿润季风气候区,受东南和西南季风影响,年降水量多,雨季长。冬季在极地大陆干冷气团控制下,雨量稀少,形成冬干天气,有时延至春初。只有春末夏初温暖的海洋气团带来大量水气时,才有大量降水产生,盛夏时副热带高压西伸北进,也往往影响这一带,形
8、成连晴高温少雨的伏旱天气。但若降水,也常会形成大暴雨。秋季副高退出本区,极峰南旋,受山脉阻挡,处在半静止状态,冷暖气团交汇又形成秋雨绵绵。一年四季降水多,冬有冰雪,夏有干旱,最多降水常出现在5月10月,流域内降水大体由南向北减少。据邻近的XX气象站1958年2023年资料记录:数年平均气温13.7,极端最高气温39.3(1995年9月6日),极端最低气温-13.2(1977年1月30日);数年平均降水量1245.6mm;数年平均蒸发量980.7mm(20cm蒸发皿观测值 );数年平均相对湿度78%;数年平均风速0.4m/s,最大风速19m/s,数年平均最大风速9.3m/s;数年平均日照时数13
9、88.9h。6.1.3 地形地质工程区位于XX山北段南麓。地形受挤压断裂构造、褶皱控制,山势多顺构造线呈北西南东向延伸。测区内山岭海拔高程一般在20232600m,最高点光头山为2685.7m,最低点为479m,相对高差达2023m以上。属高中山,构造侵蚀中深切割地貌。区内山高坡陡、谷深,河谷多呈“V”型斜向、纵向谷。区域出露重要地层为第四系冲洪积砂卵砾石层及志留系下统双河场群(S1sh),上部以黄绿色页岩为主夹泥质粉砂岩;下部为薄层硅质岩、硅质页岩。区域构造处在南大巴山帚状构造弧形挤压带,靠近高观-钟宝巨形弧型冲断构造。南大巴山帚状构造弧形挤压带由一系列弧形冲断和线形褶曲组成。其北东为大巴山
10、北西向构造,南西为新华夏系川东褶皱带。工程区位于明通XX冲断复背斜南西翼近核部,岩层产状:走向N50W,倾向SW,倾角30。工程区属低山丘陵河谷侵蚀堆积地貌,为XX河及XX河冲洪积形成的边滩和阶地,级阶地高出河床1.5-2m,阶面宽10-90m,局部已冲刷,破坏严重,阶面残缺不全。岸坡坡度25-55。拟建堤防河段XX河长约2356m,相应河床高程为785.30756.50m,河流比降为1.1%;XX河长约120m,相应河床高程为779.02774.58m,河流比降为3.7%。堤区地层为第四系冲洪积层、冲积层、志留系下统。工程区地表调查及有关物探资料均未发现有燕山期以后的岩浆活动,未发现第四系断
11、裂,地壳处在相对稳定状态,具有较好的区域构造稳定性。据国家地震局2023年编制的中国地震动峰值加速度区划图(1/400万)及中国地震动反映谱特性周期区划图(1/400万),工程区地震动峰值加速度等于0.05g,相应地震基本烈度为度,反映谱特性周期为0.35s。6.1.4 交通条件本工程位于XX县XX乡XX河中上游段。XX乡地处XX县西南,距XX县城88公里,距XX主城区421km。工程沿线有省道XX线和城乡道路在区内通过,对外交通条件十分方便,不需要新建对外交通道路。场内交通运送以现有公路为主。部分地段需新建施工道路,使工程施工公司仓库、加工厂及生活区等互相联系起来,以形成场内交通网而满足场内
12、施工规定。本工程共需新建场内公路1km,均采用泥结石路面,路面宽度3.5m。6.1.5 施工供水、用电本工程施工用水可直接抽取XX河水,其水质满足施工用水规定,经解决达标后用于工程施工;生活用水由XX乡自来水厂安装管道供水。工地施工用电和生活用电,可依靠XX乡电网系统供电,架设10KV临时输电线路及设立变压器,施工期高峰用电容量为100kVA,并配备柴油发电机作为后备电源。6.1.6 天然建筑材料根据防洪堤设计,本工程建设所需天然建筑材料涉及块碎石料、混凝土粗细骨料、土石回填料。其中块、碎石料2.27万m3,混凝土粗细骨料0.33万m3,土石回填料2.34万m3,围堰填筑料1.67万m3。(1
13、)天然卵砾石料场本河段无边滩和心滩分布,堤基开挖的卵砾石和漂石可作为回填料,经分选后部分可作为块石料。(2)砼粗、细骨料根据施工分区情况,采用就近运用河道中的砂卵石,按水工结构的材料规定,现场进行筛分、选择。综合运距200300m。工程区河段砂卵石料储量极为丰富,本地工程建设一直采用,质量满足规定。(3)XX石料场XX石料场距工程区2km,料场有现成公路到达,交通便利。石料成份为寒武系上统三游洞群(3sn )厚层白云岩、白云岩与灰岩互层,岩层产状21835,储量约3.6万m3,满足储量规定。白云岩饱和抗压强度40-45MPa,干抗压强度50-60MPa,软化系数0.7-0.75,满足设计对块条
14、石料质量规定。(4)土石回填料根据设计,堤区砂卵砾石挖方量达9.4万m3,堤后填方约需2.34万m3,围堰填筑约需1.67万m3,堤区砂卵砾石挖方量完全能满足土石回填量的规定,因此建议堤区回填料采用以堤基开挖的砾卵石作堤后回填,毋须另选回填料场。根据工程布置及建材需求,本阶段所需块、碎石料及混凝土粗细骨料均由XX料场供应,质量及储量均可满足规定。土石回填料及围堰填筑料从开挖弃料中选用即可满足规定。6.2 施工导流6.2.1 导流标准本工程根据水利水电施工组织设计规范(SL303-2023)的有关规定,根据导流建筑物的保护对象、失事后果及导流建筑物围堰最大高度,本工程导流建筑物为5级建筑物,根据
15、堤防工程施工规范(SL260-98)规定,围堰导流的洪水标准为35年一遇洪水,永久建筑物挡水度汛的洪水标准为52023一遇洪水。结合本工程施工导流特点,选择导流标准为3年一遇,度汛标准为5年一遇。施工中若发生超标准洪水,采用临时渡汛方案解决措施。6.2.2 导流时段根据上级主管部门和业主相关规定,本工程需在7个月内所有竣工。为避开主汛期高水位时段并最大化枯期施工时间,结合分期洪水成果,初选11-3月、11-4月、10-3月、10-4月4个分期时段进行比较,相应3年一遇洪峰流量分别为Q1=14.4m3/s,Q2=33.0m3/s,Q3=45.5m3/s,Q4=62.5m3/s。且因本工程规模不大
16、,工程量小,导流时段选择为2023年11月3月,即可满足施工工期规定。导流标准取3年一遇洪峰流量,XX河相应流量为Q=14.4m3/s,相应水位为756.02790.57m;表6-2 工程河段(干流)分期设计洪水成果表项 目分 期各频率设计值 Xp(m3/s)p=5%p=10%p=20%p=33.3%4月107 71.9 41.7 24.3 10月218 140 75.5 41.5 11月次年3月67.9 44.9 25.3 14.4 11月次年4月112 80.5 51.5 33.0 10月次年3月231 150 82.0 45.5 10月次年4月240 167 102 62.5 6.2.3
17、 导流建筑物设计本工程量不大,堤防主体建筑物重要位于河床两岸滩地,堤防类型涉及雷诺护垫护坡和重力式挡土墙护坡两种类型。生态护坡堤段采用格宾网箱镇脚、雷诺护垫护坡,部分堤防基础低于水面线,需采用围堰挡水进行基础施工,镇脚基础开挖填筑完毕后拆除围堰即可,其余河段可在河道清淤时同步进行堤防基础开挖,清淤范围和堤防基础开挖线之间留2-3m范围暂时不挖,待堤基施工完毕后再进行剩余部分清淤。汛期洪水来时及时停工度汛,待洪水过后恢复基坑继续施工。重力式挡土墙护坡堤段,基础挖深相对较深,且均低于水面线,且汛期水位较高、河床宽度只有20余米,汛期施工难度较大,故此部工程考虑枯期修建围堰挡水施工。本工程导流无需泄
18、水建筑物,只设临时挡水建筑物即围堰。根据XX河段天然河道水面线,工程范围内3年一遇水位高程为232.81m242.03m,经计算,围堰修建后河道水面壅高为0.2m,考虑安全加高,拟定围堰超高为0.7m。具体围堰分段设立情况如下表6-3所示围堰特性表表6-3编号桩号(m)高程(m)轴线长(m)最大堰高(m)1#R0+000.000R0+342.487791.27789.033451.772#L0+248.788L0+837.667789.81783.725942.193#R0+972.643R1+166.905781.57779.021852.064#L1+308.591L1+448.44377
19、5.73774.631502.23围堰采用开挖渣料填筑,堰顶宽2m,迎水面和背水面坡比均为1:1.5,迎水面设土工膜防渗,干砌块石护坡厚0.3m。围堰沿河道填筑,距离挡墙和护脚开挖线2m。部分河段原地面线较高,常年水位不影响堤脚施工的可不设围堰。导流围堰工程量表表6-4编号项目单位数量1土石填筑m3141242土工膜m212713土工膜垫层m312714块石护坡m357785围堰拆除m3166666.2.4 导流建筑物施工土石围堰堰体的填筑均采用主体工程开挖土石料,回填量约1.67万m3,选用0.6m挖掘机边挖边填,配合5t自卸汽车上堰铺料,小型推土机摊铺(铺筑每层度0.5m),蛙式打夯机夯实
20、,局部地段由胶轮车运料,人工压实。土工膜采用5t载重汽车运至施工现场,人工粘接拼宽、铺设、粘贴压缝。迎水面干砌块石护坡采用料场开采料填筑。当本工程某段达成围堰设计防洪标准高程后,即拆除围堰,拆除采用0.6m挖掘机开挖,10t自卸汽车出渣。围堰拆除料用于工程陆域回填运用。根据施工进度安排,土石围堰拆除安排在次年3月初完毕。6.2.5 基坑排水基坑抽水量及排水方式的所需设备:流入基坑的少量渗透水和地表水,采用集水井集中排水的方法,排除至基坑以外,并在集水井内安装配置1台离心式水泵,向外抽排,对于基坑面的分散水,可以采用潜水泵抽至集水井。实际施工过程中应根据现场具体情况选择抽水设备数量。 基坑排水设
21、备性能表表6-5 设备型 号流量(m3/h)扬程(m)功率(KW)数量(台)备注抽水机IS100-80-160D606.52.24抽水机12sh13A10651备用6.3 主体工程施工本工程各项工程量不大,根据施工总进度安排,整个工程分为XX河左岸工区、XX河右岸工区、XX河工区3个工区同时进行施工。施工前应完毕场内三通、生产生活及临时设施搭建等准备工作。施工现场场地开阔,施工干扰较小,有助于加快施工进度和提高工程质量。 施工顺序为由外向内,堤体填筑由下而上,沿堤线分段逐步进行。防洪护岸工程施工程序为:基础开挖格宾块石护脚施工堤体石渣料填筑区陆域回填区护坡工程施工堤顶施工。其中穿插有C20砼挡
22、土墙浇筑、水泥砂浆垫层、碎石反滤包等施工。质量检查、评估与验收贯穿整个施工过程始终,并严格控制材料,不符合规范和设计指标的材料不得用于本工程。6.3.1 基础开挖本工程开挖工程量为12.05万m3,涉及原挡墙拆除、堤脚开挖、岸坡削坡开挖及围堰拆除。堤脚和岸坡开挖量为9.79万m3,开挖程序为:由上至下,分段逐层开挖,采用0.6m3反铲挖掘机开挖,并将有用料堆放在堤后临时堆放,用于围堰填筑的需要,围堰填筑料可边挖边填,无用料由10t自卸汽车运送至弃渣场统一堆存,运距1.5km。原挡墙拆除量为0.99万m3,采用0.6m3反铲挖掘机结合手风钻开挖,拆除料中约有20%块石可用于围堰块石护坡及永久工程
23、砌体砌筑,就近堆存于临时堆料场备用,无用料采用10t自卸汽车运至弃渣场统一堆存,运距1.5km。围堰拆除量为1.67万m3,拆除采用0.6m挖掘机开挖,10t自卸汽车出渣。围堰拆除料运至弃渣场统一堆存,运距1.5km。6.3.2 格宾块石本工程格宾块石量约0.3万m3,块石料采用XX料场开采料,拟采用人工制安格宾网箱,5t自卸汽车运送装石。格宾块石护坡施工应根据相关技术资料进行,满足设计规定。6.3.3 堤体土石方填筑本工程堤体填筑重要为土石混合料料填筑,总填筑量为2.34万m3(自然方),填筑用料从开挖料中选用即可满足规定。堤体填筑采用推土机平料,人工洒水,16t振动碾碾压。坡面处辅粒径较小
24、的砂砾料,超填宽度不小于0.5m,削坡后铺垫层料,并用8t斜坡振动碾进行碾压,铺料厚度和碾压遍数等施工参数由现场碾压实验拟定。施工方法:作业面填筑的流水作业法作业面的施工涉及铺料、洒水、碾压三道重要工序,同时有超径石解决、坡面整坡、斜坡碾压及防护等项工作。为提高施工效率,避免互相干扰,保证施工安全。石料填筑作业应采用流水作业法组织施工,即把整个作业面适本地划分工作面,形成若干个面积大体相等的填筑块,在填筑块内依次完毕填筑的各道工序,使各工作面上所有工序可以连续进行。工作面的划分应根据作业面面积大小,并随填筑高程来划分。各工作面之间插上小旗或划线作为标志,并保持同时上升,避免出现高差,否则容易混
25、乱,形成超压、漏压和人为分缝事故。 堤体土石混合料碾压填筑堤体土石混合料碾压填筑均由15t自卸汽车运至作业面填筑区以后,采用88KW推土机摊铺平整。填筑采用“进占法”铺料,即是运料汽车在新填的松料上逐步向前卸料,并用推土机随时整平,在卸料的摊铺过程中应尽量不让石料分离。铺料时应控制层厚、做到随卸随平、一次摊铺到设计厚度。堤面作业按铺料、碾压和质量检查进行流水作业。 结合部位的填筑地基规定不能有反坡,若出现反坡应予削坡、填混凝土(或浆砌石)等方法进行解决,填筑体与岸坡或砼建筑物结合部填筑时,如不采用适当的措施易出现大块石集中现象,加之振动碾不易靠近碾压,而该部位填筑质量的好坏对填筑体及周边缝的变
26、形有较大的影响。因此该部位应运用粒径较小、级配较好的料采用小型振动碾碾压或夯锤夯实。 分期分段填筑时结合部的施工各填筑区的填筑宜均匀上升,相邻两填筑区段高差不大于3.0m,新旧填筑搭接区和填筑边角部位以及墙后填筑料应采用夯锤夯实或削坡搭接碾压。 其他部位填筑碎石反滤包采用10t自卸汽车运粒径级配较好的碎石料至作业面填筑区以后,采用人工填筑。6.3.4 混凝土工程混凝土工程重要是重力式挡墙砼垫层、涵洞底板及盖板,用量较少,采用XX料场开采料,0.4m3混凝土搅拌机就近拌制,胶轮车人工入仓浇筑,手持振捣器振捣。6.3.5 砌体工程本工程条块石砌筑涉及M7.5浆砌石挡墙及人行道,总砌筑量为1.35万
27、m3。块石料由XX料场开采,通过15t自卸汽车运至各工区施工点,人工抬运安砌,砂浆采用0.2m3砂浆搅拌机拌制,人工推胶轮车运50100m至施工点。块石砌筑采用坐浆法施工,分层砌筑前应在砌体处将石料上的泥土、油质等冲洗干净,砌筑时保持条石表面湿润。铺浆厚35cm,随铺浆随砌石,砌缝需用砂浆填充饱满,严禁石块直接贴靠,砌缝内砂浆应采用扁铁插捣密实。砌筑施工过程中严禁先堆砌石块再用砂浆灌缝。6.3.6 工程施工重要执行规范本工程施工及验收根据设计规定,严格按照以下规范执行:(1)堤防工程施工规范;(2)水利水电工程施工质量评估规程(试行);(3)堤防工程施工质量评估与验收规程(试行);(4)土工合
28、成材料应用技术规范;(5)水利水电工程施工组织设计规范;(6)水工建筑物岩石基础开挖工程施工技术规范;(7)碾压式土石坝施工规范;(8)浆砌石坝施工技术规定;(9)混凝土结构工程施工及验收规范;(10)水工混凝土施工规范(新版);(11)土工合成材料测试规程;6.3.7 施工交通运送对外交通运送重要为施工机械进出场、石料运送、水泥运送,现有公路均能满足运送规定。外来物资可由公路直接运送到施工现场。场内交通运送以现有公路为主。部分地段需新建施工道路,使工程施工公司仓库、加工厂及生活区等互相联系起来,以形成场内交通网而满足场内施工规定。本工程共需新建场内公路1km,均采用泥结石路面,路面宽度3.5
29、m。6.4 施工辅助公司6.4.1 砂石料加工系统及混凝土拌合系统本工程所用块、碎石料及混凝土骨料采用XX料场成品料,故不专门设立砂石料加工系统,来料运至施工区设立砂石料临时堆场集中堆放。混凝土浇筑总量为0.25万m3,工程量较小,浇筑部位分散,故不集中设立混凝土拌合站,只在工作面附近设立0.4 m3混凝土搅拌机即可满足规定。所用砂浆采用砂浆搅拌机就近搅拌使用。6.4.2 综合加工厂重要承担工程施工期临建房屋用材、施工期格宾网箱、混凝土浇筑木模板和钢材的加工、供应,本工程2个工区各设立一个综合加工场,布置在进场临时道路边,便于材料运送使用。6.4.3 临时堆料场重要承担各工作面建筑材料供应和堆
30、放,布置在加工厂旁边,便于材料供应。6.4.4 机械维护及汽车保养站本工程交通方便,服务系统完善,施工机械、汽车的大修任务可委托本地承担,施工现场不另设机修场,只在现场考虑设立简朴的维护保养系统,承担施工机械设备及运送车辆的维护、保养及小型零配件的更换。6.4.5 施工风、水、电 a) 施工供风施工供风采用移动空压机供风,各工区各设2台CYV-3/8型移动式空压机用于开挖。b) 施工供水生活用水直接就近接集镇城区自来水使用,施工用水可从XX河及葛藤河抽取并进行解决达标后使用,各工区各设一个高位水池。c) 施工用电本工程施工用电依靠XX乡城乡电网系统供电,架设10KV临时输电线路至施工区,并布置
31、一台100KVA变压器降压,经降压后经降压后配电到各用电部位。所有施工现场及生活区都设电气照明。室内灯具用日光灯、白炽灯,施工工作面用大功率镝灯照明交叉投射,其他补盲照明重要用碘钨灯和白炽灯。为了保证安全施工用电,各用电设备作好接地解决,各配电房处设接地装置一套,其接地电阻应满足有关技术规范规定。各施工区场内配置1台125KW柴油发电机作为备用。6.4.6 通信系统施工通讯分为施工区场内通讯与对外通讯:工程各施工工区具有良好的通信环境,外部通信系统基本形成,运用手持式移动电话作为通信工具,并通过本地邮电局申请安装外部电话。在各项目部安装程控电话互换机二部、分机八部和传真机一部,用于对外通讯联络
32、。各工区对内购置3对(6部)手持无线电对话机,满足工程施工期间各施工点的生产指挥、调度及流动用户的需要。6.4.7 办公、生活区本工程时间段强度高,距离城乡较近,交通便利,办公、生活用房均采用附近城乡租用民房即可。具体施工临时建筑及占地面积见表6-6,布置形式见附图。施工临时建筑面积表表6-6 编号临时建筑单位建筑面积占地面积2临时堆料场m2502023混凝土拌合站m22003004移动供风站m22005综合加工场m240010006材料仓库m21002007供水池m21002008临时道路占地m235009办公生活区m21000120010合计m2185086006.5 施工总布置6.5.1
33、 规划原则本工程规规模小、工期短、施工区域距离集镇较近,故办公、生活及仓储系统可充足运用现有设施,尽量减少施工现场临建设施规模。工程区施工布置重要布置在堤后回填区。场地内可布置临时建筑物,各施工区前场指挥部和工人住房均租用民房。施工期临时性石料堆放场尽也许就近布置,减少转运费用。新建临时设施场地宽裕,但应因地、因时制宜,有助于生产,方便生活,利于管理,节约用地。加强环境保护,避免乱堆乱弃,影响附近居民生产生活。6.5.2 施工分区划分本工程分为XX河左岸工区(含XX河段)、XX河右岸工区共2个工区,XX河左岸堤防长2.92km,XX河右岸堤防长2.91km,葛藤河段堤防总长0.1km。各施工区
34、内布置有砂石料堆场、拌和站、综合加工厂等,此外各施工区前场指挥部可租用附近民房,也可使用工程征地范围内搬迁民房,或者搭建工棚。本工程办公和生产生活设施,按数年平均劳动力250人,办公、生活及文化福利建筑面积1000m2,材料仓库建筑面积100m2,集中设立于XX河口附近。6.5.3 土石方平衡本工程土石方开挖有10.38万m3(自然方),主体工程土石方填筑量4.18万m3(自然方),临时工程围堰填筑量1.75万m3(自然方),围堰拆除量1.67万m3(自然方)。主体工程块、碎石均取自麻柳湾料场。开挖料以土料和砂卵石料为主,用于堤体填筑、围堰填筑及陆域回填区填筑。根据土石平衡,工程建设共需在XX
35、料场开采块、碎石料及砼骨料1.65万m3(自然方),此外需要0.2万m3拆除料用于浆砌块石砌筑。本工程弃渣总量为9.68万m3(松方),弃渣开挖后有用料就近堆存于临时堆料场,无用料运至弃渣场统一堆放。弃渣场位于工程河段上游1.5km处河滩地,占地约18亩,平均堆高8m。土石方平衡规划见表6-7。土石方平衡规划表表6-7序号工程部位及项目单位工程量换算自然方运用土石方填筑直接上坝料间接上坝料料场料弃渣量(自然方)弃渣量(松方)备注一土石方开挖土方开挖m392539925394259416051265434994566427弃渣运至渣场,运距1.5km石方开挖m314441444144414440
36、0围堰填筑浆砌石拆除m39862986219721972789010493围堰拆除m316666166661666619833弃渣运至渣场,运距1.5km二土石方填筑块石填筑m3301721102110XX料场开采,运距2.0km土石回填m323358265432654326543间接上坝转运距离200m碎石垫层m3158812121212XX料场开采,运距2.0km浆砌块石m313467806419726092XX料场开采,运距2.0km干砌块石m3638538233823XX料场开采,运距2.0km围堰填筑m315395174951749517495直接上坝运距100m注: 土石方开挖为自
37、然方;填筑为压实方; 弃渣为松方;土石方平衡中考虑了一定损耗。6.6 施工总进度6.6.1 施工工期本工程本工程施工进度安排的基本原则是:充足做好施工准备,施工程序衔接合理,尽量加快工程施工进度、缩短工期。鉴于本工程工程规模不大,汛期和枯期流量差距大,经分析比较,总工期为7个月(第一年10月次年4月),其中工程准备期为1个月(第一年10月),主体工程施工期4个月(第一年11月次年3月),工程完建期1个月(次年4月)。(1)工程筹建期:重要由建设单位承担工程的招投标工作,选择施工单位,完毕征地,对外交通、供电、通讯等,为施工单位进场发明条件。施工筹建期工期2个月,即第一年8月9月份。(2)工程准
38、备期:工程准备期重要完毕施工工厂、风水电系统施工、临时房屋修建等施工必需的临时设施。工程准备期工期1个月,即第一年10月份。(3)主体工程施工期:主体工程施工期是主体工程开始至工程开始发挥效益的工期。重要完毕永久建筑工程。主体工程施工期4个月,即第一年11月次年2月份。(4)工程完建期:自工程开始发挥效益至工程竣工的工期,完毕工程的扫尾工作,完建期1个月,即次年4月份。本工程施工分为四个时段:即工程筹建期、工程准备期、主体工程施工期、工程完建期,施工总工期不涉及工程筹建期。6.6.2 关键线路本工程属防洪护岸工程,经初步分析,工程中的关键线路为堤防及护坡工程施工,具体关键线路如下:施工单位进场
39、场内施工道路修建基础开挖格宾块石护脚施工土石方填筑护坡解决堤顶道路、马道工程竣工。工程施工强度:土石方开挖最大强度:25961m3/月(第一年11月次年2月)土石方填筑最大强度:12630m3/月(次年2月3月)条块石砌筑最大强度:7046m3/月(次年2月)劳动力:本工程总工时34.94万工时,施工人数250人,施工高峰人数338人。 6.6.3 重要技术供应工程所需材料:水泥2042t,钢筋1.02t,砂1345m3,碎石3550m3,炸药0.43t,汽油17.5t,柴油154.5t,沥青15.15t。重要施工机械设备见表6-8重要施工机械设备表表6-8 序号设备名称型 号单 位数 量备 注1反铲挖机0.6m3台42反铲挖机1.6m3台13推土机88kwHP220台24移动式空压机CYV-3/8台45自卸汽车15t辆26自卸汽车10t辆107自卸汽车5t辆48胶轮车辆309蛙式打夯机台210柴油发电机125kw台1
