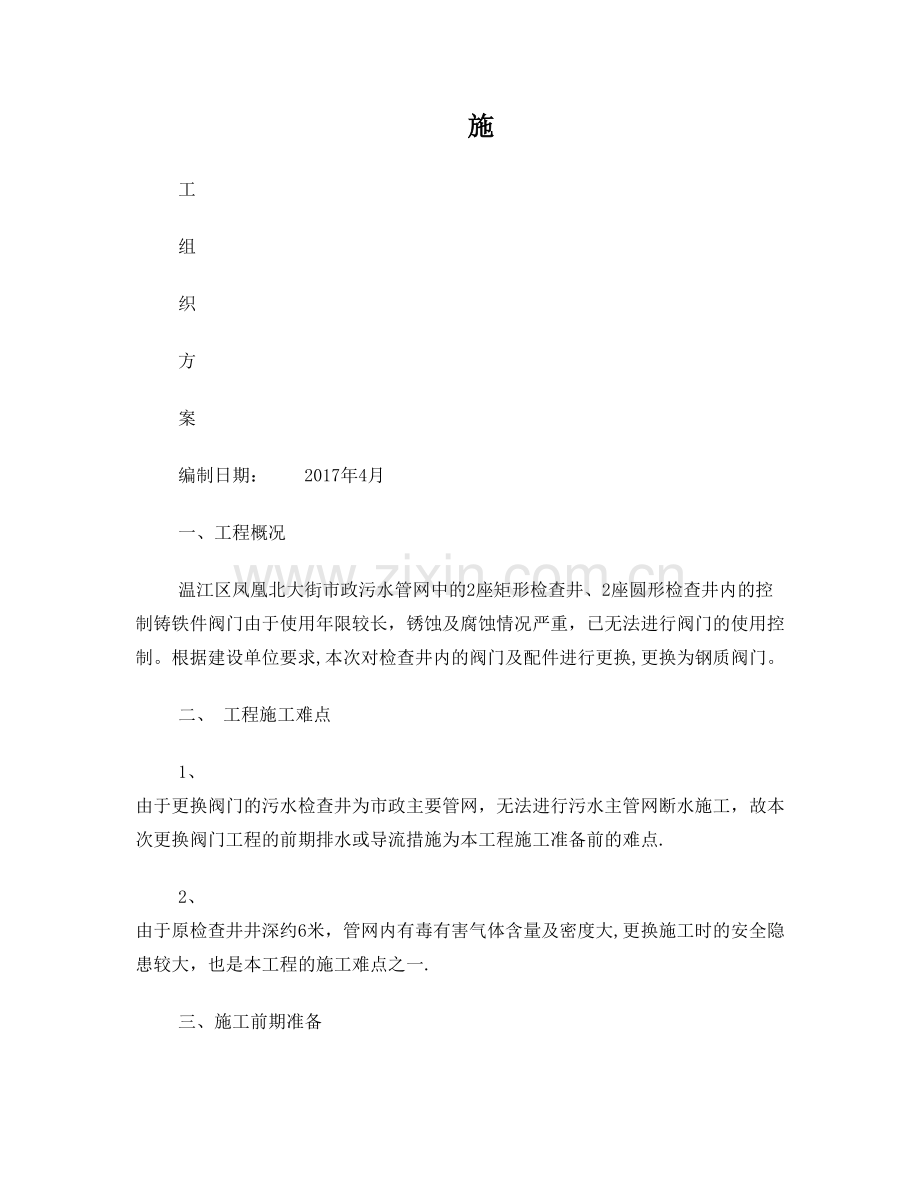

1、施工组织方案编制日期: 2017年4月一、工程概况温江区凤凰北大街市政污水管网中的2座矩形检查井、2座圆形检查井内的控制铸铁件阀门由于使用年限较长,锈蚀及腐蚀情况严重,已无法进行阀门的使用控制。根据建设单位要求,本次对检查井内的阀门及配件进行更换,更换为钢质阀门。二、 工程施工难点 1、 由于更换阀门的污水检查井为市政主要管网,无法进行污水主管网断水施工,故本次更换阀门工程的前期排水或导流措施为本工程施工准备前的难点.2、 由于原检查井井深约6米,管网内有毒有害气体含量及密度大,更换施工时的安全隐患较大,也是本工程的施工难点之一.三、施工前期准备1、施工前调取管网走向布置图进行查阅,了解附近管

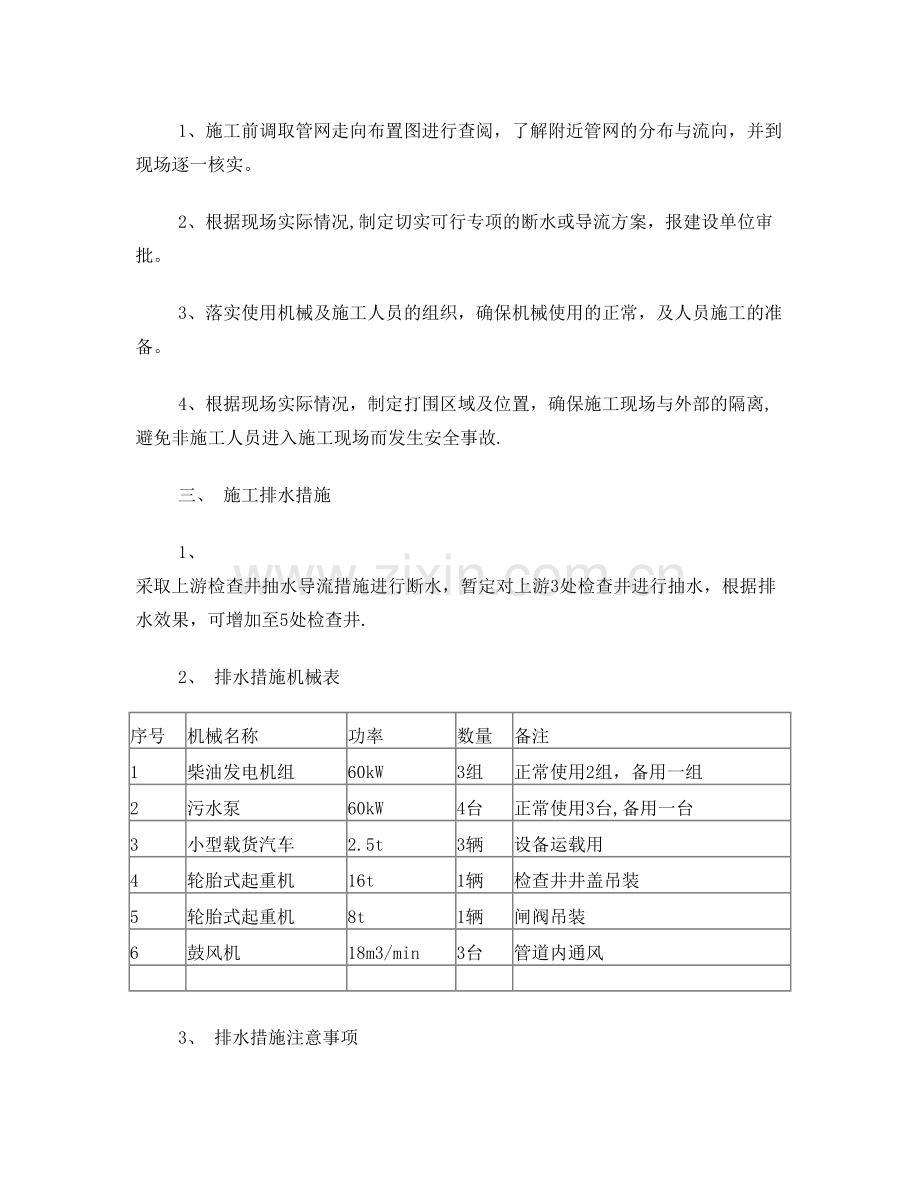

2、网的分布与流向,并到现场逐一核实。2、根据现场实际情况,制定切实可行专项的断水或导流方案,报建设单位审批。3、落实使用机械及施工人员的组织,确保机械使用的正常,及人员施工的准备。4、根据现场实际情况,制定打围区域及位置,确保施工现场与外部的隔离,避免非施工人员进入施工现场而发生安全事故.三、 施工排水措施1、 采取上游检查井抽水导流措施进行断水,暂定对上游3处检查井进行抽水,根据排水效果,可增加至5处检查井.2、 排水措施机械表序号机械名称功率数量备注1柴油发电机组60kW3组正常使用2组,备用一组2污水泵60kW4台正常使用3台,备用一台3小型载货汽车2.5t3辆设备运载用4轮胎式起重机16
3、t1辆检查井井盖吊装5轮胎式起重机8t1辆闸阀吊装6鼓风机 18m3/min3台管道内通风3、 排水措施注意事项(1) 由于排水量大,排出污水应导流入就近污水管网。(2) 排水过程中,进行阀门跟换施工,为确保井内施工人员的安全,所有排水机械在使用前,应进行检查及维护,确保机械的正常使用,并在现场设置备用机械,以确保阀门跟换过程中的施工及人员安全.(3) 安排专职安全员3人,其中2人负责巡视排水工程的排放情况,1人负责与检查井内施工人员的情况互通。以确保,如上游排水情况异常,能及时通知井内施工人员撤离。四、安全措施1、井下施工人员,必须在项目负责人及安全员确认井内环境可以施工的情况下,才能进行井
4、下作业。2、井下施工人员,下井作业,必须佩戴安全绳,安全绳一端由井上人员控制,在发生异常情况下能及时将井下人员安全撤离。3、井下作业人员与井上安全保护员,严格按1:2的人员比例配置。及井下作业人员一人,井上安全保护员2人的配置比例,确保井下人员的安全.4、所有施工人员都由公司统一购买相关保险.5、井内环境及空气检测,由专业人员负责,采取专用空气测量仪器,或常用的蜡烛燃烧等方式,对井下环境进行检测评估,最终确定是否进行井下施工作业。6、井内施工机械用电,必须使用防水绝缘电缆。7、随时注意天气状况,雨天禁止下井作业。8、制定合理的更换阀门方案,尽量缩短井下作业时间。五、环境、文明保护措施环境保护与
5、治理是环保工作的重点,为保持和维护城市优美的环境,施工中尽可能减少对周边环境的影响,特采取以下保护措施: 施工现场要布置合理,场地内各种材料应堆放整齐、安全,四周随时保持清洁。 落实环境保洁责任制,施工现场以外的公用场地禁止堆放材料及垃圾等杂物,保持施工现场周围环境清洁卫生;3 施工场地应经常洒水,防止尘土飞扬。4 施工围板整齐干净,并配置温江区公益性广告喷绘。5 施工现场设置警示标志、警示灯并配置专职的安全巡视员或劝导员.严格遵守成都市有关文明施工的规定,把文明施工作为重点工作来抓,推行现场标准化作业,达到文明标准工地.六、施工应急预案 本工程严格按照“安全第一、预防为主”的生产方针,实行“谁主管谁负责原则,以抓重点部位(危险点、源),除隐患、防事故为总目标,切实贯彻安全生产目标责任制,严格控制和预防“三大伤害”的发生.
