1、第一章 编制说明1.1 编制依据1.1.1建设单位提供的高层住宅工程招标文件。1.1.2建设单位提供的由重庆大学建筑设计研究院设计的施工图纸。1.1.3其他资料和文件本工程现场及调查咨询资料;本公司施工经验及技术成果;本公司质量管理手册;本公司现场管理手册。1.1.4我单位同类工程施工经验。1.2. 编制说明1 坚持按基本建设程序和建筑施工科学技术管理、充分应用现代网络技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程能优质、按时投入使用。在施工的质量控制过程中,一次性验收合格。2 在确保施工过程质量、安全、生产前提下,力争赶前,加快施工进度,尽量做到平面和立

2、面均衡施工,综合平衡雨天和夜间施工。3 坚持文明施工,严格控制施工噪声,加强环境保护。4 合理地安排夏、冬、雨季、农忙季节的施工,提高施工的连续性和均衡性。5 搞好结构与建筑、土建与水电、各工种和施工班组之间的密切配合。同时搞好与相临施工单位的协调配合。6 忠于设计、精心施工、相互配合、统一指挥、工期履约、保证使用、质量创优。7 强化施工目标,层层落实,为施工目标的实现,创造各种有利条件。1.3工程应用的主要质量验收、安全施工、文明施工有关的标书、规范、规程清单。国家、地方及行业现行的有关规范、规程、验评标准及图集。序号名 称编 号1工程测量规范GB50026-20072建筑工程施工质量验收统

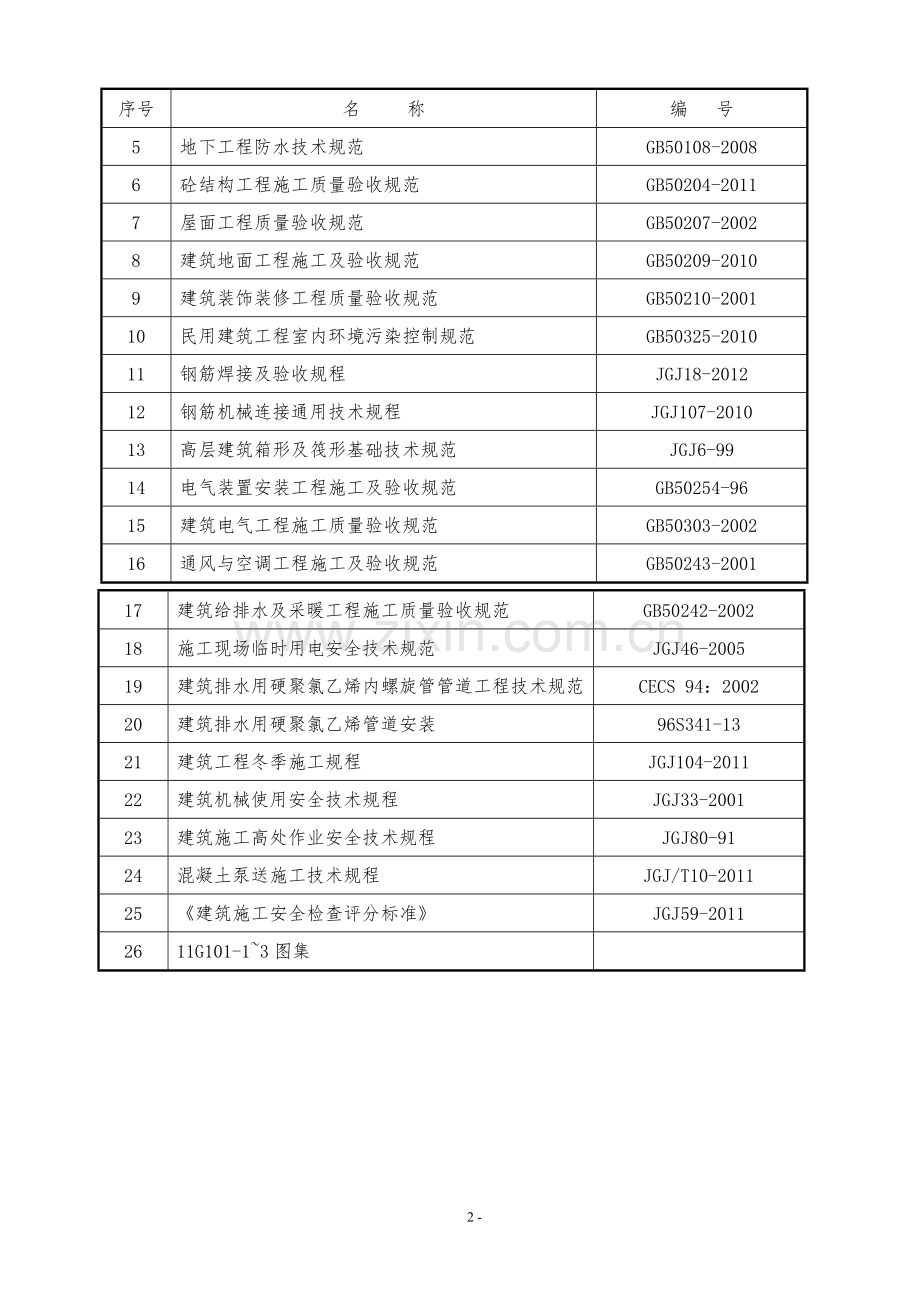

3、一标准GB50300-20013建筑地基基础工程施工质量验收规范GB50202-20024地下防水工程质量验收规范GB50208-20115地下工程防水技术规范GB50108-20086砼结构工程施工质量验收规范GB50204-20117屋面工程质量验收规范GB50207-20028建筑地面工程施工及验收规范GB50209-20109建筑装饰装修工程质量验收规范GB50210-200110民用建筑工程室内环境污染控制规范GB50325-201011钢筋焊接及验收规程JGJ18-201212钢筋机械连接通用技术规程JGJ107-201013高层建筑箱形及筏形基础技术规范JGJ6-9914电气装置

4、安装工程施工及验收规范GB50254-9615建筑电气工程施工质量验收规范GB50303-200216通风与空调工程施工及验收规范GB50243-200117建筑给排水及采暖工程施工质量验收规范GB50242-200218施工现场临时用电安全技术规范JGJ46-200519建筑排水用硬聚氯乙烯内螺旋管管道工程技术规范CECS 94:200220建筑排水用硬聚氯乙烯管道安装96S341-1321建筑工程冬季施工规程JGJ104-201122建筑机械使用安全技术规程JGJ33-200123建筑施工高处作业安全技术规程JGJ80-9124混凝土泵送施工技术规程JGJ/T10-201125建筑施工安全

5、检查评分标准JGJ59-20112611G101-13图集 - 113 - -主要的法律法规序号名 称编 号1中华人民共和国建筑法主席令第91号2中华人民共和国安全生产法第28次会议3中华人民共和国环境保护法主席令第22号4重庆市建筑管理条例5重庆市城市建设规划管理条例第二章 工程基本概况2. 1工程概况2.1 .1工程状态描述序号项 目内 容1工程名称重庆科技学院新校区教工住宅区工程C6#楼2建设单位重庆科技学院3建设地点重庆大学城4设计单位重庆大学建筑设计研究院5监理单位重庆华兴工程咨询有限公司6建筑面积8214.41平方米7承包方式施工总承包8承包范围全部土建、安装9质量要求合格10工期

6、要求预计开工日期为2014年6月1日,施工总工期360日历天2.1.2 建筑设计概况项目名称重庆科技学院新校区教工住宅区工程C6#楼总建筑面积8214.41m2建筑层数十八层/1层0.000绝对标高298.42建筑总高度62.7m建筑防火耐火等级为二级,地下室耐火等级一级防水等级地下室防水等级二级,屋面防水等级二级外墙保温胶粉聚苯颗粒保温浆料外墙内保温砌筑墙体砌块墙体页岩空心砖砌块密度等级900级,12孔以上,强度等级为MU3.5,M5水泥砂浆外装修外墙面装饰二层以下为黑色小方面砖,二层以上为灰白色小方面砖贴面。门窗塑钢普通中空玻璃窗屋面工程SBS改性沥青聚酯胎防水卷材上人和不上人屋面楼地、墙

7、面 细石砼地面;水泥踢脚;水泥砂浆内墙面;前室公用廊道铺地砖楼面;地砖踢脚;水泥砂浆白色乳胶漆内墙面;轻钢龙骨硅钙板吊顶顶棚机房40厚瓜米石地坪;水泥踢脚;水泥砂浆内墙面;内墙乳胶漆、涂料顶棚水箱间40厚细石砼楼面;水泥踢脚;水泥砂浆内墙面;楼梯间40厚细石砼楼面;水泥踢脚;水泥砂浆白色乳胶漆内墙面;水泥砂浆白色乳胶漆顶棚2.1.3 结构设计概况序号项 目内 容1结构形式 基础结构形式筏板基础,底板厚800mm,条形基础。主体结构形式现浇钢筋混凝土剪力墙结构体系屋盖结构形式现浇钢筋混凝土平面屋盖楼板2混凝土强度等级C30底板、楼板、梁、柱、剪力墙(柱、墙基顶12米为C35砼)C30基础垫层3抗

8、震等级工程设防烈度6度剪力墙抗震等级四级4钢筋类别一级钢6.5,8,10三级钢12255钢筋接头形式竖向受力钢筋钢筋直径d22,机械连接,钢筋直径d12,d22,电渣压力焊钢筋直径d12;绑扎搭接水平受力钢筋钢筋直径d16,机械连接钢筋直径d 30t2组2钢筋接头500个接头3根拉件500个接头3根拉件3砼试块一次浇筑量1000m3,每100m3为一个取样单位(3块)。同一配合比一次浇筑量 1000m3,每200m3为一个取样单位(3块)。同一配合比4砼抗渗试块500m33块同一配合比5砌筑砂浆250m33块同一配合比一个楼层6防水卷材100卷以内2组100499卷3组1000卷以内4组7防水

9、涂料10t2kg8土方回填基槽回填每层取样6点4.1.4 样板、样板间计划序号样板项目样板部位样板施工时间1钢筋工程钢筋基础随工程进度首层钢筋随工程进度2砌砖工程二层结构随工程进度3抹灰三层结构随工程进度4外墙内保温三层结构随工程进度4.1.5 新技术应用计划序号推广应用内容使用部位1高强钢筋全部主体结构2冷轧热处理带肋钢筋梁、柱主筋3节能型烧结页岩空心砖主体外墙4应用计算机管理应用技术4.2 生产准备4.2.1 现场临水系统本工程现场临时用水包括给水和排水两套系统。给水系统又包括生产、生活和消防用水。排水系统包括现场排水系统和生活排水系统。给水系统从业主指定的水源接用水管至生活区和各施工用水

10、点,并按有关要求安装水表。管道布置及管道选型要以施工用水量计算为依据,合理进行选择。4.2.1.1 施工给水管径计算(1)施工用水量本工程所用混凝土为商品混凝土,故施工最大用水量为养护混凝土用水。q1=K1Q1N1K283600=1.151606001.5/(83600)=5.75L/SK1=1.15(未预计施工用水系数)Q1=160m3(每台班浇筑混凝土量)N1=600L/m3(养护每立方米混凝土用水量)K2=1.5(用水不均衡系数)(2)施工机械用水量q2因无特殊用水机械,故略去。(3)施工现场生活用水计算:q3=PN2K383600=50401.4/(83600)=0.02L/S式中:P

11、=50人(由“主要劳动力需求表”知施工现场高峰期工人人数为350人)N2=40L/人班(施工现场生活用水定额)K3=1.4(用水不均衡系数)(4)消防用水量现场面积在25ha以内,q4=10L/S(5)总用水量因q总=q1+q2+q3=5.75+0+0.02=5.95L/Sq4=10L/S故总用水量取q4=10L/S (6)管径D的计算D=4q4/p1000=410/3.141.31000=0.099m=99mm其中:p=3.14=1.3L/S(水的流速)故选用100PPR管即可。按经验,主楼施工用水支管及生活区用水采用50PPR管。4.2.1.2 排水系统施工现场的各类排水必经过处理,达标后

12、排入城市排水管网。沿临时设施、建筑四周及施工道路设置排水明沟,并做好排水坡度,生活污水和施工污水经过沉淀处理后排入市政管线。排水沟要定期派人清掏,保持畅通,防止雨季高水位时发生雨水倒灌。生产、生活用水经过沉淀,厕所的排污经过三级化粪处理。施工现场出入口设洗车台,外运车辆进行清洗,减少车辆带尘。4.2.2 现场临电系统4.2.21:本工地临时供电,包括动力用电与照明用电两种,在计算用电量时,从下列各点考虑:1全工地所使用的机械动力设备,其它电气工具及照明用电的数量;.2施工总进度计划中施工高峰阶段同时用电的机械设备最高数量;.3各种机械设备在工作中需用的情况。.4根据本工程施工现场实际情况,临时

13、用电线路采用架空和埋地相结合的敷设方式。4.2.2.2支路导线截面选择回路设置根据本工程施工现场实际情况,配电线路设置三个回路:(1)钢筋加工场地 (2)木工房 (3)现场生产场地布局详施工用电总平面图 电流及截面计算第1回路(钢筋加工场地)供电负荷该回路供电设备机具有:1台QTZ4210(32KW)塔吊;钢筋切断机1台(7.5KW);钢筋弯曲机(2.8 KW);砂轮切割机1台(1.5 KW);电焊机1台,(21KVA) 该回路电动机额定容量P1=32+7.5+2.8+1.5=43.8(KW)该回路电焊机额定容量P2=21KVA则该回路总用电量S=0.743.8/(0.860.68)+0.62

14、1=65(KVA)第1回路导线截面的选择。按允许电流选择:该回路的工作电流为:I线(1) =651000/(31/2380)=100(A)查表选用16mm2的BX型铜芯线。第2回路(木工房)供电负荷该回路供电设备机具有:1台单面平刨(7.5KW);1台圆盘锯(4KW)该回路用电容量P(1)=0.75(7.5+4)/0.75=11.5(KW)第2回路导线截面的选择按允许电流选择(从机械设备使用先后顺序和同时使用频率,本回路单独考虑一个综合系数K=0.7)该回路的工作电流为:I线(2)=11.5 1000/(31/2380)=17.5A查表选用1.5mm2的BX型铜芯电缆。第3回路(施工现场生产场

15、地)供电负荷该回路供电设备机具有:(现场移动设备);2台竖焊机(56KVA);1台电焊机(21KVA); 2台振动棒(21.1KW);2台灰浆机(24KW);该回路用电容量P(3)=0.7(518+21.1+24+4)/0.68+0.6(562+21)=107.26+113.4=220.66KW 第3回路导线截面的选择按允许电流选择该回路的工作电流为:I线(3)=220.661000/(31/2380)=335.25(A)335(A)查表选用95mm2的BX型铜芯电缆。以上回路总电流:I=452.5(A),查表选用150mm2的BX型铜芯电缆。4.2.3 临时道路及围墙施工现场四周设临时道路,与永久道路相结合,道路硬化,并设置1%的排水坡度,路边设置排水沟。现场围挡采用普通页岩实心砖砌筑,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 学术论文 > 毕业论文/毕业设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
