收藏 分销(赏)

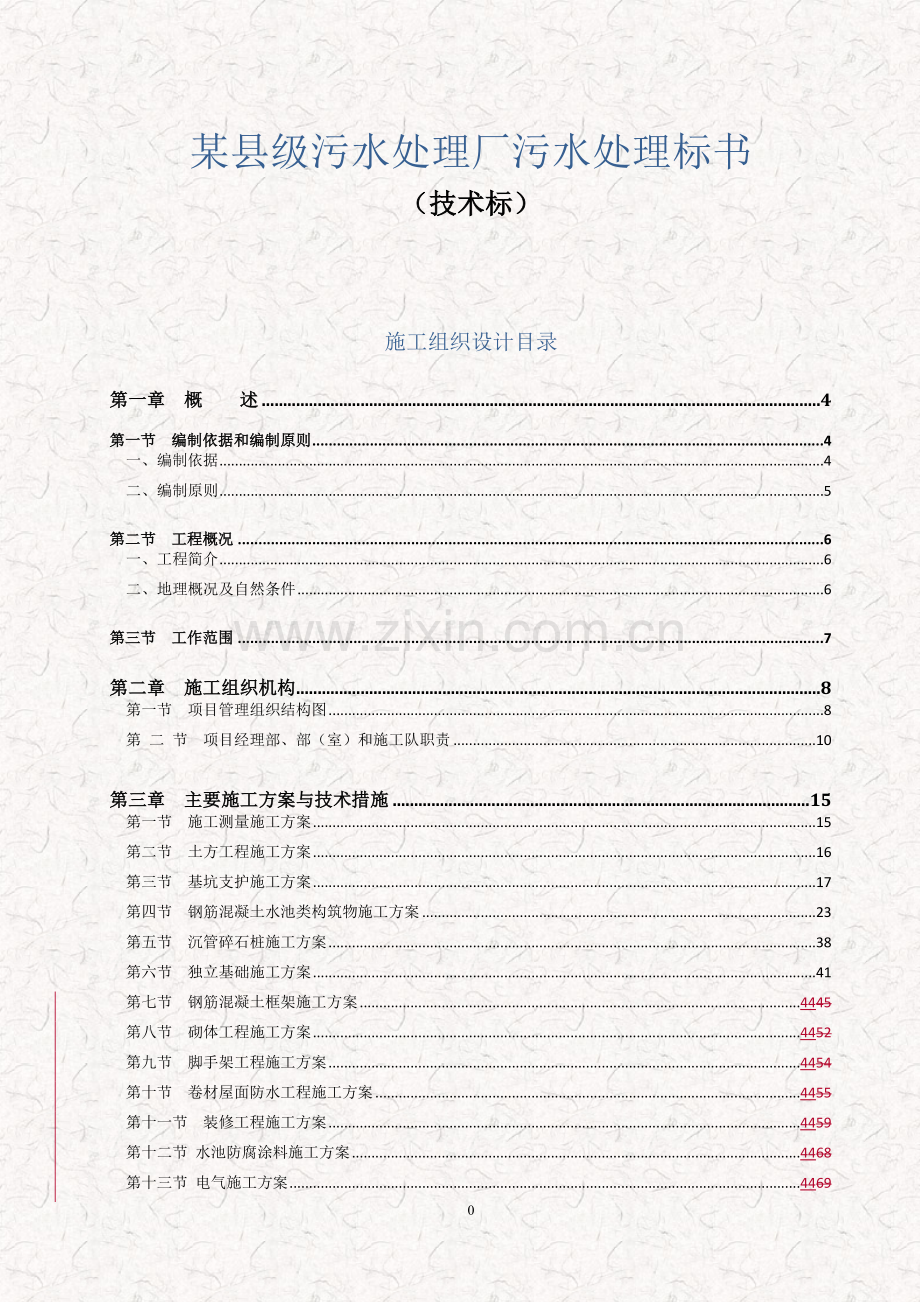

某县级污水处理厂投标文件(技术标)-标书.doc

上传人:快乐****生活 文档编号:5165090 上传时间:2024-10-28 格式:DOC 页数:149 大小:1.55MB
下载 相关 举报
某县级污水处理厂投标文件(技术标)-标书.doc_第1页
第1页 / 共149页
某县级污水处理厂投标文件(技术标)-标书.doc_第2页
第2页 / 共149页
某县级污水处理厂投标文件(技术标)-标书.doc_第3页
第3页 / 共149页
某县级污水处理厂投标文件(技术标)-标书.doc_第4页
第4页 / 共149页
某县级污水处理厂投标文件(技术标)-标书.doc_第5页
第5页 / 共149页
点击查看更多>>
资源描述

1、某县级污水处理厂污水处理标书(技术标)施工组织设计目录第一章 概 述4第一节 编制依据和编制原则4一、编制依据4二、编制原则5第二节 工程概况6一、工程简介6二、地理概况及自然条件6第三节 工作范围7第二章 施工组织机构8第一节 项目管理组织结构图8第 二 节 项目经理部、部(室)和施工队职责10第三章 主要施工方案与技术措施15第一节 施工测量施工方案15第二节 土方工程施工方案16第三节 基坑支护施工方案17第四节 钢筋混凝土水池类构筑物施工方案23第五节 沉管碎石桩施工方案38第六节 独立基础施工方案41第七节 钢筋混凝土框架施工方案4445第八节 砌体工程施工方案4452第九节 脚手架

2、工程施工方案4454第十节 卷材屋面防水工程施工方案4455第十一节 装修工程施工方案4459第十二节 水池防腐涂料施工方案4468第十三节 电气施工方案4469第十四节 钢筋混凝土污水管施工方案4474第十五节 金属管道安装方案4480第四章 质量保证和应急措施4486第一节 质量管理总体要求与组织4486第二节 质量控制与检验程序4487第三节 施工质量控制保证措施4491第四节 制定(暂定)三级质量检查点一览表4493第五节 主体质量控制措施4498第六节 装饰质量控制措施44100第七节 安装质量控制措施44101第八节 质量突发事件的应急措施44103第五章 安全文明施工措施4410

3、6第一节 加强安全管理44106第二节 保证安全施工的具体办法和措施44108第三节 文明施工措施44115第六章 环境保护管理体系与措施44120一、环保措施44120二、文明施工的组织措施44121三、违反环保、文明施工的奖惩措施44125第七章 工期控制措施44126一、计划编制依据44126二、施工计划44126三、各类型施工计划编制与审批44126四、作好充分的施工准备44127五、设置五个施工阶段控制44128六、加权值进度动态控制44128七、建立健全项目计划管理体系44130八、追赶进度计划措施44130第八章 冬、雨季施工措施44132第一节 冬季施工措施44132第二节 雨

4、季施工措施44132第三节 夜间施工技术保证措施44133第九章 施工机具设备配置44134第十章 施工总平面布置44135第一节 施工总平面图规划44135第二节 施工总平面图管理44135第三节 大临设施计划44137一、大临设施设置原则44137二、生活大临设施44137三、生产大临设施44138四、临时用地表44138五、施工和生活用电44138六、施工和生活用水44140第十一章 新材料、新工艺、新技术应用44141第十二章 服 务44142一、服务总则44142二、在施工过程阶段44142三、在合同质量保证期阶段44142四、在合同质量保证期满后44142附表44143附表一:拟投

5、入本工程的主要施工设备表44143附表二:拟配备本工程的试验和检测仪器设备表44145附表三:劳动力计划表44146附表四:施工进度计划44147附表五:施工总平面图44148附表六:临时用地表44149145第一章 概 述第一节 编制依据和编制原则一、编制依据(一)文件资料1招标文件普格县城市生活污水处理工程管网施工施工招标文件,编号:SCBHPF20140718013。2施工图及设计技术说明。3普格县当地气候环境情况。(二)现行的有关国家施工规范、规程、验收标准:1土方与爆破工程施工及验收规范2建筑地基处理技术规范3钢筋焊接及验收规范4建筑地基基础工程施工质量验收规范5砌体结构工程施工质量

6、验收规范6混凝土结构工程施工质量验收规范7木结构工程施工质量验收规范8地面与楼地面工程施工及验收规范9屋面工程质量验收规范10建筑装饰装修工程质量验收规范11外墙饰面砖工程施工及验收规范 12混凝土质量控制标准 13混凝土用水标准 14混凝土外加剂应用技术规范 15建筑工程冬期施工规程 16水泥混凝土路面施工及验收规范 17地下防水工程质量验收规范 18给水排水构筑物工程施工及验收规范 19钢筋焊接接头试验方法标准 20工程测量规范 21普通混凝土拌合物性能试验方法标准 22普通混凝土力学性能试验方法标准 23砌体基本力学性能试验方法标准 24锤击贯入试桩法规程 25建筑桩基技术规范 26建筑

7、基坑支护技术规程 27施工现场临时用电安全技术规范 28建筑工程施工质量验收统一标准 29钢结构工程施工质量验收规范 30建筑装饰装修工程质量验收规范 31给水排水管道工程施工及验收规范 32城镇道路工程施工与质量验收规范 33建筑工程施工现场供用电安全规范 34建筑机械使用安全技术规程 35四川省建筑安装工程施工档案资料管理规定36国家、省、市有关建筑工程施工现场标准化管理规定及文明施工标准。(三)公司类似项目的施工经验。(四)公司企业标准(五)公司质量体系文件。二、编制原则1工程目标明确性原则。2让业主的投资尽快产生效益的原则。3项目组织机构设置先进高效原则。4部门和人员职责明确原则。5施

8、工技术先进性原则。力求施工方案技术可行,经济合理、工艺先进、措施得力、操作方便,有利于降低工程成本,确保安全和提高工程质量。6人力机具配置科学合理,满足施工需要原则。7用流水施工作业法和网络计划技术,优化安排施工进度计划。8合理统筹安排施工程序,抓住重点,保证重点。9合理布置施工平面图,因地制宜,优化设置工程生产大临和生活大临设施。第二节 工程概况一、工程简介1、业 主:普格县螺髻山供排水公司2、项目名称:普格县城市生活污水处理工程3、建设地点:普格县普基镇4、计划工期:施工总工期240日历天 计划开工日期:2015年12月30日 计划交工日期:2016年8月30日5、质量要求:符合国家现行工

9、程施工质量验收规范合格标准6、建设规模:新建日处理0.35万吨城镇生活污水处理厂一座。按远期城镇生活污水处理总规模日处理0.7万吨铺设厂外截污干管5.225公里(DN300-DN600钢筋混凝土管,含DN500钢管10米)。二、地理概况及自然条件1地形地貌:普格县属云贵高原之横断山脉。螺髻山与乌科梁子东西对峙,中梁山纵亘其中。中梁子、波尾梁子和乌科梁子均属大凉山向南的分支。海拔3500米以下的山地面积较少,以中山(含亚高山)为主,占总面积的67.4%。丘陵平坝仅分布在河谷地带,呈高山、中山深切割地貌。普格地貌,山脉河流南北走向,枕山带河,平行交错,东西群峰并列,中为凹凸,三山二水形成狭长的北高

10、南低的河谷地貌。县境内最高峰为螺髻山主峰也俄额哈峰,海拔标高为4359米,最低处为白水河,海拔标高为1040米,河谷与山地高差达3319米。2气象条件:普格县位于四川省低纬度地区,气候受西南季风和印度北部干燥大陆性气团交替控制,干雨季分明,年温差较小,日差较大,年平均气温变幅仅13。普格县年平均气温为16.8,1月为9.4,7月为22.7,极端最高气温33.3,极端最低气温-1.9,年总日照时数2094.7小时,年总蒸发量为2107.2毫米,年总降水量为1169.8毫米,年平均绝对温度为13.2毫巴,无霜期为301天,干湿分明,5-10月为雨季,降水量占年降水量的90%,11月至次年4月为干季

11、,构成了冬无严寒春高温,夏无酷署秋凉早的气候特点。以气象学上气温低于10为冬季,10-22为春、秋季,高于22为夏季来划分,普格的冬天仅为一个月,夏季只有两个月,春秋两季长达9个月。3水文:普格县境内河流主要有则木河和西洛河沿横断山脉山脚由北向南流过,在县城附近东北角的扭皮各则处,二水合流,南注金沙江。第三节 工作范围工程招标范围:本项目的施工招标(具体以工程量清单为准)。主要工程量:新建日处理0.35万吨城镇生活污水处理厂一座。按远期城镇生活污水处理总规模日处理0.7万吨铺设厂外截污干管5.225公里(DN300-DN600钢筋混凝土管,含DN500钢管10米)。第二章 施工组织机构第一节

12、项目管理组织结构图一、项目管理组织结构如果中标,我公司对本工程实行项目法管理,将选派具有(类似工程)丰富施工管理经验和施工技术经验的管理人员和技术人员和其它作业层骨干,组建“普格县城市生活污水处理工程项目经理部”(以下简称项目部),对项目的施工进度、质量、成本、安全及服务进行全面管理。项目部由“领导层”、“管理层”、“执行层”组成,见组织结构图(图表21)。二、领导层由公司总经理任命的项目经理、项目施工经理和项目技术负责人组成项目经理部领导层。三、管理层及技术负责人管理层由六个职能部室组成,它们是:综合办公室、经营部、安全管理部、工程技术部、质量管理部、设备材料部。四、执行层及其他主要人员由两

13、个施工队组成,它们是:土建施工队和综合队(综合队主要从事管道、设备、电气、自控、油漆、防腐等工作)。各施工队由公司施工总经理项目经理和公司各部室、分公司协商组建,其他主要人员为施工员、质量员、材料员、安全员、造价员等。施工队下设相应工种的作业班组,从事现场施工作业。项目管理组织结构图项目经理项目施工经理项目技术负责人综 合 办 公 室经 营 部安 全 管 理 部质 量 管 理 部工 程 技 术 部设 备 材 料 部土 建 施 工 队领 导 层执 行 层管 理 层综合 队图表2-1:项目管理组织结构图第 二 节 项目经理部、部(室)和施工队职责一、项目经理部职责、项目经理项目经理是公司在项目施工

14、现场的最高权力代表,代表公司行使法人代表权力,主要职责如下: 受法人代表的委托,处理项目有关的外部事务,协调与顾客、友邻单位和地方政府的关系,签署有关文件。 在公司总经理领导下,对项目的施工进度、质量、成本、安全、服务等全面负责。 负责组建项目管理组织结构,任命各部门及施工队主要负责人。 负责项目的施工经营活动。 监督、检查财务管理情况,审核签发工程进度款报告。 负责公司质量体系在项目范围内的有效运行。 及时向公司报告项目实施情况。 根据情况,如设项目副经理,副经理协助经理工作,经理不在现场期间,行使经理职能。、项目施工经理 负责项目施工管理工作。 按项目施工组织设计组织施工。 组织有关部室对

15、现场各施工阶段的开工条件进行检查确认,适时组织人员进场,开展各阶段、各专业的施工。 审批项目三月计划,并组织实施。 主持现场施工调度协调会,调配人力、机具、材料,解决施工进度、质量、安全等问题。 负责项目的交工工作。 在项目经理的授权下,代理项目经理部分职责。 根据情况,如设项目副施工经理,副施工经理协助施工经理工作,施工经理不在现场期间,行使施工经理职能。、项目技术负责人 负责项目施工技术管理工作。 组织编制项目施工组织设计,报公司审批。 批准项目重大施工方案。 主持项目的图纸会审和施工技术交底工作。 组织并监督、检查技术标准、规范、施工方案和技术措施的实施。 参加施工调度协调会,解决施工中

16、的技术问题。 审批重要不合格品(重大质量事故)的评审鉴定结果和处理方案。 主持项目施工资料的整理和归档工作。 根据情况,如设项目技术负责人助理,技术负责人助理协助技术负责人工作,技术负责人不在现场期间,行使技术负责人职能。二、部室职责 1综合管理部(包括办公室、行政管理、人事劳资管理) 其中,办公室主要职责如下: 现场的文秘及外联工作。 现场文件收发、复印、打字工作。 召集项目经理部召开的会议,记录项目大事记。 在项目范围内,代行公司企业管理部在质量体系中的日常工作。 现场的政工管理工作。 现场的工会管理工作。 现场的治安保卫管理工作。 非施工和非生活用车辆的调度。 行政管理的主要职责如下:建

17、立项目行政管理的各项规章制度。负责职工生活管理。负责生活区的管理。 负责职工医疗卫生和防疫的管理。 人事劳资管理主要职责如下: 按人力动员计划和施工进度的实际要求,组织各类人员进离施工现场。 与各施工队协商,调配现场人力。 对参加项目的施工人员进行资格审查和确认,持证上岗。 负责临时用工的管理。 负责实际用工的统计。 负责劳动定额和劳动工资的管理,项目经济责任制的制定和实施。 组织、协调和监督检查项目范围内的培训工作。 其它人事劳资日常管理工作。 2经营部(包括经营管理和财务管理) 在项目范围内代行公司计划经营部和财务部的职责,接受其业务指导和监督。经营管理其主要职责如下: 施工合同的管理、监

18、督合同的执行和处理合同纠纷。 编制项目的年度、季度及月经营计划,并监督检查计划的实施。 根据顾客和公司的要求,负责项目的统计,按时向有关部门报送有关报表。 负责项目的预、结算工作。 财务管理的主要职责如下: 制订各项财务管理办法并实施管理。 掌握和分析项目费用情况,提供给项目经理部做为决策依据。 负责项目成本核算。 负责财务档案的整理、归档。 其它日常财务工作。3安全管理部 在项目范围内代行公司安全管理部职责,接受公司安全管理部的业务指导和监督,确保安全目标的实现。其主要职责如下:制定项目安全管理的各项规章制度。组织安全教育。组织安全检查。组织安全事故的调查、分析和处理。组织安全工作的考核和评

19、比。 其它日常的安全工作。4工程技术部 在项目范围内代行公司工程部和技术开发部职责,接受公司工程部和技术开发部的业务指导和监督。其主要职责如下: 负责项目的工程技术管理和施工组织工作,对施工进度、质量、成本、安全、服务进行具体管理和控制。 在项目技术负责人的主管下,编制施工组织设计。 编制施工方案和施工技术措施。 组织提出工程、施工用物资计划及标准。 组织实施图纸会审和技术交底工作。 编制施工进度计划(如三月、三周滚动施工计划,专业施工计划、专项施工计划等),并组织实施。 负责工程量(加权值)统计,及时检查、纠偏,保证总体施工计划实现。 负责现场的施工协调(内、外)及调度工作,组织各种协调会。

20、 填报工序检验和试验的检验通知单、委托单,参加、三级质量检查,填写施工记录或检验试验报告,参加质量评定工作。 参加不合格品(质量事故)的评审鉴定,对需返工或返修的不合格品提出处理方案,并组织实施。 负责竣工资料整理和交工组织管理工作。 5质量管理部(包括质量控制、试验室和计量站管理) 在项目范围内代行公司质量管理部、试验中心和计量中心的职责,并接受其业务指导和监督。其中质量管理部主要职责如下: 制定项目施工质量管理办法,监督、检查施工质量,确保质量目标的实现。 制定、三级质量控制检查点。 负责施工中一般工序检验和试验。 监督进货检查和施工中特殊专业检验、试验(理化检验、无损检测等)。 组织分项

21、、分部、单位工程的质量评定,完成项目的最终检查。 组织不合格品(质量事故)的评审鉴定、监督、检查不合格品的返工或返修。 负责与顾客质量监督部门的联络工作。 负责对有特殊资格要求的参加项目施工的作业人员进行资格审查和确认。 在项目范围内行使质量否决权。 根据公司和顾客的要求,按时向有关部门填报有关报表。 试验室主要职责如下: 完成施工中的理化检验和无损检测工作,并签发相应报告。 联系及委托由其它单位完成的特殊专业检验和试验。 计量站主要职责如下: 负责项目所建的计量标准的管理,保证在有效状态。 负责项目范围内的检验、测量和试验设备的管理和校验。 负责项目范围内在用的检验、测量和试验设备的校准、调

22、试和维修。 联系与委托由其它单位完成的检验、测量和试验设备的校验。 根据公司和地方计量管理部门的要求,按时向有关部门填报有关报表。 6设备材料部在项目范围内代行公司设备材料部职责,接受公司设备材料部的业务指导和监督。其主要职责如下: 编制向顾客申报的材料计划和自行采购计划。 根据机具、材料动员计划,组织项目所需的机具、材料进场。 与顾客签订物资供应分工协议,协调顾客所供物资的有关事项。 负责项目范围内的物资采购。 负责对顾客提供的物资验证,办理交接手续。 负责物证的进货检验和试验。 负责现场库房管理及物资入库、保管、发放、维护保养。 负责施工余料的回收及退库。三、施工队职责 遵照项目部制定的工

23、作程序和管理办法,完成项目部分配的任务。主要职责如下: 1、根据项目部下达的三月滚动施工计划及其它施工计划,配合工程部制定本队三周滚动施工计划,组织施工队各班组进行施工作业,完成施工任务。 2、参加项目部调度会及有关协调会,提出人力、机具、物资协调要求。 3、严格按照施工图纸、资料、施工规范、标准、规程、施工方案的要求,在工程技术人员的指导、监督下,进行施工作业。 4、严格按照质量标准和检验程序,完成自检工作,接受、参加各项检查,保证施工质量。5、负责本队范围内的安全生产及文明施工。第三章 主要施工方案与技术措施第一节 施工测量施工方案测量工作在建筑物整个施工过程中,起着重要的作用。测量工作主

24、要包括建筑物的轴线定位,基础轴线的放线,建筑物向上施工时的竖向垂直度的控制、标高的测设和各楼层的高程传递,以及建筑物的沉降观测等。一、建筑物轴线点和高程基准点的测设根据规划部门批准并测定的规划红线对建筑物进行定位,首先应会同建设单位监理公司对红线进行复测,红线确认后,依据红线桩位结合本工程的基础平面图,用经检验后确认合格的J2级光学经纬仪,配合30M钢卷尺用直角坐标法放出建筑物的主轴线定位点,定位点的设置应尽可能满足高层轴线投设的需要,并校核轴线点的丈量误差使之满足:L30m时,允许误差5mm。30L60m时,允许误差10mm60P31=93.175kn钢管按1500间隔布置,钢管能满足要求。

25、4、竖列锚管长度估算施工中锚管就位后采用0.5至1.0Mpa压力注浆,以=0.25MPa,估算土与锚固体的抗剪强度。取锚固体直径120mm,安全系数1.5,从图2-4可见第四排锚固于粉质粘土中,第五排锚固于粉砂层,土体抗剪强度:Z4=C+tan=11+250tan150=77.98kn/m2Z5=C+tan=10+250tan160=81.68kn/m2第四排锚固段长:lM4=P41K/dZ4=77.641.5/3.140.1277.98=3.96m第五排锚固段长度:lM5=P51K/dZ5=4.54m考虑到各种不利因素,增大锚固安全度,取lM55.0M,lM44.5m非锚固段长度第四排lf4

26、=4.3sin370/sin680=2.8m第五排lf5=2.8sin370/sin680=1.82m按以上估算 第一排锚管取为长 10m 第二排锚管取为长 9m 第三排锚管取为长 8m 第四排锚管取为长 7m 第五排锚管取为长 7m 第六排锚管取为长 4m 详见图2-4,间隔15006.5200钢筋网各220加强筋图2-4:面层钢筋构造示意图5、面层设计:面板采用C20喷射砼,厚度100mm,采用425普通硅酸盐水泥,配合比水泥:砂:细石=1:2:2。钢筋网采用I级钢筋6.5双向200,加强筋采用级钢筋20,详见图三。钢管锚采用1001008钢板锁定块,固定加强筋。详见图四。6、其它要求基坑

27、地面附加荷载考虑20kn/m2,施工中超过此值时必须另外采取加固措施。基坑开挖尽量按90竖直开挖,基坑开挖线距筏板边缘线500mm。土方开挖必须与支护作业协调配合,每次土方开挖深度不大于1.5m,开挖一层,支护一层,尽量缩短基坑壁土方开挖后暴露时间。锚杆采用二次灌浆,注浆材料为水泥净浆,浆体水灰比0.5,加减水剂。灌浆压力0.5至1.0Mpa。面层网片钢筋,加强筋与网片筋绑扎联结,网片铺设时每边搭接不小于200mm,加强筋之间采用焊接连接。锚管与面层连接如图2-5所示:图2-5:锚管与面层连接示意图100220加强筋锚管6.5200钢筋网=8,100100锁定板483.5C20喷射砼基坑侧地面

28、必须采取雨水和施工用水的排放措施,防止沿基坑壁渗漏。对基坑侧壁应有专门监控,当基坑侧壁变形大于30mm或基坑侧地面出现裂缝等危险预兆时,应分析原因并采取切实可行的加固措施。五、喷锚支护施工1、施工顺序第一层土方开挖人工清理边坡喷射砼第一层锚管施工就位完成锚管压力灌浆挂钢筋网、加强筋就位、钢筋锁定喷射砼面层第二层土方开挖重复以上工序。2、锚杆采用气动冲击锚杆机将锚固端设有锚刺和灌浆孔的钢管一次冲击入锚固层。施工前应按要求测定锚杆位置,作好标记。锚杆的位置误差在水平和垂直方都不宜大于100mm。锚杆的偏斜度不大于3%。为确保边坡的稳定以及便于喷射砼面层,土方开挖时,可适当放宽12m作一定的放坡。第

29、四节 钢筋混凝土水池类构筑物施工方案本工程钢筋混凝土水池类构筑物有:粗格栅及污水提升泵站、细格栅及沉砂池、污水回流池等,限于篇幅,这里把它们的共同的施工特点集中在一起进行叙述,待施工前,再编制各自详细的施工方案。一、模板工程1、模板选材采用组合钢模板配以部分木模。2、支模架选材:本工程支模架全部采用483.5mm钢管及相应的扣件。3、模板及支架的要求: 为保证结构的几何尺寸和相对位置的准确性,模板各部分尺寸必须与设计相符。模板及支架系统必须具有足够的强度,刚度和稳定性。 模板的板面应平整,模板的配制,应符合设计尺寸的要求。 模板间的缝隙应选择柔软材料填塞,避免模板接缝的漏浆。 钢模板采用丙酮去掉其表面油污,刷两道脱模剂。4、模板的安装 池底板模板池底模板主要采用组合钢模板,局部采用木模板。为了控制安装模板的几何尺寸,并符合GB50204-92规范规定的质量要求。在池底板砼垫层浇注时,应事先预埋一部份铁件,待池底板正式放线时,再焊接短钢筋。以控制池底板的下口几何尺寸。模板的上口尺寸,主要用搭设钢管脚手架来作支撑。池底模板安装如图2-6所示:图2-6:池底板模板安装示意图钢管支撑底板钢筋模 板钢板止水带-4004池壁钢筋铁脚码对于有斜面的底板,将采用双面支模的支设方法,以确保底板的几何尺寸和工程质量。斜底面双面模板支设如图2-7所示。钢管支撑对拉螺栓顶面模板底面模板

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 项目管理/招投标

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
