收藏 分销(赏)

过路排水管涵施工方案.doc

上传人:可**** 文档编号:5143148 上传时间:2024-10-27 格式:DOC 页数:8 大小:487.54KB
下载 相关 举报
过路排水管涵施工方案.doc_第1页
第1页 / 共8页
过路排水管涵施工方案.doc_第2页
第2页 / 共8页
过路排水管涵施工方案.doc_第3页
第3页 / 共8页
过路排水管涵施工方案.doc_第4页
第4页 / 共8页
过路排水管涵施工方案.doc_第5页
第5页 / 共8页
点击查看更多>>

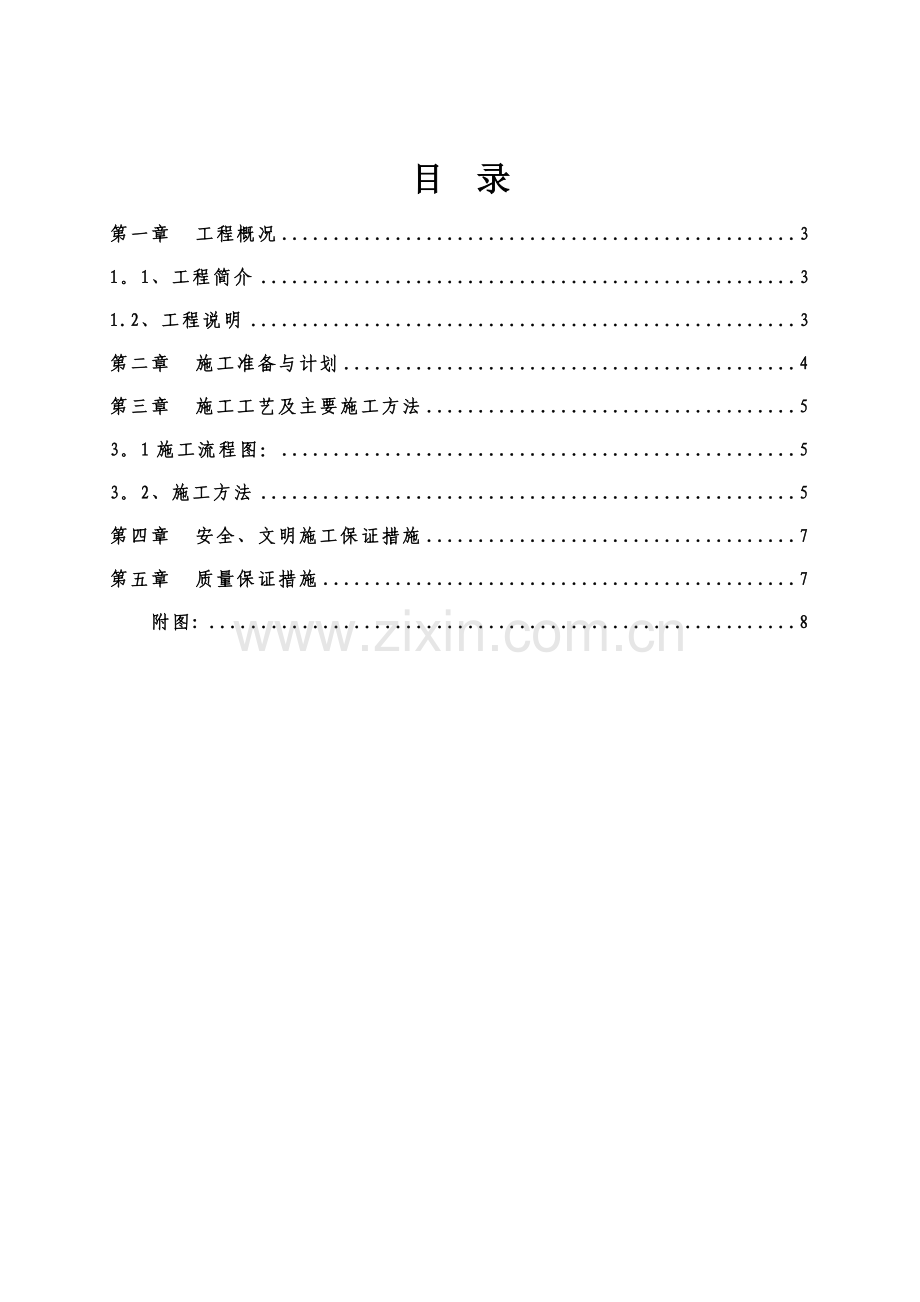

资源描述

1、海门首开锦源国际C地块二期项目1#、7#楼排水管涵施工方案编制单位: 中电建建筑集团有限公司 海门首开锦源项目管理部编制人:审核人:编制时间:2017年4月目 录第一章 工程概况31。1、工程简介31.2、工程说明3第二章 施工准备与计划4第三章 施工工艺及主要施工方法53。1施工流程图:53。2、施工方法5第四章 安全、文明施工保证措施7第五章 质量保证措施7附图:8第一章 工程概况1.1、工程简介工 程 名 称海门首开锦源国际C地块二期项目1#、7#楼建 筑 功 能高层住宅建筑用地面积1楼790。33,7楼790.33总建筑面积46244.22建 筑 层 数地下2层,地上27层层 高1楼:

2、-2层2。85 m ,-1层2。7m,127层2.9m。 7#楼:-2层3.35 m ,1层3。1m,127层2.9m。0.000绝对标高1#楼:85高程4。500m7楼:85高程5。400m建筑总高度1楼79.05m7#楼79。65m建 筑 耐 火 等 级一级屋 面 防 水 等 级一级人 防 抗 力 等 级无人防1。2、工程说明本工程位于江苏省南通市海门市。本工程项目地块东临东江路,南临广州路,西临长兴路,北临圩角河。目前场平工程已完成。场地平面形成东高西低,南高北底的基本走向。在场地西侧有一条排水沟直接排水进入场地北侧圩角河,土方堆场位于场地西侧三期空地。为保证场内土方工程运输道路的畅通,

3、以及龙信整个排水降水的畅通,本次修建临时排水管及过路管涵。排水管大概50米,过路管涵大概30米长。主要将场地内管井降水和场内积水引排入圩角河。第二章 施工准备与计划2。1、设备投入计划表序号机械设备名称单位数量进场日期备注1PC250挖机台12017年5月优良23m3装载机台12017年5月优良315T运输车辆台32017年5月优良4混凝土(砂浆搅拌)设备套12017年5月优良2.2、材料使用计划表序号项目名称规格单位数量施工部位1片石道渣m3300路基2标准砖m350雨水井C30混凝土m3100护管垫层3水泥圆管涵400mmm100排水2。3、人工投入计划表序号名 称人 数任 务1项目部管理

4、人员12行政与施工测量管理2机械驾驶员5操作机械3泥工8雨水井砌筑第三章 施工工艺及主要施工方法3.1施工流程图:雨水井砌筑施工流程图3.2、施工方法1测量放线根据导线桩测定沟槽、集水井的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩。根据设计坡度计算挖槽深度,放出上开口挖槽线。确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作。2沟槽、集水井基坑开挖、槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度。、开挖沟槽后,测量人员跟踪测量,严禁超挖.、沟槽开挖出来的土临时堆放在沟槽一侧,底边与沟槽边应保持一定的距离,不得小于1。0m,堆土高度应小于

5、1.5m。、槽底高程的允许偏差不得超过偏差为10mm。、开挖沟槽时,根据地形,做好施工的临时排水设施。3、基底处理地基处理后应平整压实,经监理验收后方可进行下一道工序。4素混凝土垫层、混凝土生产及运输:采用集中搅拌生产混凝土,搅拌好的混凝土用翻斗车人工运送到施工现场。、清理:在基坑土上清除碎土和杂物。、混凝土浇筑:砼的下料口距离所浇筑的砼表面高度不得超过2m,卸料后由人工均匀摊铺,压实,整平。、混凝土养护:混凝土施工后,待强度达到设计强度75后方可进行砌筑施工。5砌筑:2。5。1砂浆:砂浆的强度等级应符合设计规定;砂浆的配合比应采用质量比,并经试验确定;人工拌合砂浆应采用“干三湿三法拌制;已经

6、拌合好的砂浆应在初凝前使用完毕。2。5。2砌砖:、砌砖前应检查垫层或平基尺寸,高程及中线位置,垫层混凝土抗压强度满足要求后,方可开始砌砖.、垫层或平基顶面应先清扫,并用水冲刷干净.、砌砖前应根据中心线放出墙基线,摆砖撂底,确定砌法。、砖使用前应浸水,不得有干心现象。、砌砖体应上下错缝,内外搭接,宜采用“三顺一丁”砌法,但最下一层和最上一层砖,应用丁字砌筑。、砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝厚度应为10mm,允许编差为2mm。、砌筑直墙应挂线。砌体表面应平直,随砌随找平。2。5。3砂浆抹面、抹面的砖墙,应随砌随将挤出的砂浆刮平,进行砂浆抹面施工应符合下列要求:、

7、砌体表面粘结的残余砂浆应清除干净,将砖墙表面洒水湿润。、抹面水泥砂浆强度等级应符合设计规定,抹灰厚度应为2030mm。、水泥砂浆抹面完成后,应进行养护。抹面砂浆终凝后,应保持表面湿润,宜每隔4h洒水一次,养护时间宜为14d.6、水水泥管安装,标高控制好水流方向。第四章 安全、文明施工保证措施本工程以争创文明工地为目标,安全、文明、优质如期完成施工任务,树立企业良好的社会信誉和形象.1、项目经理对工程的文明施工负责,并设立以项目经理为主的文明施工管理网络。2、坚决落实执行技术质量保证措施和安全生产保证措施。3、加强对施工人员管理,加强“七不”规范和文明意识教育,提高施工人员的整体素质,促进工程施

8、工顺利进行.4、施工区域内的通道要指派专人清扫养护,确保道路平整,通畅、无积水。5、施工区、生活区分隔明确,生活区做到整齐洁净,施工建材,机具设备排放整齐,有条不紊。6、在施工中做好排水工作,在汛期或暴雨时加强值班,做好防汛排涝工作。7、加强施工现场管理,每次做好工完场清,不留“尾巴”.8、施工中积极保护周边农田青苗不受损坏,不受污染,教育和管理好职工,不动农民一草一木。第五章 质量保证措施5。1首先确立系统的质量管理网络体系,在全体施工人员心中明确树立创优良工程的奋斗目标,制定质量控制奖罚条例。5.2在施工前组织工程技术人员认真学习施工图纸和技术规范,充分了解工程的地形、地质、水文情况,合理

9、地安排好施工现场,并由项目经理组织施工方案讨论及技术交底,根据质量技术要求制定技术复核制度及工序检验制度,使工程施工能在合理、科学、规范的状态下进行。5。3报验制度、技术负责人质量员对工程施工全过程进行质量和进度控制,因此要加强各工序质量检查,隐蔽工程验收,施工测量、放样成果及施工资料等及时报验和做好必要验收签证确认。、坚持做到上道工序未经验收不准进行下道工序施工的原则,并坚持质保资料不全不能验收的原则。、隐蔽工程项目必须报验,验收合格后方可进行下道工序施工.、加强职工的质量意识教育,认真执行专检、自检、互检及工序交接检.附图:分项工程质量控制工序质量控制开工报告质量控制施工准备质量控制事中控制事后控制施工质量控制事前控制分部工程质量控制检 查分项工程质量控制工序质量控制开 工检 查竣工验收检 查单位工程质量控制检 查不合格不合格不合格不合格交工手续、结算施工单位班组自检、互检、专检图纸会审测定和实验设备的控制工程安全与责任质量文件和记录人 员统计方法和应用管理职责质量体系原则质量成本随修随测施工时随时纠正夜间照明不足基坑边堆土高、多带水作业地面排水不良土体液化

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
