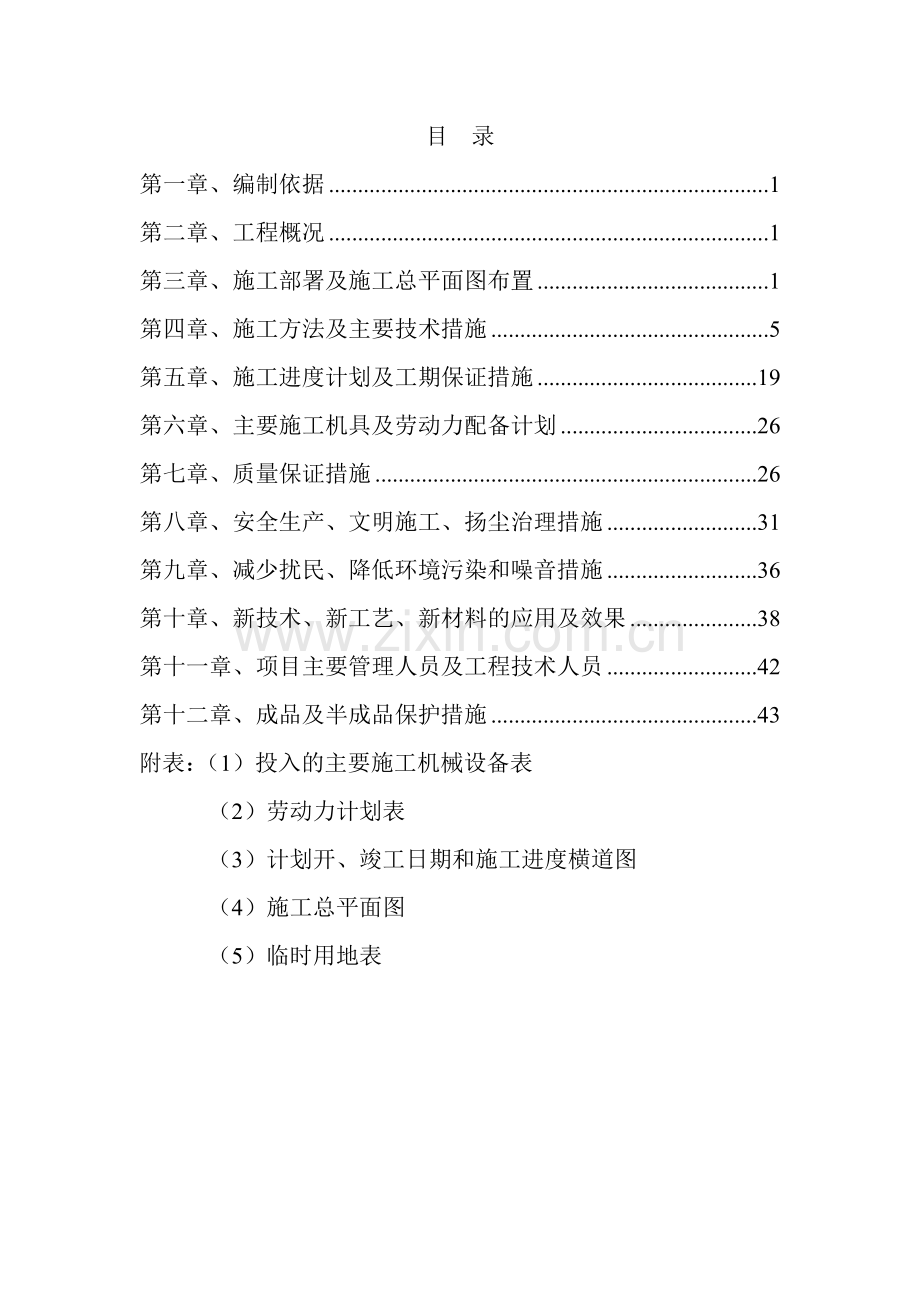

1、 承德县第二中学教学楼加固改造工程目 录第一章、编制依据1第二章、工程概况1第三章、施工部署及施工总平面图布置1第四章、施工方法及主要技术措施5第五章、施工进度计划及工期保证措施19第六章、主要施工机具及劳动力配备计划26第七章、质量保证措施26第八章、安全生产、文明施工、扬尘治理措施31第九章、减少扰民、降低环境污染和噪音措施36第十章、新技术、新工艺、新材料的应用及效果38第十一章、项目主要管理人员及工程技术人员42第十二章、成品及半成品保护措施43附表:(1)投入的主要施工机械设备表(2)劳动力计划表(3)计划开、竣工日期和施工进度横道图(4)施工总平面图(5)临时用地表45 第一章、编

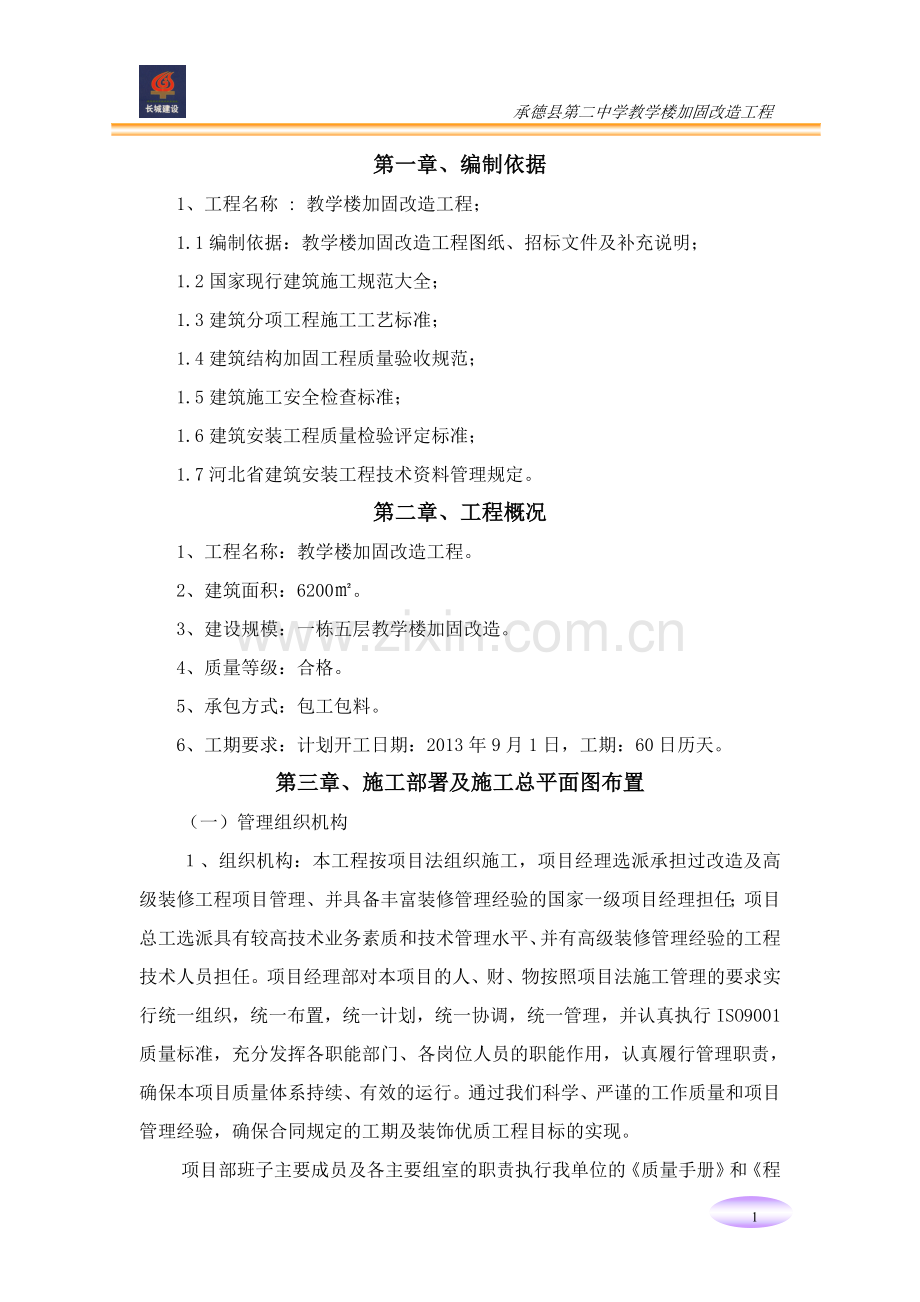

2、制依据1、工程名称 : 教学楼加固改造工程;1.1编制依据:教学楼加固改造工程图纸、招标文件及补充说明;1.2国家现行建筑施工规范大全;1.3建筑分项工程施工工艺标准;1.4建筑结构加固工程质量验收规范;1.5建筑施工安全检查标准;1.6建筑安装工程质量检验评定标准;1.7河北省建筑安装工程技术资料管理规定。第二章、工程概况1、工程名称:教学楼加固改造工程。2、建筑面积:6200。3、建设规模:一栋五层教学楼加固改造。4、质量等级:合格。5、承包方式:包工包料。6、工期要求:计划开工日期:2013年9月1日,工期:60日历天。第三章、施工部署及施工总平面图布置(一)管理组织机构、组织机构:本工
3、程按项目法组织施工,项目经理选派承担过改造及高级装修工程项目管理、并具备丰富装修管理经验的国家一级项目经理担任;项目总工选派具有较高技术业务素质和技术管理水平、并有高级装修管理经验的工程技术人员担任。项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行ISO9001质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。通过我们科学、严谨的工作质量和项目管理经验,确保合同规定的工期及装饰优质工程目标的实现。项目部班子主要成员及各主要组室的职责执行我单位的质量手册和程序文件。()领
4、导班子:由项目经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优等负全部责任。()技术组:负责编制工程施工组织设计,对关键工序编制施工方案,对分项工程进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题。()施工组:负责组织施工组织设计实施,制定生产计划,组织实施现场各阶段的平面布置,安全文明施工及劳动组织安排,工程质量等施工过程中各种施工因素管理,负责各劳务分包和工程分包的协调管理。()安质组:负责施工现场安全防护、文
5、明施工、工序质量日常监督检查工作。()物资组:负责工程材料及施工材料和工具的购置、运输,监督控制现场各种材料和工具的使用情况等。()机械组:负责施工机械调配、进场安装及维修、保养等日常管理工作,确保机械处于良好运行状态。 ()核算组:负责工程款的回收,工程成本核算,工程资金管理,编制工程预算、决算,验收及统计等工作。()综合办公室:负责文件管理,劳资管理,后勤供应及与地方政府管理部门的对外工作联系及接待工作。、管理体系:管理机制采用项目法施工管理。质量体系经认证并符合ISO9001标准。(二)施工部署、项目经理部下设作业队及分工:()结构施工队:负责部分面层拆除改造。(2)粉刷作业队:负责涂料
6、粉刷工程的施工。(3)门窗作业队:负责门窗工程的施工。(4)电气工程作业队:负责管道、管线敷设、电气设备安装调试工作。(5)采暖作业队:负责管道安装、配件预埋,空洞预留及管线敷设、采暖设备的安装调试工作。(6)给排水工程作业队:负责管道敷设、给排水设备安装调试工作。2、垂直运输:根据工程具体情况,除拆除的建筑垃圾外本工程垂直运输材料,采用龙门架作为垂直运输机械,材料运输还要有人工搬运,建筑垃圾采用搭设封闭式溜槽运输。3、脚手架工程:室内装修采用工具式简易脚手架。室外装修采用双排脚手架。(三)施工准备工作、技术准备工作:(1)项目总工组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审
7、。(2)针对本工程特点进行质量策划,编制工程质量计划,制定关键工序、重点工序质量控制措施。(3)依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工。(4)编制施工预算,提出主要材料用量计划。、劳动力及物质、设备准备工作:()组织施工力量,做好施工队伍的编制及其分工,做好进场教育和操作培训。()落实各组人员,制定相应的管理制度。()根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划。()组织施工机械进场、安装、调试,做好开工前准备工作。(四)施工总平面布置图:由于本工程的施工现场相对较为适合,故施
8、工现场内计划安排必需的施工生产及现场办公设施;其生活设施按照文明施工的要求与施工生产设施分开搭建。本工程施工现场内的生产设施进行了规划。具体见附表(4)“施工总平面图”和附表(5)“临时用地表”。1、施工现场平面布置原则平面随着工程施工进度进行布置和安排,阶段平面布置要与该阶段施工重点相适应。在平面布置中,应充分考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地的优化合理布置。施工材料堆放应尽量设在垂直机械覆盖的范围内,以减少发生二次搬运为原则。中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。施工现场平面布置应结合创建文明施工工地进行综合考虑,并为其打好基础,严格执行上级有
9、关文明施工的各类文件规定,做到现场四周围档稳固美观,施工道路硬化平坦,物资材料堆放整齐有序,标牌醒目禁令明显,办公设施整洁干净,管理规范、安全达标。电缆、电线等敷设要避开人员流量大的道路及现场出入口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。本工程应着重加强现场安全管理力度,严格按照我公司的项目安全管理手册的要求进行管理。本工程要重点加强环境保护和文明施工管理力度,使工程现场始终保持整洁、卫生、有序、合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。(8)施工现场设置便于大型运输车辆通行的现场道路,并保证其畅通和路基的可靠性。2、施工现场总体布局由于本工程的施工现场相
10、对较为适合,故施工现场内计划安排必需的施工生产及现场办公设施;其生活设施按照文明施工的要求与施工生产设施分开搭建。本工程施工现场内的生产设施计划安排现场水泥、砂石料堆场、木料和钢筋加工区、混凝土搅拌区、仓储室、办公室、休息室、会议室、门卫以及临时厕所等设施。为在施工场地进线有序地组织现场的平面及立体交叉作业,确保做到文明施工,施工平面管理由项目经理负责,进行全面的平衡调度。标志牌:大门外侧挂上本公司企业标志牌。考虑到文明施工和施工污染等因素,决定在施工现场内除建筑物和临时设施所占场地外,其余材料堆放场地和现场施工道路均采用砼硬化处理,消除污染源,为文明施工创造条件。现场办公室利用甲方提供已建的
11、建筑物进行装饰装修,达到标准化现场办公室的条件。布置办公室、会议室等。材料库房等均为彩钢板搭建;材料库房设在现场。全部设施料的堆场设在本工程的四周,沿本工程附近布置,地面应找平夯实并做好排水。按照施工总平面布置图,安排搭设临建,硬化施工道路和材料堆场,以及给水、供电线路敷设工作。做好施工现场各种标语和警示牌。第四章、施工方法及主要技术措施一、主要分部分项工程施工顺序及施工工艺流程:(一)原有建筑饰面拆除、建筑垃圾清理:1、原饰面层拆除:1)施工准备:核对图纸预留孔洞或外墙门窗口封堵面层拆除清运。2)施工要求:在每个施工段自上而下由人工使用扁铲手锤逐段拆除。同时清除基层表面的松动面层,露出坚实基
12、层分段验收。工作面上拆除的建筑垃圾应及时清理。2、门窗拆除:1)施工要求:将需要拆除的门窗拆掉(根据实际情况可成套拆除也可门窗框和门窗扇单独拆除)码放在空闲处,以便运走。3、安装工程拆除1)施工要求:首先有专业工人断掉总闸,将灯具、开关、插座等拆除,在拆除带电线路时,用绝缘胶布将线头包好,以防漏电。2)散热器拆除先将采暖管拆除后将总管道堵死。4、拆除物的清理:(1)拆除物的垂直运输采用组合钢模板支设封闭式垃圾运输溜槽。外形尺寸为900600。在每个施工段上预留入料口。(2)铲除板顶的面层,铲除作业应分块进行,铲除产生的垃圾禁止在楼面上集中堆放,应及时清运;(3)建筑垃圾应及时清理。清理时进行洒
13、水以防扬尘,二层以上垃圾从各层设的封闭式垃圾运输溜槽内运下,集中装容器外运。(4)水平运输采用手推车运至垂直通道入口处。(5)将拆除物集中到一处,洒水装垃圾袋后夜间统一外运。(二)测量放线由于本工程为加固改造工程,为保证改造工程的施工质量,做到结构安全、装修美观、甲方满意。在工程施工前应认真、细致的做好对原结构的检查、测量工作,了解现状,确定地面、墙面、屋面等分部分项工程的测量控制要点。、施工准备:()审核设计图纸、收集工程原建时的定位情况、对原有的水准点进行复合测量校核,允许闭合差为 10(N为测站数)。()测量设备的选择:配备经纬仪进行竖向控制线的投测;配备水准仪,精度为 DS3;钢卷尺(
14、50 m)2把;5 m钢卷尺若干。所配备的测量设备均须保证在检测有效期内。、地面工程的施工测量:()由于沉降等原因,首层地面标高可能与设计图纸不符,根据已校核的水准点,测设首层0.000标高,并以此标高为基准进行标高的竖向传递。()首层的标高控制点为三个,以利于闭合校差。()标高的传递方式采用在楼梯间和窗口处进行传递, 其允许误差见下表。层间误差3 mm总误差5 mm传递到各层的三个标高点应先进行校核,校差不得大于3 mm,并取平均点引测水平线。()测设50 cm水平控制线:室内的50 cm水平线是控制地面标高、门窗安装等项目的重要依据,在弹墨线时应注意墨线的宽度不得大于 1 mm,防止误差扩
15、大。、墙面装饰施工测量:墙面装饰测量精度的一般规定:(1)内墙面竖直控制线投测精度:1/3000;水平控制线应符合下表的要求。项 目精 度 要 求水平线1、每3 m两端高差小于1 mm;2、同一条水平线的标高允许误差为3 mm。铅垂线经纬仪两次投测校差小于2 mm(2)墙面装饰分格线的投测精度:小于1/10000。4、门窗安装施工测量:门窗口的水平位置由室内50 cm水平控制线确定,向上反到窗下皮标高,并弹线找规矩。对于走廊中的各门口应从水平控制线测设门口上皮标高并拉通线,保证所有的门在同一水平线上。(三)脚手架工程:本工程脚手架分为外脚手架和内脚手架。外脚手架采用双排扣件式脚手架,内脚手架为
16、装修用工具式脚手架。 、双排脚手架的构造:本建筑外脚手架采用双立杆的形式。()脚手架的搭设几何尺寸:采用483.5的钢管搭设 排距:1.0 5m; 柱距:1.5 m; 步距:1.8 m;内立杆距墙150 mm。连墙件:选用刚性连墙件,水平距离为4.5 m,垂直距离随楼层标高。()脚手架的搭设:垫板 纵向扫地杆 立杆 横向扫地杆 第一步纵向水平杆 第一步横向水平杆 连墙件 第二步纵向水平杆 第二步横向水平杆。()注意事项:立杆接长时,接头应交错布置,相邻接头不得在同步、同跨内,错开距离不得小于500 mm;连墙件设置在主节点附近;脚手架外侧立面沿全高和全长设置剪刀撑;横向支撑:两端设置,中间每隔
17、6跨设置一道,横向支撑沿高度方向呈之字布置。在外侧满挂密目安全网。2、装修用工具脚手架采用简易脚手架。其具体形式为两个门架立杆纵向以交叉支撑连接(根据施工空间的大小,采用不同长度的交叉支撑调节作业面的大小)在架顶水平面满铺脚手板形成作业面。(四)楼地面工程:由于局部地面破坏严重,要重新更换陶瓷地砖。故其工艺流程为:拆除原饰面、清扫冲筋找坡结合层找平层结合层地砖面层。1.由人工使用扁铲手锤逐段拆除,同时清除基层表面的松动面层,露出坚实基层分段验收。2.冲筋,从+50cm水平控制线反至底灰上皮标高抹灰饼,从房间一侧开始,每间距1m冲筋一道,冲筋使用干硬性砂浆,厚度30mm。3.用C15细石混凝土根
18、据冲筋的标高,用小平锹摊平,拍实,与冲筋找平,用大杠横竖检查其平整度。4.素水泥浆结合层一遍,水泥砂浆找平,木抹子搓平。5.结合层再一遍,将陶瓷地砖铺实拍平,擦缝或贴嵌条。(五)内墙装修工程:1、内墙大部分为墙壁瓷墙面。(1)材料要求材料必须有产品合格证及使用说明,材料颜色必须符合设计要求。(2)施工方法1)施工顺序剔除原墙面基层处理刮墙壁瓷。2)剔除原有墙面:先将装修表面上的灰块、浮渣等杂物清除,基层表面的起皮和松动处清除干净,如表面有油污,应用清洗剂和清水洗净,干燥后再用粽刷将表面灰尘清扫干净。如基层有缺角应认真处理,检查合格后方可进行作业。3)满刮腻子,其刮腻子的遍数根据实际情况而定,但
19、一般不少于两遍。刮最后一遍腻子时应刮平刮光,要求刮抹平整、均匀、光滑、密实,不得遗漏或将腻子磨穿。4)刮墙壁瓷,用胶皮刮板满刮,要求平整、均匀、光滑、密实,再用抹子抹平压光。(3)质量标准材料的品种,颜色符合设计要求,严禁脱皮、漏刷、透底、流坠、皱皮。颜色刷纹一致,无明显刷纹。(六)天棚装修工程:大部分采用矿棉吸音板吊顶(轻钢龙骨)。(七)外装修工程:本工程外墙装修主要为外墙涂料。1、工艺流程:墙面基层处理 弹线分格、粘条 拌制面层用料 面层喷涂 养护 。2、基层处理:(1)将原有外墙装饰铲除,将表面尘土、污垢清洗干净并将局部进行修补。()待表面无明水后,用滚刷蘸水按垂直于地面的同一方向,轻刷
20、一遍,以保证抹面的颜色均匀一致。3、面层喷涂:施工前根据材料及设计要求做好交底,大面积施工前做好样板块,经监理等有关人员鉴定合格后方可进行。施工前,还应对施工段的门、窗等进行防护,以免污染。()涂料应一次购足,做到外墙整体颜色一致。()喷涂作业时,手握喷枪要稳,涂料出口应与被涂面垂直,喷枪距被喷面距离为3050 mm,喷枪移动时应与涂面保持平行。喷枪运行速度应适宜,且应保持一致。()喷枪移动范围直线喷涂7080 cm后,拐弯180向后喷涂下一行;喷涂时第一行与第二行的重叠宽度控制在喷涂宽度的1/21/3使涂层厚度比较均匀,色调基本一致。()喷涂时应先喷门、窗口附近,局部喷枪喷涂不到的地方,用油
21、刷、排笔刷涂。()喷涂时应分遍成活,前后两遍的喷涂间隔为12小时。()涂料干燥前,应防止雨淋、尘土沾污和热空气的侵袭。4、喷涂24小时后,喷一层有机硅惜水剂,保护喷涂层质量。5、喷涂施工注意事项:()喷涂所用的涂料稠度要适中,太稠不便施工,太稀遮盖力差,影响涂层厚度,而且容易流淌,压力应调适当。()对于不需喷涂的部分应用纸或其它物体将其遮盖,以免在喷涂过程中受污染。()涂层接槎必须留在分格缝或阴角、水落管处,以免出现明显的搭接痕迹。()喷涂施工质量要求:涂膜应颜色一致,不应出现露底、流坠、明显接茬现象。(八)门窗工程:1、塑钢窗安装:(1)工艺流程:弹线找规矩窗洞口处理连接件的处理窗框安装固定
22、窗扇安装窗口四周密封打胶安装五金配件。(2)作业条件:塑钢窗质量合格,原有窗已拆除。(3)操作工艺:1)弹线找规矩,定出窗框的安装位置,并确定塑钢窗在墙厚方向的位置。2)窗框安装时根据已弹好的控制线调整正侧面垂直口水平度和对角线尺寸,待合格后,固定窗框。窗框安装必须牢固,预埋件的数量、位置、埋设连接方法及防腐处理必须符合设计要求。4)进行塑钢窗扇安装。并保证关闭严密,间隙均匀,开关灵活,扇与框搭接量符合设计要求。5)安装塑钢窗附件,做到附件齐全,位置正确、牢固、灵活适用,达到各自功能。6)塑钢窗框与墙体间的缝隙应填嵌填塞材料,填嵌饱满密实,表面平整光滑、无裂缝。7)密封条安装时要留自伸缩余量,
23、长出装配边长20-30mm。在转角处45断开,并用粘接剂粘牢。2、成品钢木门安装:(1)工艺流程:弹线找规矩门窗框安装位置安装标高门框安装门扇安装(2)操作工艺:1)依据墙上+50cm水平控制门框安装标高。2)钢木门框靠墙、靠地一面刷防腐涂料,其他各面及扇均刷干性底油一道,刷油后应通风干燥。3)钢木门框安装应在地面工程前完成。先用木楔将门框临时固定,调整正侧面垂直、水平度和对角线尺寸合格后,用钉子与混凝土或空心砖墙内预埋预制砼块钉牢。4)门框安装时要注意门的开启方向,墙厚方向的安装位置。5)根据门口尺寸对门扇进行修刨,分两次进行。第一次修刨应使门窗能塞入门口,第二次修刨线可安装合页。6)合页安
24、装时,门框和门扇要同时剔凿,并在剔凿时弹线,防止剔凿过大或过深,影响门的安装质量。(九)屋面工程: 操场厕所更换水泥瓦屋面。(十)电气工程:、施工依据:(1)根据设计提供的施工图纸。(2)“民用建筑电气施工规范”标准图集。(3)建筑电气安装工程图集。(4)国家电气装置安装工程施工及验收规范。(5)根据建筑专业提供的土建条件。、施工范围:本工程施工的范围为:电线管敷设,开关、插座、接线盒的固定,开关、插座面板安装,管内穿线,各种型号的灯具安装,消防系统管线敷设,综合布线系统安装调试等。、电源引入:在施工过程中根据具体施工要求及设计要求剔凿墙面,拆除原有旧管线,并注意与其它专业密切配合。、电线管暗
25、敷设:()材料要求和做法:电线管的壁厚均匀,焊缝均匀、无裂缝、砂眼、棱刺和凹扁现象。护口有用于薄、厚管之区别,护口要完整无损。)暗管敷设的基本要求:基本要求:暗配的电线管路宜沿最近的路线敷设并应减少弯曲,埋入墙内或混凝土内的管子距表面的净距不应小于15mm。进入落地或配电箱(柜)的电线管路应排列整齐。管子套丝采用套丝板、套丝机,要求丝扣不乱,不过长,干净清晰。管径20mm及以下时应分二板套成,管径在25mm及以上时应分三板套成。流程工艺:暗管敷设 预制加工、冷烧管、切管 测定盒箱位置 稳住盒箱 管路连接、管进盒箱 暗管敷设方式:随墙配管、大模板现浇混凝土墙配管、现浇混凝土楼板配管 地线连接、跨
26、接地线、防腐处理。灯头盒、插座盒、接线盒在预埋时应测定盒、箱的位置,根据设计图的要求确定盒、箱轴线位置,以土建弹出的500mm水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。水平线一定要准确,同一房间的应在一条水平线上,高低差不应大于2mm。)管路连接:本工程管路敷设根据设计提出的要求施工。采用承插连接,连接管口的对口处应在套管的中心,牢固严密。在吊顶内采用电线管暗敷设,管径20mm以下的电线管必须采用管箍连接。管口锉光滑平整,接头应牢固紧密。电线管在吊顶内敷设:如在吊顶内敷设,采用承插连接,其截面应小于相线的1/2。在施工过程中特别注意板上接线盒应设在维修方便位置上,屋面电机回路的
27、管路需要加接线盒,也要设在顶板下维修方便位置上。管路超过下列长度的应加装中间接线盒,其位置应便于穿线。无弯时为30m,有一个弯时20m,有两个弯时15m,有三个弯时8m。)管进盒、箱的要求:对盒、箱开孔应整齐并与管径相吻合,并要求一管一孔,不得开长孔。铁制盒、箱严禁用电、气焊开孔,开孔处的边沿应刷防锈漆。如用定型产品,其敲落孔大而管径小时,可用铁皮垫圈垫严或用砂浆加石膏补齐,不得有漏洞。对管口入盒、箱,暗配管可用跨接地线焊接固定在盒棱边上,管口不宜与敲落孔焊接,应使用根母、锁母来连接管子与盒、箱。管子口露出盒、箱应小于5mm,管口露出锁紧螺母的丝扣为24扣。两根以上的管子入盒、箱时要长短一致,
28、并且间距均匀,管子应排列整齐。)对电线管暗敷设质量标准的要求:在电线管施工过程中,管子的连接应紧密,管口光滑,护口应齐全,管子进入盒、箱应排列整齐,管子弯曲处无明显折皱,电线管暗敷设在地面内,保护层应大于15mm。管子进入盒、箱处顺直,管子在盒、箱内露出的长度应小于5mm。管子用锁紧螺母固定的管口,管子露出锁紧螺母的螺纹为24扣。管路穿过变形缝处应有补偿装置,要求补偿装置活动自如,穿过建筑物和设备基础处应加保护管。、管内穿线:()材料要求:绝缘导线的规格、型号必须符合设计要求并有产品合格证。()工艺流程:选择导线 穿带线 扫管 放线及断线 导线与带线的绑扎 带护口导线接头 接头包扎 线路检查绝
29、缘遥测。()穿线:穿线之前应先把带线穿入,目的是检查管路是否通畅,管路的走向及盒箱的位置是否符合设计及施工图的要求。导线根数较少时可将导线前端的绝缘层削去,然后将导线芯直接插入带线的盘圈内并折四压实,绑扎牢固,使绑扎处形成一个平滑的锥形过渡部位。导线根数较多时或导线截面较大时,可将导线前端的绝缘层削去,然后将线芯斜错排列在带线上,用绑扎线缠绕,绑扎牢固,使绑扎接头处形成一个平滑的锥形过渡部位,便于穿线。()质量标准:导线和规格、型号必须符合设计要求和国家标准的规定。照明线路的绝缘电阻值应不小于0.5,动力线路的绝缘电阻值不应小于1。接地(接零)线截面选用正确,连接牢固,严密包扎,绝缘良好,不伤
30、线芯,导线在管内无接头。不同回路、不同电压和交流与直流的导线不得穿入同一管内。导线做电气连接时,必须削掉绝缘再连接,而后加焊。导线接头不能增加电阻值,不的降低绝缘强度。、各种灯具安装:()材料要求:本工程采用的灯具主要有荧光灯、疏散指示灯、安全出口灯、节能灯等。各型号灯具的规格必须符合设计要求和国家标准的规定。灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象,所有灯具应有产品合格证。()灯具安装:)荧光灯的安装:本工程大部分采用的格栅式双管荧光灯,安装方式为嵌入式安装。)安全出口标志灯与疏散指示灯安装:本工程采用的专用线路事故照明采用嵌入式安装,自带蓄电池疏散指示灯采用墙壁内
31、安装,安全出口标志灯应装在门上方0.2m处,管吊安装,安装时应注意高度一致。应按灯具的外型选择合适的柜使其平正不歪斜。)灯具的安装:吸顶式灯具的安装应用自攻螺丝将灯箱固定在龙骨上,然后将电源线压入灯箱内的端子板上,灯具安装应顺直,不应有缝。吊杆式灯具安装应根据灯具的安装高度将全部吊链编好,将导线依顺序编叉在吊链内,并引入灯箱,在灯箱的进线孔处应套上软塑料管,并且灯具应高低一致。安装时应根据预埋的螺栓和灯头盒的位置在灯具的托板上用电钻开好安装孔和出线口,用螺母将其拧紧,调整各个灯口并起装饰作用。)方格栅顶灯安装:方格栅顶灯安装方式为嵌入式安装。安装注意预留孔的大小、尺寸一定要准确,间距平均,距离
32、一致。安装时要注意吊顶内其它的热力管道,所有灯具安装一定要与土建专业密切配合。7、开关、插座及插座箱的安装:()材料要求:所有开关、插座规格、型号必须符合设计要求并有产品合格证。()开关安装:根据设计要求,使用开关为单联、双联、三联的板把式开关。板把式开关距地的高度1.3m,距门口为150mm200mm,不得置于单扇门后面。暗装开关的面板应端正、严密并与墙面平。在安装板把开关时应与灯位相对应,同一单元房间开关方向应一致,成排安装的开关高度应一致,高低差不大于2mm。()插座安装:插座的接线,单相两孔插座,面对插座的右极接相线,左极接零线。五孔插座的右极接相线,左极接零线,上方接保护线。根据设计
33、要求距地面0.3m暗装或1.05米暗装。暗装插座的面板应端正,并严密与墙面平。同房间插座高低应一致,高低差不应大于2mm,并严格区分塑铜线颜色,把好质量关。8、消防控制系统:增加镀锌钢管消防管道,设支架,增加10套消火栓,使得教学楼防火系统更安全,严格把好消防关。9、弱电系统:本楼弱电系统主要包括:电视系统、电话系统及综合布线系统。增加配管,设置插座,具体做法详见电线管敷设、管内穿线及插座安装部分内容。弱电系统设备安装及调试由专业队伍进行。(十一)采暖工程:、工程基本概况:本工程采暖系统更新,按管道材料及连接方式按图纸及规范执行。2、施工方法:(1)安装前对各系统的所有管道和设备综合考虑,同时
34、要熟悉与管道有关的土建、电气设备管线情况,做好施工前预想。(2)原有系统需拆除更新的,应先核对原图无误后方可拆除;如有误差,须绘制现状图纸或作记录。(3)消火栓系统保留,并做保护,用做临设消防。(4)采用分系统与分区域施工相结合的方法,各系统按先地下后地上、先干管后支管、先大管后小管、先里后外的施工工序进行。(5)管道与部件尽量采用提前预制或工厂化加工,采取现场安装的方式。(6)根据土建施工情况凡具备施工条件的应及早插入。(7)为保证施工进度质量施工中各系统采取分段安装 试验 复验的方式。(8)严格执行样板制,做好样板工序,样板间、样板层。(9)设备吊装就位前须制定统一吊装方案,大型设备由专业
35、起重人员吊运,并请厂家现场指导。3、基本操作方法:()丝接:采用丝扣连接的管道,丝扣螺纹应端正光滑、无毛刺,断丝缺扣不得超过螺纹全长的10 %,螺纹松紧度适宜。接口填料可选用铅油麻丝或聚四氟乙烯生料带,安装完成后,联接牢固,管螺纹根部外露丝扣2-3扣,无外露填料,防腐良好。(2)散热器安装:散热器经试验合格后方可进行安装,安装位置、标高须符合验标规定,散热器固定卡及立、支管卡架需提前预栽,待卡架稳固后进行安装。(3)地板辐射采暖:本工程大部分采用地板辐射采暖,将原来的铸铁散热器拆除。4、施工技术措施:()采暖:工艺流程:安装准备 管架安装 干管安装 立管安装 支管及散热器安装 试压 冲洗 防腐
36、 调试。)管道变径不得使用补芯,应采用异径管箍或摔大小头,管径相差15%以上抽条变径。)所有垫料必须使用标准橡胶制品,组对散热器垫厚度为1.5 mm,外露不得超过2 mm。)管道对口焊缝或弯曲部位不得焊接支管,接口焊缝距起弯点不得小于100 mm。 接口焊缝距支、吊架边缘应不小于50 mm。)干、立管分支采用两个弯头连接,横长度300 mm,坡度1%。)采暖干管分支不得使用丁字直管段连接,应采用羊角形式分支。)管道弯头采用压制弯头的,弯头外径须与管道外径相同。)固定支架应按要求制作,生根须牢固,并设止动板。8)安装好散热器后进行管道冲洗和试压。9)试压完毕后,对管道和散热器做防腐措施,最后经调
37、试满足要求后,即可使用。5、施工要点:()采暖:)为保证散热器支管坡度,采用以下方法提前确定坡降值,数值如下:支管长 m以内11.5 m1.5 m以上坡降值510 mm15 mm20 mm)散热器支架:如为普通墙体可采用单管抱卡,抱卡材料为2.5 3的扁钢,轻质隔墙卡架应提前预栽,生根于隔墙龙骨或金属网片上。)与土建交叉施工的成品保护:因工期、气候等原因,散热器安装时墙面饰面尚未完工,与土建协商可先将散热器后墙面面层先施工完毕,然后进行散热器安装。土建进行其余墙面施工时,散热器稍加遮挡保护即可。(2)设备洞口及通道预留:考虑本工程为改造项目,故需事先与甲方、监理、设计人员选定厂家,充分了解产品
38、的尺寸,做好通道及设备洞口的预留工作,合理选择通道,不能影响后序工程的施工。(3)套管安装:为保证预埋质量,在施工时,将套管固定在墙体中,并在套管上焊接附加筋,通过附加筋与结构固定。6、施工用水及排水:本工程为旧楼改造项目,原有生产、消防系统齐全。为保证工期,提高效率,施工现场尽量利用原有系统。(1)施工现场消防利用原有消防系统。增加10套消火栓,消火栓3 m范围内不得堆放其他物品。(2)楼内给水利用原有系统。各层生产用水由卫生间立管引出,用软管引至工作面。(3)在搅拌处设多级沉淀池,搅拌机废水和车辆冲洗废水经沉淀后排入污水管线。第五章、施工进度计划及工期保证措施5.1 施工总体进度计划1、招
39、标文件工期,计划开工日期:2013年9月1日,总工期60日历天。具体施工进度安排详见后页附表(3):施工进度横道图。2、施工进度计划是指导施工活动的关键文件之一,其先进性、合理性将直接影响到各工序及各专业的合理穿插与配合,影响到能否最合理的选择各施工阶段的最佳时间段,从而有效的控制施工质量和以最少的人力、物力达到预定的进度、质量与经济目标。3、在施工计划及进度计划的安排上,将在保证工程质量、安全文明施工的前提下,达到快速、高效,以体现本工程重要性。我们在施工进度计划的安排上研究了各方面的情况,根据工程特点、现场情况、社会环境等综合考虑,对施工总进度控制点进行安排。5.2 施工方法采用平面流水、
40、立体交叉作业法。合理地确定单位工程分部分项施工过程和流水段的划分;合理选择施工方案;编制进度计划和现场施工平面图布置。根据本工程的特点,结合现场实际,并考虑施工的经济性、均衡性、连续性等主要特性,采用流水作业时做到:一是进场后尽快展开施工和作业;二是精心组织,合理安排,均衡生产,增加设备、人员投入,在前期准备工作完善的基础上,组织平行流水作业。5.3 进度保障措施1、施工组织保障措施(1)为保证计划完成,我们将选派具有类似工程经验的项目经理担任该工程的项目经理,有丰富的现场施工组织管理经验,同时还集中一批经验丰富、精力充沛的项目管理、技术人员。(2)为了充分利用施工空间和时间,应用流水段均衡施
41、工流水工艺,合理安排工序,在绝对保证安全质量的前提下,充分利用施工空间,科学组织自建内容的土建、装饰等之间的立体交叉作业,还充分考虑自建内容与业主指定分包、自行独立分包工程之间组织立体立叉作业。(3)严格工序施工质量,确保一次验收合格,杜绝返工,以一次成优的施工过程,获取缩短工期的效果。(4)建筑施工综合性强,牵涉面广,社会经济联系复杂,可能因难以预见的因素而拖延工期。尤其在装修安装阶段,为保证工期在结构施工阶段就对装修材料、做法进行认定,选定材料,确定样板,进行落实,当然,这些工作也需要业主的密切配合和支持。2、施工准备的保障措施(1)如我单位中标接到中标通知书后,立即与业主、监理单位进行联
42、系,尽快取得场地坐标控制点的布置图和位置,为进场测量定位作好准备;同时立即组织计划中要求的大型机械进场,为下部工序创造条件;(2)立即充分了解设计意图,尽快组织阅图、图纸会审工作,优化施工组织设计,为开工作好准备;(3)制定详细的施工准备工作计划,尽快做好生产区平面规划,布设电气管线,搭设临时生产、生活设施,使之尽早具备开工条件;(4)项目组织机构的确定:主要骨干成员参与投标过程,熟悉工程特点,在最快时间内进入角色;普通人员于投标期间通知,立即着手工作移交,一旦中标立即就位。(5)精心策划施工组织设计,务必使得施工组织设计的技术方案具有可操作性,进入现场直接实施,避免再次编制技术方案;(6)投
43、标期间完成工程成本测算,减少现场准备期间的工作量;(7)机械设备的配备充分考虑本地化,如若仍不能满足要求,就充分利用市场,就近租赁。3、分段分块交叉作业保障措施(1)分段分块作业保障措施配备足够的人力、机械、物资等资源,组织各分部分项工程的平行施工;(2)交叉作业保障措施a. 尽可能进行工序交叉施工;b. 交叉施工主要考虑的是防止发生对成品的破坏以及安全事故,进而影响工期;c. 项目经理部由专职人员负责对现场工作环境进行时时跟踪现场,预见与现场观察相结合,一旦发现具备交叉施工条件,立即在最短时间内安排资源组织施工。4、劳动力投入的保障措施(1)劳动力进场要保证质量进场人员必须持有建设工人岗位资
44、格证书,架子工、电焊工、电工、机械操作工等特殊工种持证上岗率必须100%。进场后及时进行工期、技术、质量、安全以及操作工序、施工质量标准的交底;(2)充分发挥群众积极性,开展队与队、班与班、组与组之间的劳动竞赛,争取流动红旗,对完成计划好的予以表扬和奖励,对完成差的给予批评和经济制裁,充分利用经济杠杆作用。积极开展集团内部组织的职业健康与安全生产等群众性的活动,充分调动广大工人的劳动热情,发挥劳动者的潜能,提高工作效率;5、施工机械及工器具投入的保障措施(1)为缩短工期,降低劳动强度,我们将最大限度地提高机械化施工水平,机械使用安排合理化,进出场有秩序。(2)精心编制详细准确的机械计划,明确机
45、械名称、型号、数量、能力及进场时间等,并严格落实计划;(3)配备足够的机械设备和必需的备用设备,如发电机等以保证连续施工;(4)严格按照ISO9001程序文件要求,对所有进场机械设备进行性能鉴定,但凡设备的过程可能故障率超过10的不得进场;对特殊过程、关键过程所需的设备还必须进行过程能力鉴定,坚决杜绝设备的过程故障,影响工程进展;(5)加强机械设备的维修保养,使其经常保持良好的状态,提高使用率和生产效率;(6)合理调配操作人员,做到专业班组操作,专人管理设备。6、资金材料管理保障措施(1)资金管理保障措施a.本工程执行专款专用制度以防止施工中因为资金问题而影响工程的进展,充分保证劳动力、机械的
46、充足配备,材料的及时进场。随着工程各阶段控制日期的完成,及时支付各专业队伍的劳务费用,为施工作业人员的充足准备提供保证。b.本工程所有收支的资金执行严格的预算管理。项目准备期间,编制项目全过程的“现金流量表”,预测项目的现金流量,对资金做到平衡使用:以丰补缺,避免资金的无计划管理;c.考虑到本工程的项目支付条件不是很理想,资金流大多数时间可能是负值,因此要采取有针对性的预防措施,防止集中支付带来的资金压力。(2)材料供应管理保障措施a.及时做好各类材料的供应工作,根据实际情况编制切实可行的材料供应计划,保证材料供应能满足施工的需要,且按计划进度分批进场,做到先用先到现场;b.根据工程特点,由熟悉市场信息的材料员采用多渠道,少环节,供需方直接洽谈的方法,按工程进度签订材料供应合同,明确材料进场日期,
