资源描述
目 录
工程概况 ……………………………………………………2
编制依据…………………………………………………….3
施工准备……………………………………………………。3
屋面施工方法………………………………………………。4
雨季施工措施………………………………………………12
成品保护……………………………………………………12

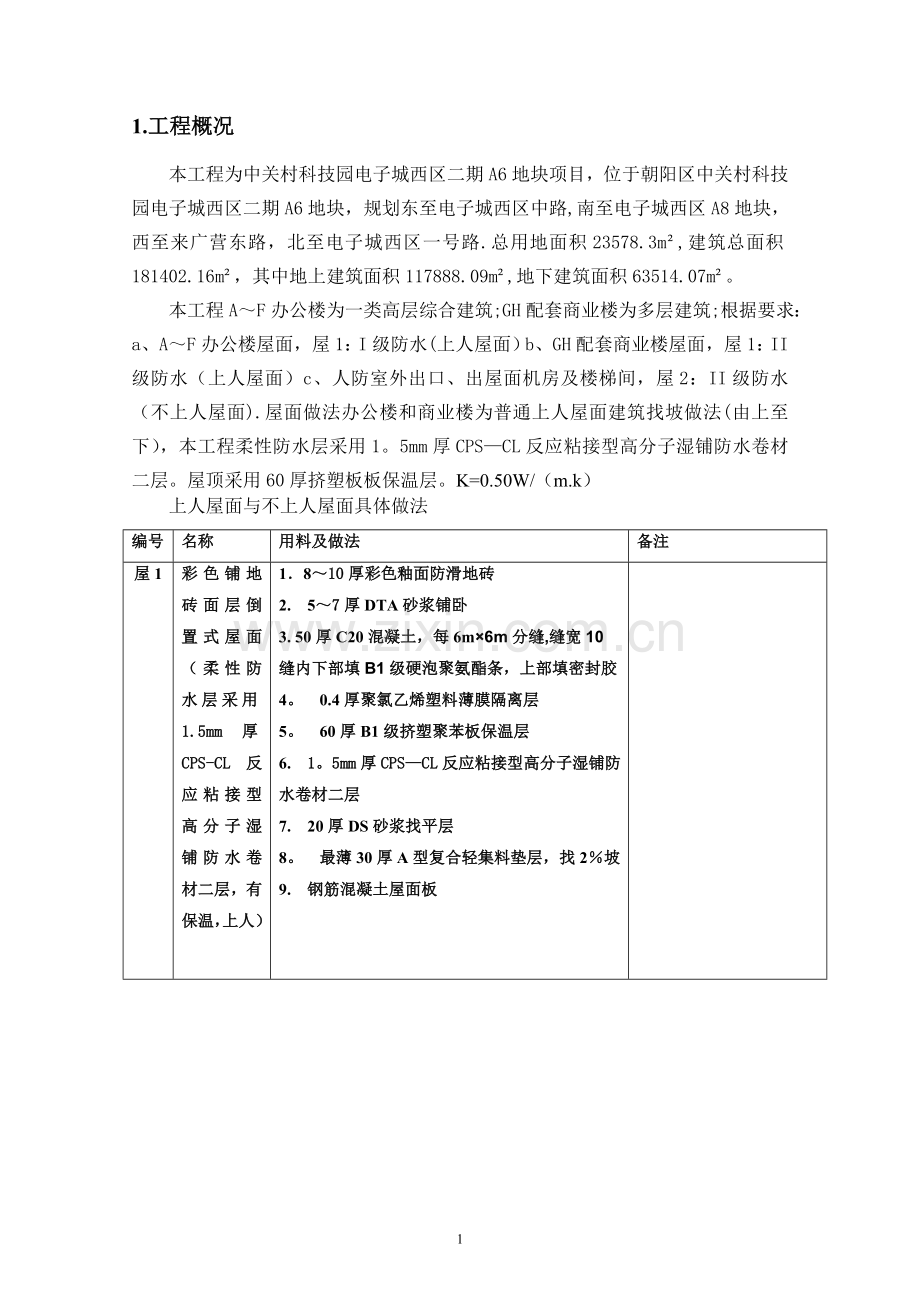

环境因素及危险源控制……………………………………131.工程概况
本工程为中关村科技园电子城西区二期A6地块项目,位于朝阳区中关村科技园电子城西区二期A6地块,规划东至电子城西区中路,南至电子城西区A8地块,西至来广营东路,北至电子城西区一号路.总用地面积23578.3m²,建筑总面积181402.16m²,其中地上建筑面积117888.09m²,地下建筑面积63514.07m²。
本工程A~F办公楼为一类高层综合建筑;GH配套商业楼为多层建筑;根据要求:a、A~F办公楼屋面,屋1:I级防水(上人屋面)b、GH配套商业楼屋面,屋1:II级防水(上人屋面)c、人防室外出口、出屋面机房及楼梯间,屋2:II级防水(不上人屋面).屋面做法办公楼和商业楼为普通上人屋面建筑找坡做法(由上至下),本工程柔性防水层采用1。5mm厚CPS—CL反应粘接型高分子湿铺防水卷材二层。屋顶采用60厚挤塑板板保温层。K=0.50W/(m.k)
上人屋面与不上人屋面具体做法
编号
名称
用料及做法
备注
屋1
彩色铺地砖面层倒置式屋面(柔性防水层采用1.5mm厚CPS-CL反应粘接型高分子湿铺防水卷材二层,有保温,上人)
1.8~10厚彩色釉面防滑地砖
2. 5~7厚DTA砂浆铺卧
3. 50厚C20混凝土,每6m×6m分缝,缝宽10
缝内下部填B1级硬泡聚氨酯条,上部填密封胶
4。 0.4厚聚氯乙烯塑料薄膜隔离层
5。 60厚B1级挤塑聚苯板保温层
6. 1。5mm厚CPS—CL反应粘接型高分子湿铺防水卷材二层
7. 20厚DS砂浆找平层
8。 最薄30厚A型复合轻集料垫层,找2%坡
9. 钢筋混凝土屋面板
屋2
彩色铺地砖面层倒置式屋面(柔性防水层采用1。5mm厚CPS-CL反应粘接型高分子湿铺防水卷材二层,无保温,不上人)
1.8~10厚彩色釉面防滑地砖
2。 5~7厚DTA砂浆铺卧
3. 50厚C20混凝土,每6m×6m分缝,缝宽10
缝内下部填B1级硬泡聚氨酯条,上部填密封胶
4. 1.5mm厚CPS-CL反应粘接型高分子湿铺防水卷材二层
5. 20厚DS砂浆找平层
6. 最薄30厚A型复合轻集料垫层,找2%坡
7。 钢筋混凝土屋面板
2。编制依据
1.屋面工程应符合《屋面工程质量验收规范》(GB50207—2012)要求.
2。《屋面工程技术规范》(GB 50345—2012)
3.按照图纸及设计要求施工
4.采用图集(12BJ1-1)
3施工准备
3.1技术准备
有关技术人员认真审核图纸,熟悉各部位节点的做法,编制施工方案,经各部门会签,施工前由技术人员对作业队伍进行技术交底。防水工程必须由专业施工队进行施工并持证上岗。
3。2 材料准备
3.2.1 防水材料采用1.5mm厚CPS—CL反应粘接型高分子湿铺防水卷材二层,材料有产品合格证书和性能检测报告、材料的品种规格、性能须符合现行国家规范的规定及设计要求。
3.2.2 保温材料采用60厚挤塑聚苯板,材料有产品合格证书和性能检测报告、材料的品种规格、性能须符合现行国家规范的规定及设计要求。
3.2.3 密封材料除注明者外均采用高分子聚胺脂建筑密封膏。
3.2.4 上人面层采用8~10厚彩色釉面防滑地砖,规格品种均符合国家规范和设计要求,外观颜色一致、表面平整、边角整齐、无翘曲及窜角。
3.2.5复合轻集料砂浆与水泥焦渣配合比准确.
3.3 基层处理:
将结构层上的杂物,垃圾清理后,并用水冲洗干净,并检查有无渗漏,一旦发现,要认真处理到不渗水为止。凡凸出基层的砼疙瘩、钢筋头、落地砂浆等用凿子凿去。
3。4结构层防渗漏措施:
2.1结构施工过程中因工艺而形成的施工缝,如女儿墙及二次施工的小构件、栏板底部应做成八字脚涂抹聚氨酯防水材料并作保护层。
2.2各种出屋面管道预留孔洞必须采用细石膨胀混凝土分两次浇灌密实。
2。3完成伸出屋面的所有管道,预埋出水口,竖向管道及出水口四周与基层接触处应留宽20mm的凹槽。用防水油膏填实并在根部做成圆形八字脚作防水处理.
4. 屋面施工方法
屋面工程施工按工序、层次进行检验,合格后方可进行下道工序、层次的作业。建立各道工序的自检、交接检和专职人员检查的“三检"制度,并有完整的检查记录。屋面防水层完工后,避免在其上凿孔打洞。
4。1 施工流程
4。1。1不上人屋面:基层处理→复合轻集料找坡最薄处30厚或结构找坡→20厚DS砂浆找平层→1.5mm厚CPS—CL反应粘接型高分子湿铺防水卷材二层→50厚C20混凝土保护层,每6m×6m见方分缝→5~7厚DTA砂浆→8~10厚彩色釉面防滑地砖
4。1。2上人屋面:基层处理→复合轻集料找坡最薄处30厚或结构找坡→20厚DS砂浆找平层→1.5mm厚CPS—CL反应粘接型高分子湿铺防水卷材二层→60厚BI级挤塑聚苯板→0.4厚聚氯乙烯薄膜隔离层→50厚C20混凝土保护层,每6m×6m见方分缝→5~7厚DTA砂浆→8~10厚彩色釉面防滑地砖
4.2 防水工艺层施工
4.2.1工程说明
本工程屋面防水等级为两种,适用范围如下:
(1) A-F办公楼屋面,屋1:Ⅰ级防水,参12BJ1—1平屋DZ-5地砖面(上人屋面)
(2)GH商业楼屋面,屋1:Ⅱ级防水,参12BJ1—1平屋DZ—5地砖面(上人屋面)
(3)人防室外出口、出屋面机房及楼梯间,屋2:II级防水,参12BJ1—1平屋DZ-5混凝土面(不上人屋面,取消保温层)
(4)本工程柔性防水层采用1。5mm厚CPS—CL反应粘接型高分子湿铺防水卷材二层.
(5)出屋面管道、设备基础、预埋件等应在防水层施工前完成,防水材料应上翻。
4.2.2屋面防水构造图
4.2.3屋面细部节点
(1)变形缝
(2)檐沟、女儿墙
(3)落水口
4。2。4施工步骤
1、清理基层:
基层表面应坚实、平整、干净、充分湿润无积水,并符合以下条件,方可办理验收、工作面移交手续
管道、排水口、烟筒等各种构件已安装并固定完毕
清理基层表面油污、砂子等杂物,突出表面的石子、砂浆疙瘩等应清理干净。铲除排水口、烟筒、管壁上的水泥砂浆等附着物
阴阳角采用水泥砂浆抹成圆弧形,阴角圆弧最小半径50mm,阳角圆弧最小半径20mm,也可抹成45°斜角
2、节点密封、附加增强层
按规范要求,对节点部位进行加强处理,如管根边、阴阳角、变形缝、施工缝、落水口等做加强层处理;管根边用专用CPS密封膏密封,后浇带设加强层(避免受拉)
3、配制水泥凝胶
按水泥:水=1:0。5(重量比)的比例先将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面多余的水倒掉;在气温高、基面干燥时,加入水泥用量约5%的聚合物建筑胶(保水剂),即水泥:水:聚合物建筑胶=1:0。5:0.05用电动搅拌机搅拌不少于5分钟。
4、弹基准线试铺
根据施工现场状况进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线
5、撕开卷材底部隔离膜
卷材试铺后,将要铺贴的卷材裁好,反铺于基面上(即底部隔离膜朝上),撕剥去卷材隔离膜
6、基面刮涂水泥凝胶
其厚度视基层平整情况而定(一般1。5mm~2.5mm厚),刮涂水泥凝胶应均匀、平整.刮涂的宽度比卷材的长、短边宜各宽出100mm
7、卷材铺贴
抬铺法
把已裁好的卷材剥去全部隔离膜后,将水泥凝胶刮涂在卷材粘接面,然后分别从卷材的两端抬起,翻转和铺贴在待铺位置啊上
滚铺法
把隔离膜轻轻划开(注意不要划伤卷材),将卷材沿基准线向前推铺,边撕隔离膜边铺贴
8、 辊压排气
铺贴卷材时,用木抹子、橡胶板或辊筒等从中间向两边刮压排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离膜揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘
9、 卷材搭接、收头密封
搭缝链接宽度:屋面不小于60mm,地下室不小于80mm,种植屋面不小于100mm.搭接形式见图一、图二
4.3 保温隔热层施工
4.3。1本工程保温材料为60厚挤塑板板保温层,施工前,根据找坡沿分水线及排水坡向纵横挂线,以控制铺贴保温层的厚度、表面平整度及排水坡度。
4.3。2沿线铺贴保温板,保温板材不应破碎、缺棱掉角,铺设时遇有缺棱掉角、破碎不齐的,锯平拼接使用,应铺贴平整、严实.
4。3。3随铺贴随填补板缝,保温板之间缝隙应用同类材料碎屑填嵌饱满。
4。3。4保温板应紧贴基层铺设,铺平垫稳,坡度正确,同时应做好防雨准备,施工完毕应填写隐蔽工程记录,经验收合格后方可进行下道工序施工.
4.4 屋面面层
本工程上人屋面采用8~10厚彩色釉面防滑地砖用5~7厚DTA砂浆铺卧。
4。4。1工艺流程:基层处理→找标高、弹线→抹砂浆结合层→弹铺砖控制线→铺砖→勾缝→养护。
(1)基层处理:将水泥砂浆基层上的杂物清理掉,并剔掉砂浆落地灰,用钢丝刷刷净浮浆层。
(2)找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上。
(3)砂浆结合层(5~7mm厚):
①洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
②抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距1。5m,灰饼上平就是水泥砂浆找平层的标高。有地漏的部位,应由四周向地漏方向放射形抹标筋,并找好坡度。抹灰饼和标筋应使用干硬性砂浆,厚度为5~7mm。
③砂浆结合层:清净抹标筋的剩余浆渣,涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆。根据标筋的标高,用木抹子将已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平.
(4)弹铺砖控制线:找平层砂浆抗压强度达到1.2MPa时,开始上人弹控制线。
(5)铺砖:
① 铺砌前将砖板块放入水桶中浸水湿润,晾干后表面无明水时,方可使用。
② 结合层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4~0.5),涂刷面积不要过大,铺多少刷多少。
③ 铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥砂浆结合层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺砌。
④ 拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
(6)勾缝擦缝:面层铺贴应在24h内进行擦缝、勾缝工作,并应采秀同品种、同标号、同颜色的水泥。
① 勾缝:用1:1水泥砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净.
② 擦缝:如设计要求不留缝隙或缝隙很小时,由要求接缝平直,在铺实修整好的砖面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。
(7)养护:铺完砖24h后,洒水养护,时间不应少于7d。
4。5屋面找平层
本工程采用20厚DS砂浆找平层,采用现场机械搅拌。所有墙的阴角、阳角处做半径100mm的圆角,地面上的阴角做成50mm以上的圆角,用阴角抹子捋光、压实。找平层设分格缝,分格缝间距不大于6m,缝宽5mm~20mm,缝内填嵌密封材料。
4。5。1工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→拌制砂浆→刷水泥砂浆结合层→铺DS砂浆面层→铁抹子一遍压光→养护。
(1)基层处理:将基层上的杂物清理掉。
(2)找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上。
(3)抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距1。5m,灰饼上平就是DS砂浆找平层的标高。有地漏的部位,应由四周向地漏方向放射形抹标筋,并找好坡度.抹灰饼和标筋应使用干硬性砂浆,厚度为20mm.
(4)拌制砂浆:DS砂浆采用现场机械搅拌。
(5)刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,其水灰比为0.4~0。5。
(6)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺DS砂浆,在灰饼之间将砂浆铺均匀,然后用木刮杠按灰饼高度刮平。铺砂浆时如果灰饼已硬化,在木刮杠刮平后,应将利用过的灰饼敲掉,用砂浆将其填平。
(7)铁抹子一遍压光:铁抹子压一遍,直到出浆为止.如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1:1)的拌合料,再用铁抹子用力抹压,使干拌料与砂浆紧密结合为一体。
(8)养护:地面压光完工后24h,铺锯末或其它材料覆盖,洒水养护,待地面抗压强度达要求后,才能上人。
(10)冬期施工时,室内温度不得低于5℃。
4。6 密封材料
密封材料选用高分子聚胺脂建筑密封膏,用于分隔缝以及天沟、檐沟、泛水、变形缝等细部构造的密封处理。密封防水部位的基层质量应符合下列要求:
基层应牢固,表面应平整、密实,不得有蜂窝、麻面、起皮和起沙现象。嵌填密封材料的基层应干净、干燥.密封防水处理连接部位的基层,应涂刷与密封材料相配套的基层处理剂。接缝处的密封材料底部应填放背衬材料,外露的密封材料上应设置保护层,其宽度不应小于200mm.
4.7复合轻集料垫层(建筑找坡)
4。7.1作业条件
1.主体结构工程质量已办完验收手续,标高线已弹在四周墙上。
2。机电管线已安装完成,管孔已浇筑细石混凝土并填塞密实。铺设机电管线已办完验收手续。
3。复合轻集料垫层2%找坡
4.7。2施工工艺
工艺流程:基层处理→找标高弹控制线→抹灰饼→铺设复合轻集料垫层
1.基层处理:浇筑复合轻集料垫层前,对混凝土楼板基层进行处理,把粘结在基层的松动混凝土、砂浆等剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净.
2. 找标高弹控制线:根据墙上的+50cm控制线,往下量测出垫层标高并弹在四周墙上。按设计要求的坡度找出最高和最低点(30厚)后,拉小线抹出成坡度的灰饼,以便控制表面标高。
3。抹灰饼:按设计要求的坡度找出最高和最低点后,拉小线抹出成坡度的灰饼,以便控制表面标高。
4。复合轻集料:铺复合轻集料时,随铺随压,用大刮杠刮平,再用铁抹子压密实,全部操作要在2h内完成。
4.8闭水试验
防水层铺设完毕后,必须进行普遍的淋水实验两小时,或在雨后经甲方、设,经隐蔽验收,确认做法符合设计要求,做蓄水试验,确认不渗漏水,方可进行下道工序施工,蓄水试验的时间不应少于24小时,蓄水量以水高过屋面防水层最高点为准。也可在雨后或持续淋水2h以后进行观察屋面有无渗漏或积水。蓄水试验完毕放水时,应缓慢的将封堵排水口的沙袋或其他堵塞物取开一个小口,将所蓄的水缓慢的排走.严禁一下子将堵塞物全部取开,使排水骤然增加,冲击破坏排水管。
5 雨季施工措施
5。1 屋面工程各道工序不得在雨天施工,尤其是保温层、防水层必须在没雨天气施工,要注意了解天气预报,安排好施工计划,尽可能劈开雨天。
5。2 在屋面工程施工过程中,准备好防雨蓬或塑料布,以便遇雨时及时遮盖工作面,防治雨淋。
5.3 要保证雨水口畅通,雨水口周围不得存放材料工具。
5.4 防水材料要存放在专门的库房内,不得存放在露天下.
6 质量要求及措施
6.1 防水材料及其他的材料的品种、牌号、质量等必须符合设计要求和有关规定.
6.2 防水层及墙根、变形缝、管根等细部做法必须符合设计要求及技术规范规定。防水层不得有渗漏现象.
6。3 防水层要牢固平整,不得有积水现象,不准有起波、松动现象,排水要畅通。
6。4 卷材防水层铺贴和搭接,收头符合设计要求和施工规范规定,并黏贴脑骨,无控股、损伤、滑移、翘边、起泡、褶皱等缺陷。表面应符合排水要求,防水层无积水现象。
6.5 卷材防水层的保护层应牢固,结合紧密,厚度均匀一致。
6.6 地砖铺砌要平整,构缝严密,分隔缝留设正确。
6。7 允许偏差:
A. 找平层表面平整度≤5mm(靠尺)
B 保温层表面平整度≤7mm(靠尺)
C 卷材搭接宽度≤—10mm(卷尺)
6。8 屋面工程施工加强分项工程交接检查,未经检查验收不得进行后续施工,每道工序完成后,应由有关人员进行检查合格后,方可进行下步工序。
6.9 施工技术交底要到位,让参加施工的人员心中有数,有项目质检员监督检查屋面施工的全部过程,确保屋面工程为优良工程。
6.10 严禁在作业面上进行砂浆搅拌,在铺设保温层,找平层、找平坡时,不得随意加水,造成防水层基层过湿,影响质量。
7、成品保护
7.1找坡层施工时,应防止雨水淋湿,避免找坡层内水汽过大,找坡层施工完毕后应尽快施工找平层,找坡层上不得直接上车,不得随意踩踏,施工时应铺木板。
7.2已做好的保温层上不得直接行车或堆放重物,保温层施工完毕后应及时进行保护层的施工,雨季施工时,保温层应采取遮盖措施.
7。3保温层上进行作业时,操作人员宜穿软底鞋。
7。4找平层施工完干燥后应尽快进行防水施工,找平层未达到一定强度前禁止上人,禁止在上面打洞开槽.
8、环境因素及危险源控制
8。1 严禁从屋面向下抛撒杂物,清扫及砂浆拌合过程要避免灰尘飞扬,造成大气污染。
8.2 工完场清,施工中生成的建筑垃圾要及时清理、清运,防止大气、土壤污染。
8。3 涂料应选择环保型的材料,减少大气污染。
8.4 在施工中或涂膜未完全干燥之前,如遇强烈阳光或下雨,应采取措施予以遮挡。
8。5 贮存应放在阴凉、干燥、远离火种的地方。
8.6 施工现场严禁抽烟、明火,在施工现场和贮存库房应设有灭火器,防水材料和卷材应由专人看管。
8。7项目部对进场的施工操作人员必须进行安全教育,工长、施工员对作业班组进行详细安全技术交底,操作人员必须严格执行操作规程.
8.8进入施工现场必须戴好安全帽,施工前认真检查作业面是否存在安全隐患,发现不安全因素时,应及时排除.
8.9防水材料应单独存放在易燃易爆品库房,有专人管理,并配备灭火器,严格按使用规定领取。
8。10施工完的料筒、小块卷材不得随意丢弃和焚烧,可回收利用的尽量回收,不可回收的应按照规定妥善处理。
8.11操作人员施工时应配备防护措施.
11
展开阅读全文
