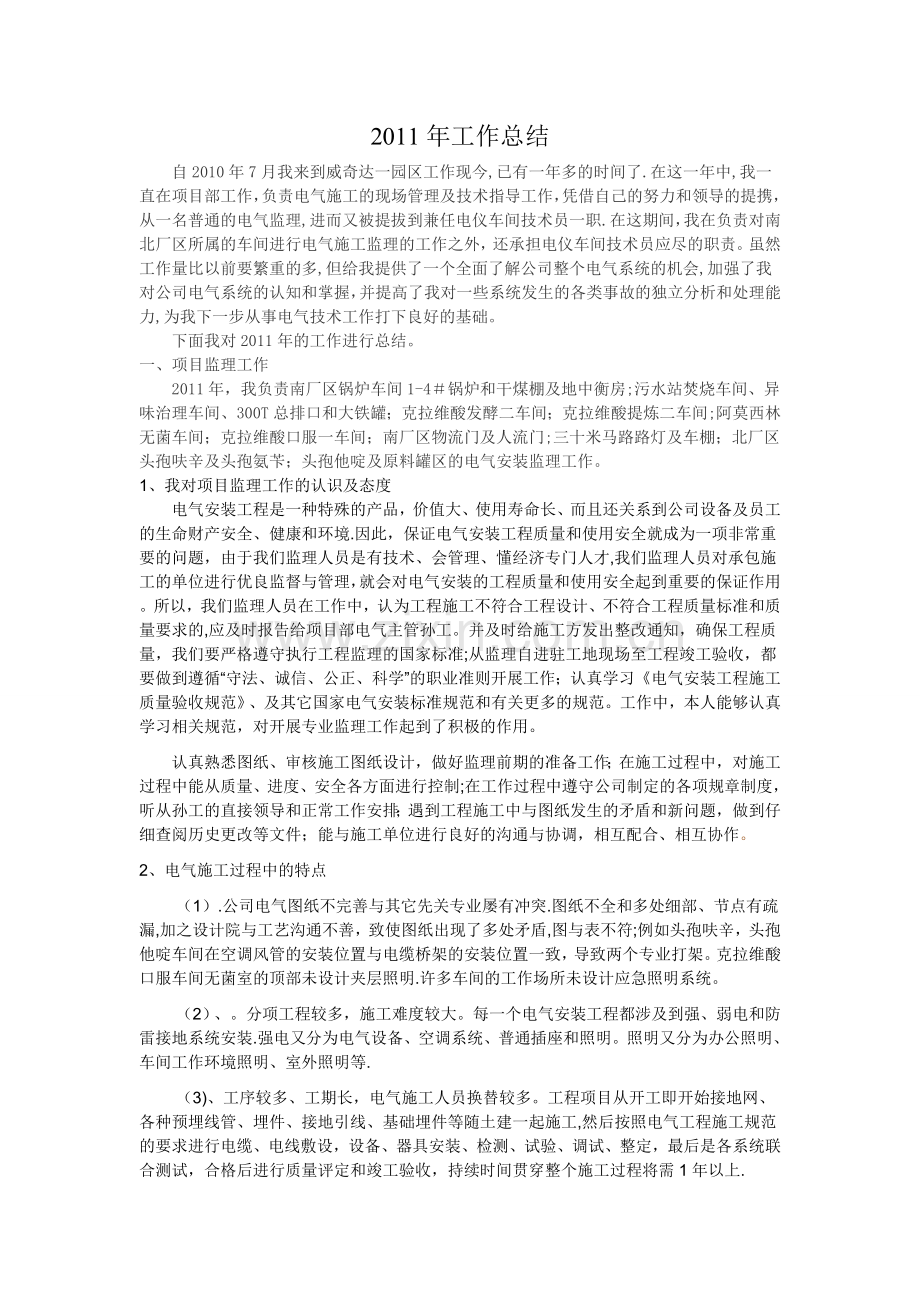

1、2011年工作总结自2010年7月我来到威奇达一园区工作现今,已有一年多的时间了.在这一年中,我一直在项目部工作,负责电气施工的现场管理及技术指导工作,凭借自己的努力和领导的提携,从一名普通的电气监理,进而又被提拔到兼任电仪车间技术员一职.在这期间,我在负责对南北厂区所属的车间进行电气施工监理的工作之外,还承担电仪车间技术员应尽的职责。虽然工作量比以前要繁重的多,但给我提供了一个全面了解公司整个电气系统的机会,加强了我对公司电气系统的认知和掌握,并提高了我对一些系统发生的各类事故的独立分析和处理能力,为我下一步从事电气技术工作打下良好的基础。下面我对2011年的工作进行总结。一、项目监理工作
2、2011年,我负责南厂区锅炉车间1-4锅炉和干煤棚及地中衡房;污水站焚烧车间、异味治理车间、300T总排口和大铁罐;克拉维酸发酵二车间;克拉维酸提炼二车间;阿莫西林无菌车间;克拉维酸口服一车间;南厂区物流门及人流门;三十米马路路灯及车棚;北厂区头孢呋辛及头孢氨苄;头孢他啶及原料罐区的电气安装监理工作。1、我对项目监理工作的认识及态度电气安装工程是一种特殊的产品,价值大、使用寿命长、而且还关系到公司设备及员工的生命财产安全、健康和环境.因此,保证电气安装工程质量和使用安全就成为一项非常重要的问题,由于我们监理人员是有技术、会管理、懂经济专门人才,我们监理人员对承包施工的单位进行优良监督与管理,就
3、会对电气安装的工程质量和使用安全起到重要的保证作用。所以,我们监理人员在工作中,认为工程施工不符合工程设计、不符合工程质量标准和质量要求的,应及时报告给项目部电气主管孙工。并及时给施工方发出整改通知,确保工程质量,我们要严格遵守执行工程监理的国家标准;从监理自进驻工地现场至工程竣工验收,都要做到遵循“守法、诚信、公正、科学”的职业准则开展工作;认真学习电气安装工程施工质量验收规范、及其它国家电气安装标准规范和有关更多的规范。工作中,本人能够认真学习相关规范,对开展专业监理工作起到了积极的作用。认真熟悉图纸、审核施工图纸设计,做好监理前期的准备工作;在施工过程中,对施工过程中能从质量、进度、安全

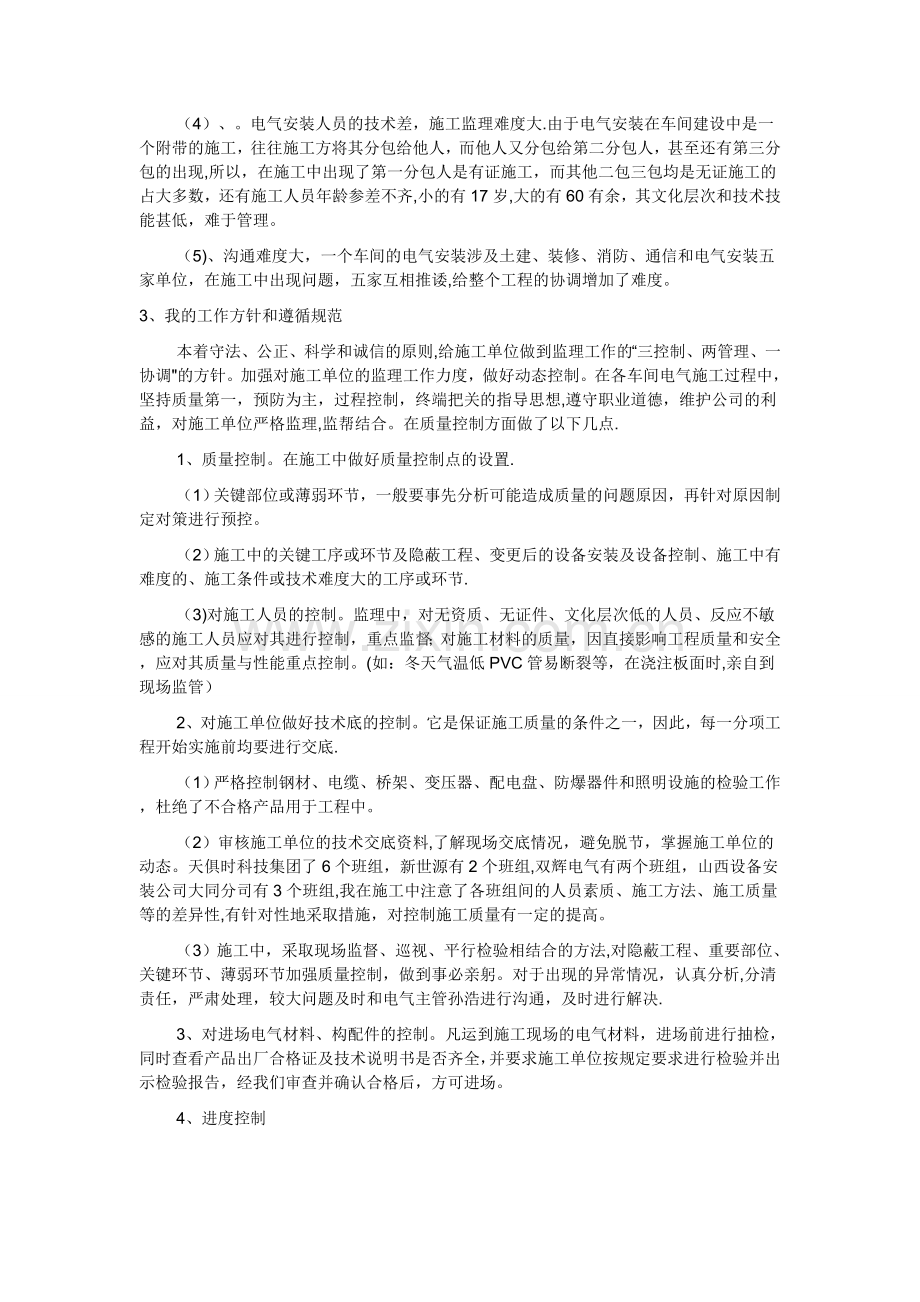

4、各方面进行控制;在工作过程中遵守公司制定的各项规章制度,听从孙工的直接领导和正常工作安排;遇到工程施工中与图纸发生的矛盾和新问题,做到仔细查阅历史更改等文件;能与施工单位进行良好的沟通与协调,相互配合、相互协作。2、电气施工过程中的特点(1).公司电气图纸不完善与其它先关专业屡有冲突.图纸不全和多处细部、节点有疏漏,加之设计院与工艺沟通不善,致使图纸出现了多处矛盾,图与表不符;例如头孢呋辛,头孢他啶车间在空调风管的安装位置与电缆桥架的安装位置一致,导致两个专业打架。克拉维酸口服车间无菌室的顶部未设计夹层照明.许多车间的工作场所未设计应急照明系统。(2)、。分项工程较多,施工难度较大。每一个电气
5、安装工程都涉及到强、弱电和防雷接地系统安装.强电又分为电气设备、空调系统、普通插座和照明。照明又分为办公照明、车间工作环境照明、室外照明等.(3)、工序较多、工期长,电气施工人员换替较多。工程项目从开工即开始接地网、各种预埋线管、埋件、接地引线、基础埋件等随土建一起施工,然后按照电气工程施工规范的要求进行电缆、电线敷设,设备、器具安装、检测、试验、调试、整定,最后是各系统联合测试,合格后进行质量评定和竣工验收,持续时间贯穿整个施工过程将需1年以上.(4)、。电气安装人员的技术差,施工监理难度大.由于电气安装在车间建设中是一个附带的施工,往往施工方将其分包给他人,而他人又分包给第二分包人,甚至还
6、有第三分包的出现,所以,在施工中出现了第一分包人是有证施工,而其他二包三包均是无证施工的占大多数,还有施工人员年龄参差不齐,小的有17岁,大的有60有余,其文化层次和技术技能甚低,难于管理。(5)、沟通难度大,一个车间的电气安装涉及土建、装修、消防、通信和电气安装五家单位,在施工中出现问题,五家互相推诿,给整个工程的协调增加了难度。3、我的工作方针和遵循规范本着守法、公正、科学和诚信的原则,给施工单位做到监理工作的“三控制、两管理、一协调的方针。加强对施工单位的监理工作力度,做好动态控制。在各车间电气施工过程中,坚持质量第一,预防为主,过程控制,终端把关的指导思想,遵守职业道德,维护公司的利益
7、,对施工单位严格监理,监帮结合。在质量控制方面做了以下几点.1、质量控制。在施工中做好质量控制点的设置.(1)关键部位或薄弱环节,一般要事先分析可能造成质量的问题原因,再针对原因制定对策进行预控。(2)施工中的关键工序或环节及隐蔽工程、变更后的设备安装及设备控制、施工中有难度的、施工条件或技术难度大的工序或环节.(3)对施工人员的控制。监理中,对无资质、无证件、文化层次低的人员、反应不敏感的施工人员应对其进行控制,重点监督;对施工材料的质量,因直接影响工程质量和安全,应对其质量与性能重点控制。(如:冬天气温低PVC管易断裂等,在浇注板面时,亲自到现场监管)2、对施工单位做好技术底的控制。它是保
8、证施工质量的条件之一,因此,每一分项工程开始实施前均要进行交底.(1)严格控制钢材、电缆、桥架、变压器、配电盘、防爆器件和照明设施的检验工作,杜绝了不合格产品用于工程中。(2)审核施工单位的技术交底资料,了解现场交底情况,避免脱节,掌握施工单位的动态。天俱时科技集团了6个班组,新世源有2个班组,双辉电气有两个班组,山西设备安装公司大同分司有3个班组,我在施工中注意了各班组间的人员素质、施工方法、施工质量等的差异性,有针对性地采取措施,对控制施工质量有一定的提高。(3)施工中,采取现场监督、巡视、平行检验相结合的方法,对隐蔽工程、重要部位、关键环节、薄弱环节加强质量控制,做到事必亲躬。对于出现的
9、异常情况,认真分析,分清责任,严肃处理,较大问题及时和电气主管孙浩进行沟通,及时进行解决.3、对进场电气材料、构配件的控制。凡运到施工现场的电气材料,进场前进行抽检,同时查看产品出厂合格证及技术说明书是否齐全,并要求施工单位按规定要求进行检验并出示检验报告,经我们审查并确认合格后,方可进场。4、进度控制要求各施工单位在施工前必须对所施工项目报施工进度,我们按施工进度监督施工单位的工程进展情况,对出现施工延误的情况,我们及时与施工单位协商,找原因、想办法,共同将延误的工期补回来,确保既定车间按期投产。5、工程施工的质量验收。电气工程施工质量验收是工程建设质量控制的一个重要环节。必须执行电气安装工
10、程施工质量验收统一标准,它是电气安装专业验收规范的通用准则。(1)线管敷设:、暗配穿线钢管,接口有对焊现象。在检查过程中经常会遇到此问题,厚壁钢管(壁厚大于2mm的)对焊连接,会产生内部结瘤,使穿线缆时损坏绝缘层,薄壁钢管(壁厚小于等于2mm的)熔焊连接会产生烧穿,埋入混凝土中会渗入浆水,导致导管堵塞。这些现象都是不允许发生的。因此我们对施工单位进行了强制要求:金属导管严禁对口熔焊连接,镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。厚壁钢管应加套管焊接,焊缝要求饱满密实。镀锌钢管要求螺纹连接,连接处两端用专用接地卡固定跨接接地线。薄壁钢管有螺纹连接、紧定连接等,但要求接口采取封堵措施,以防
11、止潮气渗入管内造成电线绝缘层老化,且增加连接处的电气导通性.、暗配线管敷设深度不符合规范要求.暗配管埋设深度太深不利于与盒、箱连接,有时剔槽太深会影响墙体等建筑物的质量;太浅同样不利于与盒、箱连接,还会使建筑物表面有裂纹,在某些潮湿场所,钢导管的锈蚀会显现在墙面上,所以埋设深度恰当,既保护导管又不影响建筑物质量.因此我们对施工明确要求:暗配的导管,保护层厚度大于15mm,且槽应用强度等级不小于M10的水泥砂浆抹面保护。开槽要求采用机械开槽,禁止手工开槽。还有,钢管内外不刷防锈保护漆,针对这些问题,在检查现场时存在立即纠此类问题立即予以纠正。、PVC20管用量最多,在敷设时距离不准、弯角过小、对
12、接不涂胶、刻线槽的宽度不够、恢填空鼓、刻槽有横走现象。这些问题随时看到随时予以纠正。(2)配电柜安装:a、配电柜的基础。安装图纸要求,配电柜必须使用10槽钢制作基础,要求基础平整、光滑,固定牢靠,整个平面的水平误差在0。3之内,内外表面要进行防锈处理。在施工中施工方的基础制作,为赶进度,用非专业焊工进行制作,对此,我们对施工方予以严肃批评,并现场监督进行整改。b、柜体安装存在以下问题, 柜体螺栓未按规定安装. 分支回路的螺栓未予以二次紧固.针对以上存在的问题: 要求对所有安装的柜体重新检查并补上盘间缺少的螺栓.配电柜的分支回路二次检查,并排查分支回路存在的缺陷。(3)电缆桥架的安装:、电缆桥架
13、支撑不稳。、电缆桥架未进行防锈处理;、电缆桥架未进行接地线的铺设,新要求是:所有桥架在车间内必须走门型架,车间外走管廊,并用50角钢制作支架。加工后的电缆桥架必须进行防锈处理,所有电缆桥架必须铺设接地线。这样的问题在巡查时我们都一一进行纠正.(4)防雷接地系统安装有的避雷带及接地装置搭接长度不够,且为单面焊。避雷带及接地装置安装要求: 扁钢的搭接长度不应小于其宽度的二倍,三面施焊,当扁钢宽度不同时,搭接长度以宽的为准; 圆钢的搭接长度不应小于其直径的六倍,双面施焊,当直径不同时,搭接长度以直径大的为准; 圆钢与扁钢连接时,其搭接长度不应小于圆钢直径的六倍,双面施焊; 扁钢与钢管、扁钢与角钢焊接
14、时,应紧贴3/4钢管表面,或紧贴角钢外侧两面,上、下两侧施焊; 除埋设在混凝土中的焊接接头外,其他均应有防腐措施。不做到以上规范,不予以验收.(5)电缆铺设、铺设电缆必须以管线表为基准,按管线表进行铺设,每趟电缆要对其长度进行登记,盘柜与设备处的预留电缆不得多于3米,未制作管线表并未与我方协商者,一律不得进行电缆铺设,否则不予验收。、每趟电缆在铺设前必须进行打压试验,未打压的电缆,出现一切故障由,已施工方自行承担,同时我方不予验收。五、对出现工程质量问题的及时处理对无图施工、无证施工、多次分包、挂靠、施工管理不到位、使用不合格的原材料、超尺寸的恶劣开槽打洞、不合格的预留孔洞、削弱承重截面的施工
15、,我方发现后及时制止其施工,严重或不听我方口头制止的,我方直接通知其所属项目部进行停工。对工程施工中出现的细小质量问题,尽量在巡视施工现场时解决和在分项、分部工程验收过程中及时解决。对于一般可以通过返工、返修的工程质量缺陷,我方已应责成承包单位先写出质量问题报告,说明情况并提出处理意见,经过我方电气主管及工程设备部核实和研究确定处理方案,批复承办单位处理,处理后重新验收.六、资料收集、整理施工中及时收集有关资料,做到齐全、完整,与工程同步,竣工时达到装订、归档要求。七、 本年度电气工程进展情况(1) 、已完工项目 锅炉车间1-4#锅炉和干煤棚及地中衡房;污水站焚烧车间、异味治理车间、300T总
16、排口和大铁罐;头孢他啶及罐区;头孢呋辛车间;南区人流门及物流门;三十米马路的路灯 (2)、未完成项目克拉维酸发酵二车间;克拉维酸提炼二车间;阿莫西林无菌车间;克拉维酸口服一车间;南区成品库;这些车间的电缆桥架,设备接地和设备预埋管线已经制作完成。南区钢材库,三十米马路车棚未进行电气施工。八、 电气其它工作 绘制了克拉维酸发酵二车间;克拉维酸提炼二车间;阿莫西林无菌车间;克拉维酸口服一车间一次系统图。 绘制了三十米马路车棚的电气系统图. 负责组织搬迁了阿莫西林回收及溶媒库的配电柜和污水站鼓风机的五面控制柜 审核各施工单位已完工的电气施工预决算,由预算前的25806237。77元,审核为23588
17、440。29元。共审核下2217797.48元 完成了锅炉地中衡东边深井泵;污水站办公室旁的深井泵;三十米马路北面的深井泵的正式电源改造。 完成了污水站焚烧车间220KW空压机的电气安装工程 完成了南北厂区3台临电箱的改造和安装工程 九、存在问题及明年打算 1、土建和装修电气未明确由甲方电气人员负责监理,导致施工时无法控制这两部分施工单位的施工质量和施工进度,给车间的投产造成一定负面影响。 2、施工时,各方缺乏有效沟通,经常造成一方的工程与另一方施工发生冲突,导致已完工的工程必须返工重做,及浪费了材料又影响了施工进度。同时土建的野蛮施工也给电气施工造成不利影响,如已完工的设备接地线经常被土建挖
18、断。 3、电气施工方人员少,在大面积开工的条件下,经常出现顾上顾不了下的情况,不利于我方工程的统一协调管理。 4、我方监理人员少,在几个车间同时开工的情况下,无法点对点的对施工现场进行监理,给施工方留下部分漏洞. 针对这种状况,工程设备部下步将从源头上强化管理工作,切实将管理的责任制更加明确化,对每项工作都能落实到人.同时明确土建和装修电气的甲方监理工作,将这两部分的纳入甲方有效的控制范围,避免由此引起的工程延误和施工质量问题。以后要经常进行各专业的协调,有效提高各专业的施工效率. 在公司各种电气材料到位的情况下,我们有信心在三个月内,保质保量的完成电气施工任务,我想通过我们共同的努力,我们公司的明天会更好.侯继勤 2011年11月16日
