资源描述

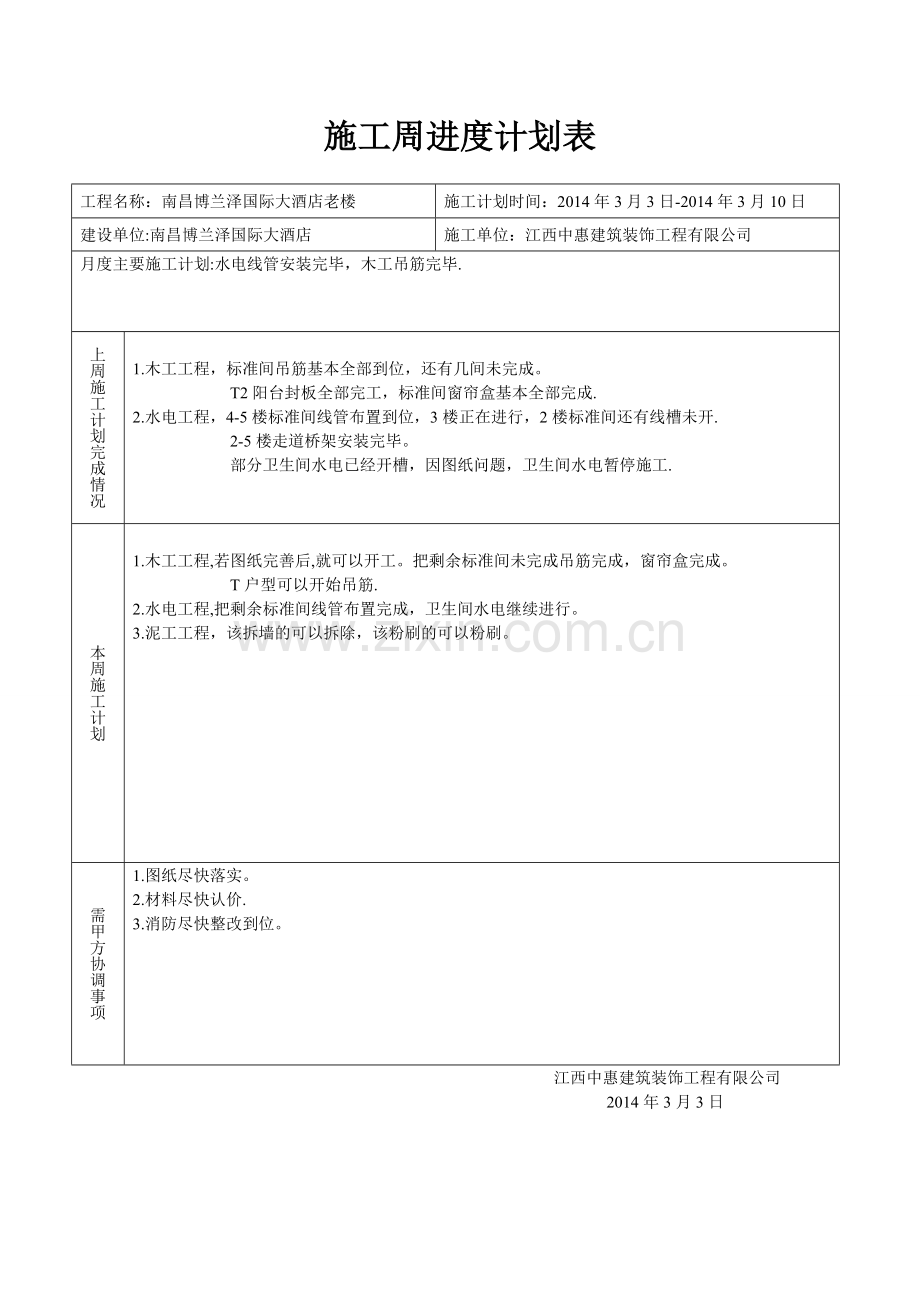

施工周进度计划表
工程名称:南昌博兰泽国际大酒店老楼
施工计划时间:2014年3月3日-2014年3月10日
建设单位:南昌博兰泽国际大酒店
施工单位:江西中惠建筑装饰工程有限公司
月度主要施工计划:水电线管安装完毕,木工吊筋完毕.
上周施工计划完成情况
1. 木工工程,标准间吊筋基本全部到位,还有几间未完成。
T2阳台封板全部完工,标准间窗帘盒基本全部完成.
2. 水电工程,4-5楼标准间线管布置到位,3楼正在进行,2楼标准间还有线槽未开.
2-5楼走道桥架安装完毕。
部分卫生间水电已经开槽,因图纸问题,卫生间水电暂停施工.
本周施工计划
1. 木工工程,若图纸完善后,就可以开工。把剩余标准间未完成吊筋完成,窗帘盒完成。
T户型可以开始吊筋.
2. 水电工程,把剩余标准间线管布置完成,卫生间水电继续进行。
3. 泥工工程,该拆墙的可以拆除,该粉刷的可以粉刷。
需甲方协调事项
1. 图纸尽快落实。
2. 材料尽快认价.
3. 消防尽快整改到位。
江西中惠建筑装饰工程有限公司
2014年3月3日
