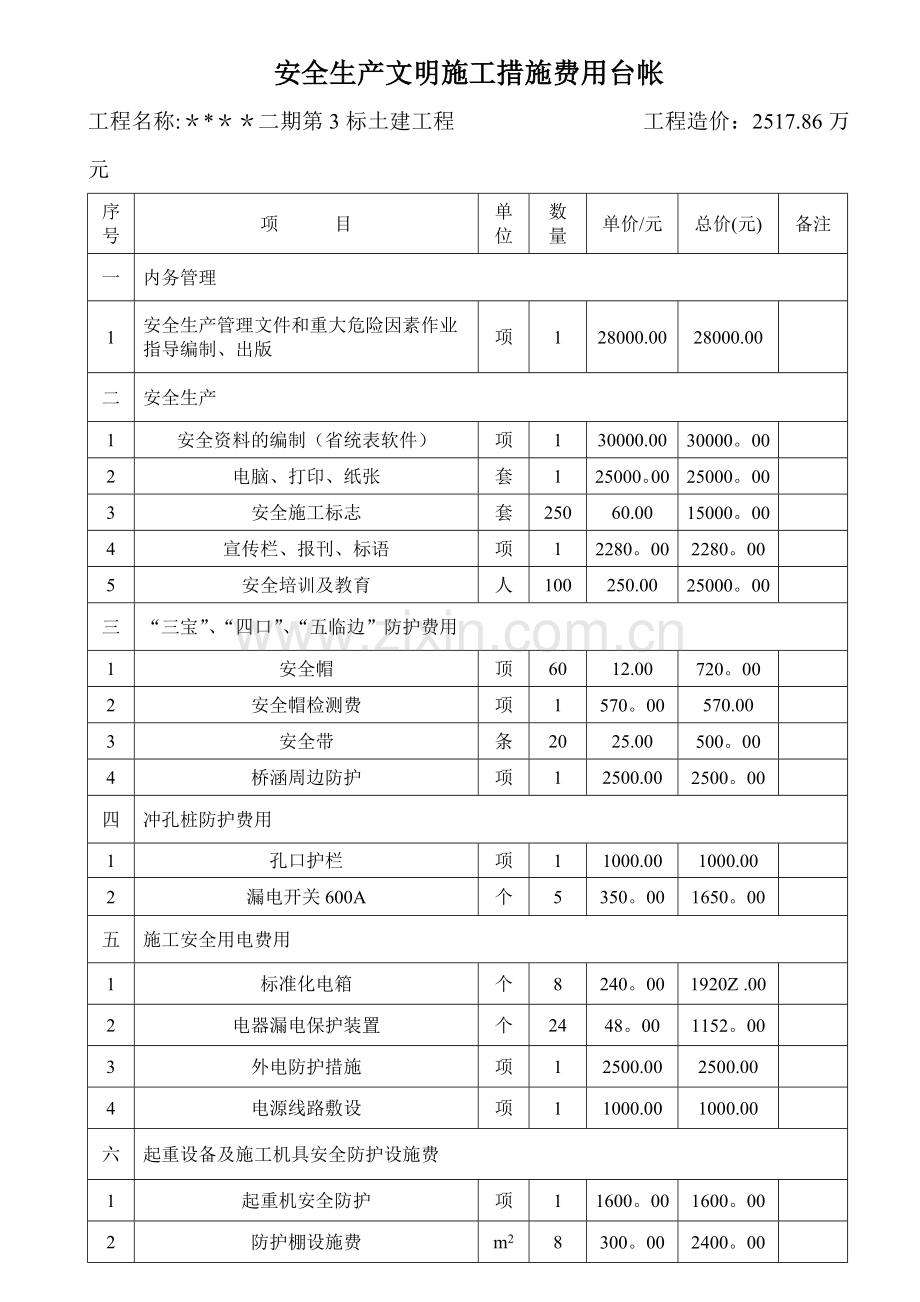

安全生产文明施工措施费用台帐
工程名称:****二期第3标土建工程 工程造价:2517.86万元
序 号
项 目
单 位
数 量
单价/元
总价(元)
备注
一
内务管理
1
安全生产管理文件和重大危险因素作业指导编制、出版
项
1
28000.00
28000.00
二
安全生产
1
安全资料的编制(省统表软件)
项
1
30000.00
30000。00
2
电脑、打印、纸张
套
1
25000。00
25000。00
3
安全施工标志
套
250
60.00
15000。00
4
宣传栏、报刊、标语
项
1
2280。00
2280。00
5
安全培训及教育
人
100
250.00
25000。00
三
“三宝”、“四口”、“五临边”防护费用
1
安全帽
顶
60
12.00
720。00
2
安全帽检测费
项
1
570。00
570.00
3
安全带
条
20
25.00
500。00
4
桥涵周边防护
项
1
2500.00
2500。00
四
冲孔桩防护费用
1
孔口护栏
项
1
1000.00
1000.00
2
漏电开关600A
个
5
350。00
1650。00
五
施工安全用电费用
1
标准化电箱
个
8
240。00
1920Z .00
2
电器漏电保护装置
个
24
48。00
1152。00
3
外电防护措施
项
1
2500.00
2500.00
4
电源线路敷设
项
1
1000.00
1000.00
六
起重设备及施工机具安全防护设施费
1
起重机安全防护
项
1
1600。00
1600。00
2
防护棚设施费
m2
8
300。00
2400。00
3
对讲机
台
2
520。00
1040.00
序 号
项 目
单 位
数 量
单价/元
总价(元)
备注
4
卷扬机部位安全防护设置
个
4
300.00
1200。00
5
电器机械设备接地零线费用
项
1
600.00
600.00
七
消防设施、消防器材及保健急救措施
1
ABC灭火器设置
只
8
60。00
480.00
2
急救药箱
只
2
500。00
1000.00
3
消防演习费
项
1
12000.00
12000.00
八
劳动防护用品
1
工作服
套
25
80。00
2000。00
2
劳保鞋
双
30
25.00
750。00
3
手套
双
100
2。00
200.00
4
焊工防护面罩
个
4
22.00
88.00
5
水鞋
双
20
25。00
500。00
6
水衣
套
4
70
280.00
7
雨具
套
10
50.00
500.00
8
口罩
只
30
5.00
150.00
9
员工胸卡
张
50
2。00
100。00
10
员工现场饮用水
项
1
1000.00
1000.00
11
员工饭堂洗涤及消毒设备
套
1
900.00
900.00
九
文明施工
1
五牌一图
套
1
350.00
350.00
2
项目岗位职责牌
套
1
900。00
900.00
3
工地办公室
㎡
120
100。00
12000。00
4
宿舍、食堂、卫生间
㎡
240
55。00
11000。00
5
仓库
㎡
100
20。00
2000。00
6
进出车辆遮盖粉尘费用
项
1
2500.00
2500。00
7
泥浆处理费
项
1
10000。00
10000.00
序 号
项 目
单 位
数 量
单价/元
总价(元)
备注
十
交通疏导、警示设施费用
1
交通疏导费用
项
1
7200.00
7200。00
2
警示设施费用
项
1
900。00
900。00
十一
抢险应急措施费
项
1
38000.00
38000.00
十二
人身意外伤害保险费
项
1
72000.00
72000。00
十三
职业病预防及保健费用
项
1
20000。00
20000.00
十四
环境保护费用
1
排水设施
m
50
200。00
10000.00
2
固定废弃物处理
项
1
3000。00
3000.00
3
液体废弃物处理
项
1
4000。00
4000。00
4
物体污染处理
项
1
3000。00
3000.00
5
除“四害"措施费用
项
1
1200。00
1200。00
6
“四防”装置费用
项
1
1000。00
1000.00
各项目合计总价
26。11万元
施工单位:***建设工程集团公司
编 制 人:*** 编制日期:***年7月10日
安全生产文明施工措施费用使用计划
工程名称:***二期第3标土建工程 施工单位:***建设工程集团公司
项目
时间
安全生产
文明施工
备注
生产管理
“三宝”“四口”
防护措施
安全用电
消防措施
形象工程
环保措施
保健防护
***年7月
20%
5%
4%
6%
3%
2%
3%
3%
50%
***年8月
1%
1%
1%
1%
***年9月
1%
1%
1%
1%
***年10月
1%
1%
1%
1%
1%
***年11月
1%
1%
1%
1%
1%
***年12月
1%
1%
3%
2%
1%
1%
***年1月
1%
1%
1%
1%
1%
***年2月
1%
1%
1%
1%
***年3月
1%
1%
1%
1%
***年4月
2%
1%
2%
1%
1%
1%
1%
合计
32%
6%
7%
18%
15%
4%
13%
5%
100%
注:安全生产文明施工措施费用单独列项为259562.74元(开工时支付该费用的50%,中间安全文明施工评价合格后支付40%,竣工评价合格后支付10%)
