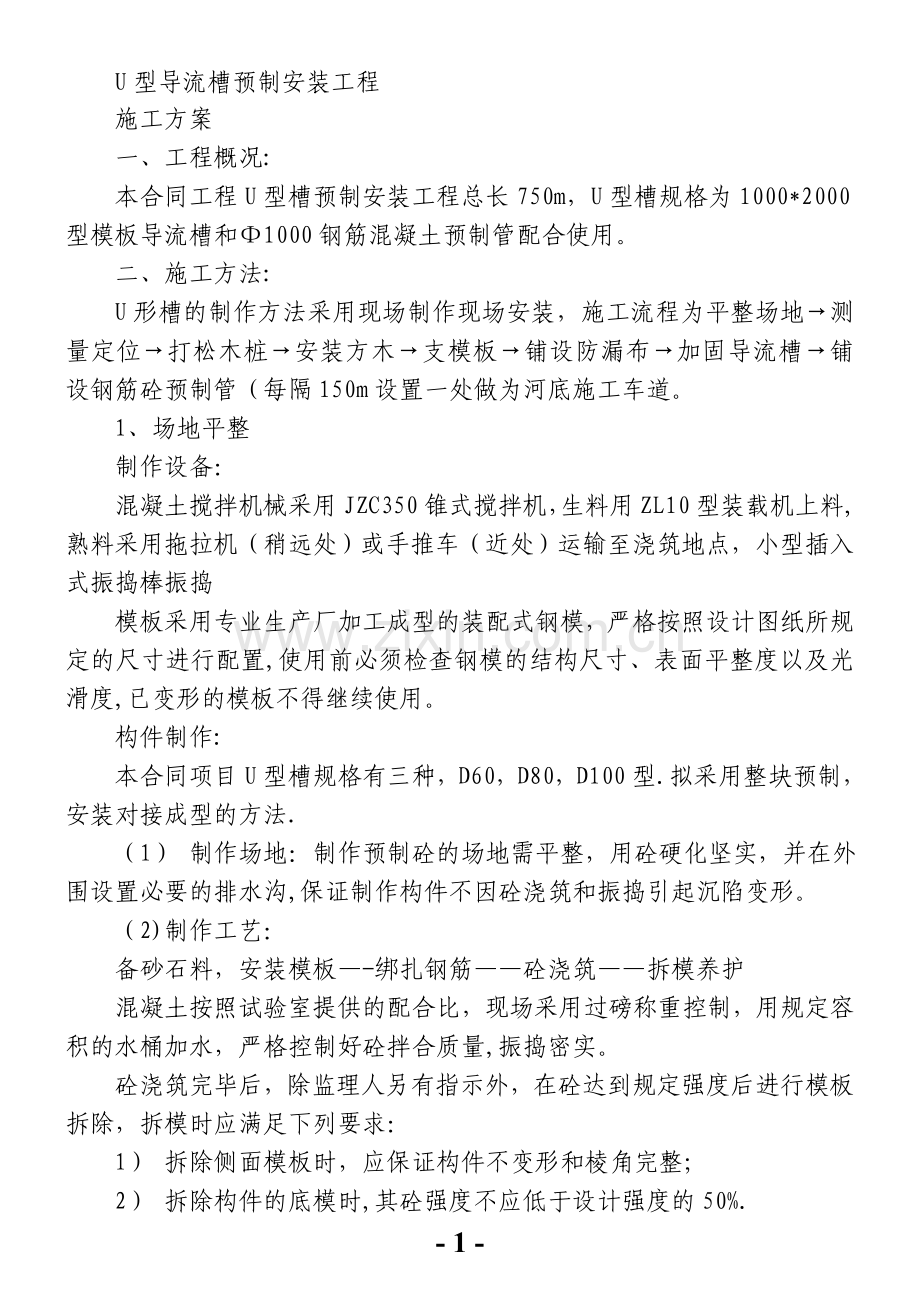

1、U型导流槽预制安装工程施工方案一、工程概况:本合同工程U型槽预制安装工程总长750m,U型槽规格为1000*2000型模板导流槽和1000钢筋混凝土预制管配合使用。二、施工方法:U形槽的制作方法采用现场制作现场安装,施工流程为平整场地测量定位打松木桩安装方木支模板铺设防漏布加固导流槽铺设钢筋砼预制管(每隔150m设置一处做为河底施工车道。1、场地平整制作设备:混凝土搅拌机械采用JZC350锥式搅拌机,生料用ZL10型装载机上料,熟料采用拖拉机(稍远处)或手推车(近处)运输至浇筑地点,小型插入式振捣棒振捣模板采用专业生产厂加工成型的装配式钢模,严格按照设计图纸所规定的尺寸进行配置,使用前必须检查
2、钢模的结构尺寸、表面平整度以及光滑度,已变形的模板不得继续使用。构件制作:本合同项目U型槽规格有三种,D60,D80,D100型.拟采用整块预制,安装对接成型的方法.(1) 制作场地:制作预制砼的场地需平整,用砼硬化坚实,并在外围设置必要的排水沟,保证制作构件不因砼浇筑和振捣引起沉陷变形。(2)制作工艺:备砂石料,安装模板-绑扎钢筋砼浇筑拆模养护混凝土按照试验室提供的配合比,现场采用过磅称重控制,用规定容积的水桶加水,严格控制好砼拌合质量,振捣密实。砼浇筑完毕后,除监理人另有指示外,在砼达到规定强度后进行模板拆除,拆模时应满足下列要求:1) 拆除侧面模板时,应保证构件不变形和棱角完整;2) 拆

3、除构件的底模时,其砼强度不应低于设计强度的50%.预制构件必须定期洒水养护,常温下养护14天即可。33906 8472 葲o”25507 63A3 掣40072 9C88 鲈G25422 634E 捎(3) 预制砼构件的制作偏差:预制U型槽的尺寸应符合施工图纸要求,其长度误差不得大于5mm,厚度误差不得大于3mm。U型槽预制块不应出现连续裂缝、边角破损、块体孔隙过大等现象。预制块的形状、平面尺寸和厚度等应符合设计要求。2 、U型槽安装基槽成型:首先根据设计单位提供的测量成果进行施工放线,然后进行土方的开挖和回填,回填到堤顶高程后再用挖掘机进行基槽的开挖,挖掘机开挖时预留一定的保护层,最后精确放
4、线,人工修整成型.U型槽运输:U型槽的运输主要采用人工配合机械装卸,拖拉机运输至已开挖好的施工渠段,轻装轻下。由于U形槽由曲面组成,构件较薄,装卸、运输过程中构件受力不均匀,容易造成构件的断裂和损坏,因此在搬运工程中要特别注意,尽可能减少损耗。铺设安装:混凝土U型槽安装前,在检查完沟槽开挖的成型断面后,按设计高程从下游向上游铺砌。在开挖压实好的基槽面上,每20米在基槽一侧的侧边设高程控制桩,两高程控制桩之间带控制线,控制U型渠平面和侧边,砼U型槽放入基槽后,按控制线校正砼U型渠一侧的侧面,并用水平尺横向校正平面,符合要求后两侧及时回填土固定,砼U型槽在接头处须留设30mm宽的缝隙,按此铺设后待
5、一周左右的时间,U型槽基本沉降稳定,再进行校正。校正后用水泥砂浆勾缝,缝隙一定要灌实,抹平.勾缝后加强养护,专人负责,保持湿润。养护时在砂浆面上覆盖湿草帘,在养护过程中勤洒水,保持砂浆面湿润状态。土方回填:U型槽基槽底严格按照设计高程开挖,两侧沟槽开挖略宽于结构尺寸1015cm,U型槽安装后两侧同时对称分层回填,严格控制分层厚度,采用自制木夯人工夯实.应注意的几个问题:、在预制砼U型槽时,要严格掌握所用材料质量、混凝土配合比、水灰比等。、安装前对U型槽质量进行检查,对尺寸变形较大,内面有较严重的蜂窝麻面现象杜绝使用。、在砼U型槽安装时要加强对安装人员的技术培训,严格按照施工工艺进行,严格控制安
6、装质量。、加强对砼U型防渗渠的管理,在过水使用或大雨之后,要及时进行检查,对损坏处要及时处理。138286 958E 閎36862 8FFE 迾Tu27655 6C07 氇r三、施工进度安排计划从2010年8月15日开始,安排1个作业队进行U型槽预制施工,计划每天完成40m混凝土浇筑,总长6564m,需用天数164.1天.计划至2011年2月底预制完工。U型槽安装将根据现场实际情况及时增调人员,以满足施工需要。详见下页施工进度计划横道图。四、主要资源配制全部U型槽由专业施工队伍负责完成,由施工员李仙洲负责。主要管理人员及主要施工人员配制如下页表表一: 项目部主要管理人员表序 号岗 位人 数计划
7、进场日期1项目经理1已进场2项目副经理1已进场334714 879A 螚e,i37309 91BD 醽。项目总工1已进场4施工员1已进场5专职质检员1已进场6试验员1已进场7安全员136416 8E40 蹀31142 79A6 禦CJ28017 6D71 浱Nb35607 8B17 謗已进场8材料员1已进场9会计2已进场合计10表二: U型槽主要施工人员表序 号岗位或工种人 数计划进场日期1模板工40519 9E47 鹇27570 6BB2 殲25338 62FA 拺20595 5073 偳32120 7D78 絸t!32035 7D23 紣22010-8-122钢筋工120108123混凝土
8、工22010-8124普工32010-8-125装载机司机1201081223721 5CA9 岩23998 5DBE 嶾29441 7301 猁Ym234268 85DC 藜28463 6F2F 漯6机电工1已进场7合计10表三: 拟投入U型槽施工的主要施工机械设备表序号设备名称型号或规格单位数量计划进场日期备 注1砼搅拌机JZC350(39095 98B7 颷24976 6190 憐39541 9A75 驵38371 95E3 闣24891 613B 愻台1已进场2发电机15KW台1已进场3插入式振捣器套2已进场4装载机ZL10台Yzj30780 783C 砼g21319 5347 升12
9、010-5-185拖拉机台1已进场6水泵单相离心潜水泵台220108-137手推车部434183 8587 薇927208 6A48 橈32397 7E8D 纍Rs201081389五、质量与安全控制、环境保护措施1、质量控制措施1)、建立健全质量管理机构及质量保证体系质量是企业的生命,施工中我们将严格按照ISO9001国际质量体系和公司批准颁布的质量体系文件执行.健产健全质量管理机构和质量保证体系。项目经理部成立质量管理领导小组,建立质量岗位责任制,层层负责,落实到人.各级质量管理干部和质检人员坚持跟班作业,及时发现存在的问题,定期召开质量分析会议,研究制定改进措施,虚心倾听建设、设计、监理
10、工程师的意见并及时改正,进一步推动和改进质量管理工作。2)、加强施工过程中质量检验,狠抓工序质量,确保整体质量。工程质量是施工活动的最终成果,它取决于工序质量,而工作质量则是工序质量和工程质量的保证和基础,工程质量是一个系统工程。领导是关键,制度是手段,技术是保证,队伍进场后,将分项分工序实施专项质量意识教育,有的放矢,做到人人明白质量要求,个个清楚质量标准和目标。实施领导把关,关键部位质量管理人员要跟班作业,严格执行标准,确保质量。建立健全质量奖惩等规章制度,在人员和机械等技术装备和物资保障上满足施工质量标准的要求。严格执行“三检”制度和试验工作制度。班组施工完毕后先进行自检,合格后再提请专
11、职质检员进行检验,确认质量达到要求等级后再填写工程报验单,请监理工程师进行验收并核定质量等级,达到质量目标要求后再进行下道工序的施工。3)、在每项工程施工前,技术部门编制作业指导书并向作业队施工人员进行详细的技术交底。作业队充分做好施工前的各项准备工作,包括熟悉图纸、技术措施、施工工艺、质量标准、准备施工机具、设备、模板、施工环境等,确保施工过程的顺利和施工质量,准备不到位不得进入下道工序,质量管理部门拒签合格证。4)、配备符合质检要求的测量仪器,试验设备和测试器具,并按规定要求按期进行校验,不能满足质检计量精度要求的设备停止使用.5)、 所有用于工程的原材料、半成品材料都必须按有关规范要求进
12、行检验,不合格的产品一律不得进入施工场所,确保材料的产品质量,不合格的材料,物资部门按有关规定及时退货,不能退货时也应及时把不合格材料清出现场。6)、 施工过程中施工人员必须严格按照技术工艺要求施工,未经允许不得私自改变施工方法和操作工艺,施工作业层无权私自改变施工技术措施,如需改变必须经总工或技术部门负责人同意并经技术部门的书面通知方可实施,质检部门负责监督落实。7)、 质检人员严格按照规范、图纸、技术措施全过程进行监督检验,首先是做好各道工序的预检工作,对于出现的违规作业现象及时给予制止纠正,确保施工方法的正确,对施工过程进行全过程控制,确保整个施工过程的质量。8)、施工质量采取全过程控制
13、,按照施工顺序、要求标准做好施工监控记录,施工部位采用挂牌、记录的方法,详细记录施工部位、时间、施工方法、责任人,为实行质量追究制度提供完备清晰的依据9)、定期召开质量专题会,提出有预见性、针对性的措施,防患于未然。10)、开展技术培训及质量意识教育,牢固树立精品意识,要求全体职工通过学习施工工艺技术,质量意识有较大的提高,做到人人明白各自的质量职责、施工质量标准、技术要求等。特种作业人员持证上岗。30334 767E 百36054 8CD6 賖23636 5C54 屔I32732 7FDC 翜29438 72FE 狾11)、 制定质检员定期培训计划,加强质量管理,提高质检员业务水平,培养一流
14、合格的质检员队伍。12)、 对隐蔽工程必须按规范要求作好施工记录,隐蔽前请监理工程师验收后方可进行隐蔽部位的施工。13、 对存在重大危险源的重要施工项目要制定专项安全施工措施,按照安全操作规程执行,确保施工人员,设备及工程的安全。14)、 实行奖优罚劣制度,对工程施工质量实行优质优价,对达到规定质量目标的作业队的承包价进行奖励,对低于规定质量目标的作业队给予相应的降低并给予一定的处罚。对于关键部位的重点单元工程必须达到优良等级,否则本单元工程不予结算。15)、 每月安排生产计划时,应考虑每一个工作面施工的难易程度,合理安排各种资源,明确保证工程质量的措施,做到任务明确、施工有标准、责任落实到人
15、,实行质量追究制度.2、雨季混凝土施工质量控制措施1)、掌握天气预报,避免在大雨或强风暴过境时浇筑砼。2)、做好砂石堆料场排水与水泥仓库的防雨工作。3)、露天浇筑砼时,通过试验调减砼的用水量,防止外水入仓,仓内及时排水,并不得带走灰浆。4)、砼浇筑过程中如遇大雨时,立即停止浇筑,并将仓内的砼振捣好,使仓面规整后遮盖.雨后须先排仓内积水,清理表面软弱层。继续浇筑时先铺一层水泥砂浆,如间歇时间超过规定,按施工缝处理。3、安全控制措施“安全是永恒的主题”生产离不开安全,生产必须安全。项目经理是工程项目施工的安全第一责任人,“实行管生产必须管安全”的原则,对工程施工安全负有全面领导责任.负责建立健全项
16、目部安全组织机构网络,设立安全部门并配备1名专职安全员,旨在加大安全管理力度。建立项目工地安全生产管理各项规章制度,完善安全生产管理基础工作资料,形成强有力的安全生产保证体系。1)、施工过程中坚持贯彻“安全第一,预防为主”的方针政策,努力做到安全生产,所有参与施工人员必须牢固树立安全第一的思想,一切行为必须以安全为重,坚决杜绝盲目蛮干的做法;2)、专职安全员随时随地检查安全生产情况,对于检查中发现的安全隐患坚决制止,并备案。定期组织项目部全体职工进行安全教育培训,并建立个人台帐;3)、所有进入施工现场人员必须正确佩戴安全帽.各工种都要穿好各自的生产防护用品;4)、特种工种必须持证上岗,杜绝无证
17、操作,严格遵守各种机械的安全操作规程;5)、严格按步骤施工,不允许随意更改施工顺序,施工各环节必须衔接紧密;28545 6F81 澁f28714 702A 瀪b20146 4EB2 亲29160 71E8 燨33541 8305 茅20061 4E5D 九6)、由于施工行驶的车辆多,施工的人员多,机械设备多,施工时要注意人员、车辆及机械设备的安全;定期对所使用的机械设备、车辆进行检查;7)、吊车要求专人指挥,严禁违章操作和乱指挥,并安排定期进行保养和安全检查.8)、施工现场的用电线路、用电设施的安装和使用符合安装规范和安全操作规程,并按照施工组织设计进行架设,禁止任意拉线接电.施工现场设有保证
18、施工安全要求的夜间照明,危险潮湿场所照明以及手持照明灯具,采用符合安全要求的电压.配电系统设置两级触电保护。4、环境保护措施1)、防治大气污染、施工现场主干道路采取硬化处理,土方集中堆放。裸露的场地和集中堆放的土方采取覆盖、固化等措施.、施工现场混凝土搅拌机采取半封闭、降尘措施.、施工现场设置封闭式垃圾站,施工垃圾、生活垃圾分类存放,袋装后并及时清运出场.、施工现场严禁焚烧有毒有害物质,机械使用过的润滑油及其他废油,废弃物装在容器中按规定集中处理。、清除建筑废弃物时必须采取集装密闭方式进行,清扫场地时必须先洒水后清扫。2)、防治水土污染、施工现场与生活区的污水需经二次沉淀后,排放到专门设置的临
19、时污水处理设施沉淀池,防止污水直接排入河流、水流,损害村民生活,有害庄稼。、施工现场存放的油料和化学溶剂等物品设有专门的库房,地面做防渗处理。废弃油料和化学溶剂应集中处理.、生活食堂设置简易有效的隔油池,产生的污水经下水管道排放须经隔油池.平时加强管理,定期掏油,防止污染。、工地设置的临时厕所、化粪池采取防渗漏措施。并有防蝇、灭蛆措施,防止污染水体和环境。、本着节约的措施消灭长流水、长明灯。3)、 防治施工噪声污染、施工现场的噪声设备尽量设置在远离村民居住区的一侧,并采取降低噪声措施。、施工机械车辆在村庄和人口密集的乡镇行驶要慢行,不准鸣高音喇叭,施工土路经常洒水,以保持路面湿润,避免和减少粉
20、尘污染。、对因施工工艺要求或其他特殊需要,确需在夜间进行噪声扰民施工,在施可前做到先申报取得当地环保部门批准及协调好当地乡村政府,做好周边群众思想工作,取得他们谅解与支持后方继续夜间作业.、为了减少施工噪音,防止施工噪音污染,电动机要装消声器,压缩机要尽可能低音运转,并尽可能安装在远离临近房屋的地方。尽量选用低噪声或备有消声降噪设备的施工机械。施工现场的强噪声机械设置封闭的机械棚,以减少强噪声的扩散。4)、材料堆放、机具停放的统一管理、材料根据工程进度陆续进场.各种材料堆放分门别类,堆放整齐,标志清楚,预制场地做到内外整齐,清洁工整,施工废料及时回收,妥善处理。、各类易燃易爆品入库保管,乙炔和
21、氧气使用时,两瓶间距大于5m以上,存放时封闭隔离;划定禁烟区域,设置有效的防火器材.、禁止随意占用现场周围道路,防碍交通,施工用设备定期维修保养,现场排列整齐美观,并将机具设备停放整齐。对大型设备、配件考虑其运输吊装通道,并及时组织就位安装。、现场使用的机械设备,要按平面固定存放,遵守机械安全操作规程,经常保持维护清洁。机械的标记、编号明显,安全装置可靠。5)、其他环保措施、认真做好施工区域的防护林保护工作.、基础开挖中遇有古墓立即停止施工,项目部领导立即向当地文物考古管理部门报告,并对现场采取人员封锁保护措施,听候上级部门处理。、工程完工后,立即拆除施工临时设施,做到“工完、料尽、场地清”。安徽水安建设发展股份有限公司海南省大广坝水利水电二期工程项目部二O一O年八月十日14
