收藏 分销(赏)

农村公路施工组织设计施工方案.docx

上传人:丰**** 文档编号:4964604 上传时间:2024-10-21 格式:DOCX 页数:53 大小:83.21KB
下载 相关 举报
农村公路施工组织设计施工方案.docx_第1页
第1页 / 共53页
农村公路施工组织设计施工方案.docx_第2页
第2页 / 共53页
农村公路施工组织设计施工方案.docx_第3页
第3页 / 共53页
农村公路施工组织设计施工方案.docx_第4页
第4页 / 共53页
农村公路施工组织设计施工方案.docx_第5页
第5页 / 共53页
点击查看更多>>
资源描述

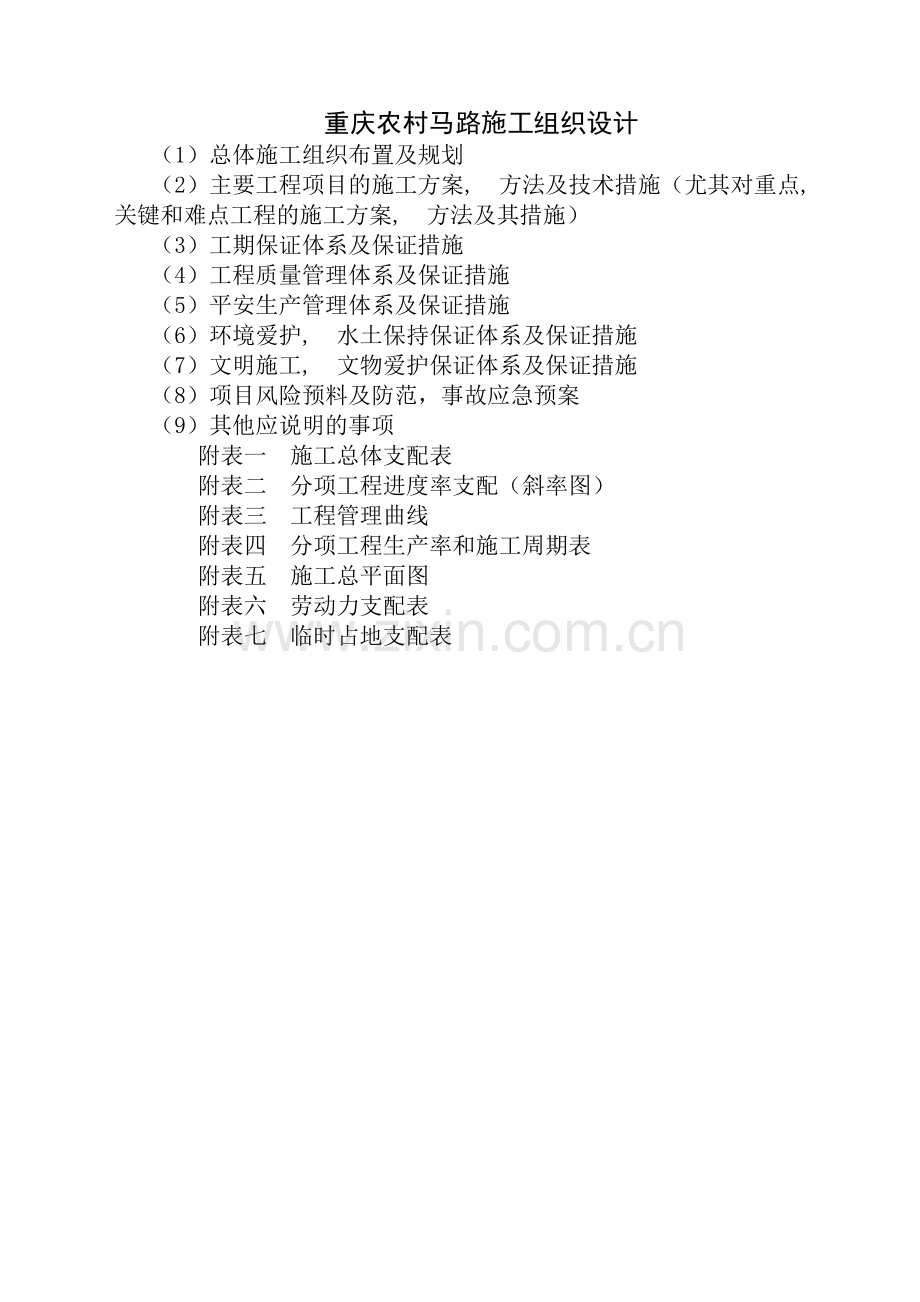

1、重庆农村马路施工组织设计(1)总体施工组织布置及规划(2)主要工程项目的施工方案, 方法及技术措施(尤其对重点, 关键和难点工程的施工方案, 方法及其措施)(3)工期保证体系及保证措施(4)工程质量管理体系及保证措施(5)平安生产管理体系及保证措施(6)环境爱护, 水土保持保证体系及保证措施(7)文明施工, 文物爱护保证体系及保证措施(8)项目风险预料及防范,事故应急预案(9)其他应说明的事项附表一 施工总体支配表附表二 分项工程进度率支配(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力支配表附表七 临时占地支配表1, 总体施工组织布置及规划1

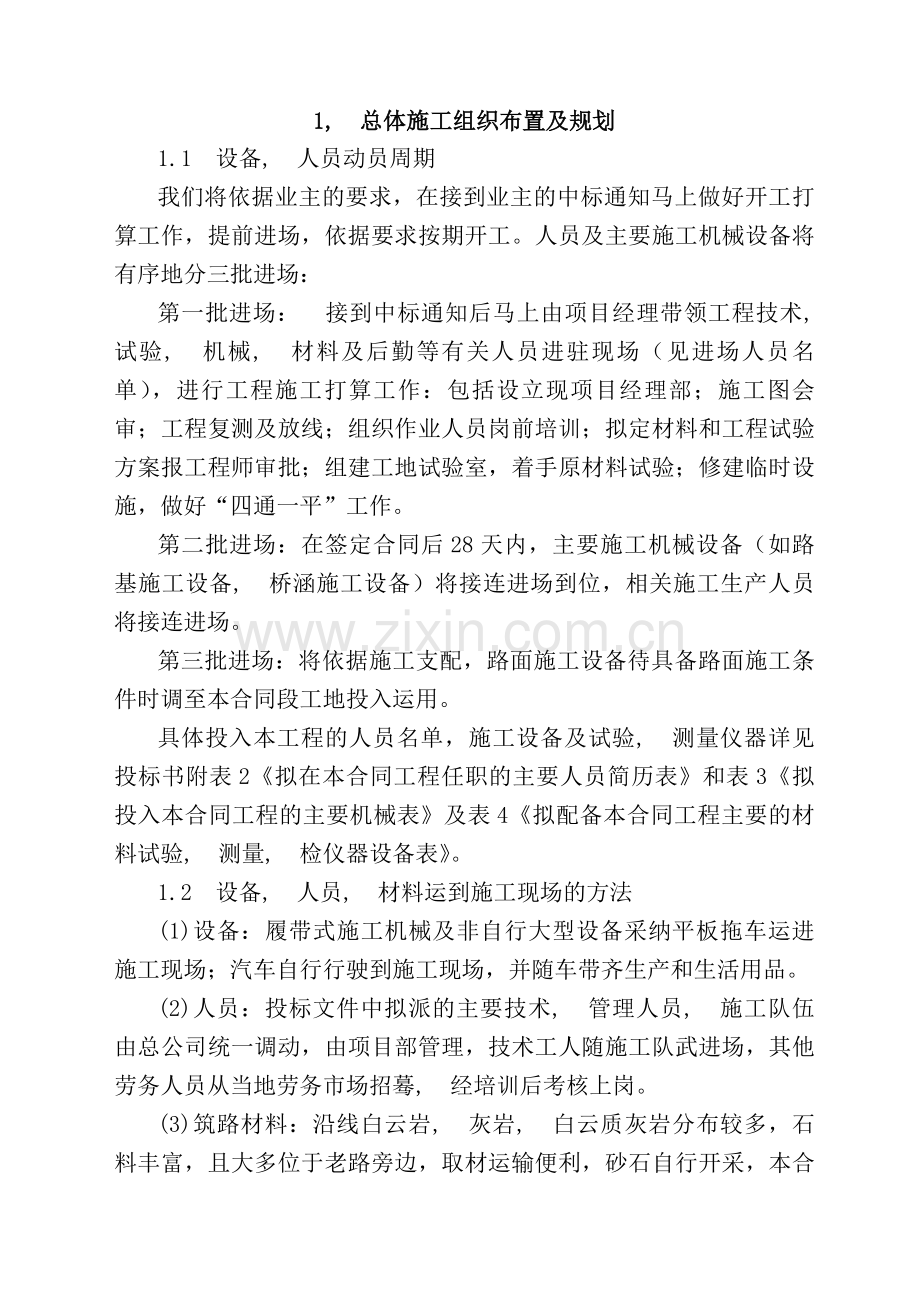

2、.1 设备, 人员动员周期我们将依据业主的要求,在接到业主的中标通知马上做好开工打算工作,提前进场,依据要求按期开工。人员及主要施工机械设备将有序地分三批进场:第一批进场: 接到中标通知后马上由项目经理带领工程技术, 试验, 机械, 材料及后勤等有关人员进驻现场(见进场人员名单),进行工程施工打算工作:包括设立现项目经理部;施工图会审;工程复测及放线;组织作业人员岗前培训;拟定材料和工程试验方案报工程师审批;组建工地试验室,着手原材料试验;修建临时设施,做好“四通一平”工作。第二批进场:在签定合同后28天内,主要施工机械设备(如路基施工设备, 桥涵施工设备)将接连进场到位,相关施工生产人员将接

3、连进场。第三批进场:将依据施工支配,路面施工设备待具备路面施工条件时调至本合同段工地投入运用。具体投入本工程的人员名单,施工设备及试验, 测量仪器详见投标书附表2拟在本合同工程任职的主要人员简历表和表3拟投入本合同工程的主要机械表及表4拟配备本合同工程主要的材料试验, 测量, 检仪器设备表。1.2 设备, 人员, 材料运到施工现场的方法(1)设备:履带式施工机械及非自行大型设备采纳平板拖车运进施工现场;汽车自行行驶到施工现场,并随车带齐生产和生活用品。(2)人员:投标文件中拟派的主要技术, 管理人员, 施工队伍由总公司统一调动,由项目部管理,技术工人随施工队武进场,其他劳务人员从当地劳务市场招

4、蓦, 经培训后考核上岗。(3)筑路材料:沿线白云岩, 灰岩, 白云质灰岩分布较多,石料丰富,且大多位于老路旁边,取材运输便利,砂石自行开采,本合同段所用材料均符合合同文件相关要求及中心试验室检验,通过老路和联接支线(便道)运输到达施工现场。1.3 施工总体支配本施工进度支配依据招标文件的要求及规定的关键限制工期进行总体支配,局部工期支配依据我单位的施工方案作适当调整。我单位在对本标工程的实地踏勘和对标书细致探讨后,制定出具体的施工支配,一旦中标,将投入足够的人员, 设备进场,逐项实施本标施工进度支配。 工期依据招标文件的总工期,我单位支配2019年9月25日开工,工程到2019年4月25日竣工

5、(以实际开工令为准),总工期210日历天。限制性进度本工程的主要部分为施工打算, 路基处理, 路基开挖, 路基填筑, 桥梁函洞, 防护及排水等。1), 开工日期:2011年9月25日(实际施工以开工令为准);2), 2011年10月5日,施工打算工作的风, 水, 电, 施工道路, 砂石料系统, 砼系统等临时设施等渐渐完成。3), 2011年11月25日前完成路基处理工作。4), 2012年1月25日前完路基开挖及填筑工作。5), 2012年3月25日前完成涵洞及路面基层工作。6), 2012年4月25日前完成路面及其他工作内容交工。2, 主要工程项目的施工方案, 方法及技术措施(尤其对重点,

6、关键和难点工程的施工方案, 方法及措施)2.1 施工总体方案本合同段以路基, 桥涵, 路面施工为主,路途长,工程量分散,不集中。许多开挖地段及老路交织或重叠,因此爆破, 开挖须实行肯定的防护措施,削减飞石, 滚石,交通干扰影响大,保通工作较重。该路段须要以“边通车,边施工”的方式进行建设。开工后,先施工起点,从中间往两头施工,在接连施工各段路基,待路基具备条件施工路面后,在起先路面施工。依据总体施工进度合理支配路基排水及防护工程的施工。施工期间,对于原行车路途短暂有变更处,在主线适当位置设置明显的标示, 标牌提示过往司机留意平安,以防止交通事故的发生。在主线的特别地段增设限速行驶, 前方施工的

7、临时性标记牌,以确保施工的平安和质量。遵循先难后易,先重点工程,后一般工程的原则,首先开工建设涵洞, 挡土墙等限制工程。一般路基工程, 排水工程及配套马路建设项目可在建设中期全面铺开,最终完成路面铺筑, 环保工程和沿线设施。结合本合同段工程特点,全合同段采纳分段平行, 流水作业法施工。2.2 施工打算(1)全面熟识设计文件, 合同, 规范, 质量标准, 验收方法等,并会同设计单位进行核对。依据核实的工程数量, 工程地点, 工期要求及施工设备状况,制订实施性施工组织设计,并编制施工支配,做到材料, 设备, 劳动力, 临时工程, 生活供应等全面落实。(2)施工测量开工前,在现场复原和固定路途。其内

8、容有:中线及基平的复测,导线点和水准点的复测及增设,桥梁小三角限制网的布设以及横断面检查及补测。施工测量的精度应符合马路施工规范要求。(3)场地清理施工前对路基范围内的既有垃圾坑堆, 有机杂质, 淤泥, 树木, 树根, 软土, 草丛, 水井, 池塘等均应妥当处理。路基施工范围内的既有房屋, 道路, 河沟, 通讯, 电力设施, 坟墓及其它建筑物,均应拆除或改造。清理完毕后,应全面进行填前碾压,使其密实度达到规定的要求。2.3 路基工程施工2.3.1 软土地基处理(1)挖淤泥换填片石挖淤之前打算好片石,并实测好地面的高程。片石堆码在挖方路基靠软基处治地点侧边。采纳挖掘机挖除表面淤泥,挖出的淤泥临时

9、堆码在短暂有处治的单元,挤淤采纳人工协作机械投掷,重型压路机碾压。投掷片石要求匀称,片石粒径540cm,压路机强震压力不少于50T,反复碾压加入的片石,压实后达到表面无明显的轮迹,表面密实,无弹簧现象。碾压完毕后,在其上换填片石作业,换填片石取自挖方中的石方,要求片石浸水抗压强度大于15Mpa。换填片石层层铺摆,用小碎石填缝,并采纳重型振动压路机碾压,直到路基稳定为止。达到原地面标高后,再在路基填筑范围铺筑50cm厚砂砾层。按图纸或监理工程师的要求,在清理的基底上分层铺筑石块,摆放平稳。块石尺寸应符合设计和施工规范规定,填石空隙用石渣, 石屑嵌压稳定。分层铺筑厚度不得超过施工规范要求,采纳振动

10、压路机分层碾压,压至填筑层定面石块稳定,18t以上压路机振压两遍无明显标高差异。(2)路堤填筑沉降的处理施工方案 按图纸或监理工程师的要求,将路基填料分层铺筑,每层铺筑厚度严格按施工规范要求铺筑,逐层碾压,使压实度达到规范规定的压实度。刚好做好排水措施以及防护措施。 2.3.2 路基开挖(1)土方开挖施工中刚好依据测设的边桩限制边坡坡比,在雨季前做好截水沟等排水设施,尤其是深路堑高边坡路段更应重视。挖至接近路基标高时,须通过试验测定土壤压缩变形量,确定合适的预留压缩厚度,用振动压路机碾压,平地机协作修整路拱。对挖方深度在6米以下的路段,开挖方法采纳横向全宽掘进法,即从两侧沿路途纵向向前开挖,单

11、层掘进的高度等于路堑设计深度,逐段成型向前推动。(2)石方开挖本合同段挖方部分路段距老路较近,工作面窄,在施工中保持便道行车对施工造成肯定干扰。开炸石方应能保证边坡稳定,清理险石,避开过量爆破,损害自然环境。因此,必需合理支配施工依次,采纳先进的爆破技术,实行有效的措施,才能完成该项施工任务。该段深挖路堑的爆破作业,依据实际岩石和地形的状况采纳光面爆破, 深孔预裂爆破等爆破技术。以达到良好的破裂质量和坡面光滑,削减爆破对边坡的危害。对开挖高度大于5米的台阶采纳深孔爆破,高度小于5米时采纳小孔低台阶梯段爆破法适当协作浅孔药壶限制爆破的方法。爆破作业后,用挖掘机和推土机清除爆堆,然后用自卸汽车协作

12、挖掘机, 装载机进行装运。 填筑材料选择:对开采出来的粗料可爆破解小,符合设计和规范的运到路基填筑现场,其余均废弃到业主指定的弃土场。半路堑开挖时采纳纵断面开挖,以增加开挖工作面。全路堑开挖时采纳横断面开挖。对于风化层和松软岩层位,用挖掘机开挖,边坡用人工清刷。次坚石和坚石部分采纳深孔限制爆破,为保证路堑边坡的稳定和坡面限制,边坡预留光爆层实施光面爆破(或预裂爆破),严禁采纳洞室爆破,依据地形地质条件,搞好深孔爆破和坡面光面爆破的设计和组织工作。A, 深孔限制爆破施工大量石方开挖拟采纳潜孔钻钻孔进行深孔限制爆破施工,通过采纳毫秒微差起爆技术,利用微差挤压爆破开拓新的自由面。深孔限制爆破施工时,

13、将依据岩层岩性,通过计算, 试验选择确定最佳爆破设计参数,严格按图纸要求及马路路基施工技术规范(JTJ035-95)第条规定编制技术设计文件,并于爆破施工前28天交监理工程师审批。实际操作时,对布孔, 孔深, 药量, 填塞质量, 网络连接和起爆程序,都必需严格按爆破设计要求进行,细致复核检查。同时选择相宜的放炮时间,削减对其它作业的干扰。B, 光面爆破施工光面爆破是深孔限制爆破之后,利用布设在设计开挖轮廓线上的光爆炮孔,精确地将预留的光爆层从保留岩体上切下来,形成平整的开挖断面,主要参数应依据岩性综合分析确定。为了使路基边坡平顺, 美观, 稳定,在靠近路基左, 右边坡一侧运用光面爆破法。即通过

14、设计1, 炮眼间距;2, 不偶合系数;3, 装药集中度(药量)的计算方法,将挖方区域开挖(爆破)出一条沟槽,此沟槽离边坡一侧预留下2-3米不进行任何爆破(即不能将此区域的稳定性破坏),再开拓临时便道,便利潜孔钻机上下,在每侧预留2-3米的地方,调整潜孔钻机的钻头角度,设计钻孔深度,在同一平面孔的间距一般为1-2米,此处取1.5米或通过试验确定,接着进行小型爆破,保证边坡稳定。2.3.3 路基填筑开工28天前,制定明确的技术保障方案,对路堤的填筑方法, 检测手段, 频率做具体说明,报监理工程师审批,用路堤填料铺筑长度不小于50m(全幅路基)的试验路段,并将试验结果报监理工程师审批。2.3.3.1

15、 填筑工艺采纳“四区段, 八流程”工艺组织施工。四区段:“填筑区, 摊平区, 碾压区, 检测区”。八流程:“测量放线, 挖装运输, 卸土(石)填筑, 摊铺整平, 晾晒(洒水), 碾压, 自检, 报验”。2.3.3.2 填土路堤填方路基必需按路面平行线分层限制填土标高;填方作业应分层平行摊铺;保证路基压实度。每层填料铺设的宽度,每侧应超出路堤的设计宽度500mm,以保证修整路基边坡后的路堤边缘有足够的压实度。不同土质的填料应分层填筑,且应尽量削减层数,每种填料层总厚不得超过300mm。土方路堤填筑至路床顶面最终一层的压实层厚度不应小于100mm。填土路堤的碾压必需采纳25t以上重型振动压路机分层

16、压实,较大面积填土宜采纳平地机先行整平。特别路段的填筑应用重型夯实机械。填土路堤压实施工工序流程如下图所示。2.3.3.3 填石路堤及土石混填A, 填石路堤填石路堤在压实之前,应用大型推土机摊铺平整。个别不平处应用人工协作用细石屑找平,使石块之间无明显高差台阶才便于压路机碾压。填石路堤运用25t以上振动压路机分层压实。填石路堤在压实之前,应先用135kw以上大型推土机整平,个别不平处应用人工协作用细石屑找平,再用50t以上的重型振动压路机加压;边坡应严格按设计图纸进行限制,路基压实时接着用小石块或石屑填缝,直到压实层顶面稳定, 不再下沉(无轮迹), 石块紧密, 表面平整为止。压实厚度和粒径应通

17、过试验确定,但不应大于50cm。B, 土石混填路堤不得采纳倾填法施工,应进行分层填筑,分层松铺厚度宜为0.30.4m,石料最大粒径不得超过压实厚度的2/3。当土石混合料中石料含量小于70%时,应将土, 石混合分层铺筑,但应避开尺寸较大的石块集中,并整平压实,当石料含量大于70%时,应先铺大块石料,且大面对下,放置平稳,再铺小块石料, 石渣或石屑缝找平,然后碾压。其压实按填石路堤的方法和要求进行。2.3.3.4 特别部位填筑施工A, 涵, 台背填方:选用透水性填料,严格限制每层填筑厚度和碾压遍数。每层厚度一般不超过15cm,在回填压实施工中,应对称回填压实并保持结构物完好无损,压路机达不到的地方

18、,应运用小型机动夯具进行碾压。B, 半填半挖, 填挖交界处:交界处路基下必需清除较松散的岩石覆盖土,防止路基出现不匀称沉降。选这较好的材料分层填筑,逐层碾压,并严格限制好各层材料的厚度, 压实度,使压实度达到施工规范要求。2.3.4 路基排水施工排水工程结合路基工程进度支配施工。为尽量削减农田污染,路基填筑达到肯定高度时,要及早支配排水沟等施工。线外改道, 改线工程,排水土沟依实际状况及主线路基施工穿插进行,保证交通排水畅通。排水设施的位置, 标高, 形式, 尺寸和纵坡必需符合图纸和规范规定;各种水沟的边坡必需平整, 稳定,严禁贴坡;纵坡按图纸施工,沟底平整,排水畅通无阻水现象。并按图纸所示将

19、水引入排水系统;桨砌片石工程咬扣紧密,嵌缝饱满, 密实,勾缝平顺无脱落,缝宽大体一样。2.3.5 挡墙及护肩施工基坑采纳人工协作小型机械开挖,当挡土墙基础设置在有横坡的岩石上时,应先清除表面风化层,并做成台阶形,台阶的高宽比不得大于2:1,台阶宽度不小于50cm。混凝土, 浆砌片石严格按规范进行施工。施工要求:设置挡土墙路基地段,墙后填料必需满足设计要求,其填筑过程中应按马路路基施工技术规范中有关路基填筑的规定执行,确保施工质量。大中型压实机具距墙背距离不得小于1m,墙背部分可采纳人工夯实。填料宜选用易于压实的砂砾等。浆砌片石挡墙砌石圬工在分层砌筑过程中不应做成水平通缝,在墙身薄弱截面处和墙趾

20、台阶转折处应实行加强措施(如片石接榫)以保证该处强度和整体性。为保证挡土墙在施工过程中的自身稳定,当圬工强度达到设计强度的70%时,随即填筑墙背土,圬工顶面不得超过填土面1m。施工时应确定保证挡土墙路基的基础落在坚实地基上,当自然地基不符合设计要求时,应实行换填等措施,以保证其基底稳定。2.4 涵洞工程施工非软基涵洞可先期开工,涵洞要超前路基施工,全力抢影响浇灌排水, 制约路基成型连片的涵洞施工。部分严峻影响路基填方的涵洞可适当放后,待路基填到肯定高度时按先填后挖进行施工。涵洞基底砂砾垫层采纳人工摊铺,小型机械夯实,混凝土管基采纳人工浇捣。, 钢筋砼盖板涵施工, 测量放样:用全站仪放出涵洞轴线

21、,基础的底宽度为基础的尺寸加上两侧预留排水或砌筑站人的宽度,依据土壤类别和深度,确定挖基坡度,算出上宽,划出开挖范围,钉好桩橛。涵洞挖基:精确放出中轴线和基础开挖线,进行基础开挖至设计底标高,如有地下水,则在基坑外挖一集水坑然后抽水。假如基底的承载力未达到设计要求,经监理工程师同意后再加设基础垫层或其他方法进行补强后,方可进行下一工序的施工;, 基础, 墙身施工:挖至基底设计标高,清理凿平基底,经监理工程师检验合格后,方可进行基础砌筑或浇筑。假如基坑开挖后遇水,应在基坑最低处设置集水坑抽水,混凝土浇注由基坑较高无水一侧向集水坑方向浇注,在基础砌筑完成后,座浆砌筑涵台。涵台, 盖板按设计设置的沉

22、降缝分段修筑,避开盖板骑缝。对于斜交涵,依据涵长, 交角,边板加工成异形板。砂浆的制备采纳砂浆搅拌机,砌体应分层砌筑,各砌层先砌外围定位行列,然后砌里层,外圈砌块及里层砌块交织连成一体。各工作层竖缝应相互交织,从而保证砌筑质量;, 盖板实行集中预制,砼钢筋按常规施工。模板采纳定型钢模板,确保外观质量。安装盖板时应待涵台身强度达到设计强度70%以上时方可安装。依据板重选择汽车吊安装,预制板强度必需在达到设计强度的70%后方可脱模吊运。盖板安装完后在填土前应在盖板或顶板, 侧板外表面上涂刷沥青胶结材料形成防水层。台背填土必需在盖板安装且混凝土或砂浆强度达到设计强度的75%以后,方可进行。填土时应两

23、个涵台同时对称分层填筑。在涵顶填土时,第一层填土厚度不得小于300mm。, 洞口工程的施工:应留意放样的精确性以及表面的美观。2.5 路面工程施工2.5.1 施工总体布置(1)底基层施工由2个底基层施工队分别从起点和终点向路途中点进行施工。集料由两个基层拌和站供应,自卸汽车运输,单层碾压成型。(2)基层施工由2个基层施工队分别从起点和终点向路途中点进行施工。为保证路面的平整度,采双摊铺机半幅整体摊铺的施工工艺进行施工。集料由2个基层拌和站供应,自卸汽车运输,分两层铺压。(3)面层施工由1个面层施工队从中向两端进行施工。为保证面层平整度,采纳双摊铺机半幅整体摊铺的施工工艺组织施工。集料由1个混凝

24、土站供应,混凝土运输车运输。2.5.2 各主要工程的施工方案和技术要求2.5.2.1 铺筑试验段在正式铺筑开工之前,应铺筑试验段。应通过铺筑无机结合料的集料基层试验段,确定以下主要项目:(1)用于施工的集料协作比;(2)材料的松铺系数;(3)确定标准施工方法;(4)确定每一作业段的合适长度;(5)确定一次铺筑的合适厚度。2.5.2.2 测量1, 施工测量在路面施工前,先进场复原和固定路途,其内容包括导线, 中线及水准限制点的复查及增设,并对全部的测量记录进行整理,并由测量, 记录人员及主管技术员共同签字后送总工程师并报送业主认可。2, 放样测量施工测量放样是保证摊铺质量的关键工序,施工放样的正

25、确及否将会干脆影响到摊铺的质量及进度。由于各结构层的集料种类, 质地和级配均有所不同,对各层的技术指标要求也不一样,因此各层放样方式也有所不同。2.5.2.3 填隙碎石底基层施工施工依次:路基顶面验收, 清扫施工放样运输和摊铺混合料整型(高程, 厚度, 宽度, 横坡度限制)碾压压实度检测弯沉测试。依据招标文件技术规范通用条款的要求,拟采纳砂砾石拌合施工。(1)备料依据设计及合同条款对施工要求,采纳联合破裂设备生产合乎砂砾要求的粒径碎石。再结合路段垫层的宽度, 厚度及预定的压实干容重,分别计算各段所需的各种材料用量,以及每车料的堆放距离。(2)路面打算底基层施工只能在经监理工程师批准的下承层或路

26、基上进行,在填筑好的路基上,清除全部的浮土杂物,严格复压整平,并按图纸进行测量放样,使其能达到规定的线型, 坡度要求。(3)运输和摊铺集料配备足够的运输车辆,修理好运料道路, 保证车辆畅通,尽快将混合料运到摊铺现场。首先确定松铺系数,松铺厚度=压实厚度松铺系数,松铺系数应通过试验确定,并经过监理工程师检测认可,依据历年的施工阅历及当地料源的考察,初步拟用下列参考值:人工摊铺时松铺系数为:1.401.50;机械摊铺时松铺系数为:1.251.35。集料装车时应限制每车料的数量基本相等。工地上的布料实行半幅施工,采纳自卸车将混和料运输至施工场地。布料时应精确计算施工长度内所需的材料,宜偏少勿偏多,因

27、为平地机不适应长距离运输混和料。如混和料偏多,势必须要装载机来转料,造成不必要的机械奢侈。肯定施工长度的布料完成后,初步用推土机推平,然后用平地机将料匀称地摊铺平整,并检验松铺厚度,看是否符合设计要求,必要时进行减料或补料。(4)整形在摊铺过程中,应视混合料的具体状况,如含水量不够时需用洒水车洒足所需水分。首先采纳推土机将混合料大致推平,然后采纳平地机摊铺匀称,摊铺完后,设专人刚好整理。整形过程采纳带自动找平的平地机进行施工,可先在路基边按松铺厚度用人工将砂砾石填一条标高带,或钉桩挂线限制标高,平地机以此为基准按设计横坡由低向高处刮平,平地机应尽可能在最短的时间内将标高调整到位。(5)碾压整形

28、完成并且平整度, 厚度, 宽度, 横坡度达到要求后马上进行碾压,用18T的振动压路机在路基全宽内进行碾压。碾压时,应在最佳含水量时遵循先轻后重,由边到中,由低到高,重叠1/2轮宽的原则进行碾压,在最佳含水量的状况下碾压达到要求的压实度,并且无明显轮迹时为止。凡压路机不能作业的地方,应采纳机夯进行压实。严禁压路机在已完成的或正在碾压的路段上调头或急刹车。(6)接缝处理a.横缝处理:两作业段的连接处,应搭接拌和。第一段拌和后,留5-8米不进行碾压。第二段施工时,前段留下的未压部分及第二段一起拌和整形后进行碾压。b.纵缝的处理:在施工时,必需分幅铺筑,纵缝应搭接拌和。前一幅全宽碾压密实,在后一幅拌和

29、后,应将相邻的前幅边部的0.3米搭接拌和,整形后一起碾压密实。(7)养生期间应封闭交通,只允许施工车辆通行。但应限制车速,车速应小于20km/h。2.5.2.4 级配碎石基层施工(1)用于基层的碎石最大粒径,不应超过37.5。 (2)碎石中不应有粘土块, 植物等有害物质,针片状颗粒含量不应超过20%。(3)级配碎石基层和未筛分碎石底基层的颗粒组成和塑性指数应符合下表的规定。级配碎石底基层, 基层的颗粒组成范围结构层通过下列筛孔(方孔筛,mm)的质量百分率(%)液限塑性37.531.5199.54.752.360.60.075(%)指数其他马路10090100738846692954173782

30、00728小于6或9级配砾石基层的集料级配范围表结构层通过下列方筛孔()的质量百分率(%)液限(%)塑性指数5337.531.5199.54.752.360.60.075其他马路10085100698840651943103082561801028小于6或9(3)施工要求a.级配碎石混合料应在料场集中拌和。b.在监理工程师批准的路基上摊铺级配碎石混合料。未经监理工程师批准的不得铺筑。c.依据监理工程师批准的试验路段的施工工艺, 施工机械进行混合料的施工。d.在任何状况下,拌和的混合料都应匀称,含水量适当,无粗细颗粒离析现象。e.级配碎石应在最佳含水量时遵循先轻后重的原则进行碾压,并碾压至要求的

31、压实度。f.严禁压路机在已完成的或正在碾压的路段上调头和急刹车。g.在已完成的底基层, 基层上按下表要求进行取样试验,全部试验结果均应报监理工程师审批。h.碎石层在最佳含水量时进行碾压,按重型击实试验法确定的压实度,底基层达到96%以上,基层达到98%以上。级配碎(砾)石试验项目及频度项 目频 度质 量 标 准级配每2000m21次在规定范围内匀称性随时视察无粗细集料离析现象压实度每一作业段或不超过200m2检查6次以上。级配集料基层和中间层98%,填隙碎石固体积率85%塑性指数每1000 m21次,异样时随时试验小于规定值集料压碎值据视察,异样时随时试验不超过规定值承载比每3000 m21次

32、,据视察,异样时随时增加试验不小于规定值弯沉值检验每一评定段(不超过1km)每一线车道4050个测点95%或97.7%概率的上波动界限不大于计算的容许值含水量据视察,异样时随时试验最佳含水量-1%+2%(3)质量检验a.基本要求(a)石料质地坚韧, 无杂质,颗粒级配符合要求。(b)配料必需精确,塑性指数应符合规定。(c)混合料拌和匀称,无粗细颗粒离析现象。(d)碾压达到要求的密实度。b.检查项目级配碎石底基层和基层检查项目及检验标准下表。c.外观鉴定表面平整密实,边线整齐,无松散现象。级配碎(砾)石底基层, 基层检查项目项次检查项目规定值或允许偏差检 查 方 法底基层基层高速, 一级马路其他马

33、路高速, 一级马路其他马路1压实度(%)98989796按JTJ 07198附录B每200m每车道2处2平整度(mm)81212153m直尺:每200m测2处10尺3纵断高程(mm)+5,-10+5,-15+5,-15+5,-20水准仪:每200m测4个断面 4宽度(mm)不小于设计值尺量:每200m测4处5厚度(mm)-8-10-10-12按JTJ 07198附录H检查,每200m每车道1点6横坡(%)0.30.50.30.5水准仪:200m测4个断面2.5.3, 沥青表面处治2.5.3.1沥青表处方案本合同段路面采纳35mm沥青表处面层,按设计要求分层沥青表处,作业基本程序分为拌制, 运输

34、, 摊铺和碾压四个工作步骤,紧密协作, 协调一样。1, 协作比设计我项目试验室在沥青混合料施工前30天向监理工程师提交拟用的沥青混合料级配,沥青结合料用量及沥青混合料稳定度, 流值, 空隙率, 动稳定度, 残留稳定度等各项技术指标的书面具体说明,提交协作比设计相关资料经监理工程师批准后,进入协作比设计阶段。经设计确定的标准协作比在施工过程中不得随意变更。生产过程中,如遇进场材料发生变更时,应检测沥青混合料的矿料级配, 马歇尔技术指标,假如不符合要求时,应刚好调整协作比,使沥青混合料质量符合要求并保持相对稳定,必要时重新进行协作比设计。2, 施工打算a, 基层表面应干燥, 整齐, 无任何松散集料

35、和尘土, 污染物,并整理好排水系统。对不合格处或监理工程师要求处刚好处理。 b, 对业主供应的沥青材料按规定频率进行针入度, 延度, 软化点, 薄膜加热, 蜡含量, 比重进行试验,合格后方可进入现场拌制。c, 沥青表处所用碎石统一外购。d, 对采纳的砂, 石屑进行技术指标检验。e, 施工机械设备检查,确保沥青混凝土面层和摊铺的持续进行。f, 修筑试验段,驾驭监理师工程认可的可以大面积施工的各项技术指标。3, 沥青混合料的拌制采纳英国进口的TITAN2000型沥青混凝土拌和站拌和混合料,供应整个合同段的热拌沥青混和料,并自动记录设备拌和过程并逐盘打印沥青及各种矿料的用量及拌和温度。4, 运输混合

36、料的运输采纳15t的大型自卸汽车运输到摊铺段,运输车的运量应较拌和实力和摊铺实力有所富余。配备足够的运输车辆,修理好运料道路, 保证车辆畅通,尽快将拌成的混合料运到摊铺现场。运输到现场温度限制在120150,假如运距较远,依据天气状况和施工条件应采纳覆盖保温措施。以保证混合料的温度。应组织适当数量的车辆进行施工,既不造成施工车辆, 机械相互干扰,又能保证施工的持续进行。5, 摊铺a, 机械摊铺热拌沥青混合料采纳英国的ABG423型沥青混凝土履带式摊铺机摊铺,摊铺机在第一次受料前在料斗内涂少量柴油,以防粘料。b, 摊铺温度沥青混合料的摊铺温度应符合有关规范规定要求,并应依据沥青标号, 气温, 摊

37、铺层厚度选用。c, 松铺系数沥青混合料的松铺系数应依据实际的混合料类型, 施工机械和施工工艺等,通过试验路段的实践阅历确定。d. 压实厚度用下面公式计算:式中:T摊铺层压实成型后的平均厚度(cm);M摊铺的沥青混合料总质量(t);D压实成型后沥青混合料的密度(t/m3);L摊铺宽度(m);W摊铺宽度(m);e. 摊铺速度:沥青混合料必需缓慢, 匀称, 连续不间断地摊铺。摊铺过程中不得随意变换速度或中途停顿。摊铺速度应依据拌和机产量, 施工机械配套状况及摊铺层厚度, 宽度,按下式确定,并应符合26m/min的要求。式中:V摊铺机摊铺速度(m/min);Q拌合机产量(t/h);D压实成型后沥青混合

38、料的毛体积密度(t/m3)W摊铺宽度(m)T摊铺层压实成型后的平均厚度(cm)C效率系数。依据本投标合同材料供应, 运输实力等配备状况确定,宜为0.75。 6, 碾压成型7, 路面接缝处理a, 接缝施工要求:在施工缝及构造物两端的连接处必需细致操作,保证紧密, 平顺。b, 横缝施工:横缝应及路中线垂直,相邻两幅及上下层的横缝应错位1m以上。铺筑接缝时,可在已压实的部分上面铺设一些热混合料使之预热软化,经加强新旧混合料的粘结。但在起先碾压前应将预热用的混合料铲除。 路面施工质量限制1, 路面摊铺, 压实及其他机械设备的数量, 型号, 生产实力等须满足设计本合同工程量要求。2, 混合料拌和场的位置

39、, 拌和设备要满足质量要求和连续施工的须要。3, 严格按施工协作比配料,重点检查路面用的粗细集料, 结合料等各种原材料,随时检查原材料试验结果及混合料的击实试验, 承载比, 抗压强度的试验结果。4, 严格按规范进行试验路段施工,以获得大面积路面施工时的各项技术参数。5, 热拌沥青混合料用车厢清扫干净的大吨位自卸汽车运输。6, 拌和好的混合料要刚好摊铺,沥青混合料的摊铺速度限制在2m/min6m/min,缓慢, 匀称, 连绵不断地摊铺。7, 随时检查沥青层的碾压温度,削减施工接缝,加强接缝质量限制。8, 热拌沥青混合料路面将待摊铺层完全冷却后,方开放交通。 沥青表面处治1, 施工工艺及要求层铺法

40、沥青表面处治施工,本项目采纳先油后料的施工工艺,对于本标段3.5cm厚的部分沥青表面处治路面,采纳三层式施工工艺。备料清扫基层放样和安装路缘石浇洒透层沥青撒布第一层沥青撒布第一沥青撒布第一次矿料碾压撒布第二次沥青铺第二次撒第矿料碾压 撒布第三层沥青铺撒第三层矿料碾压初期养护。(2)清扫基层在表面处治施工前,应将路面基层清扫干净,使基层矿料大部格外露,并保持干燥,对有坑槽, 不平整的路段应修平和整平,若基层整体强度不足,则应先予补强。3)浇洒透层沥青透层沥青是为使沥青面层及非沥青材料基层结合良好,在基层上浇洒乳化沥青, 煤沥青或液体沥青而形成的透入基层表面的薄层。沥青路面的集配砂砾, 集配碎石基

41、层及水泥, 石灰, 粉煤灰等无机结合料的半刚性基层上必需浇洒的透层沥青。透层沥青宜采纳慢裂的撒布型乳化沥青,透层沥青的稠度宜通过试配确定,表面致密的半刚性基层宜采纳渗透性好的较稀的透层沥青,集配碎石等粒料基层宜采纳较稠的透层沥青。透层应紧接在基层施工结束表面稍干后浇洒。当基层完工后时间较长,表面过分干燥时,应在基层表面少量洒水,并等表面稍干后浇洒透层沥青,透层沥青应采纳沥青撒布车喷洒,当用于表面处治或贯入式路面喷洒的沥青不能保证喷洒匀称时,应更换喷嘴。喷洒时应留意以下事项:浇透层前,路面应清扫干净,对路缘石及人工构造物应适当防护,以防污染;透层沥青撒布后应不致流淌,渗透入基层肯定深度,不得在表

42、面形成油膜;如遇大风或将降雨时,不得浇洒透层沥青;气温低于10,不宜浇洒透层沥青;应按设计的沥青用量一次浇洒匀称,当有遗漏是,应用人工补撒;浇洒透层沥青后,严禁车辆, 行人通行;在铺筑沥青面层时,若局部地方尚有多余的透层沥青为渗入基层时,应予清除。无机结合料稳定半刚性基层上浇筑透层沥青,应马上撒布用量为23m3/km2的石屑或粗砂。在无机结合料粒料基层上浇洒透层沥青后,当不能刚好铺筑面层,并需开放施工车辆通行时,也应撒铺适量石屑和粗砂,此种状况下,透层沥青用量宜增加10%。撒布石屑或粗砂后,应用68t刚轮压路机稳压一遍。当通行车辆时,应限制车速。在铺筑沥青面层前入发觉局部地方透层沥青剥落,应予修补,当有多余的浮动石屑或砂时,应予扫除。透层撒布后应尽早铺筑沥青面层。当用乳化沥青作透层时,撒布后应待其充分渗透, 水分蒸发后方可铺筑沥青面层,此时间不宜少于24h。4)洒布第一次沥青沥青的浇洒温度依据施工气温及沥青标号选择,石油沥青的撒布温度宜为130C170C,煤沥青的浇洒温度宜为80C120C。乳化沥青在常温下撒布。沥青洒布的长度应及矿料铺撒相协作,避开沥青撒布后等待较长时间才铺撒矿料。在每段节茬处,可用铁板或建筑纸等横铺在本段起洒点前及终点后,宽度

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
